AI算力中心的电池储能柜子,美国北欧中东都在抢

点击蓝字,关注我们


去年有个储能招标文件流传的非常广,因为里面的条款非常苛刻:变流器要在10毫秒内有反应,电池得一直按半小时放空的节奏往外送,短时还能再翻一倍到四倍,输出电压的波动压在正负百分之二,一年里因为故障停掉的时间不能超过几分钟。
我当时就觉得这不像在买电池,更像在买一块走时精准的表。
后来翻了几个地方的单子,才发现这些条款不是个例。AI算力中心这个新客户,把储能的要求拧到了一个很别扭的角度。而且在不同地区,它的要求还不一样。
北欧:冷,而且一秒都不能慢
行话里"C"是电池的充放电倍率单位,1C代表1小时把电池从满电放到空,2C就是半小时把一块电池放完。老的那套储能通常只能做到0.5C。
下这张单子的是北欧一家做风电起家的公司,这两年转身去做AI算力中心。

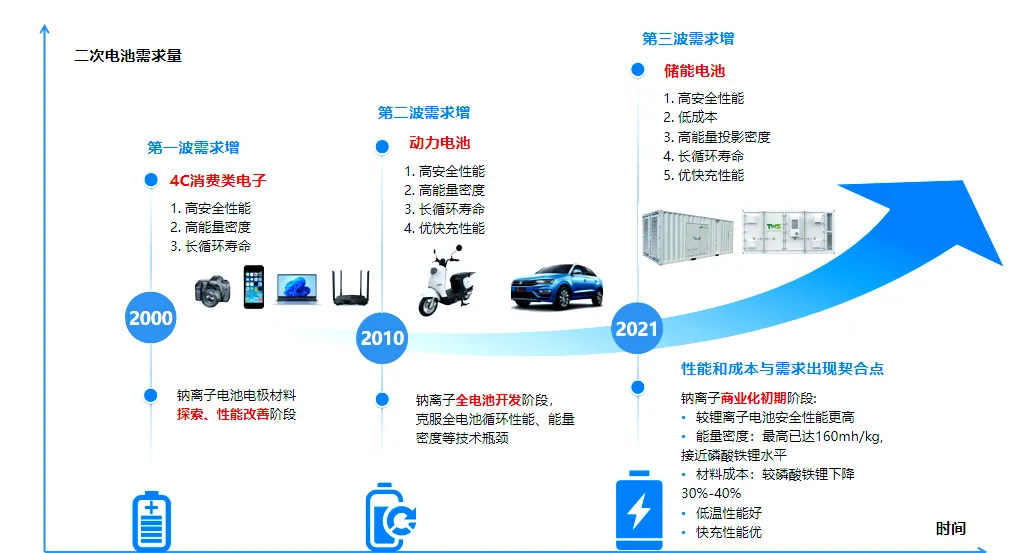

还有一个原材料的问题,磷酸铁锂循环寿命长,一直是储能的主力,可温度一低性能就往下掉;钠离子更耐冻,适合北欧那种冬天,代价是能量密度得让一让。所以同一批柜子,发到挪威和发到广东,里面的东西本来就不一样。
一套方案走遍全球的日子,到这儿就断了。

中东:热、风沙,还得同时喂两种脾气
再看阿布扎比那个项目,19GWh,这是目前全球最大一笔单一订单,大概相当于二十五万辆特斯拉的电池堆在一块儿。
位置在中东,干燥,高温,风沙。光这三条,大规模电池系统的温控、防护和后期运维就全都变难了。到四十五度往上,热管理得整个重新设计。
而且它主要来自光伏电,白天发得多就存下来,晚上和没太阳的时候再放出来。同时还得接住算力负荷,GPU什么时候把功率拉满,没人知道。一边看天的脸色,一边说拉满就拉满,两套脾气要塞进同一套系统里。
这单最后是比亚迪和阳光电源接下来的。最耗时间的调试阶段:光伏随云忽大忽小,GPU的尖峰又不讲规律,两个不确定的信号一起灌进同一套系统。再加上天热的时候电芯放电倍率得主动往下压,可算力中心要的偏偏是峰值大功率,安全和功率要不停地互相让步。
美国:等不到电,就自己造
在美国的部分地区,一个算力中心想接进电网,排队三到七年是常事。可老板等不了,晚一个月开机,损失实打实的算力收入。
所以马斯克、扎克伯格这些人干脆自己掏钱买燃气轮机发电。电能发了,可它不稳。燃气轮机调出力要按秒甚至按分钟算,卡的忽高忽低它跟不上;光伏就更不用说了,全看云。必须在中间搭建储能系统把它压住。孟菲斯那座超算中心就是例子,马斯克在燃气轮机旁边又排了一百多台Megapack。
也有人走另一条路,电网先接一部分进来,剩下的自己顶。储能配上之后,高峰时不用再向电网多要,电网那边不必跟着扩建。谷歌做过一项测算,自己带电源,再配合灵活接入,接入电网时间能比老实排队提前三到五年。

中国:把算力和电网放到一张图上
2026年的政府工作报告里第一次出现"算电协同"这四个字,算力项目别自己闷头建,跟当地的电力规划放到一张图上排期。
跟前面那三个地方放在一起看,它给出了另一种解法,电不够、电不稳、电来得太慢,那就让两边一起长。
最先感觉到这股变化的其实是在外面跑单的人。2024年去见客户,聊的还是怎么把风电光伏存下来、怎么用峰谷价差省钱。2025年来问算力配套的客户多了一半;到2026年,几乎每个客户开口就是算力中心。
四个地方,考的是同一件事
这四件事其实是一个问题,同一套系统,要在完全不同的约束底下,都准时亮灯,都别出事。冷的地方要耐冻,热的地方要扛住四十五度,等不到电网的地方要自己顶上,能一起规划的地方要提前排。
2026年前五个月,全球装到算力中心的储能已经有10GWh,比2025年一整年还多。行业里估到2030年这个数会到300GWh。只算机柜里那一层,全球市场2025年约三十五亿元,到2030年看三百五十亿元。
再看公司。欣旺达上半年这块的订单是去年同期的三十倍上下。AIDC的新增订单涨了八成多,其中锂电部分到去年同期的二十倍。CESA统计,2026年第一季度,中国企业签出去的海外储能订单就有一百多笔,加起来一百多GWh。
产能这块,全世界每十块锂电池里有八块多出自中国。

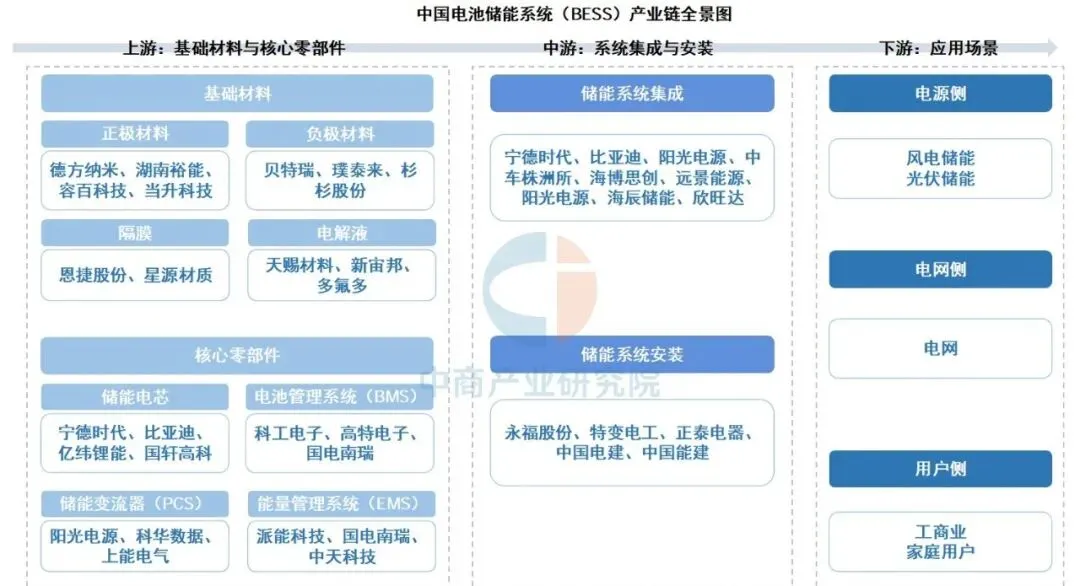

从柜子里那颗圆柱电芯,到园区一排排大柜子,再到电池包、电池管理、变流器,最后到整套系统的集成,这条链子国产厂商能自己头走到尾。

未来
这个行业以前卖的是容量,比谁的电多,谁便宜。现在比的是在一个指定的地方、指定的气候、指定的负荷下,准时稳定的跑起来。谁能又快又稳地把工程交出去,谁就能在报价上硬气一点。
这个行业一路走来,先是车,再到风光,现在轮到AI,每一轮技术浪潮它都没缺席。
