2 GW AI 数据中心,为什么会把“用电”变成一套市场与调度问题?——ESIG 2026《大型负荷系统的市场设计与运行》深度解读
2 GW AI 数据中心,为什么会把“用电”变成一套市场与调度问题?
——ESIG 2026《大型负荷系统的市场设计与运行》深度解读
原报告:Wholesale Market Design and Operations for Systems with Large Loads: Current Practices and Recommendations|ESIG Large Loads Task Force|2026年8月
适合读者:AI 数据中心 / AIDC、源网荷储、调度与市场、储能、园区能源、仿真平台与数字孪生相关从业者
导读:大型负荷真正改变的,不只是“负荷预测值变大”,而是电力系统需要重新回答四个问题:它怎么参与市场、它与电源如何组合、容量责任由谁承担,以及它突然减少或恢复时谁来维持频率和平衡。 |
一分钟读懂 | 要点 |
报告对象 | 数据中心、AI 数据中心、加密货币矿场、氢电解、先进制造、大型车队等,单点规模可达数十 MW 至数 GW。 |
核心问题 | 市场参与、共享电源与成本分摊、容量市场、辅助服务与平衡运行。 |
最值得关注 | Open-loop “追价”与 Closed-loop 可调度负荷的差异;BYOC/TAEC;CILR 大负荷脱网;向下备用。 |
对 AIDC 的意义 | AI 数据中心正从“固定负荷”变成可预测、可报价、可调度、可切换供电、可提供服务的系统级资源。 |
01为什么这份报告值得读:AIDC 已经从“电力用户”进入“系统资源”阶段
ESIG 在 2026 年 8 月发布的这份报告,不是讨论数据中心内部 UPS、PDU 或 800VDC 的设备细节,而是把视角拉到电网运营和批发市场:当单个负荷达到数百 MW、甚至数 GW,它已经不能再被当作普通工商业用户。报告定义的大型负荷通常位于单一并网点,规模从数十 MW 到数 GW,且可能对大电网形成实质影响。
它最重要的变化有三点:第一,负荷的“大小”已经接近大型电源;第二,负荷的“速度”变快,AI 计算、矿场和电力电子接口负荷可以在秒级甚至更快改变功率;第三,负荷拥有越来越多的控制手段,包括储能、备用电源、可中断负荷、功率爬坡控制和市场响应。于是,传统“预测负荷—安排发电”的单向逻辑开始失效。
一句话理解:未来 AIDC 不是“被供电的对象”,而是一个同时具有负荷、可调资源、备用电源、储能和市场行为的复合能源主体。 |

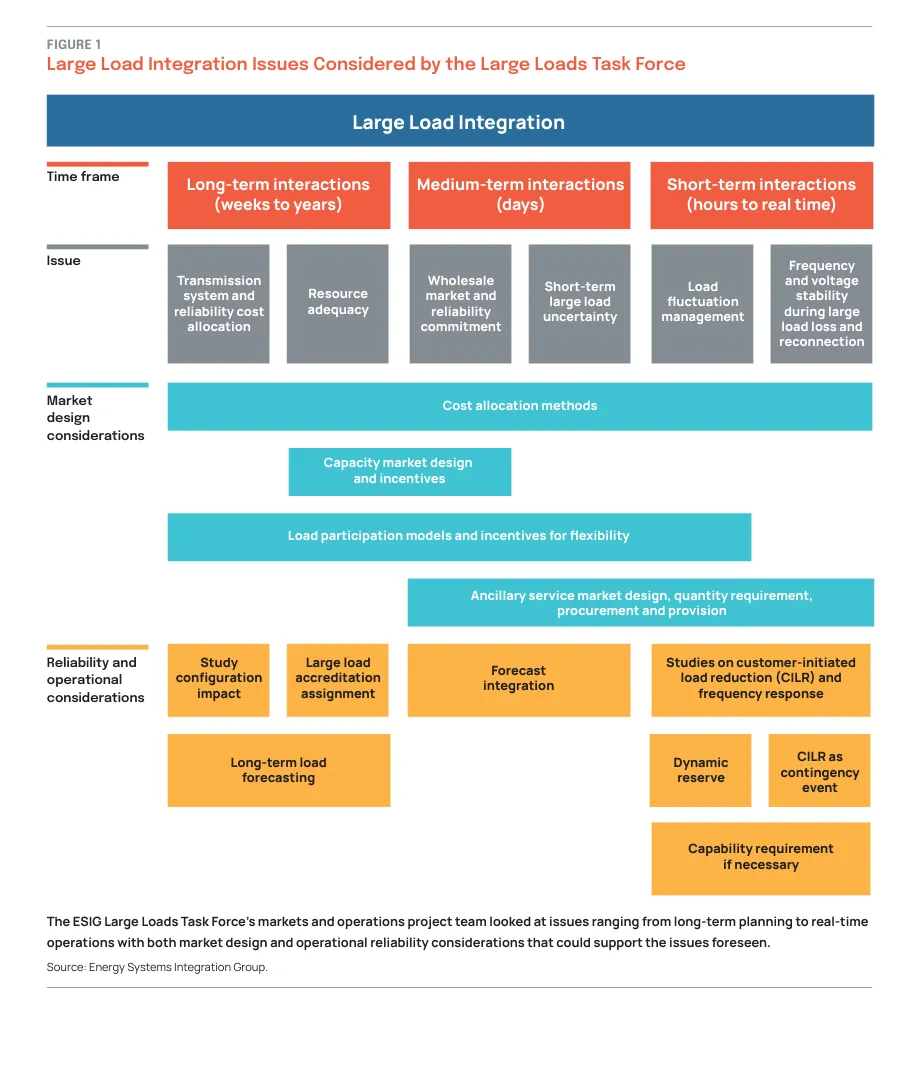

原报告图 1:大型负荷问题贯穿“年—日—小时—实时”多个时间尺度,连接规划、市场、备用与动态运行。
02报告真正讨论了什么:四条主线把大型负荷“接入电网”讲完整
整份报告可以压缩成四条主线。它们并非彼此独立,而是从经济决策一直传导到物理运行。
主线 | 核心问题 | AIDC 对应场景 |
市场参与 | 负荷是固定用电、价格响应,还是接受调度? | 训练任务是否能随价格调整;是否允许 ISO/RTO 调度负荷。 |
共址与成本 | 数据中心与核电、燃机、风光储共址后,费用按毛负荷还是净负荷计算? | BYOC、TAEC、园区能源、同表计/独立表计。 |
容量市场 | 快速增长的大负荷需要多少可靠容量支撑? | 2 GW 数据中心是否需要额外 2.3~2.4 GW 左右容量保障。 |
平衡与辅助服务 | 大负荷突然掉线或重新上线时,谁来处理过频、ACE 与备用? | CILR、向下备用、动态备用、Ramp 管理。 |
这四条线最终指向同一个结论:大型负荷的市场模型、功率模型、备用模型和物理动态模型需要一致。否则经济层面认为“这是一台可调负荷”,实时层面却不知道它何时、以多快速度、按什么保护逻辑变化。
03第一场变革:负荷不再只是“买电”,而是要选择参与模型
报告把需求侧参与方式从“最被动”到“最主动”排列为五类:固定负荷、日前价格封顶负荷、Open-loop 灵活负荷、需求响应,以及 Closed-loop 可调度竞价负荷。关键不在于名字,而在于负荷是否把自己的价格敏感性和可调能力提前交给市场。

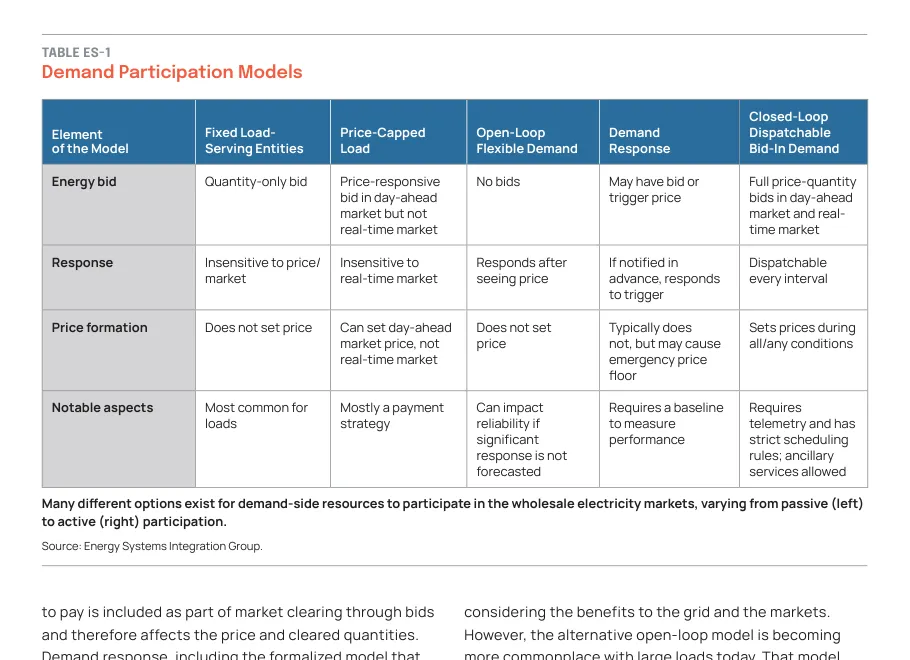

原报告表 ES-1:需求侧从固定负荷逐步演化到 Closed-loop Dispatchable Bid-In Demand。
模型 | 是否向市场报价 | 是否实时可调 | 主要特点 |
固定负荷 | 仅数量或不主动报价 | 否 | 最简单,但依赖负荷预测。 |
日前价格封顶 | 日前可反映价格敏感性 | 弱 | 锁定日前成本,但实时行为仍较刚性。 |
Open-loop 灵活负荷 | 不把价格响应纳入市场出清 | 自行响应 | “看到价格再动作”,简单但难预测。 |
需求响应 | 按触发条件/基线响应 | 事件型 | 依赖基线,常表现为“负发电”。 |
Closed-loop 可调度负荷 | 日前+实时提交量价曲线 | 是 | 像发电机一样接受调度,可参与辅助服务。 |
Open-loop 为什么是报告反复强调的风险点?
Open-loop 也就是常说的“price chasing”。例如数据中心看到实时电价快速上涨后,自主减少 300 MW 用电;市场出清时却并不知道这 300 MW 会消失。结果是:机组组合、出力计划和备用需求仍按原负荷安排。多个大型负荷如果同时追价,可能造成新的功率失衡。
报告用一句很有冲击力的话概括这种现象:在一定规模下,“没有协调的灵活性”可能比“完全没有灵活性”更糟。因为它把一个可管理的固定负荷,变成了不可见、不可预期的快速扰动源。

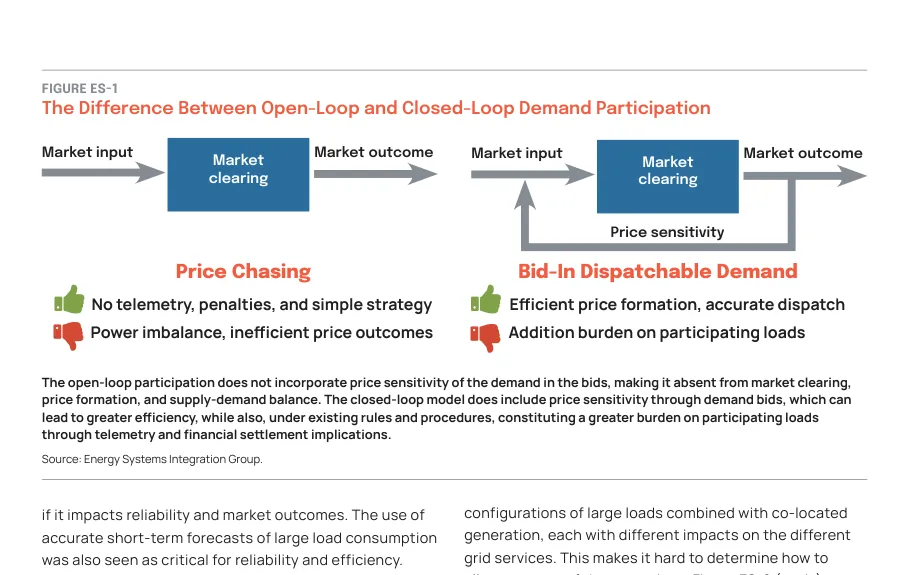

原报告图 ES-1:Open-loop 只在价格形成后响应;Closed-loop 则把价格敏感性直接放入市场出清。
对于 AI 数据中心,这一点尤其重要:如果 GPU 训练编排、储能充放电、柴油/燃机切换、UPS 运行策略都可能响应价格,但电网侧看不到这些逻辑,那么“算电协同”越灵活,反而越可能放大预测误差与实时平衡压力。
04第二场变革:短期负荷预测开始变成“市场接口”
并非所有 AIDC 都愿意直接参与批发市场。因此报告提出了另一条非常现实的路径:即使不做价格敏感竞价,也应尽可能提供高质量的日前和日内功率预测。对不参与经济报价的大型负荷,短期预测实际上就是“替代性的市场输入”。
报告特别提到 SPP 对 High-Impact Large Loads(HILLs)的做法:大负荷需要在不同时间尺度共享预测;当新的预测相对已提交小时曲线偏差达到一定阈值时需要更新。报告给出的示例阈值为 10% 或 25 MW。核心不是某个具体数字,而是建立“预测—更新—责任”机制。
对 AIDC 来说,真正有价值的不是“明天总共用多少 MWh”,而是形成 24 h / 15 min / 5 min / 秒级不同时间尺度的负荷画像,并知道哪些变化来自业务计划、哪些来自控制器、哪些来自故障。 |
这直接对应“算电协同”的软件需求:调度系统必须读到训练任务、GPU 集群功率预算、储能 SOC、可延迟工作量、冷却负荷和电价,同时输出未来功率轨迹,而不是只输出一个平均负荷。
05第三场变革:数据中心 + 电源共址,不能只看“净负荷”
大型数据中心开始与核电、燃机、风光储等电源共址,带来了 BYOC(Bring Your Own Capacity)和 TAEC(Take Away Existing Capacity)等新配置。表面上看,一个 500 MW 数据中心旁边有 500 MW 电源,送到电网的净功率可能接近 0;但报告强调,净功率为 0 并不等于它对电网的影响为 0。
原因在于不同电网服务的“成本驱动量”不同。输电可能看位置和潮流,调频看偏差,备用看最大的可信功率突变,电压支持看无功和弱网程度,容量充足性看电源是否是新增容量、是否可用、是否可交付。用一个“净电量”把这些全部抵消,会掩盖实际成本。

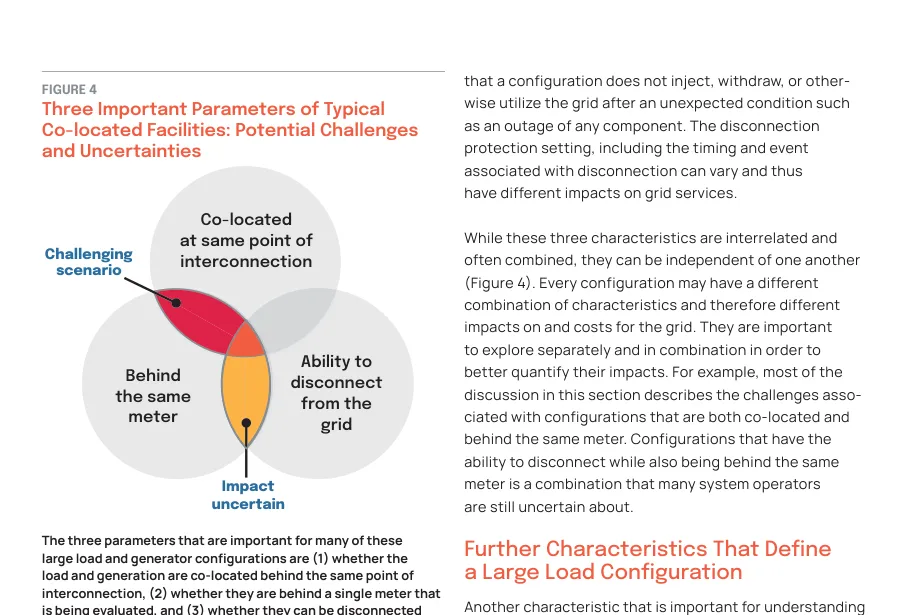

原报告图 4:共址配置至少要拆分看三个参数——是否同一并网点、是否同一表计、是否能够与电网断开。
配置维度 | 为什么重要 | 仿真/数字孪生中应建模 |
位置 | 决定潮流、输电瓶颈和局部短路强度 | POI、网络拓扑、阻抗、潮流约束 |
计量与遥测 | 决定系统运营者看到“毛负荷”还是“净负荷” | 独立/合并测量点、状态估计与遥测 |
断开能力 | 决定故障时是否可能形成大规模负荷突降 | ATS/STS/保护逻辑、解列时序、UPS 转换 |
电源类型 | 核电、燃机、风光、储能的可靠性和动态特性不同 | 电源模型、可用率、爬坡、SOC/燃料约束 |
BYOC / TAEC | 新增电源与占用既有电源对资源充足性的含义完全不同 | 容量归属、可靠性约束、市场关系 |
负荷灵活性 | 决定能否在高风险时段主动降低系统需求 | 可削减量、持续时间、恢复速度、调用次数 |

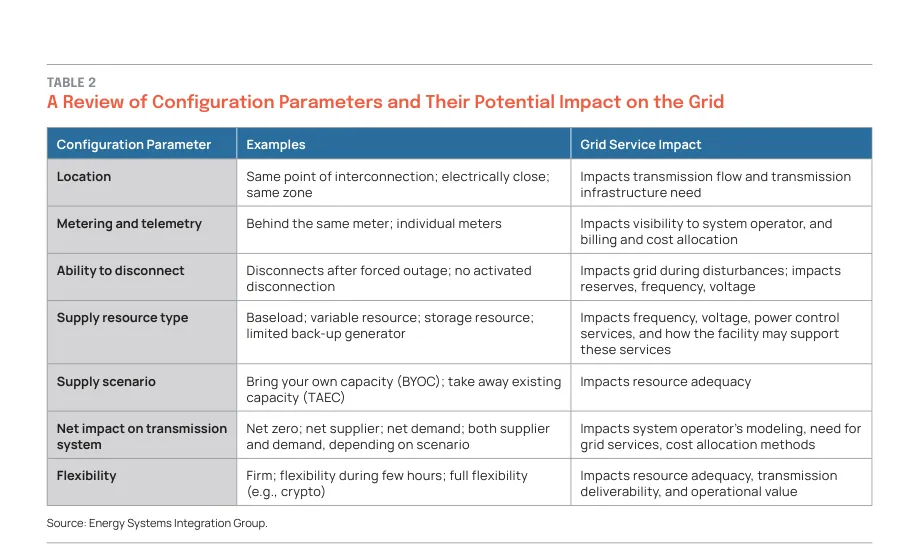

原报告表 2:大型负荷配置参数与电网服务影响之间的对应关系。
06BYOC 与 TAEC:看起来都叫“自带电源”,系统含义完全不同
BYOC 指大型负荷在接入时同步带来新的容量,例如数据中心建设 1 GW 新燃机或其他可认可容量,以匹配自身资源充足性影响。TAEC 则是数据中心与已经存在、原本服务于电网的容量签约并共址,例如将现有发电能力从公共系统中“拿走”用于专供。
这两种模式从园区视角都可能叫“自备电源”或“源荷共址”,但从系统视角差别很大:BYOC 可能近似“新增负荷 + 新增供给”;TAEC 则可能近似“新增负荷 + 原有公共容量退出”。因此不能仅凭园区内部 P=0 的净平衡来判断资源充足性。
这也是做 AIDC 数字孪生时很容易忽略的一点:同样是“1 GW 数据中心 + 1 GW 电源”,电网侧的容量、输电、备用和可靠性结果可能完全不同。 |
07成本分摊:最值得关注的不是“谁多付钱”,而是成本驱动量变了
报告把频率调节、事故备用、规划备用、电压/无功、黑启动、短路容量、ISO/FERC/NERC 费用、输电费用和 Make-whole 等放到一张图里。核心思想是:每一种服务都有不同的成本驱动因素,因此不能简单地只按总用电量 MWh 分摊。

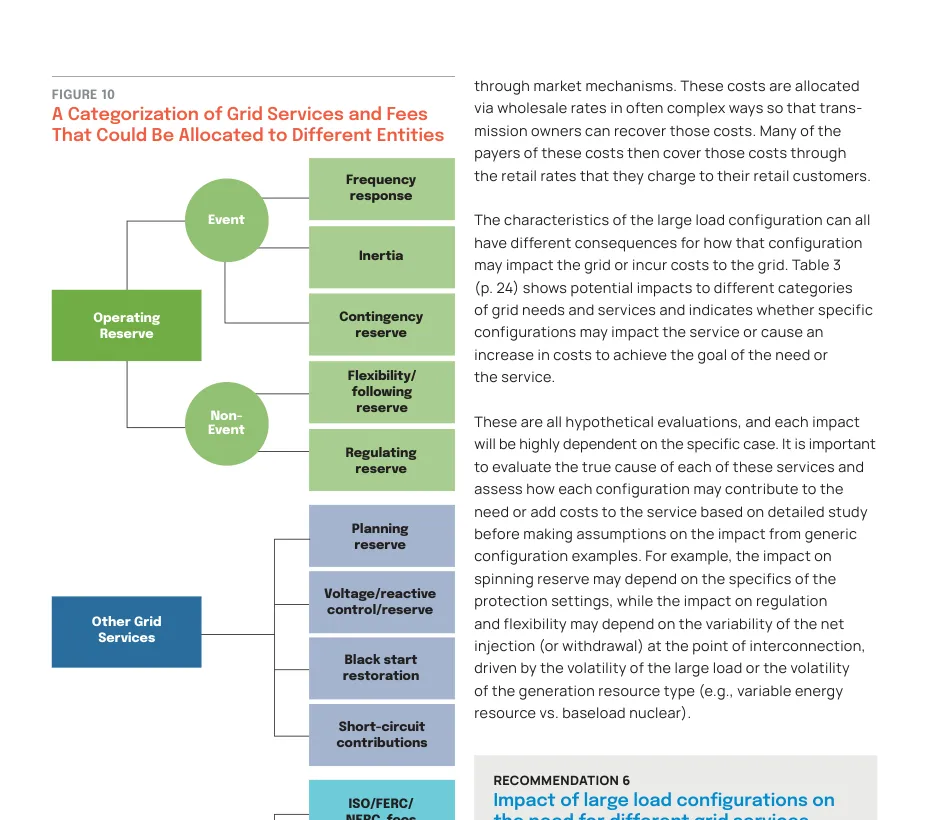

原报告图 10:大型负荷可能影响的主要电网服务与费用类别。
例如,调频需求更多由偏差和波动驱动,而不是累计电量;事故备用更多由最大可信突变量驱动;电压支撑与接入位置、无功特性和网强有关;输电成本与网络位置、潮流和峰值有关。对于共址数据中心,若只按照“净电量”收费,可能出现负荷通过内部电源抵消净购电量,但系统仍需要为其保留某些服务。
报告给出的思路不是追求极端复杂的“逐秒精确归因”,而是三步法:先识别配置参数,再评估其对各类服务的影响,最后在准确性、透明性、可执行性之间选择合适的成本分配方法。
08容量市场:1 GW 的 firm load,可能需要 1.15~1.20 GW 的容量支撑
这是报告中非常适合 AIDC 规划人员关注的一组数字。报告指出,如果系统规划备用裕度(PRM)维持在 15%~20%,那么新增 1,000 MW 需要 firm service 的大型负荷,可能对应 1,150~1,200 MW 的发电容量需求。这里不是说必须“一比一建电厂”,而是说明资源充足性约束会把负荷增长放大成更高的容量需求。
对于 2 GW 级 AI 数据中心,这个逻辑意味着容量侧的影响可能达到 2.3~2.4 GW 量级。也正因此,报告讨论了 NCBL(Non-Capacity-Backed Load):大型负荷如果接受更低等级的供电可靠性、在系统紧张时优先被削减,就可能减少或避免部分容量义务。
另一个更有意思的方向是:灵活负荷到底是“容量供应者”还是“减少容量义务的买方”?传统需求响应通常把可削减负荷当作供应侧容量资源;报告进一步提出,也可以让负荷在需求侧根据容量价格决定自己愿意削减多少,从而降低容量购买义务。
这对“电力—Token 优化”非常关键:容量成本可能比实时电价更能驱动 AI 数据中心提供少量但高价值的灵活性。 |
09大负荷掉线,为什么可能比大发电机掉线更难处理?
传统电力系统最熟悉的事故是“失去一台发电机”:供给突然减少,频率下降,系统启动惯量、一次调频、事故备用和后续恢复。大型负荷出现后,系统开始面对镜像事件——Customer-Initiated Load Reduction(CILR):负荷突然减少,系统瞬间供大于求,频率上升。
报告引用的一个实际事件中,约 1,500 MW 大型负荷突然减少,频率升高到 60.047 Hz,随后逐步恢复到 60 Hz。数值看似不夸张,但它揭示了一个制度和运行问题:很多标准和备用机制主要为“失去供给”设计,而不是为“失去负荷”设计。

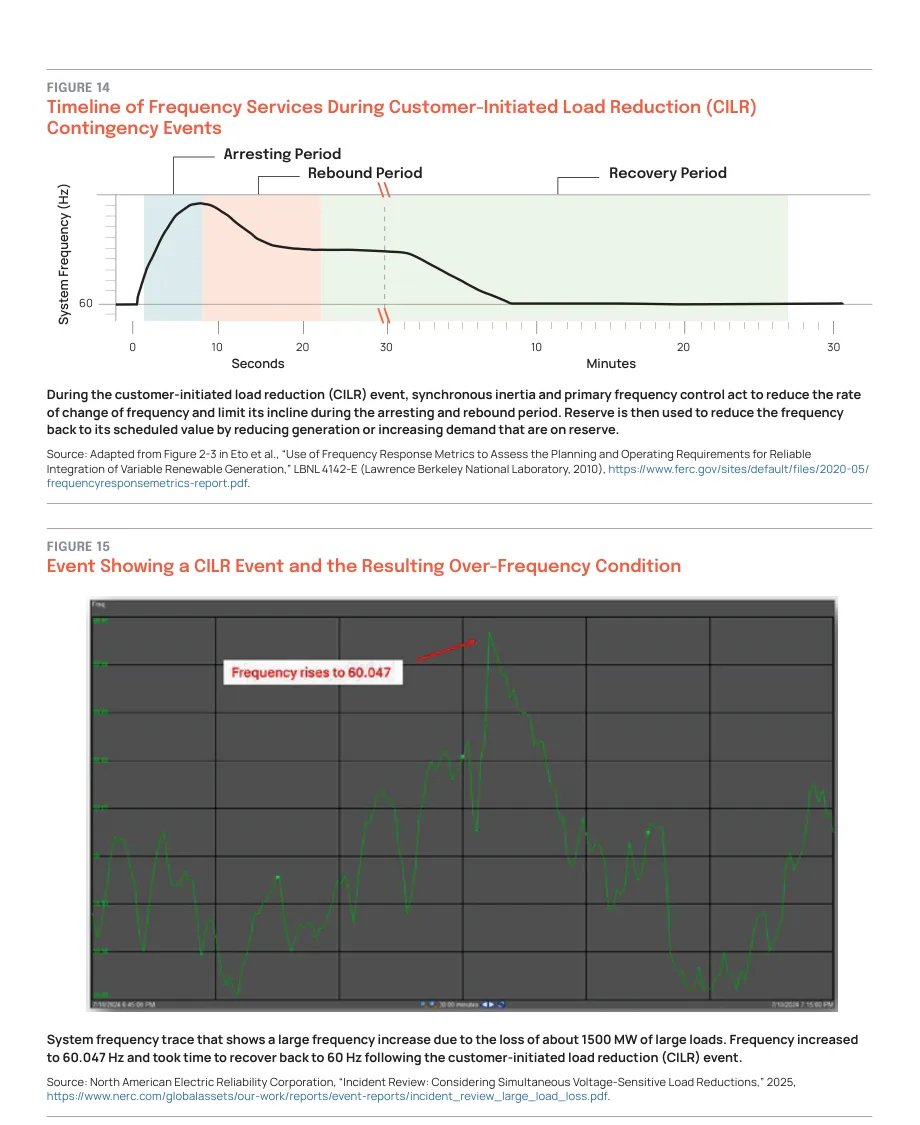

原报告图 14/15:CILR 与传统失去发电机事件方向相反,需要“吸收功率/降低发电”的频率控制链。
因此,报告建议研究把大型负荷损失作为单独的 Most Severe Single Contingency(MSSC-load)类别。对于 AIDC,特别需要结合 UPS/STS/备用电源/保护逻辑去判断:某个电压扰动会导致 50 MW 负荷转移,还是会导致同一园区 1 GW 负荷近乎同时离网?这两个场景对系统的意义完全不同。
10更容易被忽略的是“重新上线”:同一个负荷可以先造成过频,再造成 ACE 反向越限

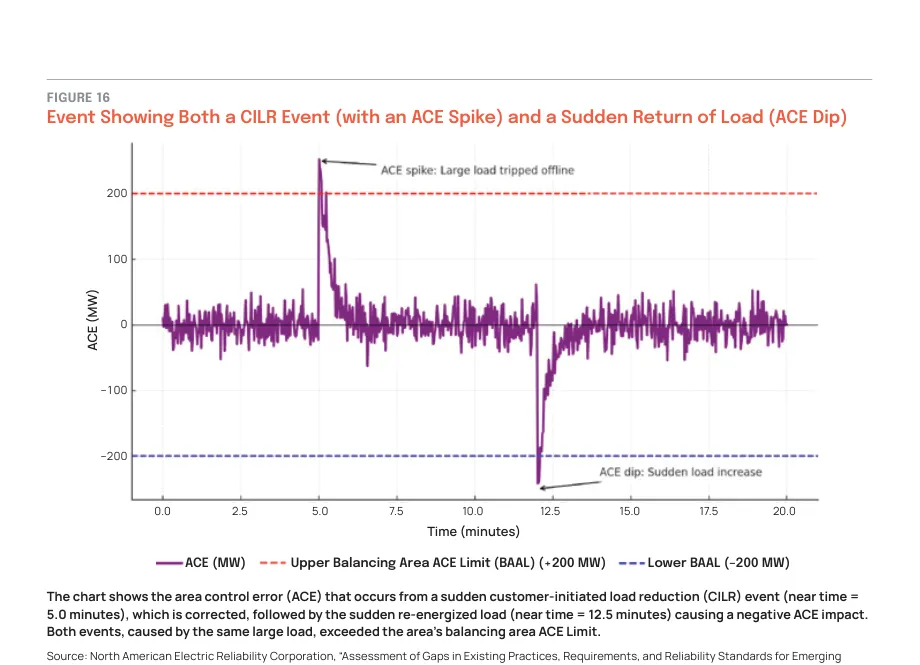

大型负荷故障切走只是第一步。如果它在数分钟后又快速恢复,系统可能经历第二次方向相反的功率冲击。报告引用的 NERC 示例显示,同一大型负荷先触发 CILR,造成 ACE 正向尖峰;随后突然重新带载,又造成 ACE 负向下冲,两次都超过平衡区 ACE 限值。

原报告图 16:大型负荷突然离线与突然重新上电造成方向相反的 ACE 冲击。
这就是为什么大型负荷模型不能只写“trip=1/0”。工程上至少需要描述四件事:什么条件触发转移/掉线、掉多少、多久后允许恢复、以什么 Ramp 恢复。对于数据中心,UPS 后备时长、发电机起机、ATS/STS 切换、服务器重启和冷却系统恢复都可能进入这条链。
11“向下事故备用”会成为新需求吗?澳大利亚和欧洲已经给出参照
当失去负荷成为可信事故后,传统只准备“向上备用”的做法可能不足。系统需要保留一定的 downward capability,也就是可以快速降低发电、增加可控负荷,吸收突然多出来的功率。
报告指出,欧洲部分规则已经同时考虑正、负方向的参考事故;澳大利亚 NEM 也有 Lower Frequency Control Ancillary Services,对向上和向下频率控制分别采购,并且两个方向的需求量可以不同。

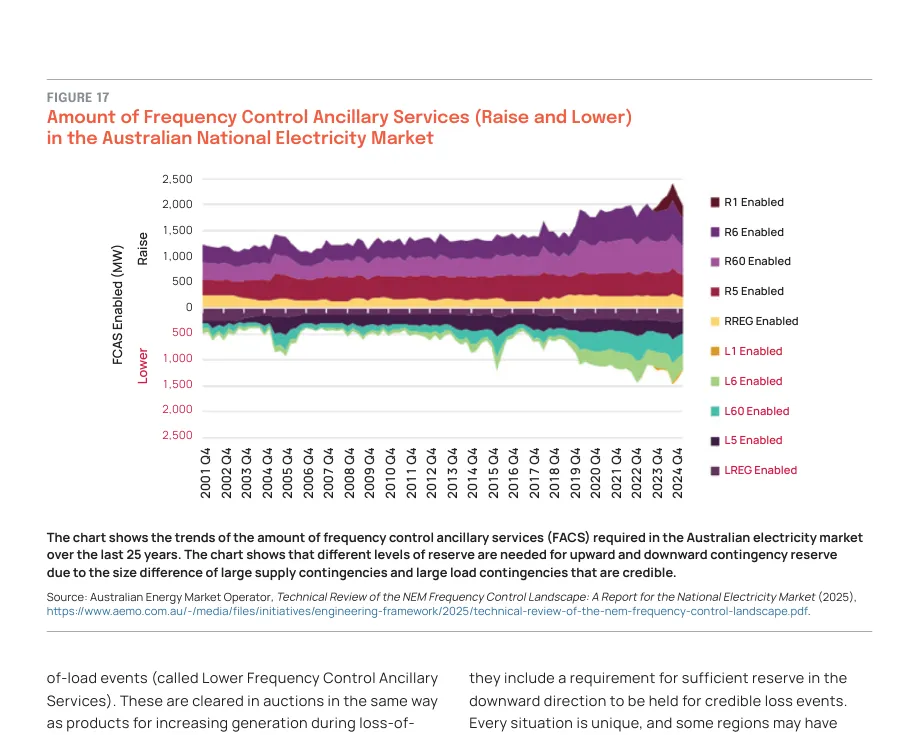

原报告图 17:澳大利亚 NEM 长期同时配置 Raise 与 Lower 频率控制辅助服务。
报告没有简单断言北美必须新建同样产品,而是建议:先用 MSSC-load 研究判断现有能力是否足够;如果确实出现缺口,再考虑建立向下事故备用服务或市场产品。这一逻辑对任何 AIDC 高渗透地区都成立。
12AI 数据中心的“负荷波动”已经进入备用需求计算
除了故障掉线,大型数据中心的正常业务波动也可能成为调频、Ramp 和灵活性备用的驱动因素。报告引用的北美数据中心案例中,负荷从约 450 MW 在约 36 秒内下降到约 40 MW,低负荷持续数小时后,又在数分钟内恢复到约 450 MW。

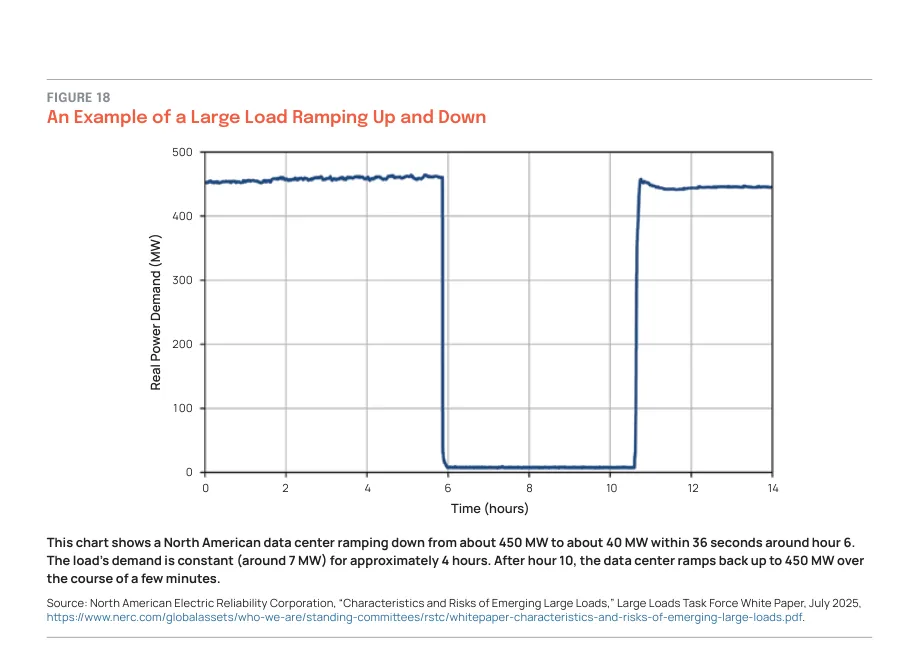

原报告图 18:约 450 MW 数据中心在约 36 秒内降至约 40 MW,随后又在数分钟内恢复。
这类曲线已经不能用传统“日负荷曲线”描述。它同时包含秒级 Ramp、小时级平台和恢复过程。对于电网,影响可能体现在 AGC、调频、灵活性备用、机组组合与日内调度;对于 AIDC,自身则可以通过任务编排、储能、冷却惯性和功率预算把这类波动整形成更友好的功率轨迹。
从仿真角度看,“AI 负荷模型”至少应有三层:业务功率轨迹层、站级功率控制层、设备/电力电子动态层。三层不能混成一个简单 P(t) 信号。 |
13报告 20 条建议,压缩成 7 个工程动作
原报告最后给出 20 条建议。若面向工程和软件平台,可将其重新归纳为下面 7 个动作。以下是对原建议的工程化整理,不是报告原表格。
工程动作 | 对应报告建议 | 落到 AIDC / 平台中的含义 |
把可调负荷纳入市场闭环 | 1-4 | 支持日前/实时量价曲线、调度指令、偏差考核与可调边界。 |
建立大负荷预测接口 | 5 | 形成日前24h、日内滚动、实时更新和预测误差评估。 |
识别源荷共址配置 | 6-7 | 区分位置、表计、断开、BYOC/TAEC、毛/净负荷与服务成本。 |
把负荷灵活性放进容量逻辑 | 8-12 | 容量义务、容量认证、NCBL、供需两侧参与及防止双重计算。 |
把失去负荷当作事故 | 13-15 | CILR、过频、MSSC-load、频率响应与平衡标准。 |
评估向下备用和动态备用 | 16-18 | 向下事故备用、Ramp/调频/灵活性备用、动态备用量。 |
让大负荷也能提供辅助服务 | 19-20 | 能力要求与实际调用分开;有能力就可参与相应市场。 |
14对“电力—Token 优化”的启示:优化目标不能只剩电价
很多“算电协同”研究把问题简化成:电价低时多训练、电价高时少训练。读完这份报告会发现,这只是最外层的一部分。真正可用于大型 AI 数据中心的优化目标,至少应包含以下几类成本与约束:
·能源成本:日前、实时电价以及节点 LMP。
·容量成本:firm service 对应的容量义务,以及灵活性是否可以降低容量责任。
·辅助服务收益/成本:调频、备用、向下备用、Ramp/灵活性服务。
·偏差与预测成本:业务计划与实际功率偏差导致的系统成本或考核。
·资源约束:储能 SOC、备用电源、燃料、UPS 运行区间、冷却热惯性。
·算力约束:训练任务截止时间、SLA、吞吐量、Token 产出、任务迁移成本。
·电网约束:POI 功率、爬坡率、输电容量、故障穿越及恢复策略。
于是,一个更完整的“Power-to-Token”问题不是简单的 min(电费),而更接近:在算力任务收益、能源价格、容量义务、辅助服务、设备约束和电网安全约束之间做多时间尺度联合优化。
15对 AIDC 仿真平台的启示:规划、市场、RMS、EMT 应该是一条链
下面这一部分是基于报告内容进一步做的软件产品推演。报告本身主要讨论市场与运行机制,并没有指定某种仿真软件架构;但其问题天然要求多时间尺度联合。
时间尺度 | 核心问题 | 建议的软件能力 |
年-月 | 容量扩张、资源充足性、BYOC/TAEC | 规划优化、容量扩张、ELCC/可靠性、园区源荷储配置 |
日前-日内 | 市场报价、负荷预测、机组组合、储能计划 | 日前/实时市场仿真、滚动优化、负荷预测、SOC 计划 |
分钟-秒 | AGC、Ramp、备用、CILR 恢复 | RMS/机电暂态、调频/备用、动态负荷和保护逻辑 |
毫秒-微秒 | UPS/变流器、STS/ATS、短路、控制交互 | EMT、平均值/开关模型、保护与控制、HIL/实时仿真 |
这份报告最重要的产品启示不是“再做一个市场模块”,而是:AIDC 的经济调度模型必须和真实的电气动态、保护逻辑、备用能力共享同一套边界条件。 |
16最后总结:大型负荷时代,电网要学会“调度需求”,数据中心也要学会“描述自己”
过去的负荷模型很简单:预测一个数字,系统负责满足它。大型 AI 数据中心打破了这个假设。它可以在价格变化时主动调整功率,可以与发电和储能共址,可以在故障时切换供电,可以数十秒内改变数百 MW 功率,也可能在某个保护动作后突然掉线。
因此,未来 AIDC 与电网的接口至少会从“一个并网容量 + 一条负荷曲线”,升级为一组可计算的数字化属性:负荷预测、功率上下限、Ramp、持续时间、恢复时间、可中断等级、备用电源、储能状态、保护逻辑、市场报价和辅助服务能力。
从工程角度看,这也解释了为什么 AIDC 平台必须同时覆盖电、算、储、控和市场:只有把这些信息统一到模型里,所谓“算电协同”才从概念走向真正可规划、可调度、可验证的系统能力。
