1
目的
规范 CGT 实验室精密光学显微镜安装全流程,规避振动、静电、光路污染、接线不规范等风险,保障活细胞明场、荧光成像精度,满足 GMP 可追溯管理要求。
2
职责
设备工程师:设备搬运、就位、光路组装、电路连接、整机调试、验收记录填写;
实验室管理员:安装场地、温湿度、接地、洁净环境前置确认;
使用人员:安装后现场确认、操作接收、日常维护执行。
3
安装前准备
环境条件核查
洁净等级:万级及以上细胞实验室,远离离制动器、摇床等振动源;
温湿度:18~26℃,相对湿度 40%~60%,湿度>60% 需开启除湿;
台面:防震实验台,承重≥150kg,台面无空鼓、走动无共振;设备四周预留≥30cm 检修散热空间;
供电:独立稳压插座,专用接地端子,接地电阻<4Ω,禁止与大功率设备共用回路;
禁止:阳光直射、空调直吹、有机溶剂存放区、低温冷库直接放置。
工具与耗材清单
水平仪、内六角扳手、无尘镜头纸、无尘抹布
配套配件:主机、目镜、物镜组、荧光滤片、光源、制冷相机、CO2 活细胞孵育台、电源线、数据线、防尘罩、校准标尺、设备说明书。
设备就位与调平操作步骤
静置平衡:就位后静置 30min,使设备与环境温湿度平衡,消除光路温差偏移。 搬运:整机分拆运输,倾斜角度≤15°,轻抬轻放,拆除全部包装泡沫,清理洁净区碎屑;
减震铺设:实验台四角放置橡胶减震垫,主机平稳放置于减震垫中心;
水平校准:水平仪放置载物台,横向、纵向调节底部可调支脚,气泡居中,水平误差≤0.1°/m;调平锁紧支脚螺母;
4
光学组件安装操作
目镜、物镜装配
预处理:镜头纸蘸少量无水乙醇擦拭镜片、螺纹,毛刷清除镜筒浮尘;
目镜对准卡槽插入,锁紧卡扣,预调瞳距;

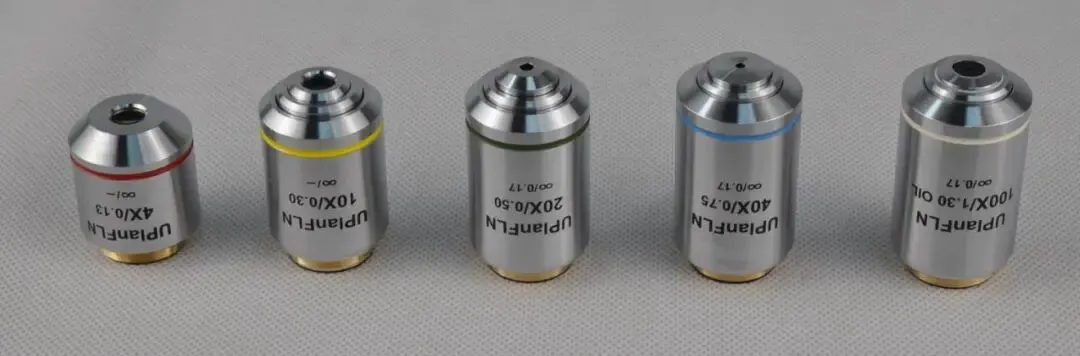

物镜轻柔旋入物镜转盘(4×/10×/20×/40×/100× 油镜),禁止暴力拧转;旋转转盘,切换顺滑无卡顿、无偏心晃动。

荧光光源与滤片组装
LED 冷光源光纤两端分别接入镜体光路与光源控制器,卡扣完全卡紧防漏光;
汞灯光源(选配):佩戴隔热手套安装灯珠,锁紧散热外壳,无散热禁止开机;CGT 活细胞观测优先 LED 光源;

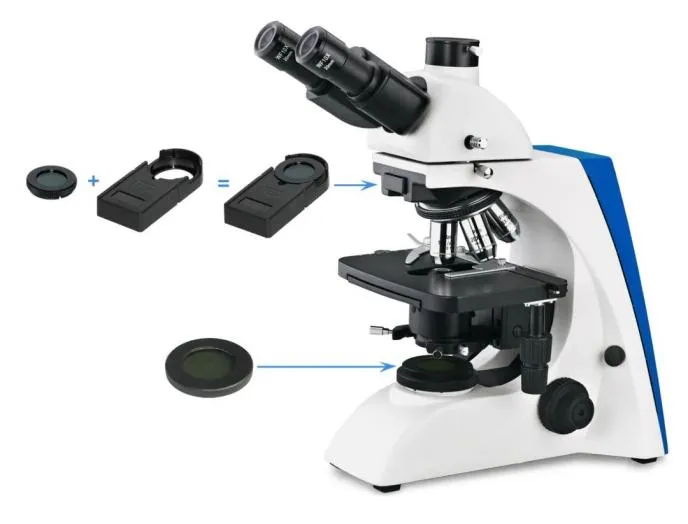

按实验需求装配 DAPI、FITC、PE、Cy5 滤片,卡槽卡扣固定,记录滤片通道编号。

制冷成像相机安装
拆除摄像接口防尘盖,安装 C 口转接环;
手持相机机身,平稳旋接转接环,均匀拧紧;严禁触碰内部感光芯片;
连接数据线、制冷电源线,线路沿台面侧边规整排布,无挤压弯折。
5
电路连接规范
断开总电源,设备地线单独连接实验室专用接地端子,确认接地牢固;
显微镜主机、光源、相机、孵育台分别接入稳压独立插座;
潮湿洁净区线路接头包裹绝缘胶带,荧光汞灯设备做好绝缘防护,杜绝水汽短路。
6
安装后复检
机械结构复检
1. XY 载物台移动顺滑,限位有效,无卡顿异响;
2. 调焦粗 / 微调旋钮阻尼均匀,无空程打滑;
3. 物镜、相机、滤片、光源全部锁紧无松动。
光路复检:所有镜片无指纹、灰尘、水渍,无划痕损伤;
电气复检:电源线无破损、接地可靠,电源开关全部处于关闭;
环境复检:周边无杂物遮挡散热与操作通道,温湿度稳定达标。
7
空载与模拟样品试运行
空载光路调试
1. 依次开启光源、主机、制冷相机;相机制冷设置 - 20℃,等待温度稳定;
2. 放置校准标尺,10× 物镜对焦,成像清晰无黑影、散光;
3. 逐个切换荧光通道,无杂光、漏光,光源亮度调节线性正常;软件无报错、噪点正常。
验收与归档
现场清理:清理工具、包装废料,无尘抹布擦拭整机,配套镜头、耗材收纳至无尘盒;
填写《显微镜安装验收单》,记录设备编号、安装环境、调试参数、荧光配置、测试成像样张;设备工程师、实验室管理员双人签字;
资料移交:交付说明书、维护卡、软件安装包、配件清单,现场完成设备操作、镜头保养、荧光防护交底;
设备粘贴标识:设备编号、校准有效期、安全警示标签。
