一座电厂,3300万吨二氧化碳,一年。
这个数字意味着什么?把美国目前排放最凶猛的燃煤电厂,阿拉巴马州那座烧了几十年的詹姆斯·H·米勒二世电厂拉出来,它一年大概排1600万吨出头。而亚马逊刚刚在得克萨斯拿到许可的这座新电厂,许可上限是它的两倍。
偏偏这座电厂的甲方,正是2019年亲手发起“气候承诺”(The Climate Pledge)、拉了几百家企业一起宣誓2040年净零排放的那个亚马逊。
AI需要电需要很多很多电多到连亚马逊自己的气候承诺,都变成了一个尴尬的注脚。
西得州荒漠里,一头AI巨兽正在苏醒
故事的坐标,钉在得克萨斯州西部一个叫佩科斯县(Pecos County)的地方。黄沙、油井、风滚草,典型的西部片布景亚马逊在这里买下了一块名为 GW Ranch 的土地,准备建一座以AI算力为核心服务对象的超大型数据中心园区。
供电方式尤其惊人:园区计划绕过公共电网,直接由现场天然气电厂供电。
根据得州已批准的空气许可和项目文件:园区将安装约35台天然气轮机,铭牌发电能力合计最高可达约7.65吉瓦(GW)。7.65GW是什么概念?粗略换算,大约能同时供数百万户家庭用电。这样的配置已经达到国家级发电站的规模,却落在一家公司的园区内。

▲ 最早揭开项目面纱的能源追踪机构Cleanview的调查文章,他们通过比对三份建设许可、空气排放记录和卫星图像锁定了亚马逊
能源追踪机构Cleanview的创始人Michael Thomas率先拼出了全貌:通过亚马逊向得州提交的三份数据中心建设许可、GW Ranch的空气许可记录、以及卫星影像上已经开始的土地清理,他们确认了亚马逊就是这块地的买家。随后亚马逊自己也向媒体承认:是的,我们买了GW Ranch,我们会从现场电厂购电。

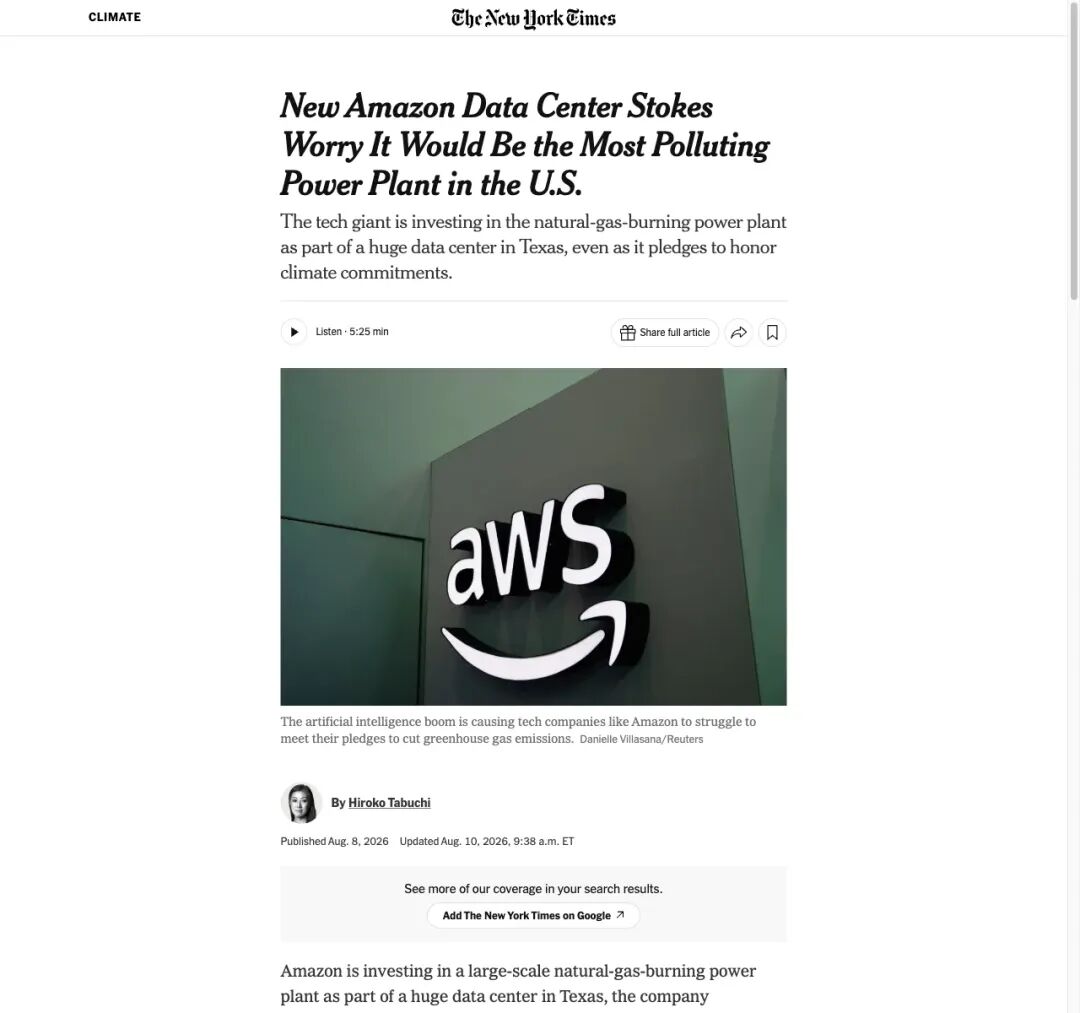

《纽约时报》记者Hiroko Tabuchi紧跟深度报道,TechCrunch、The Verge、Tom's Hardware等科技媒体密集跟进。一夜之间,佩科斯县的荒漠,成了全球科技与气候报道的风暴眼。

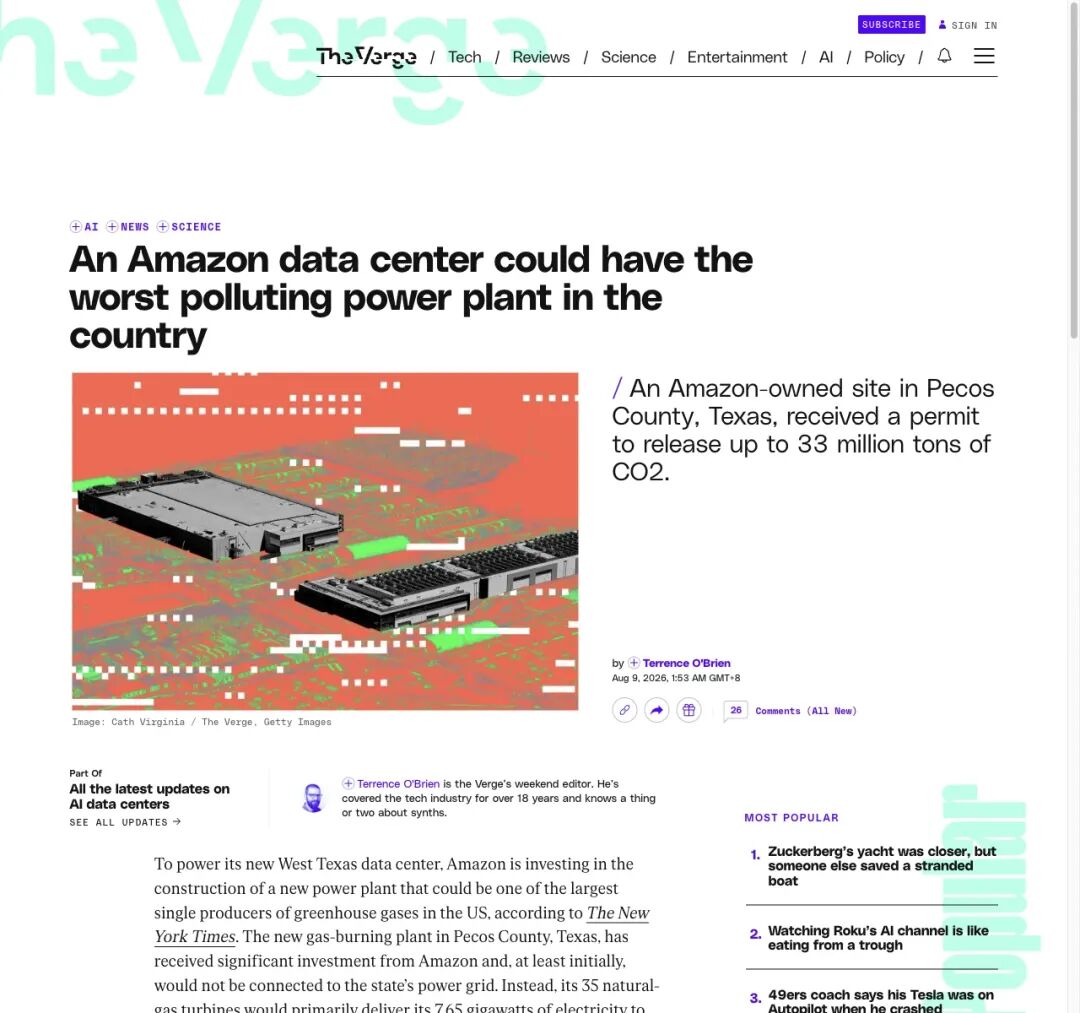

▲ 《纽约时报》气候版的源头级报道,标题直接用了"最具污染性的电厂"
一句让所有人沉默的官方回应
面对铺天盖地的质疑,亚马逊发言人Margaret Callahan给出了一句被所有媒体反复引用的话,
"The world looks different now than when we co-founded the climate pledge."世界已经和我们共同发起气候承诺时不一样了。
紧接着是第二句:"Our commitment hasn't changed."(我们的承诺没有变。)
前后两句放在一起,读起来像一道哲学题。世界变了,承诺仍留在原处,最后会由承诺塑造现实,还是由现实改写承诺?
答案写在许可证上:每年最高3300万吨CO₂。
与此同时,亚马逊和谷歌最新的可持续发展报告显示,随着AI与数据中心疯狂扩张,亚马逊年排放约上升16%,谷歌约上升25%。曲线在向上走,承诺在原地站着,中间的裂缝越来越大。

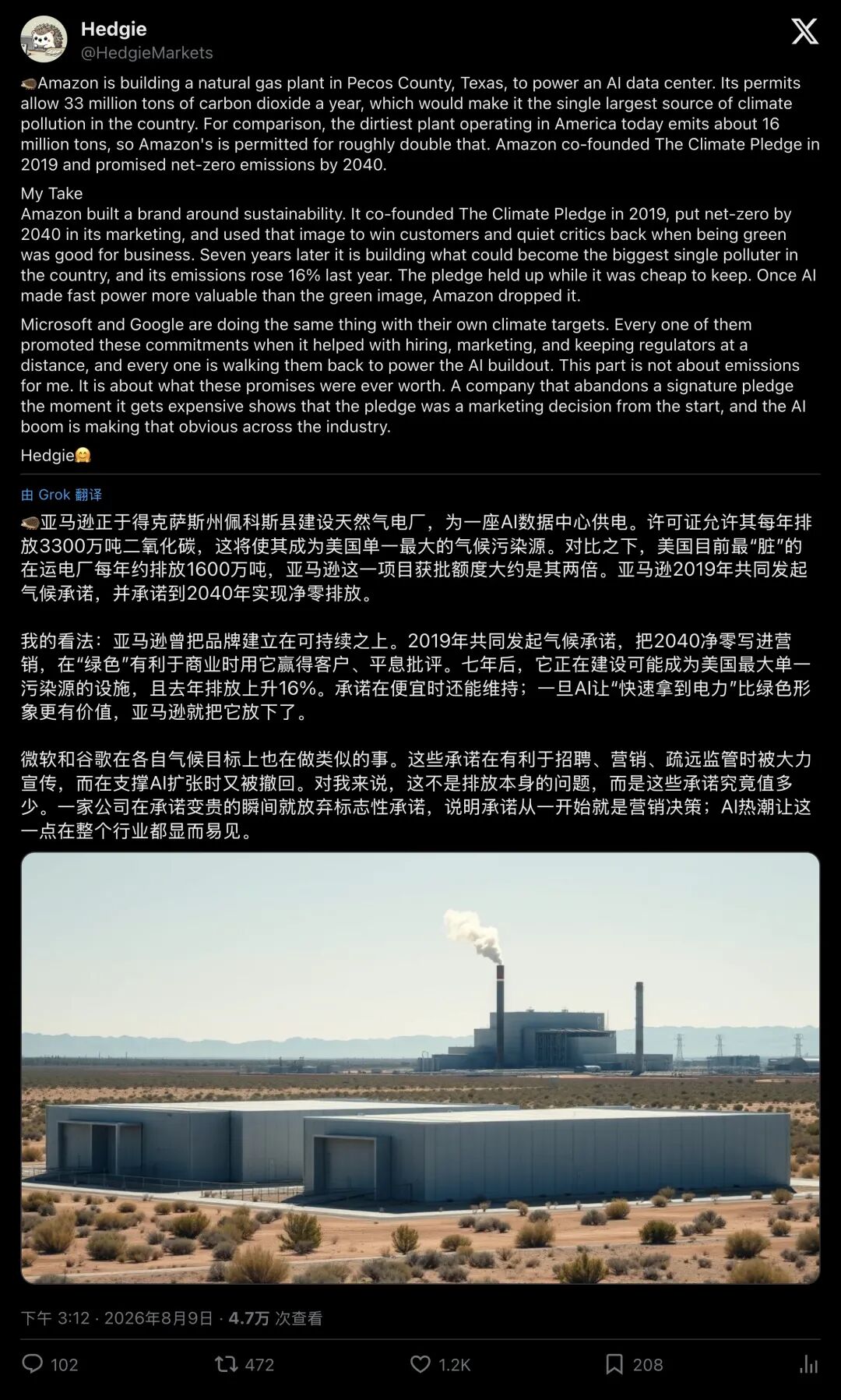

▲ 财经博主Hedgie的分析帖列出3300万吨许可上限、1600万吨现役纪录与2019年气候承诺
"表后发电":一个精巧的系统性绕路
这里需要解释一个关键概念,因为它是理解整件事的底层逻辑,behind the meter,中文叫"表后发电"。
通常,一座电厂发的电要先送上公共电网,经过电表计量、进入区域电力市场,再卖给各个用户。但亚马逊这座电厂不走这条路:电厂就在数据中心隔壁,电直接从发电机拉到服务器,不经过任何公用事业的电表和输电系统。
这样做的好处是什么?
首先,绕开了漫长的并网排队在美国,大型负荷想接入电网,光是排队做互联研究就可能要等好几年。AI不等人,算力需求每个季度都在翻倍,亚马逊CEO Andy Jassy在7月底还对投资者说,AWS的增长强劲,算力需求仍然超过供给。等电网排到你,黄花菜都凉了
其次,它让亚马逊获得了一个有利的公关说法:公司反复向媒体强调,这座电厂"自带电力、不会抬高得州家庭电费"。亚马逊借此回应了外界对数据中心挤占电网资源的担忧。
烟囱里冒出的二氧化碳不会被电表隔开,无论电表在谁家,都会飘进同一片天空。

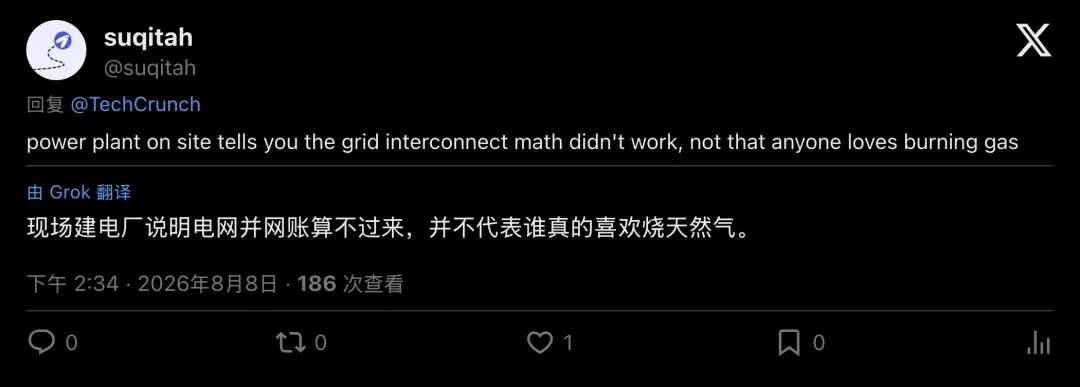

▲ X用户@suqitah认为,现场建电厂反映了并网方案面临的经济压力
行业正在转向一场能源军备竞赛
亚马逊并非唯一采用现场发电方案的科技巨头。
往GW Ranch 以西30英里看,微软刚和雪佛龙签了个大约20年的购电协议,在佩科斯一带建约2.67GW的共址天然气电厂,给自己的数据中心供电。项目代号:Project Kilby。
再往路易斯安那看,Meta的Hyperion数据中心园区,气电规模推到了约7.46GW,有媒体形容"足够给整个南达科他州供电"。

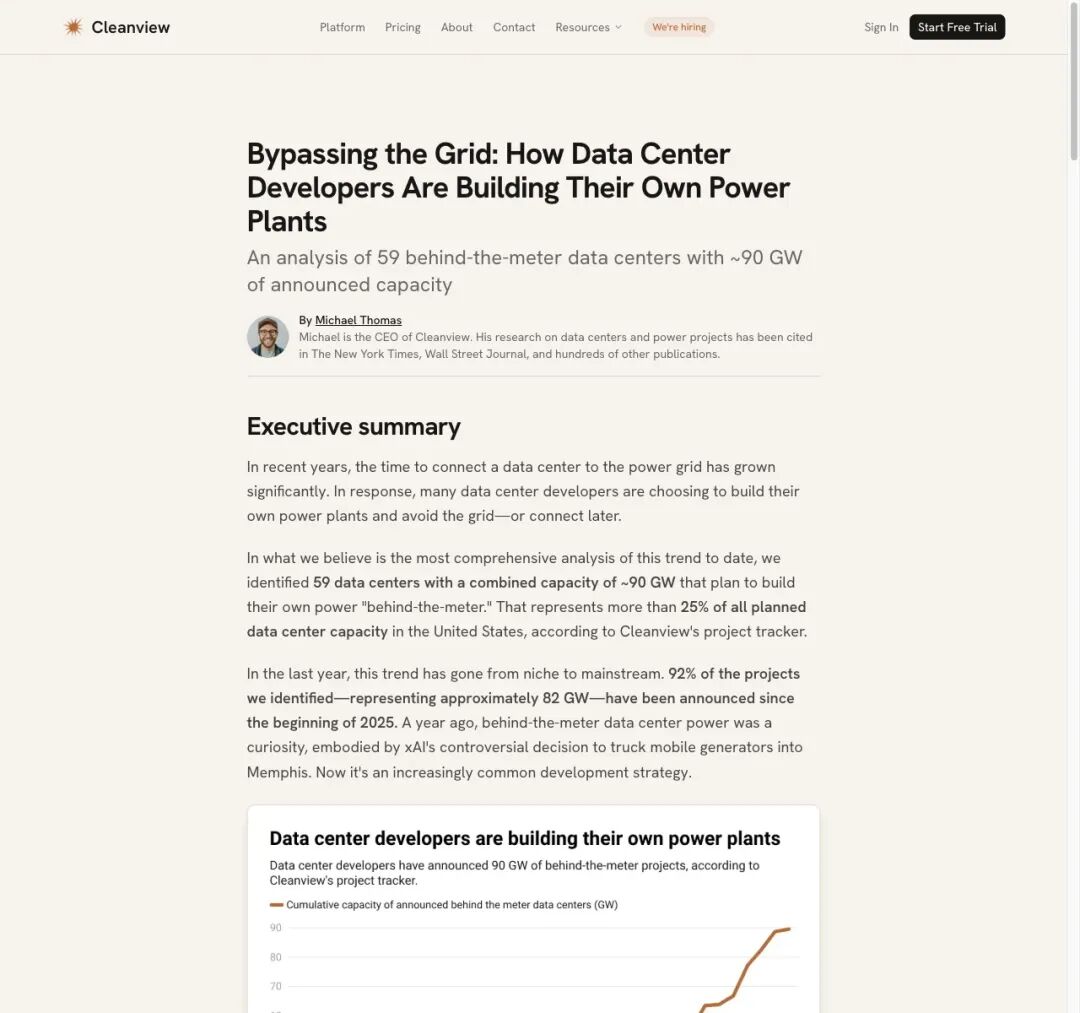

而Cleanview的全景追踪更令人瞠目:截至报道时,美国已有约59个"表后"数据中心项目被宣布或规划,合计发电容量约90GW,这大约相当于美国规划数据中心总容量的四分之一以上。

▲ Cleanview的行业报告显示:表后数据中心的宣布容量在2025-2026年出现跃升式增长
西得州正在变成一条"油气上游,现场发电,AI数据中心"的超级走廊。二叠纪盆地的天然气,从地底抽出来,就近烧掉,变成电,喂给隔壁机房里正在训练下一代大模型的GPU。这条产业链短得惊人,高效得惊人,粗暴得也惊人。
燃气轮机的供应链已经开始尖叫了行业咨询机构Wood Mackenzie的分析显示,轮机价格相比2019年大幅上涨,新订单交期动辄数年。今天宣布的7GW级项目可能要到2020年代末才能完全投产;已经锁定轮机和场地的亚马逊,则握住了稀缺资源。
AI的军备竞赛,已经从芯片蔓延到了发电机。
纸吸管、气候承诺与3300万吨

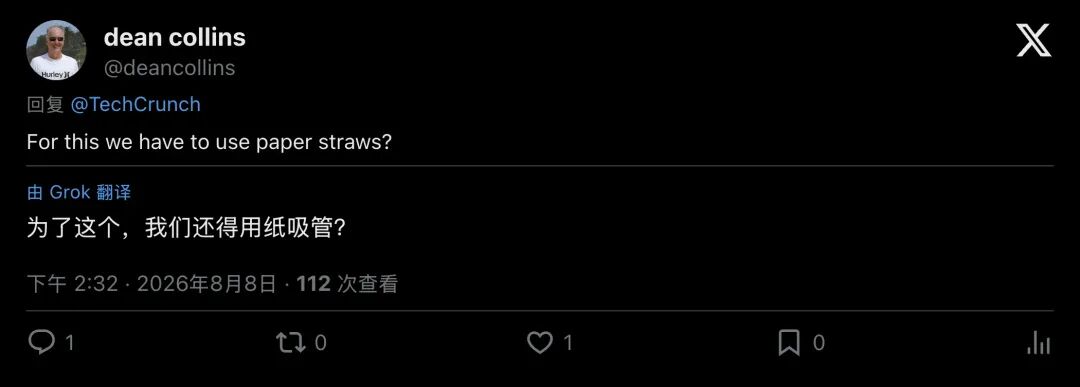

X平台上,TechCrunch那条简短的链接帖下面,一位叫dean collins的用户留下了整场讨论中最辛辣的评论:
"For this we have to use paper straws?"为了这个,我们还得用纸吸管?

▲ 这则评论戳中了"个人减碳 vs 企业巨排"这对矛盾的痛点
这则评论引发共鸣,因为它抓住了一个很多人心里隐隐感到却不好意思说出口的荒诞:普通人被告知要少开车、少吃肉、用纸吸管、关灯一小时,而与此同时,一家公司可以在荒漠里建35台燃气轮机,拿到一张每年排放3300万吨二氧化碳的许可证。
当然,必须在这里加一道边界线:许可上限不等于实际排放。 电厂通常不会长期顶着天花板运行,项目仍处早期阶段。Cleanview自己也在调查文章中写明:"公司很少按许可上限排放"。但即便打个对折,1600万吨也足以和现役最脏的煤电厂并肩。
最后一个必须记住的数字
让我们回到最开始那个数字
3300万吨,只是许可证设定的天花板,尚未成为烟囱里的现实。但它划定了一个可能性的边界:在这条线以下,任何排放量都是合法的。
而在这条线的另一端,是亚马逊自己在2019年写下的另一个数字,
2040年,净零
两个数字之间,隔着35台燃气轮机、一片西得州荒漠、一场全球AI算力的疯狂竞赛,以及一个所有科技巨头都不愿大声回答的问题:
当硅谷对代码的渴求最终带来更多化石燃料时,"改变世界"的故事该怎么讲下去?

▲ The Verge的报道标题,"一座亚马逊数据中心,可能拥有全美污染最严重的电厂"
