文档内容
二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
进度控制........................................................................1
一、单项选择题..............................................................1
二、多项选择题.............................................................12
投资控制.......................................................................19

一、单项选择题............8.................................................19
7
1
9
4
二、多项选择题........3.8....................................................29
信
微
质量控制..............系.........................................................35

联
题
一、单项选择题.............................................................35
押
准
二、多项选择精题.............................................................46

答案解析
进度控制.......................................................................54
一、单项选择题.............................................................54
二、多项选择题.............................................................67

投资控制.......................................................................74
8
7
1
一、单项选择题..............................................4 9...............74
8
3
信
二、多项选择题..........................................微...................86
系
联
质量控制.......................................................................94

一
唯
一、单项选择题.............................................................94
二、多项选择题............................................................110
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
8
1
7
9
8
4
信
3
微
系
联
一
唯
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
2025 年全国监理工程师职业资格考试
《建设工程目标控制(土木建筑工程)》精题必刷
进度控制

一、单项选择题
1.推行CM承发包模式,对建设工程实行分段设计、分段发包和分段施工的措施,属于进度控
制的( )。
8
A.组织措施 1 7 B.技术措施
9
4
8
3
C.经济措施 信 D.合同措施
微
系
2.编制工程项目建设总进联度计划时,用来明确各种设计文件交付日期、主要设备交货日期、施
题

押
工单位进场日期、水电及道路接通日期等内容的表格是( )。
准
精
A.工程项目一览表 B.工程项目进度平衡表
C.投资计划年度分配 表 D.工程项目总进度计划表
3.下列影响工程进度的因素 中,属于业主因素的是( )。
A.汇率浮动和通货膨胀
B.不明的水文气象条件
C.提供的场地不能满足工程正常需要
D.合同签订时遗漏条款、表述失当 8
1
7
9
4.下列建设工程进度控制措施中,属于技术措施 的是( )。 8
4
信
3
微
A.审查承包商提交的进度计划 系
联
一
B.及时办理工程预付款及进度款支付手续
唯
C.协调合同工期与进度计划之间的关系
D.建立工程进度报告制度及信息沟通网络
5.监理工程师控制工程进度应采取的技术措施是( )。
A.编制进度控制工作细则 B.建立工程进度报告制度
C.建立进度协调工作制度 D.加强工程进度风险管理
6.建设单位计划系统中,用来明确各种设计文件交付日期、主要设备交货日期、施工单位进场
日期、水电及道路接通日期等的计划表是( )。
A.施工总进度计划表 B.投资计划年度平衡表
C.工程项目进度平衡表 D.工程建设总进度计划表
第 1 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
7.按照建设项目总进度目标论证的工作步骤,项目结构分析后紧接着需要进行的工作是( )。
A.调查研究和收集资料 B.项目的工作编码
C.编制各层进度计划 D.进度计划系统的结构分析
8.建设工程进度控制计划体系中,施工准备工作计划是( )计划系统的组成内容。
A.建设单位 B.监理单位
C.设计单位 D.施工单位
9.应用网络计划技术编制建设工程进度计划时,依据时间定额,并考虑工作建设合理的劳动组
织可计算的时间参数是( )。
A.工作持续时间 B.工作最早完成时间
C.节点最早时间 D.要求工期
8
7
1
10.施工图设计阶段工作内容中,4属9于监理工程的进度控制工作的是( )。
8
3
信
A.编制设计准备阶段工作微计划 B.编制设计阶段总进度计划
系
联
C.审核各专业出图计题划 D.审核设计单位提交的工程预算
押
11.因施工场地不能满准足工程施工正常需要,属于来自( )的进度影响因素。
精
A.自然环境 B.社会环境
C.建设单位 D.组织管理
12.在建设工程进度控制计划体 系中,属于设计单位计划系统的是( )。
A.分部分项工程进度计划 B.阶段性设计进度计划
C.工程项目年度计划 D.年度建设资金计划
13.关于流水节拍及其特征的说法,正确的是( )。
8
A.流水节拍的数目取决于参加流水的施工过 程数
1
7
9
8
4
B.流水节拍是相邻两个施工过程相继开始施工 的最小间隔时间 信 3
微
C.流水节拍小,其流水速度快,节奏感强 系
联
一
D.流水节拍是流水施工工艺参数的重要指标 唯
14.在组织流水施工过程中,流水步距的大小主要取决于相邻两个施工过程在各个施工段上的
( )。
A.流水强度 B.技术间歇
C.搭接时间 D.流水节拍
15.某分部工程有3个施工过程,分为4个施工段组织加快的成倍节拍流水施工,各施工过程
流水节拍分别是6天、6天、9天,则该分部工程的流水施工工期是( )天。
A.24 B.30
C.36 D.54
第 2 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
16.在有足够工作面和资源的前提下,施工工期最短的施工组织方式是( )。
A.依次施工 B.搭接施工
C.平行施工 D.流水施工
17.组织建设工程流水施工时,相邻两个施工过程相继开始施工的最小间隔时间称为( )。
A.流水节拍 B.时间间隔
C.间歇时间 D.流水步距
18.某分部工程有8个施工过程,分为3个施工段组织固定节拍流水施工。各施工过程的流水
节拍均为4天,第三与第四施工过程之间工艺间歇为5天,该工程工期是( )天。
A.27 B.29
C.40 D.45
8
7
1
19.某分部工程有2个施工过程,4 9分为5个施工段组织非节奏流水施工。各施工过程的流水节
8
3
信
拍分别为5天、4天、3天、微8天、6天和4天、6天、7天、2天、5天。第二个施工过程第三
系
联
施工段的完成时间是第题( )天。
押
A.17 准 B.19
精
C.22 D.24
20.建设工程采用平行施工方式的特点是( )。
A.充分利用工作面进行施 工 B.施工现场组织管理简单
C.专业工作队能够连续施工 D.有利于实现专业化施工
21.下列流水施工参数中,用来表达流 水施工在空间布置上开展状态的参数是( )。
A.施工过程和流水强度 B.流水强度和工作面
C.流水段和施工过程 D.工作面和流水段
1
7 8
9
8
4
22.某工程有3个施工过程,分3个施工段组织固 定节拍流水施工,流
信
水3节拍为2天。各施工
微
过程之间存在2天的工艺间歇时间,则流水施工工期 为( )天。系
联
一
A.10 B.12 唯
C.14 D.16
23.下列流水施工参数中,用来表达流水施工在时间安排上所处状态的参数是( )。
A.流水强度和流水段数 B.流水段数和流水步距
C.流水步距和流水节拍 D.流水节拍和流水强度
24.某工程有4个施工过程,分5个施工段组织固定节拍流水施工,流水节拍为3天。其中,
第2个施工过程与第3个施工过程之间有2天的工艺间歇,则该工程流水施工工期为( )
天。
A.24 B.26
C.27 D.29
第 3 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
25.流水施工参数中,流水步距的含义是( )。
A.相邻两个施工过程相继开始施工的最小间隔时间
B.相邻两个施工段相继开始施工的最小间隔时间
C.相邻两个施工过程之间因组织安排需要增加的间隔等待时间
D.相邻两个施工段之间因工艺安排需要增加的间隔等待时间
26.某工程有3个施工过程,划分为4个施工段组织加快的成倍节拍流水施工,各施工过程流
水节拍分别是6天、6天和9天,则该工程的流水步距和专业工作队总数分别是( )。
A.3和7 B.3和6
C.2和7 D.2和6
27.在编制施工进度计划时,因占有施 工对象空间而必须列入进度计划的施工过程是( )。
8
7
1
9
A.运输类施工过程 8 4 B.制备类施工过程
3
信
C.建造类施工过程 微 D.加工类施工过程
系
联
28.某工程网络计划如下题图所示(时间单位:天),图中工作E的最早完成时间和最迟完成时
押
准
间分别是( )天精。
8
1
7
9
8
4
A.8和10 B.5和7
信
3
微
C.7和10 D.5 和8 系
联
一
29.某工程网络计划如下图所示(时间单位:天),图中工作D 的自由唯时差和总时差分别是( )
天。
第 4 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

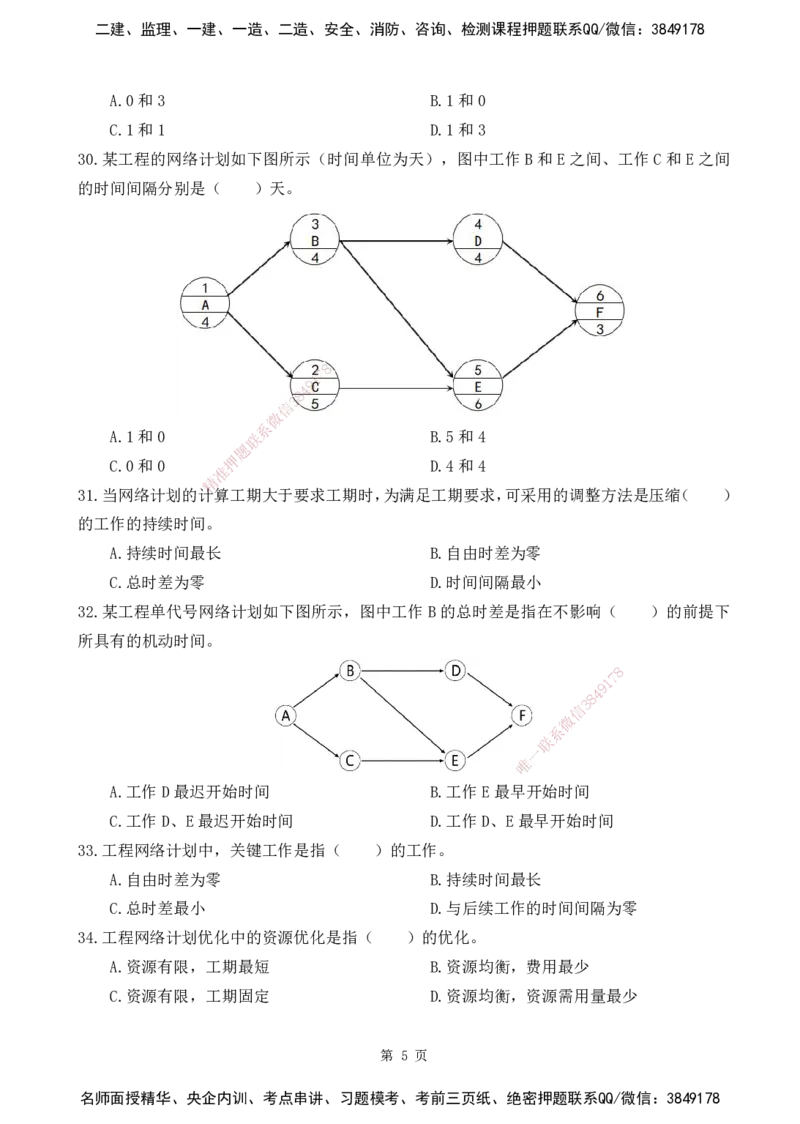

A.0和3 B.1和0
C.1和1 D.1和3
30.某工程的网络计划如下图所示(时间单位为天),图中工作B和E之间、工作C和E之间
的时间间隔分别是( )天。
8
7
1
9
4
8
3
信
微
系
A.1和0 联 B.5和4
题
押
C.0和0 D.4和4
准
精
31.当网络计划的计算工期大于要求工期时,为满足工期要求,可采用的调整方法是压缩( )
的工作的持续时间。
A.持续时间最长 B.自由时差为零
C.总时差为零 D.时间间隔最小
32.某工程单代号网络计划如下图所示,图中工作B的总时差是指在不影响( )的前提下
所具有的机动时间。
8
1
7
9
8
4
信
3
微
系
联
一
唯
A.工作D最迟开始时间 B.工作E最早开始时间
C.工作D、E最迟开始时间 D.工作D、E最早开始时间
33.工程网络计划中,关键工作是指( )的工作。
A.自由时差为零 B.持续时间最长
C.总时差最小 D.与后续工作的时间间隔为零
34.工程网络计划优化中的资源优化是指( )的优化。
A.资源有限,工期最短 B.资源均衡,费用最少
C.资源有限,工期固定 D.资源均衡,资源需用量最少
第 5 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
35.单代号搭接网络计划中,时距是指相邻两项工作之间的( )。
A.时间间隔 B.时间差值
C.机动时间 D.搭接时间
36.某工程双代号网络如下图所示,工作E最早完成时间和最迟完成时间分别是( )。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
A.6和8 精 B.6和12
C.7和8 D.7和12
37.某工程双代号时标网络 计划如下图所示,图中表明的正确信息是( )。
8
1
7
9
8
4
信
3
微
系
联
一
唯
A.工作D的自由时差为1天 B.工作E的总时差等于自由时差
C.工作F的总时差为1天 D.工作H的总时差为1天
38.工程网络计划工期优化的基本方法是通过( )来达到优化目标。
A.组织关键工作流水作业 B.组织关键工作平行作业
C.压缩关键工作的持续时间 D.压缩非关键工作的持续时间
39.工程网络计划中,工作之间因资源调配需要而确定的先后顺序关系属于( )关系。
A.组织 B.搭接
C.工艺 D.平行
第 6 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

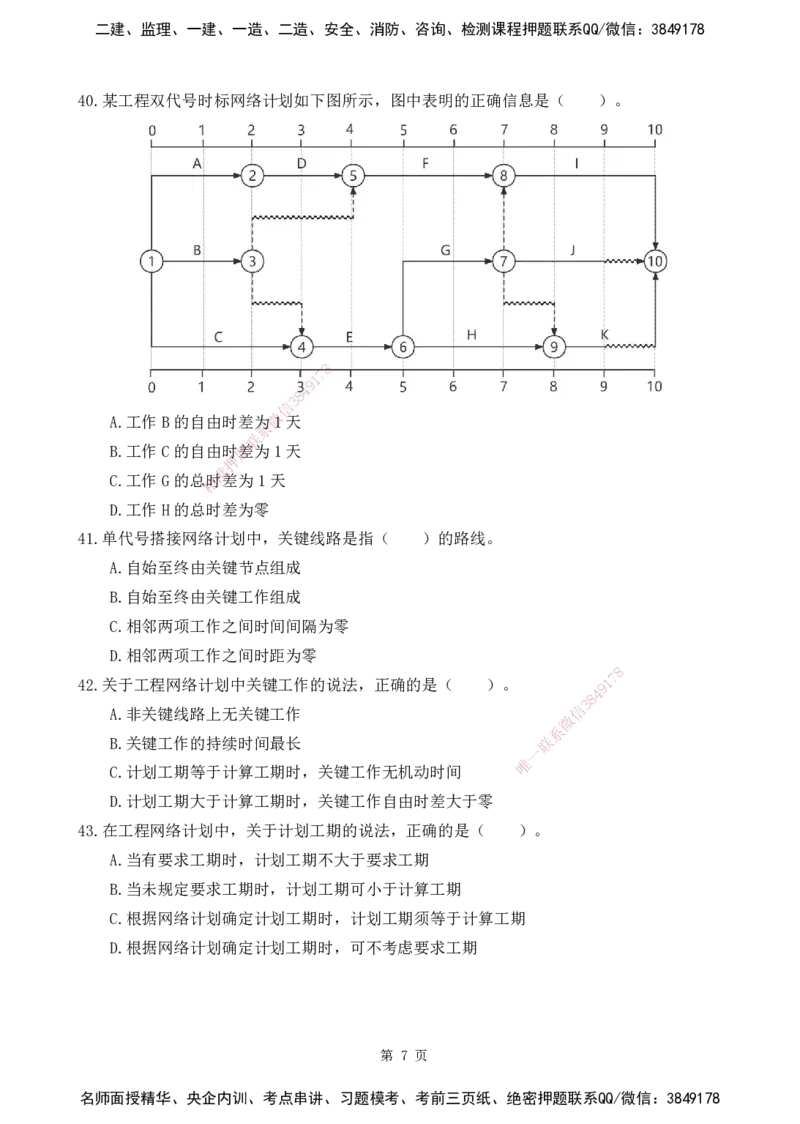

40.某工程双代号时标网络计划如下图所示,图中表明的正确信息是( )。
8
7
1
9
4
8
3
信
A.工作B的自由时差为微1天
系
联
B.工作C的自由时题差为1天
押
准
C.工作G的总精时差为1天
D.工作H的总时差 为零
41.单代号搭接网络计划中 ,关键线路是指( )的路线。
A.自始至终由关键节点组 成
B.自始至终由关键工作组成
C.相邻两项工作之间时间间隔为零
D.相邻两项工作之间时距为零
8
42.关于工程网络计划中关键工作的说法,正确 的是( )。 9 1
7
8
4
A.非关键线路上无关键工作 信
3
微
系
B.关键工作的持续时间最长 联
一
唯
C.计划工期等于计算工期时,关键工作无机动时间
D.计划工期大于计算工期时,关键工作自由时差大于零
43.在工程网络计划中,关于计划工期的说法,正确的是( )。
A.当有要求工期时,计划工期不大于要求工期
B.当未规定要求工期时,计划工期可小于计算工期
C.根据网络计划确定计划工期时,计划工期须等于计算工期
D.根据网络计划确定计划工期时,可不考虑要求工期
第 7 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

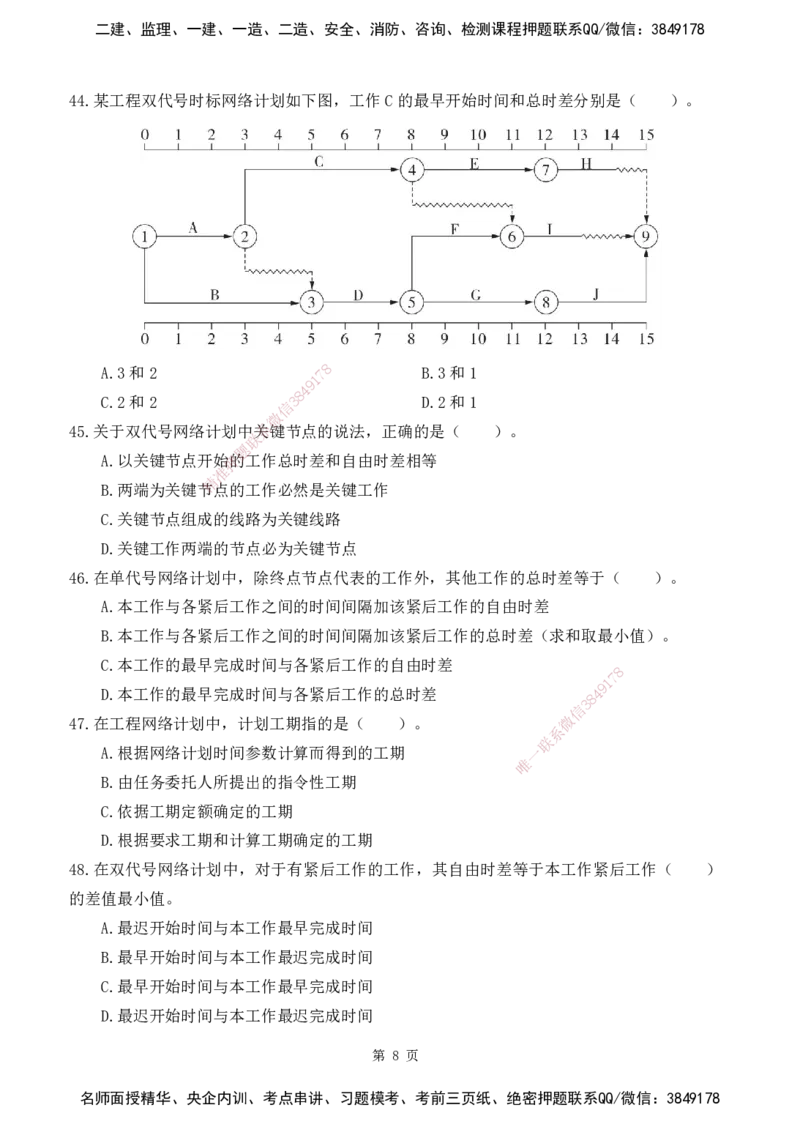

44.某工程双代号时标网络计划如下图,工作C的最早开始时间和总时差分别是( )。
A.3和2 7 8 B.3和1
1
9
4
8
C.2和2 信 3 D.2和1
微
45.关于双代号网络计划中系关键节点的说法,正确的是( )。
联
题
A.以关键节点开始押的工作总时差和自由时差相等
准
精
B.两端为关键节点的工作必然是关键工作
C.关键节点组成的线路为关键线路
D.关键工作两端的节点必 为关键节点
46.在单代号网络计划中,除终点 节点代表的工作外,其他工作的总时差等于( )。
A.本工作与各紧后工作之间的时 间间隔加该紧后工作的自由时差
B.本工作与各紧后工作之间的时间间隔加该紧后工作的总时差(求和取最小值)。
C.本工作的最早完成时间与各紧后工作的 自由时差
8
1
7
9
D.本工作的最早完成时间与各紧后工作的总时 差
8
4
信
3
47.在工程网络计划中,计划工期指的是( )。 微
系
联
A.根据网络计划时间参数计算而得到的工期 一
唯
B.由任务委托人所提出的指令性工期
C.依据工期定额确定的工期
D.根据要求工期和计算工期确定的工期
48.在双代号网络计划中,对于有紧后工作的工作,其自由时差等于本工作紧后工作( )
的差值最小值。
A.最迟开始时间与本工作最早完成时间
B.最早开始时间与本工作最迟完成时间
C.最早开始时间与本工作最早完成时间
D.最迟开始时间与本工作最迟完成时间
第 8 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

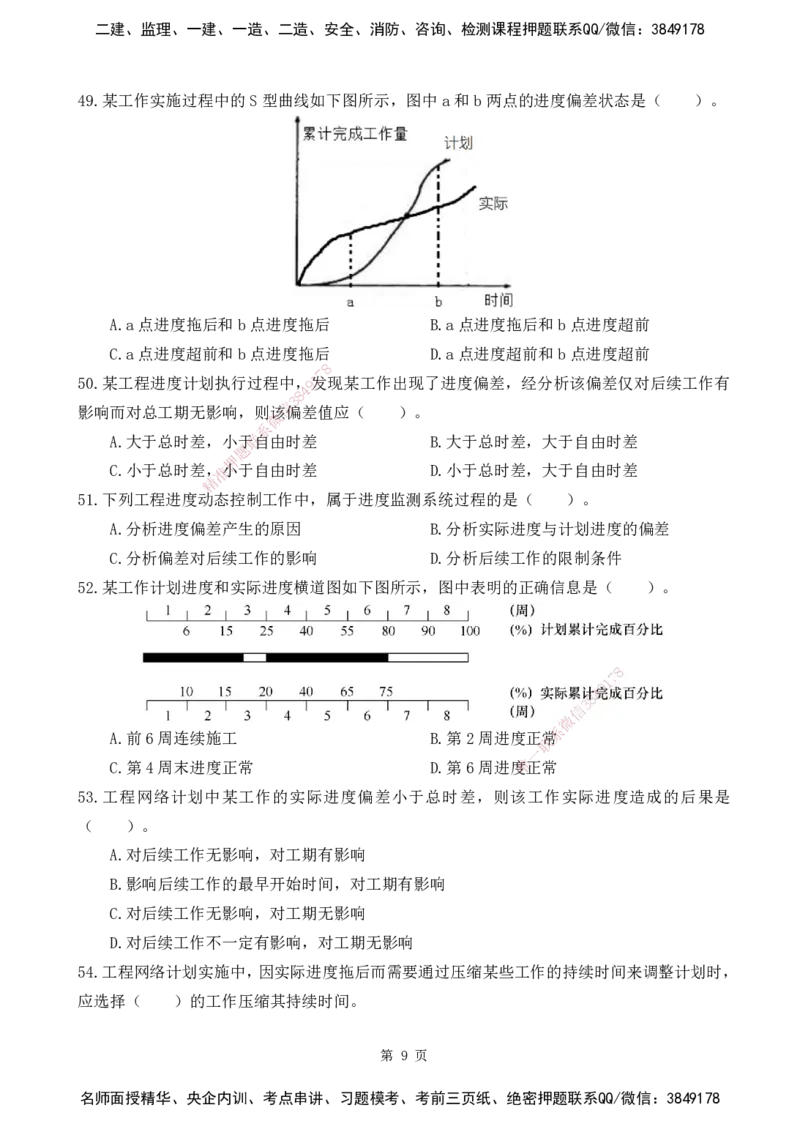

49.某工作实施过程中的S型曲线如下图所示,图中a和b两点的进度偏差状态是( )。
A.a点进度拖后和b点进度拖后 B.a点进度拖后和b点进度超前
C.a点进度超前和b点进度拖后 D.a点进度超前和b点进度超前
8
7
50.某工程进度计划执行过程中,9 1发现某工作出现了进度偏差,经分析该偏差仅对后续工作有
4
8
3
信
影响而对总工期无影响,则该偏差值应( )。
微
系
A.大于总时差,小于联自由时差 B.大于总时差,大于自由时差
题
押
C.小于总时差,准小于自由时差 D.小于总时差,大于自由时差
精
51.下列工程进度动 态控制工作中,属于进度监测系统过程的是( )。
A.分析进度偏差产生 的原因 B.分析实际进度与计划进度的偏差
C.分析偏差对后续工作的影响 D.分析后续工作的限制条件
52.某工作计划进度和实际进度横 道图如下图所示,图中表明的正确信息是( )。
8
1
7
9
8
4
信
3
微
A.前6周连续施工 B. 第 2周进度正联常
系
一
C.第4周末进度正常 D.第6 周进度唯正常
53.工程网络计划中某工作的实际进度偏差小于总时差,则该工作实际进度造成的后果是
( )。
A.对后续工作无影响,对工期有影响
B.影响后续工作的最早开始时间,对工期有影响
C.对后续工作无影响,对工期无影响
D.对后续工作不一定有影响,对工期无影响
54.工程网络计划实施中,因实际进度拖后而需要通过压缩某些工作的持续时间来调整计划时,
应选择( )的工作压缩其持续时间。
第 9 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
A.持续时间最长 B.自由时差最小
C.总时差最小 D.时间间隔最大
55.在建设工程设计阶段,会对进度造成影响的因素之一是( )。
A.可行性研究 B.建设意图及要求
C.工程材料供货洽谈 D.设计合同洽谈
56.在工程设计过程中,影响进度的主要因素之一是( )。
A.地下埋藏文物的处理 B.设计合同的计价方式
C.设计各专业之间的协调配合程度 D.施工承发包模式的选择
57.监理单位受业主委托实施设计进度监控的工作内容是( )。
A.建立健全设计技术经济定额 B.编制切实可行的设计进度计划
8
7
1
C.推行限期设计管理模式 4 9 D.落实专门负责设计进度控制的人员
8
3
信
58.建筑工程管理(CM)方法微是指工程实施采用( )的生产组织方式。
系
联
A.故障作业 题 B.关键路径
押
C.精益作业 准 D.快速路径
精
59.监理工程师在设计 阶段进度控制的工作内容是( )。
A.确定规划设计条件 B.编制设计总进度计划
C.审查设计单位提交的进 度计划 D.填写设计进度表
60.为有效控制工程设计进度,需要 工程设计单位进行的工作是( )。
A.编制设计出图计划 B.编制设计任务书
C.编制设计进度控制工作细则 D.编制设计工作量清单
61.监理工程师在审查施工进度计划的过程中 发 现问题,应采取的措施之一是
1
7(8 )。
9
8
4
A.向承包单位提出整改通知书 B.向建设单位提出指令
信
3单
微
C.向承包单位提出工程暂停令 D.向 建设单位提出系建议书
联
一
62.项目监理机构发布工程开工令的依据是( )。 唯
A.施工承包合同约定 B.工程开工的准备情况
C.批准的施工总进度计划 D.施工图纸的准备情况
63.调整施工进度计划时,为了缩短某些工作的持续时间,可采取的技术措施之一是( )。
A.增加施工机械的数量 B.实行包干加奖励
C.改善外部配合条件 D.采用更先进的施工机械
64.当施工单位发生进度拖延且又未按监理工程师的指令改变延期状态时,监理工程师可以采
取的手段是( )。
A.中止施工承包合同 B.拒绝签署付款凭证
C.向施工单位发出工程暂停令 D.调整施工计划工期
第 10 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
65.通过缩短某些工作的持续时间对施工进度计划进行调整的方法,其主要特点是( )。
A.增加网络计划中的关键线路 B.不改变工作之间的先后顺序关系
C.增加工作之间的时间间隔 D.不改变网络计划中的非关键线路
66.可作为建设工程施工进度控制目标确定依据的是( )。
A.各专业施工进度控制时间分界点
B.工程施工承发包模式及其合同结构
C.施工进度计划的工作分解结构
D.工期定额、类似工程项目的实际进度
67.监理工程师在审批工程延期时应遵循的原则不包括( )。
A.资金情况 B.合同条件
8
7
1
9
C.影响工期 8 4 D.实际情况
3
信
68.项目监理机构对施工进度微计划审查的内容是( )。
系
联
A.施工总工期目标题是否留有余地
押
准
B.主要工程项精目能否保持连续施工
C.施工资源供应计 划是否满足施工进度需要
D.施工顺序是否与建 设单位提供的资金、施工图纸等条件相吻合
69.监理工程师控制工程施工 进度时进行的工作是( )。
A.汇总整理工程技术资料 B.及时支付工程进度款
C.编制或审核施工进度计划 D.编制工期索赔意向报告
70.建设工程的施工进度控制工作细则,可 看作是开展工程监理工作的( )。
8
A.施工图设计 B.初步设计 9 1
7
8
4
C.总体性设计 D.方案设计 信
3
微
系
71.监理工程师在审批工程延期事件时,应根据( ) 来确定是否联批准。
一
唯
A.工程延误时间 B.合同规 定
C.承包单位赶工费用 D.建设单位要求
72.监理工程师在协助业主进行物资供应决策时,应进行的工作是( )。
A.编制物资供应招标文件 B.提出物资供应分包方式
C.确定物资供应单位 D.签订物资供应合同
73.监理工程师编制的施工进度控制工作细则应包含的内容是( )。
A.施工资源需求分布图 B.施工组织总设计安排
C.施工主导作业流程安排 D.施工进度控制目标分解图
第 11 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
74.工程施工中,因施工承包单位原因造成实际进度拖后而需要调整施工进度计划时,监理工
程师批准施工承包单位调整的施工进度计划,意味着监理工程师的行为是( )。
A.解除了施工承包单位的责任 B.认可施工进度计划的合理性
C.批准了工程延期 D.同意延长合同工期

75.编制建设工程物资供应计划时,首先应考虑的是( )的平衡。
A.数量 B.时间
C.产销 D.供需
二、多项选择题
1.下列建设工程进度影响因素中,属于业主因素的有( )。
8
7
A.提供的场地不能满足工程正9 1常需要
4
8
3
信
B.施工计划安排不周密导致相关作业脱节
微
系
C.临时停水、停电、联断路
题
押
D.不能及时向施准工承包单位付款
精
E.外单位临近工 程施工干扰
2.在对建设工程实施全过 程监理的情况下,监理单位总进度计划的编制依据有( )。
A.施工单位的施工总进度计划 B.工程项目建设总进度计划
C.设计单位的设计总进度计划 D.工程项目可行性研究报告
E.工程项目前期工作计划
3.关于建设工程网络计划技术特征的说法 ,正确的有( )。
A.计划评审技术、图示评审技术、风险评 审 技术、关键线路法均属于非确
1
7 8定型网络计划
9
8
4
B.网络计划能够明确表达各项工作之间的逻辑 关系
信
3
微
C.通过网络计划时间参数的计算,可以找出关键线 路和关键工作系
联
一
D.通过网络计划时间参数的计算,可以明确各项工作的 机动唯时间
E.网络计划可以利用电子计算机进行计算、优化和调整
4.建设项目总进度纲要的内容有( )。
A.项目实施总体部署 B.调查研究和收集资料
C.绘制项目结构分析图 D.确定里程碑事件的计划目标
E.研究总进度目标实现的条件和措施
5.工程项目年度计划表格部分的内容包括( )。
A.投资计划年度分配表 B.年度计划项目表
C.年度设备平衡表 D.年度设计出图计划表
E.年度竣工投产交付使用计划表
第 12 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
6.下列工程进度控制措施中,属于合同措施的有( )。
A.推行CM承发包模式 B.及时办理工程进度款支付手续
C.严格控制合同变更 D.加强索赔管理
E.对工程延误收取误期损失赔偿金
7.下列各类参数中,属于流水施工参数的有( )。
A.工艺参数 B.定额参数
C.空间参数 D.时间参数
E.机械参数
8.流水节拍是流水施工的主要参数之一,同一施工过程中流水节拍的决定因素有( )。
A.所采用的施工方法 B.所采用的施工机械类型
8
7
1
9
C.投入施工的工人数和工作8 4班次 D.施工过程的复杂程度
3
信
E.工人的熟练程度 微
系
联
9.根据工程项目的施工题特点、工艺流程及平面或空间布置等要求,可采用不同的施工组织方式。
押
准
其中依次施工方式精的特点包括( )。
A.没有充分利用工 作面,工期长
B.如果按专业成立工 作队,则各专业工作队不能连续作业
C.施工现场的组织管理比 较复杂
D.单位时间内投入的劳动力、施工机具等资源较为均衡
E.有利于施工段的划分
10.建设工程组织流水施工时,划分施工段 的原则是( )。
8
A.每个施工段需要有足够工作面 9 1
7
8
4
B.施工段数要满足合理组织流水施工要求 信
3
微
系
C.施工段界限要尽可能与结构界限相吻合 联
一
唯
D.同一专业工作队在同一施工段劳动量比相等
E.施工段必须在同一平面内划分
11.建设工程组织非节奏流水施工的特点有( )。
A.流水步距等于流水节拍的最大公约数
B.各施工段的流水节拍不全相等
C.专业工作队数等于施工过程数
D.相邻施工过程的流水步距相等
E.有的施工段之间可能有空闲时间
第 13 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

12.某工程组织流水施工,各施工过程流水节拍如下表所示,该工程的流水步距,间歇时间和
流水施工工期计算正确的有( )。
施工段
施工过程
Ⅰ Ⅱ Ⅲ
A 3 4 3
B 4 3 3
C 2 2 3
D 3 2 4
A.AB间流水步距为3 B.BC间流水步距为5
8
C.CD间流水步距为2 7 D.AD间流水步距为9
1
9
4
8
E.流水施工工期为20 信 3
微
13.某工程进度计划如下图系所示(时间单位天),图中的正确信息有( )。
联
题
押
准
精
8
A.关键节点组成的线路1-3-4-5-7为关键线 路 1 7
9
8
4
B.关键线路有两条 信
3
微
系
C.工作E的自由时间差为2天 联
一
D.工作E的总时差为2天 唯
E.开始节点和结束节点为关键节点的工作A、工作C为关键工作
14.关于双代号时标网络计划特点的说法,正确的有( )。
A.无虚箭线的线路为关键线路
B.无波纹线的线路为关键线路
C.波纹线的长度为相邻工作之间的时间间隔
D.工作的总时差等于本工作至终点线路上波纹线长度之和
E.工作的最早开始时间等于工作开始节点对应的时标刻度值
第 14 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

15.某分部工程双代号网络计划如下图所示,图中错误有( )。
A.节点编号有误 B.工作代号重复
8
C.多个起点节点 1 7 D.多个终点节点
9
4
8
3
E.存在循环回路 信
微
系
16.缩短关键工作的持续联时间时,其缩短值的确定必须符合( )。
题
押
A.缩短后工作的持续时间不能小于其最短持续时间
准
精
B.缩短后的持续时间不能大于其最短持续时间
C.缩短持续时间的工 作不能变成非关键工作
D.缩短持续时间的工作 能变成非关键工作
E.缩短后对非关键工作无影 响
17.在双代号网络计划中,当计划工期等于计算工期时,关键工作的特点有( )。
A.关键工作两端的节点必为关键节点
B.关键工作的总时差和自由时差均等于 零 8
1
7
9
C.关键工作的紧前工作必然也是关键工作 8
4
信
3
微
D.关键工作只有一个紧后工作时,该紧后工作也 是关键工作 系
联
E.关键工作只能在关键线路上
唯
一
18.工程网络计划优化的目的有( )。
A.使计算工期满足要求工期
B.按要求工期寻求资源需用量最小的计划安排
C.工期不变条件下资源强度最小
D.寻求工程总成本最低时的工期安排
E.工期不变条件下资源需用量尽可能均衡
19.双代号网络计划的计算工期等于计划工期时,关于关键节点和关键工作的说法正确的有
( )。
A.关键工作两端节点必为关键节点
第 15 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
B.两端为关键节点的工作必为关键工作
C.完成节点为关键节点的工作必为关键工作
D.两端为关键节点的工作的总时差等于自由时差
E.开始节点为关键节点的工作必为关键工作

20.通过压缩关键工作的持续时间来调整工程网络计划时,应优先选择( )的关键工作作
为压缩对象。
A.资源强度最小 B.持续时间最大
C.缩短时间总费用增加最少 D.缩短时间所需增加直接费最少
E.缩短时间对安全影响不大
21.关于工程网络计划中关键线路的说 法,正确的有( )。
8
7
1
9
A.关键线路上相邻两项工作8之4间的时距均为零
3
信
B.关键线路上的工作是关微键工作
系
联
C.关键节点组成的线题路是关键线路
押
准
D.双代号时标网精络计划中无波形线的线路是关键线路
E.单代号网络计划 中时间间隔均为零的线路是关键线路
22.某双代号时标网络计划 执行过程中的实际进度前锋线如下图所示,计划工期为12周,图中
正确的信息有( )。
8
1
7
9
8
4
信
3
微
系
联
一
唯
A.工作E进度正常,不影响总工期
B.工作G进度拖延1周,影响总工期1周
C.工作H进度拖延1周,影响总工期1周
D.工作I最早开始时间调后1周,计算工期不变
E.根据第7周末的检查结果,压缩工作K的持续时间1周,计划工期不变
第 16 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
23.某分部工程双代号时标网络计划执行到第6天和第10天结束时,检查其实际进度如下图前
锋线所示,检查结果表明( )。
8
7
1
9
4
8
A.第6天结束检查时,工信 3作B的实际进度不影响总工期
微
B.第6天结束检查时系,工作D的总时差尚有1d
联
题
C.第10天结束检押查时,工作E的实际进度会影响总工期
准
精
D.第10天结束检查时,工作C的实际进度影响工期1d
E.在第6天到第10天内,工作D的实际进度加快1d
24.某工作计划进度与实际进 度如下图所示,下列说法中,正确的有( )。
8
1
7
9
8
4
信
3
A.第1天至第2天的实际进度为匀速进展 微
系
联
B.工作的计划进度为匀速进展 一
唯
C.工作的实际进度拖后1d
D.第8天实际完成工作量与计划完成工作量相同
E.工作实际进展中累计停工1.5d
25.采用S曲线比较工程实际进度与计划进度,可获得( )。
A.工程实际拥有的TF
B.工程实际进展情况
C.工程实际进度超前或拖后的时间
D.工程实际超额或拖欠完成的任务量
E.后期工程进度预测值
第 17 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
26.工程网络计划执行过程中,因工作实际进度拖后而需要调整工程进度计划时,可采用的调
整方法是( )。
A.调整某工作的工艺关系
B.将某些顺序作业的工作改为平行作业
C.将某些顺序作业的工作改为搭接作业
D.将某些平行作业的工作改为搭接作业
E.将某些平行作业的工作改为分段组织流水作业
27.建设工程实际进度与计划进度比较方法中,只能从工程整体进度角度比较分析实际进度与
计划进度的方法有( )。
A.S曲线比较法 B.前锋线比较法
8
7
1
9
C.横道图比较法 8 4 D.香蕉曲线比较法
3
信
E.列表比较法 微
系
联
28.下列导致工程拖期的题原因或情形,监理工程师按合同规定可以批准工程延期的有( )。
押
准
A.异常恶劣的气精候条件
B.属于承包单位自 身以外的原因
C.工程拖期事件发生在 非关键线路上,且延长的时间未超过总时差
D.工程拖期的时间超过其 相应的总时差,且由分包单位原因引起
E.监理工程师对已隐蔽的工程进行剥离检查,经检查合格而拖期的时间
29.项目监理机构对施工进度计划审核的 主要内容有( )。
A.施工进度计划应符合施工合同中工期 的约定
8
B.对施工进度计划执行情况的检查应符合要 求 9 1
7
8
4
C.施工顺序的安排应符合施工工艺要求 信
3
微
系
D.施工人员、工程材料、施工机械等资源供应计划应 满足施工进联度计划的需要
一
唯
E.施工进度计划应符合建设单位提供的资金、施工图纸 等施 工条件
30.项目监理机构编制的施工进度控制工作细则的内容有( )。
A.施工项目结构分解图
B.施工进度控制人员的职责分工
C.施工项目开、竣工时间及相互搭接关系
D.施工进度控制目标实现的风险分析
E.施工进度控制的具体措施
31.编制单位工程施工进度计划的步骤包括( )。
A.划分工作项目 B.确定关键工作和里程碑
第 18 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
C.确定施工顺序 D.计算劳动量和机械台班数
E.落实专业分包商和材料供应商的进场时间
32.确定建设工程施工进度分解目标时,需考虑( )。
A.合理安排土建与设备的综合施工 B.尽早提供可动用单元
C.同类工程建设经验 D.承包单位控制能力
E.外部协作条件配合情况
33.监理工程师审核物资供应计划内容有( )。
A.物资生产工人是否足额配置 B.物资库存量安排是否经济合理
C.物资采购时间安排是否经济合理 D.物资供应计划与施工进度计划的匹配性
E.物资供应紧张使施工进度拖后 的可能性
8
7
1
9
4
8
3
信
投资控制
微
系
联
题
一、单项选择题 押
准
精
1.某建设项目,静态 投资3460万元,建设期贷款利息60万元,涨价预备费80万元,流动资
金800万元。则该项目的建设投资为( )万元。
A.3520 B.3540
C.3600 D.4400
2.下列费用中,属于静态投资的是( )。
A.建设期利息 B.工程建设其他费
8
C.涨价预备费 D.汇率变动增加的费用
1
7
9
8
4
3.某生产性项目的建设投资2000万元,建设期利 息300万元,流动资信金3500万元,则该项目
微
的固定资产投资为( )万元。 系
联
一
A.2000 B.2300 唯
C.2500 D.2800
4.选择建设工程设计方案和进行初步设计时,应以( )作为投资控制的目标。
A.投资估算 B.设计概算
C.施工图预算 D.施工预算
5.某项目的建筑安装工程费3000万元,设备及工器具购置费2000万元,工程建设其他费用1000
万元,建设期利息500万元,基本预备费300万元,则该项目的静态投资为( )万元。
A.5800 B.6300
C.6500 D.6800
第 19 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
6.下列建设工程投资控制措施中,属于技术措施的是( )。
A.明确各管理部门投资控制职责 B.安排专人负责投资控制
C.组织设计方案评审和优化 D.在合同中订立成本节超奖罚条款
7.按照有关标准规定,对建筑以及材料、构件和建筑安装物进行一般鉴定、检验所发生的费用
在( )中列支。
A.建筑安装工程材料费 B.建筑安装工程企业管理费
C.建筑安装工程规费 D.工程建设其他费用
8.下列费用中,属于建筑安装工程规费的是( )。
A.教育费附加 B.地方教育附加
C.职工教育经费 D.住房公积金
8
7
1
9
9.某招标工程,分部分项工程费8为441000万元(其中定额人工费占15%),措施项目费以分部
3
信
分项工程费的2.5%计算,暂微列金额800万元,规费以定额人工费为基础计算,规费费率为8%,
系
联
税率为9%。则该工程的题招标控制价为( )万元。
押
准
A.46343.530 精 B.47143.530
C.47215.530 D.47247.794
10.某进口设备,装运港船 上交货价(FOB)为50万美元,到岸价(CIF)为51万美元,关税
税率为10%,增值税税率为13 %,美元的银行外汇牌价为:1美元=6.72元人民币,则该进口
设备的增值税为人民币( )。
A.43.680 B.44.554
C.48.048 D.49.009
8
11.某新建项目,建设期2年,第1年向银行借 款2000万元,第2年向银行9 1借
7
款3000万元,
8
4
年利率为6%,则该项目估算的建设期利息为( )万元。 信
3
微
系
A.213.6 B.247 .2 联
一
唯
C.273.6 D.427.2
12.某施工机械预算价格为30万元,残值率为2%,折旧年限为10年,年平均工作225个台班,
采用平均折旧法计算,则该施工机械的台班折旧费为( )元。
A.130.67 B.133.33
C.1306.67 D.1333.33
13.下列费用中,属于建筑安装工程费中人工费的是( )。
A.劳动保险费 B.劳动保护费
C.职工教育经费 D.流动施工津贴
第 20 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
14.当采用一般计税方法计算计入建筑安装工程造价的增值税销项税额时,增值税的税率为
( )。
A.3% B.6%
C.9% D.13%
15.某进口设备,装运港船上交货价(FOB)10万美元,国外运费1万美元,国外运输保险费
0.029万美元,关税税率10%,银行外汇牌价为1美元=7.10元人民币,没有消费税。则该进
口设备计算增值税时的组成计税价格为( )万元人民币。
A.71.21 B.78.31
C.78.83 D.86.14
16.某材料出厂价2500元/吨,运杂 费80元/吨,运输损耗率1%,采购保管费率2%,则该材
8
7
1
9
料的(预算)单价为( )元8 4/吨。
3
信
A.2575.50 微 B.2655.50
系
联
C.2657.40 题 D.2657.92
押
准
17.按费用构成要素精划分下列费用中,属于建筑安装工程费用中企业管理费的是( )。
A.工伤保险费 B.养老保险费
C.劳动保护费 D.流动施工津贴
18.某项目分部分项工程费30 00万元,措施项目费90万元,其中安全文明施工费60万元,其
他项目费80万元,规费40.5万元,以上费用均不含增值税进项税额。则该项目的增值税销项
税额为( )万元。
A.96.315 B.283.545
8
C.288.945 D.321.050 9 1
7
8
4
19.某进口设备按人民币计算,离岸价为100万元 ,到岸价为112万元,信
3
增值税税率为13%,
微
系
进口关税税率为5%。则该进口设备的关税为( )万 元。 联
一
唯
A.5.000 B.5.600
C.5.650 D.6.328
20.纳税人所在地在县城、镇的,城市维护建设税税率为( )。
A.1% B.3%
C.5% D.7%
21.施工合同签订时尚未确定或者不可预见的所需材料、工程设备、服务的采购,施工中可能
发生的工程变更、合同约定调整因素出现时的工程价款调整等费用应列入( )。
A.暂列金额 B.总承包服务费
C.计日工 D.措施项目费
第 21 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
22.商业银行的中期贷款是指贷款期限( )的贷款。
A.1~2年 B.1~3年
C.2~4年 D.3~5年
23.除国家对采用高新技术成果有特别规定外,固定资产投资项目资本金中以工业产权、非专
利技术作价出资的比例不得超过该项目资本金总额的( )。
A.10% B.15%
C.20% D.50%
24.下列评价指标中,属于PPP物有所值定性评价的基本评价指标是( )。
A.可融资性 B.项目规模大小
C.运营收入增长潜力 D.行业示范性
8
7
1
9
25.基础设施领域项目通过发行权8 4益型、股权类金融工具筹措的资本金,不得超过项目资本金
3
信
总额的( )。 微
系
联
A.20% 题 B.30%
押
准
C.40% 精 D.50%
26.对于核心边界条件和 技术经济参数明确、完整,符合国家法律法规和政府采购政策,且采
购中不做更改的PPP项目, 适宜采用的采购方式是( )。
A.公开招标 B.竞争性谈判
C.竞争性磋商 D.单一来源采购
27.某城市公路项目,静态投资总概算2 0000万元,动态投资总概算21000万元,根据相关办
法规定,本项目资本金最低出资额为( )万元。
8
A.4000 B.4200 9 1
7
8
4
C.5000 D.5250 信
3
微
系
28.某银行给企业贷款100万元,年利率为4%,贷款年限 3年,到联期后企业一次性还本付息,
一
唯
利息按复利每半年计息一次,到期后企业应支付给银行的利 息为 ( )万元。
A.12.000 B.12.616
C.24.000 D.24.973
29.下列方案经济评价指标中,属于偿债能力评价指标的是( )。
A.净年值 B.利息备付率
C.内部收益率 D.总投资收益率
30.关于净现值指标的说法,正确的是( )。
A.该指标能够直观地反映项目在运营期内各年的经营成果
B.该指标可直接用于不同寿命期互斥方案的比选
第 22 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
C.该指标小于零时,项目在经济上可行
D.该指标大于等于零时,项目在经济上可行
31.某项目现金流量如下表,则第3年初的净现金流量为( )万元。
时间(年) 1 2 3 4 5
现金流入(万元) 100 700 800 800
现金流出(万元) 500 500 400 300 300
A.-500 B.-400
C.300 D.500
32.采用设备系数法估算拟建项目投资时,建筑安装工程费应以拟建项目的设备费为基数,根
据( )计算。 7 8
1
9
4
A.已建成同类项目建筑安3装8工程费与拟建项目设备费的比率
信
微
B.拟建项目建筑安装系工程量与已建成同类项目建筑安装工程量的比率
联
题
C.已建成同类项押目建筑安装工程费占设备价值的百分比
准
精
D.已建成同类项目建筑安装工程费占总投资的百分比
33.某项目建设投资为 2000万元(含建设期贷款利息50万元),其中项目资本金1450万元,
全部流动资金为500万元;运营期年平均税前利润230万元,年平均借款利息20万元。则项
目的总投资收益率为( )。
A.9.2% B.10.0%
C.11.5% D.12.5%
34.某常规投资项目,在不同收益率下的项目净现值如下表。则采用线性内插法计算的项目内
8
1
7
部收益率IRR为( )。
8
4 9
信
3
收益率(i) 8% 10% 11%微 12%
系
联
项目净现值(万元) 220 50 一-20 -68
唯
A.9.6% B.10.3%
C.10.7% D.11.7%
35.某项两年期借款年利率为6%,按月复利计息,每季度结息一次,则该项借款的季度实际利
率为( )。
A.1.508% B.1.534%
C.1.542% D.1.589%
36.采用生产能力指数法估算某拟建项目的建设投资,拟建项目规模为已建类似项目规模的五
倍,且是靠增加相同规格设备数量达到的,则生产能力指数的合理取值范围是( )。
A.0.2~0.5 B.0.6~0.7
第 23 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
C.0.8~0.9 D.1.1~1.5

37.某项目应用价值工程原理进行方案择优,各方案的功能系数和单方造价见下表,则最优方
案为( )。
方案 甲 乙 丙 丁
功能系数 0.202 0.286 0.249 0.263
单方造价(元/㎡) 2840 2460 2300 2700
A.甲方案 B.乙方案
C.丙方案 D.丁方案
38.能较快发现问题,审查速度快,但问题出现的原因还需继续审查的施工图预算审查方法是
( )。 7 8
1
9
4
A.对比审查法 3 8 B.逐项审查法
信
微
C.标准预算审查法 系 D.“筛选”审查法
联
题
39.民用建筑工程设计押方案适用性评价时,建筑基地内人流、车流和物流是否合理分流,属于
准
精
( )评价的内容。
A.场地设计 B.建筑物设计
C.规划控制指标 D.绿色设计
40.建设项目设计概算文件采用三 级概算或二级概算的区别,在于是否单独编制( )文件。
A.分部工程概算 B.单位工程概算
C.单项工程综合概算 D.建设项目总概算
41.分项工程单位估价表是预算定额法编制施工图预算的重要依据,分项工程单位估价表中的
8
1
7
单价包含完成相应分项工程所需的人工费、材料费 和( )。
8
4 9
信
3
A.企业管理费 B. 施工机具使用费 微
系
C.规费 D.税金 一
联
唯
42.民用建筑设计方案经济性评价追求的目标是( )的经济 。
A.规模一定的条件下,工程造价/投资最低
B.单位面积使用阶段能耗最低,节能效果好
C.满足结构安全的前提下,主要建筑材料消耗最少
D.全寿命周期的高性价比
43.关于设计概算编制的说法,正确的是( )。
A.应按编制时项目所在地的价格水平编制,不考虑后续价格变动
B.应按编制时项目所在地的价格水平编制,不考虑施工条件影响
C.应按编制时项目所在地的价格水平编制,还应按项目合理工期预测建设期价格水平
第 24 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
D.应按编制时项目所在地的价格水平编制,不考虑建设项目的实际投资
44.采用定额单价法编制施工图预算时,若某分项工程的主要材料品种与预算单价或单位估价
表中规定材料不一致,则正确的做法是( )。
A.按实际使用材料价格换算预算单价,再套用换算后的单价
B.直接套用预算单价,再根据材料价差调整工程费用
C.改用实物量法编制施工图预算
D.改用工程量清单单价法编制施工图预算
45.运用ABC分析法选择某种产品的价值工程研究对象时,A类零部件应具有的特点是( )。
A.A占零部件总数比例较高但占产品总成本比重较低
B.B占零部件总数比例较低但占 产品总成本比重较高
8
7
1
9
C.C占零部件总数比例较低8 4但占产品总成本比重较低
3
信
D.D占零部件总数比例微较高但占产品总成本比重较高
系
联
46.关于工程量清单的说题法,正确的是( )。
押
准
A.招标文件中精工程量清单的准确性和完整性由工程量清单编制单位负责
B.招标文件中分项 工程项目清单的项目名称一般以工程实体名称命名
C.招标文件中分部分 项工程量清单的项目编码前10位按现行计量规范的规定设置
D.投标人不得对招标文件 中的措施项目清单进行调整
47.下列招标文件所列的工程量清单中,不可调整的闭口清单是( )。
A.分部分项工程量清单 B.能计量的措施项目清单
C.不能计量的措施项目清单 D.其他项目清单
8
48.某工程的工作内容和技术经济指标非常明确 ,工期10个月,预计施工期9 1
7
间通货膨胀率低,
8
4
则该工程较适合采用的合同计价方式是( )。 信
3
微
系
A.固定总价合同 B.可 调总价合同联
一
唯
C.固定单价合同 D.可调单 价 合同
49.采用成本加奖罚合同,当实际成本大于预期成本时,承包人可以得到( )。
A.工程成本、酬金和预先约定的奖金
B.工程成本和预先约定的奖金,不能得到酬金
C.工程成本,但不能得到酬金和预先约定的奖金
D.工程成本和酬金,但也可能会处予一笔罚金
50.招标工程量清单的准确性和完整性应由( )负责。
A.招标人和施工图审查机构共同 B.招标代理机构
C.招标人 D.招标人和投标人共同
第 25 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
51.招标投标过程中,出现招标工程量清单项目特征描述与设计图纸不符时,投标人的正确做
法是( )。
A.以设计图纸的要求为准进行报价并加备注
B.根据设计单位确认的项目特征报价
C.以招标工程量清单的项目特征描述和设计图纸分别报价
D.以招标工程量清单的项目特征描述为准进行报价
52.总价施工合同履行过程中,承包人发现某分项工程在招标文件给出的工程量表中被遗漏,
则处理该分项工程价款的方式是( )。
A.由发承包双方按单价合同计价方式协商确定结算价
B.由发承包双方另行订立补充协 议确定计价方式和价款
8
7
1
9
C.由发承包双方协商确定一8个4总价并调整原合同价
3
信
D.视为已包含在合同总价微中,因而不单独进行结算
系
联
53.某项目投标人认为招题标文件中所列措施项目不全时,其投标报价的正确做法是( )。
押
准
A.根据企业自身精特点对措施项目进行调整并报价
B.向招标人提出质 疑并根据招标人的答复报价
C.按招标文件中所列项 目报价,并准备在施工中发生缺项措施项目时提出索赔
D.按招标文件中所列项目 报价,并准备在施工中发生缺项措施项目时提出变更
54.对于采用成本加奖罚计价方式的合同,在合同订立阶段发承包双方不需要确定的是( )。
A.预期成本 B.限额成本
C.固定酬金 D.奖罚计算办法
8
55.根据《建设工程施工合同(示范文本)》,监理 人应在收到承包人提交的工程9 1
7
量报告后( )
8
4
天内完成对承包人提交的工程量报表的审核并报送 发包人。 信
3
微
系
A.7 B.14 联
一
唯
C.21 D.28
56.根据《建设工程工程量清单计价规范》,当承包人投标报价中材料单价低于基准单价时,
施工期间材料单价跌幅以( )为基础,超过合同约定的风险幅度值时,其超过部分按实调
整。
A.基准单价 B.投标报价
C.定额单价 D.投标控制价
57.某工程在施工过程中,因不可抗力造成如下损失:(1)在建工程损失10万元;(2)承包
人受伤人员医药费和补偿金2万元;(3)施工机具损坏损失1万元;(4)工程清理和修复费
用0.5万元。承包人及时向项目监理机构提出了索赔申请,共索赔13.5万元。根据《建设工
第 26 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
程施工合同(示范文本)》,项目监理机构应批准的索赔金额为( )万元。
A.10.0 B.10.5
C.12.5 D.13.5
58.已签约合同价中的暂列金额由( )负责掌握使用。
A.承包人 B.监理人
C.贷款人 D.发包人
59.某工程施工至2019年3月底,经统计分析:已完工作预算投资为700万元,已完工作实际
投资为780万元,计划工作预算投资为750万元。该工程此时的投资偏差为( )万元。
A.-80 B.-50
C.30 D.50
8
7
1
9
60.根据《建设工程施工合同(8示4范文本)》GF—2017—0201,除专用合同条款另有约定外,
3
信
承包人向监理人报送上月2微0日至当月19日已完成工程量的时间为每月( )日。
系
联
A.20 题 B.21
押
准
C.25 精 D.28
61.某工程约定采用价 格指数法调整合同价款,承包人根据约定提供的数据见下表。本期完成
合同价款为45万元,其中 已按现行价格计算的计日工价款为5万元。本期应调整的合同价款
差额为( )万元。
序号 项目名称 权重 基本价格指数 现行价格指数
1 人工费 0.30 110% 120%
2 钢材 0.25 112% 123%
8
1
7
3 混凝土 0.2 115% 9 125%
8
4
信
3
4 定值权重 0.25 微
系
合计 1
联
一
唯
A.-2.85 B.-2.54
C.2.77 D.3.12
62.某土方工程,合同工程量为1万m³,合同综合单价为60元/m³,合同约定:当实际工程量
增加15%以上时,超出部分的工程量综合单价应予调低,施工过程中由于发包人设计变更,实
际完成工程量1.3万m³,监理人与承包人依据合同约定协商后,确定的土方工程变更单价为
56元/m³。该土方工程实际结算价款为( )万元。
A.72.80 B.76.80
C.77.40 D.78.00
第 27 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
63.常用的索赔费用计算方法是( )。
A.实际费用法 B.单价定额法
C.总费用法 D.修正的总费用法
64.根据《建设工程施工合同(示范文本)》,除专用合同条款另有约定外,按月计量支付的
单价合同,监理人应在收到承包人提交的工程量报告后( )天内完成审核并报送发包人
A.5 B.7
C.10 D.14
65.工程量清单中,钻孔桩的桩长一般采用的计量方法是( )。
A.均摊法 B.估价法
C.断面法 D.图纸法
8
7
1
9
66.某工程原定2019年6月30日8 4竣工,因承包人原因,工程延至2019年10月30日竣工,但
3
信
在2019年7月因法律法规的微变化导致工程造价增加200万,则该工程合同价款的正确处理方
系
联
法是( )。 题
押
准
A.不予调增 精 B.调增100万
C.调增150万 D.调增200万
67.2019年11月实际完成的 某土方工程,按基准日期价格计算的已完成工程的金额为1000万
元,该工程定值权重为0.2,各 可调因子的价格指数除人工费增长20%外,其他均增长了10%,
人工费占可调值部分的50%。按价格调整公式计算,该土方工程需调整的价款为( )万元。
A.80 B.120
C.130 D.150
8
68.根据《建设工程工程量清单计价规范》,当 承包人投标报价中材料单价高9 1
7
于基准单价,施
8
4
工期间材料单价涨幅以( )为基础超过合同约 定的风险幅度值时,其信
3
超过部分按实调整。
微
系
A.定额单价 B.投标 报价 联
一
唯
C.基准单价 D.投标控 制价
69.某地下工程,计划到11月份累计开挖土方2万m3,预算单价95元/m3,经确认,到11月份
实际累计开挖土方2.5万m3,实际单价90/m3,该工程此时的进度绩效指数为( )。
A.0.80 B.0.95
C.1.06 D.1.25
70.在工程建设领域对建筑工人工资支付负总责的单位是( )。
A.建设单位 B.总包单位
C.分包单位 D.监理单位
第 28 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
71.某土方工程,合同工程量为4万m3,合同综合单价为92元/m3,合同约定,当实际工程量增
加15%以上时,超出15%以上部分的工程量综合单价应予调低,由于设计变更,该工程实际
完成工程量5万m3,监理人和承包人依据合同约定协商后确定的土方工程变更单价为89.5元
/m3,则该工程实际结算价款为( )万元。
A.447.5 B.457.5
C.459.0 D.460.0
72.根据《关于完善建设工程价款结算有关办法的通知》,政府机关、事业单位、国有企业建
设工程进度款支付应不低于已完成工程价款的( )。
A.70% B.80%
C.85% D.90%
8
7
1
9
4
8
二、多项选择题 信 3
微
系
1.项目监理机构在施工阶联段投资控制的主要工作有( )。
题
押
A.进行工程计量准 B.对完成工程量进行偏差分析
精
C.审核竣工结算 款 D.审核竣工决算款
E.处理费用索赔
2.项目监理机构处理施工单位提出的工程变更费用时,正确的做法有( )。
A.自主评估工程变更费用
B.组织建设单位、施工单位协商 确定工程变更费用
C.根据工程变更引起的费用和工期变 化变更施工合同
D.变更实施前,与建设单位、施工单位 协 商确定工程变更的计价原则、
1
7方8法
9
8
4
E.建设单位与施工单位未能就工程变更费用达 成协议时,自主确定
信
一3个价格作为最终结算
微
的依据 系
联
一
3.项目监理机构在施工阶段进行投资控制的主要工作有( )唯。
A.组织专家对设计成果进行评审 B.审查施工图预算
C.进行工程计量和付款签证 D.审查工程结算报告及保修费用
E.处理工程变更费用和索赔费用
4.下列费用中,属于建筑安装工程施工机具使用费的有( )。
A.施工机械临时故障排除所需的费用 B.机上司机的人工费
C.财产保险费 D.仪器仪表使用费
E.施工机械大修理费
5.取得国有土地使用费包括( )。
A.土地使用权出让金 B.青苗补偿费
第 29 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
C.城市建设配套费 D.拆迁补偿费
E.临时安置补助费
6.下列费用中,属于建筑安装工程企业管理费的有( )。
A.施工企业集体福利费
B.施工现场防暑降温费用
C.施工现场对构件进行常规破坏性试验费用
D.混凝土坍落度测试费用
E.施工现场安全文明施工费用
7.下列费用中,属于建筑安装工程措施项目费的有( )。
A.建筑工人实名制管理费 B.大型机械进出场及安拆费
8
7
1
9
C.建筑材料鉴定、检查费 8 4 D.工程定位复测费
3
信
E.施工单位临时设施费微
系
联
8.下列费用中,属于引进题技术和进口设备其他费的有( )。
押
准
A.单台设备调试精费用 B.进口设备检验鉴定费用
C.设备无负荷联动 试运转费用 D.国外工程技术人员来华费用
E.生产职工培训费用
9.下列费用中,属于建筑安装 工程安全文明施工费的有( )。
A.环境保护费 B.医疗保险费
C.施工单位临时设施费 D.建筑工人实名制管理费
E.已完工程及设备保护费
8
10.相比其他债务资金筹措渠道与方式,债券筹 资的优点有( )。 9 1
7
8
4
A.保障股东控制权 B.发挥财务杠杆作用信
3
微
系
C.便于调整资本结构 D.经营 性灵活 联
一
唯
E.筹资成本较低
11.进行PPP项目物有所值定性评价时,可采用的基本评价指标有( )。
A.项目规模大小 B.全生命周期整合程度
C.潜在竞争程度 D.可融资性
E.行业示范性
12.政府和社会资本合作(PPP)项目中,原则上由社会资本承担的项目风险有( )。
A.法律和政策风险 B.项目设计风险
C.项目财务风险 D.项目最低需求风险
E.运营维护风险
第 30 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
13.关于投资回收期的说法,正确的有( )。
A.静态投资回收期就是方案累计现值等于零时的时间(年份)
B.静态投资回收期是在不考虑资金时间价值的条件下,以项目的净收益回收其全部投资所
需要的时间
C.静态投资回收期可以从项目投产年开始算起,但应予以注明
D.静态投资回收期可以从项目建设年开始算起,但应予以注明
E.动态投资回收期一般比静态投资回收期短

14.某具有常规现金流量的投资项目,建设期2年,计算期12年,总投资1800万元,投产后
净现金流量如下表。项目基准收益率为8%,基准动态投资回收期为7年,财务净现值为150
万元,关于该项目财务分析的说法, 正确的有( )。
8
7
1
9
年份 8 43 4 5 6 7 ... 12
3
信
微
净现金流量(万元) 200 400 400 400 400 ... ...
系
联
题
A.项目内部收益押率小于8%
准
精
B.项目静态投资回收期为7年
C.用动态投资回收 期评价,项目不可行
D.计算期第5年投资利润率为22.2%
E.项目动态投资回收期小于 12年
15.关于项目财务分析和经济分析关 系的说法,正确的有( )。
A.财务分析的数据资料是经济分析 的基础
B.两种分析所站立场和角度相同
8
1
7
C.两种分析的内容和方法相同
8
4 9
信
3
D.两种分析的依据和分析结论时效性不同 微
系
E.两种分析计量费用和效益的价格尺度不同 一
联
唯
16.编制施工图预算过程中,图纸的主要审核内容有( )。
A.审核图纸间相关尺寸是否有误 B.审核图纸是否有设计更改通知书
C.审核材料表上的规格是否与图纸相符 D.审核图纸是否已经施工单位确认
E.审核图纸与现行计量规范是否相符
17.在价值工程的应用中,可用于方案创造的方法有( )。
A.因素分析法 B.头脑风暴法
C.强制确定法 D.哥顿法
E.德尔菲法
第 31 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
18.建筑工程概算编制的基本方法有( )。
A.实物量法 B.扩大单价法
C.概算指标法 D.估算指标法
E.预算单价法
19.当选用重点审查法进行施工图预算审查时,审查的重点有( )。
A.工程量计算规则的正确性 B.工程量大的工程
C.不具备全面审查条件的工程 D.各项费用的计费基础
E.造价较高的工程
20.强制确定法可用于价值工程活动中的( )。
A.对象选择 B.功能评价
8
7
1
9
C.功能定义 8 4 D.方案创新
3
信
E.方案评价 微
系
联
21.政府投资项目概算批题准后,允许调整概算的情形有( )。
押
准
A.原设计范围内精,提高建设标准引起的费用增加
B.超出原设计范围 的重大变更
C.建设单位提出设计变 更引起的费用增加
D.设计文件重大差错引起 的工程费用增加
E.超出涨价预备费的国家重大政策性调整
22.关于投标报价的说法,正确的有( )。
A.投标报价中的某些分项工程报价可高 于对应项目的招标控制价
8
B.招标文件中工程量清单项目特征描述与设 计图纸不符时,投标人应以图9 1
7
纸的项目特征描
8
4
述为准,确定投标报价的综合单价 信
3
微
系
C.措施项目中的安全文明施工费不得作为投标报价中 的竞争性费联用
一
唯
D.投标人不得更改投标文件中工程量清单所列的暂列金 额
E.计日工的报价应按工程造价管理机构公布的单价计算
23.根据《建设工程工程量清单计价规范》,其他项目清单中的暂估价包括( )。
A.人工暂估价 B.材料暂估价
C.工程设备暂估价 D.专业工程暂估价
E.非专业工程暂估价
24.关于合同价款及计价方式的说法,正确的有( )。
A.实行招标的工程合同价款应在中标通知书发出之日起28日内由发承包双方约定
B.招标文件与投标文件合同价款约定不一致的,应以招标文件为准
第 32 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
C.实行工程量清单计价的工程,应采用单价合同
D.实行招标的工程合同价款应由发承包双方根据招标文件和中标人的投标文件在书面合
同中约定
E.不实行招标的工程合同价款,应在发承包双方认可的工程价款基础上在合同中约定
25.采用工程量清单计价的招标工程,投标人必须按招标文件中提供的数据或政府主管部门规
定的标准计算报价的有( )。
A.总承包服务费 B.以“项”为单位计价的措施项目
C.安全文明施工费 D.提供了暂估价的工程设备
E.暂列金额
26.固定单价合同发包人承担的风险 有( )。
8
7
1
9
A.通货膨胀导致施工工料成8 4本变动
3
信
B.工程范围变更引起的微工程量变化
系
联
C.实际完成的工程题量与估计工程量的差异
押
准
D.设计变更导精致的已完成工程拆除工程量
E.承包人赶工引发 质量问题的处理费用
27.根据省级建设主管部门 规定,下列费用不可作为竞争性费用的有( )。
A.安全文明施工费 B.劳动保护费
C.工伤保险费 D.失业保险费
E.住房公积金
28.下列工程量中,监理人应予计量的有( )。
8
A.发包人设计变更增加的工程量 9 1
7
8
4
B.承包人原因施工质量超出合同要求增加的工 程量 信
3
微
系
C.承包人超出设计图纸要求增加的工程量 联
一
唯
D.监理人对隐蔽工程重新检查,经检验证明工程质量符 合 合同要求而增加的工程量
E.承包人原因导致返工的工程量
29.下列费用中,承包人可以获得补偿的有( )。
A.异常恶劣气候导致的人员窝工费
B.发包人责任导致工效降低所增加的人工费用
C.法定人工费增长增加的费用
D.发包人责任导致的施工机械窝工费
E.发包人责任引起工程延误导致的材料价格上涨
第 33 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
30.施工合同履行期间,关于因不可抗力事件导致合同价款和工期调整的说法,正确的有( )。
A.工程修复费用由承包人承担
B.承包人的施工机械设备损坏由发包人承担
C.工程本身的损坏由发包人承担
D.发包人要求赶工的,赶工费用由发包人承担
E.工程所需清理费用由发包人承担
31.下列费用中,承包人可索赔施工机具使用费的有( )。
A.由于完成额外工作增加的机械、仪器仪表使用费
B.由于施工机械故障导致的机械停工费
C.由于项目监理机构原因导致的 机械窝工费
8
7
1
9
D.由于发包人要求承包人提8前4竣工,使工效降低增加的施工机械使用费
3
信
E.施工机具保养费用 微
系
联

32.根据《标准施工招标题文件》,发包人应给予承包人工期和费用补偿,但不包括利润的情形
押
准
有( )。 精
A.施工过程中发现 文物
B.发包人提供的材料不 符合合同要求
C.异常恶劣的气候条件
D.承包人遇到难以合理预见的不利物质条件
E.监理人对隐蔽工程重新检查证明工 程质量符合合同要求
33.根据2017版FIDIC《施工合同条件》, 业主应给予承包商工期、费用和利润补偿的情形有
8
( )。 9 1
7
8
4
A.例外事件 B.当地政府造成的延误信
3
微
系
C.业主原因暂停工程 D.非承 包商责任的联修补工作
一
唯
E.因法律变化
34.下列关于质量保证金的说法,正确的有( )。
A.质量保证金预留的总额不得高于工程价款结算总额的6%
B.工程竣工前承包人已提供履约担保的,发包人不得同时预留工程质量保证金
C.质量保证金原则上采用保函方式
D.质量保证金可以在工程竣工结算时一次性扣留
E.质量保证金可以在支付工程进度款时逐次扣留
35.承包人在每个计量周期向发包人提交的已完工程进度款支付申请应包括的内容有( )。
A.签约合同价 B.累计已完成的合同价款
第 34 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
C.本周期合计完成的合同价款 D.本周期合计应扣减的金额
E.本周期实际应支付的合同价款

36.下列产生投资偏差的原因中,属于业主原因的有( )。
A.材料代用 B.基础处理
C.未及时提供场地 D.施工方案不当
E.增加工程内容
质量控制

一、单项选择题
8
7
1

1.在工程施工过程中,检查施工9现场工程建设各方主体的质量行为,是( )的主要任务。
4
8
3
信
A.建设单位 微 B.监理单位
系
联
C.工程质量监督机构 D.工程质量检测机构
题
押
2.工程建设的不同阶准段,对工程项目质量的形成有不同的影响,其中直接影响项目决策质量和
精
设计质量的阶段是( )。
A.初步设计 B.项目可行性研究
C.施工图设计 D.方案设计
3.根据《建筑法》,中止施工满1 年的工程恢复施工前,建设单位应当进行的工作是( )。
A.重新申请施工许可证 B.报发证机关核验施工许可证
C.申请换发施工许可证 D.报发证机关延期施工许可证
8
4.根据《建设工程质量管理条例》,在建设工 程开工前,应当按照国家有关
1
规7定办理工程质量
9
8
4
监督手续,可以与工程质量监督手续合并办理的是 ( )。 信 3
微
A.施工许可证 B. 招标备案 系
联
一
C.施工图审查 D.委托 监理唯
5.根据《房屋建筑和市政基础设施工程竣工验收备案管理办法》,工程竣工验收合格后,负责
向工程所在地县级以上地方人民政府建设主管部门进行工程竣工验收备案的单位是( )。
A.建设单位 B.施工单位
C.监理单位 D.设计单位
6.根据《建设工程质量管理条例》,未经( )签字,建筑材料、建筑构配件不得在工程上
使用或安装。
A.建筑师 B.监理工程师
C.建造师 D.建设单位项目负责人
第 35 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
7.通过对人的素质和行为控制,以工作质量保证工程质量的做法,体现了坚持( )的质量
控制原则。
A.质量第一 B.预防为主
C.以人为核心 D.以合同为依据
8.建设工程发生质量事故后,有关单位应在( )小时内向当地建设行政主管部门和其他有
关部门报告。
A.1 B.2
C.24 D.48
9.建设单位应自领取施工许可证之日起( )内开工,否则应向发证机关申请延期。
A.3个月 B.6个月
8
7
1
9
C.9个月 8 4 D.1年
3
信
10.ISO质量管理体系提出的微“持续改进”质量管理原则,其核心内容是( )。
系
联
A.需求的变化要求组题织不断改进 B.确立挑战性的改进目标
押
准
C.提高有效性和精效率 D.全员参与
11.ISO质量管理体系运 行中,体系要素管理到位的前提和保证是( )。
A.管理体系的适时管理 B.管理体系的行为到位
C.管理体系的适中控制 D.管理体系的识别能力
12.根据《卓越绩效评价准则》,卓越绩效模式的基本特征是( )。
A.强调以经营为中心 B.强调以效益为中心
C.强调大质量观 D.强调企业责任
8
13.卓越绩效模式强调以系统的观点来管理整个 组织及关键过程,这种系统管9 1
7
理的基本方法是
8
4
( )。 信
3
微
系
A.反馈方法 B.过程 方法 联
一
唯
C.评价方法 D.监督方 法
14.根据《建设工程监理规范》GB/T50319-2013,工程竣工预验收合格后,项目监理机构应编
写( )报建设单位。
A.工程质量确认报告 B.工程质量评估报告
C.工程质量验收方案 D.工程质量验收证书
15.重点管理能改进组织关键活动的各种因素,是ISO质量管理体系的质量管理原则中( )
的基本内容。
A.以顾客为关注焦点 B.领导作用
C.全员参与 D.过程方法
第 36 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
16.监理单位质量管理体系运行中,定期召开监理例会体现了( )的要求。
A.文件标识与控制 B.产品质量追踪检查
C.物资管理 D.内部审核

17.根据《卓越绩效评价准则》,采用卓越绩效模式的驱动力来自( )。
A.标准化导向 B.市场竞争
C.市场准入 D.符合性评审
18.建立监理单位质量管理体系时,明确工程建设相关方要求属于( )方面的工作。
A.确定质量方针、目标 B.过程适用性评价
C.确定体系覆盖范围 D.组织结构调整方案
19.关于样本中位数的说法,正确的 是( )。
8
7
1
9
A.样本数为偶数时,中位数8 4是数值大小排序后居中两数的平均值
3
信
B.中位数反映了样本数微据的分散状况
系
联
C.中位数反映了中题间数据的分布
押
准
D.样本中位数精是样本极差值的平均值
20.关于抽样检验的说 法,正确的是( )。
A.计量抽样检验是对 单位产品的质量采取计数抽样的方法
B.一次抽样检验涉及3个 参数,二次抽样检验涉及5个参数
C.一次抽样检验和二次抽样检验均为计量抽样检验
D.一次抽样检验和二次抽样检验均 涉及3个参数,即批量、样本数和合格判定数
21.在采用排列图法分析工程质量问题时, 按累计频率划分进行质量影响因素分类,次要因素
8
对应的累计频率区间为( )。 9 1
7
8
4
A.70%~80% B.80%~90% 信
3
微
系
C.80%~100% D.90 %~100%联
一
唯
22.在工程质量统计分析时,应用控制图观察分析生产状态 ,应 判定为工序异常的是( )。
A.连续七点链
B.排列点连续6点下降
C.排列点在连续11点中有6点连续同侧
D.排列点连续5点上升

23.根据有关标准,对有抗震设防要求的主体结构,纵向受力钢筋的屈服强度实测值与强度标
准值的比例不应大于( )。
A.1.30 B.1.35
C.1.40 D.1.45
第 37 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
24.下列方法中,不属于混凝土结构实体强度检测方法的是( )。
A.超声回弹综合法 B.取芯法
C.回弹仪法 D.超声波对测法
25.关于钢绞线进场复验的说法,正确的是( )。
A.同一规格的钢绞线每批不得大于6吨
B.检验试验必须进行现场抽样
C.力学性能的抽样检验需进行反复弯曲试验
D.抽样检验时,应从每批钢绞线中任选3盘取样送检
26.工程质量统计分析中,用来描述样本数据集中趋势的特征值的是( )。
A.算术平均数和标准偏差 B.中位数和变异系数
8
7
1
9
C.算术平均数和中位数 8 4 D.中位数和标准偏差
3
信
27.工程质量特征值的正常波微动是由( )引起的。
系
联
A.单一性原因 题 B.必然性原因
押
准
C.系统性原因精 D.偶然性原因
28.根据数据统计规律, 进行材料强度检测随机抽样的样本容量较大时,其工程质量特性数据
均值服从的分布是( ) 。
A.二项分布 B.正态分布
C.泊松分布 D.非正态分布
29.某产品质量检验采用计数型二次抽样 检验方案,已知:N=1000,n=40,n=60,C=1,C=4;
1 2 1 2
经二次抽样检得:d=2,d=3,则正常的结论 是( )。
1 2
8
A.经第一次抽样检验即可判定该批产品质量 合格 9 1
7
8
4
B.经第一次抽样检验即可判定该批产品质量不 合格 信
3
微
系
C.经第二次抽样检验即可判定该批产品质量合格 联
一
唯
D.经第二次抽样检验即可判定该批产品质量不合格
30.下列统计分析方法中,可用来了解产品质量波动情况,掌握产品质量特性分布规律的是
( )。
A.因果分析图法 B.直方图法
C.相关图法 D.排列图法
31.根据《混凝土结构工程施工质量验收规范》,钢筋运到施工现场后,应进行的主要力学性
能试验是( )。
A.抗拉强度和抗剪强度试验 B.冷弯试验和耐高温试验
C.屈服强度和疲劳强度试验 D.拉力试验和弯曲性能试验
第 38 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

32.用来表征混凝土拌合物流动性的指标是( )。
A.徐变量 B.凝结时间
C.稠度 D.弹性模量
33.根据《建筑工程施工质量验收统一标准》,对应于主控项目合格质量水平的错判概率α和
漏判概率β,正确的取值范围是( )。
A.α和β均不宜超过5% B.α不宜超过5%,β不宜超过10%
C.α不宜超过3%,β不宜超过5% D.α不宜超过3%,β不宜超过10%
34.进行工程质量统计分析时,因分组组数不当绘制的直方图可能会形成( )直方图。
A.折齿型 B.孤岛型
C.双峰型 D.绝壁型
8
7
1
9
35.工程质量统计分析相关图中8,4散布点形成由左至右向下分布得较分散的直线带,表明反映
3
信
产品质量特征的变量之间存微在( )关系。
系
联
A.不相关 题 B.正相关
押
准
C.弱正相关 精 D.弱负相关
36.一组混凝土立方体 抗压强度试件测量值分别为42.3MPa、47.6MPa、54.9MPa时,该组试件
的试验结果是( )。
A.47.6MPa B.48.3MPa
C.51.3MPa D.无效
37.工程勘察阶段,监理单位质量控制 最重要的工作是审核与评定( )。
A.勘察方案 B.勘察合同
8
C.勘察任务书 D.勘察成果 9 1
7
8
4
38.工程设计阶段,监理单位协助建设单位组织施 工图设计评审时,评审信
3
的重点是( )。
微
系
A.设计深度是否符合规定 B.施 工进度能否联实现
一
唯
C.经济评价是否合理 D.设计标 准 是否符合预定要求
39.在工程勘察阶段监理单位可进行的工作是( )。
A.协助建设单位编制勘察任务书 B.编写《勘察方案》
C.参与建设工程质量事故分析 D.编写《勘察细则》
40.关于设计阶段划分的说法,正确的是( )。
A.民用建筑项目,应分为方案设计、施工图设计和施工设计三个阶段
B.能源建设项目,按合同约定可以不做初步设计,直接进行施工图设计
C.工业建设项目,一般分为初步设计和施工图设计两个阶段
D.简单的民用建筑项目,初步设计之后应增加单项技术设计阶段
第 39 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
41.项目监理机构实施设计阶段相关服务时,属于施工图设计协调管理工作的是( )。
A.协助审查施工图是否符合工程建设强制性标准
B.协助审查施工图中的消防安全性
C.协助建设单位建立设计过程的联席会议制度
D.协助审查施工图是否符合建筑节能强制性标准
42.主要设备和材料明细表要满足订货要求,这是对( )的深度要求。
A.施工图设计 B.施工组织设计
C.初步设计 D.方案设计
43.根据《建设工程监理规范》,项目监理机构应将已审核签认的施工组织设计报送( )。
A.工程质量监督机构 B.建设单位
8
7
1
9
C.监理单位 8 4 D.施工单位
3
信
44.根据《建设工程监理规范微》,下列施工控制测量成果及保护措施中,项目监理机构复核的
系
联
内容不包括( )。题
押
准
A.施工单位测量精人员的资格证书 B.施工平面控制网的测量成果
C.测量设备的养护 记录 D.控制桩的保护措施
45.在施工单位提交的下列 报审表、报验表中,专业监理工程师签署意见后,总监理工程师还
应签署审核意见的是( ) 。
A.分包单位资格报审表 B.施工控制测量成果报验表
C.分项工程质量报验表 D.工程材料、构配件、设备报审表
46.工程施工工期应自( )中载明的开工 日期起计算。
8
A.工程开工报审表 B.施工组织设计报审表 9 1
7
8
4
C.施工控制测量成果报验表 D.工程开工令 信
3
微
系
47.根据《建设工程监理规范》,项目监理机构应根据工 程特点和(联 ),确定旁站的关键
一
唯
部位和关键工序。
A.监理规划 B.监理细则
C.施工单位报送的施工组织设计 D.监理合同
48.根据《建设工程监理规范》,下列工程资料中,需要建设单位签署审批意见的是( )。
A.监理规划
B.施工组织设计
C.工程暂停令
D.超过一定规模的危险性较大的分部分项工程专项施工方案
第 40 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
49.根据《危险性较大的分部分项工程安全管理规定》,针对超过一定规模的危险性较大的分
部分项工程专项施工方案,负责组织召开专家论证会的单位是( )。
A.建设单位 B.施工单位
C.监理单位 D.工程质量监督机构
50.关于钢筋混凝土工程施工的说法,正确的是( )。
A.施工缝浇筑混凝土时,不应清除表面的浮浆
B.焊接连接接头试件应从试焊试验件中截取
C.圆形箍筋两端均应做成不大于45°的弯钩
D.受力钢筋保护层厚度的合格点率应达到90%及以上
51.项目监理机构对施工方案的审查 内容是( )。
8
7
1
9
A.施工总平面布置 8 4 B.计算书及相关图纸
3
信
C.资金、劳动力等资源微供应计划 D.施工预算
系
联
52.下列工作中,施工单题位不得擅自开展的是( )。
押
准
A.对已完成的精分项工程进行自检 B.对预拌混凝土进行检验
C.对分包工程质量 进行检查 D.修改工程设计,纠正设计图纸差错
53.根据《建筑施工特种作 业人员管理规定》,必须持证上岗的工种是( )。
A.混凝土工 B.木工
C.建筑架子工 D.在吊篮上作业的抹灰工
54.关于见证取样工作的说法,正确的 是( )。
A.见证取样项目和数量应按施工单位编 制检测试验计划执行
8
B.选定的检测机构应在工程质量监督机构 备案 9 1
7
8
4
C.施工单位取样人员不能由专职质检人员担任 信
3
微
系
D.负责见证取样的监理人员应有资格证书 联
一
唯
55.项目监理机构实施平行检验的项目、数量、频率和费用 应按 ( )执行。
A.相关法规 B.质量检测管理办法
C.合同约定 D.施工方案
56.根据《工程质量安全手册(试行)》,关于混凝土分项工程施工的说法,正确的是( )。
A.泵送混凝土的坍落度小于14cm时,可以少量加水
B.楼板后浇带的模板支撑体系应按规定单独设置
C.混凝土应在终凝时间内浇筑完毕
D.混凝土振捣棒每次插入振动的时间不少于15s
第 41 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
57.根据《工程质量安全手册(试行)》,高处作业吊篮内作业人员不应超过( )。
A.1人 B.2人
C.3人 D.专项施工方案所确定的人数
58.根据《危险性较大的分部分项工程安全管理规定》,施工单位应编制专项施工方案,并组
织专家论证的是( )工程。
A.开挖深度为4.5m的基坑 B.45m高的落地式脚手架
C.悬挂高度为100m的高处作业吊篮 D.20m高的悬挑脚手架
59.管理人员参加施工图设计交底会,有利于( )。
A.了解工程材料的来源有无保证 B.掌握关键工程部位的质量要求
C.了解建设单位的建设意图 D.了解设计方法
8
7
1
9
60.总监理工程师组织专业监理工8 4程师对施工方案内容进行审查时,应重点审查( )。
3
信
A.施工方案编制人资格是微否符合要求
系
联
B.施工方案是否有针题对性和可操作性
押
准
C.施工方案审批精人资格是否符合要求
D.工程概况是否全 面
61.房屋建筑室内装修饰面 材料的样板应经过( )和项目监理机构共同确认。
A.设计单位 B.建设单位
C.装修单位 D.施工总承包单位
62.某混凝土工程总高度为80m,拟采用 滑模技术施工,根据《危险性较大的分部分项工程安全
管理规定》,施工单位编制的专项施工方案 的正确处理方式是( )。
8
A.报送项目监理机构审批同意后方可实施 9 1
7
8
4
B.经施工单位技术负责人审核和总监理工程师 审查后,组织专家论证信
3
微
系
C.组织专家论证通过后,报送项目监理机构审查 联
一
唯
D.经总监理工程师审查同意后,报送监理单位技术负责 人审 批
63.用于检查结构件混凝土强度的同条件养护试块,取样地点和方式正确的是( )。
A.邮寄厂随机抽取 B.搅拌运输车进入工地时随机抽取
C.浇筑地点随机抽取 D.工地试验室制备取样
64.根据《建筑施工质量验收统一标准》,如隐蔽工程为检验批时,其质量验收应由( )
组织施工单位项目专业质量检查员,专业工长等进行。
A.项目技术负责人 B.项目负责人
C.专业监理工程师 D.总监理工程师
第 42 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

65.根据《建筑工程施工质量验收统一标准》,分部工程质量验收应由( )组织。
A.专业监理工程师 B.总监理工程师
C.施工单位项目负责人 D.建设单位项目负责人
66.施工单位提交了单位工程竣工验收报审表及有关竣工资料后,( )组织对工程质量进
行竣工预验收。
A.总监理工程师 B.专业监理工程师
C.建设单位项目负责人 D.施工单位项目负责人
67.根据《建筑工程施工质量验收统一标准》,单位工程质量竣工验收记录表中验收结论由
( )填写。
A.建设单位 B.监理单位
8
7
1
9
C.施工单位 8 4 D.设计单位
3
信
68.工程施工质量验收的最小微单位是( )。
系
联
A.分项工程 题 B.检验批
押
准
C.分部工程 精 D.单项工程
69.根据《建筑工程施 工质量验收统一标准》,涉及安全、节能、环境保护等项目的专项验收
要求,应由( )组织 专家论证。
A.建设单位 B.监理单位
C.设计单位 D.施工单位
70.根据《城市轨道交通建设工程验收 管理暂行办法》,城市轨道交通建设工程所包含的单位
工程验收合格且通过相关专项验收后,方可 组织项目工程验收,项目工程验收合格后,建设单
8
位应组织( )个月的不载客试运行。 9 1
7
8
4
A.1 B.2 信
3
微
系
C.3 D.6 联
一
唯
71.关于项目监理机构对检验批验收的说法,正确的是( ) 。
A.检验批施工完成后就可以验收
B.检验批应在隐蔽工程隐蔽后验收
C.检验批应在分项工程验收后验收
D.检验批在施工单位自检合格并报验后可以验收
72.工程施工质量验收的最小单位是( )。
A.单位工程 B.分部工程
C.检验批 D.分项工程
第 43 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
73.关于项目监理机构对检验批验收的说法,正确的是( )。
A.检验批施工完成后就可以验收
B.检验批应在隐蔽工程隐蔽后验收
C.检验批应在分项工程验收后验收
D.检验批在施工单位自检合格并报验后可以验收
74.分项工程质量合格的条件是( )。
A.主控项目全部合格,一般项目合格率为80%
B.主控项目全部合格,一般项目经抽样检验合格
C.所含的检验批质量均验收合格,且其验收资料齐全完整
D.所含的检验批质量均验收合格 ,且其观感质量符合要求
8
7
1
75.为了确认建设项目是否达到设4 9计目标及标准要求,城市轨道交通建设工程竣工验收应在
8
3
信
( )后进行。 微
系
联
A.试运行三个月,并题通过全部专项验收
押
B.试运行三个月准,并通过主要专项验收
精
C.试运营三个月 ,并通过全部单位工程验收
D.试运营三个月,并通过全部专项验收
76.工程质量保证金是用以保证 ( )内施工单位对工程缺陷进行维修的资金。
A.工程投入使用3年 B.工程投入使用5年
C.施工合同约定的缺陷责任期 D.设计使用年限
77.装配式混凝土结构连接部位浇筑混凝土 之前应进行的工作是( )。
A.施工方案论证 B.隐蔽工程验收
1
7 8
9
8
4
C.施工工艺试验 D.平行检验
信
3
微
78.建设工程施工过程中,分项工程验收应由( ) 组织。 系
联
一
A.设计单位专业工程师 B.监理员 唯
C.专业监理工程师 D.建设单位代表
79.根据《建设工程监理规范》,工程竣工预验收应由( )组织实施。
A.建设单位项目负责人 B.总监理工程师
C.总监理工程师代表 D.施工单位项目经理
80.轨道交通工程的项目工程验收在( )进行。
A.所有单位工程验收后,试运营之前
B.所有单位工程验收后,试运行之前
C.所有专项验收后,试运营之前
D.所有专项验收后,试运行之前
第 44 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
81.根据《建设工程质量保证金管理办法》,质量保证金预留总额不得高于工程价款结算总额
的( )。
A.5% B.4%
C.3% D.2%
82.下列可能导致工程质量缺陷的因素中属于施工管理不到位的是( )。
A.超常低价中标 B.内力分析有误
C.图纸未经会审 D.盲目套用图纸

83.工程施工过程中发生质量事故造成8人死亡,50人重伤,6000万元直接经济损失,该事故
等级属于( )。
A.一般事故 B.较大事故
8
7
1
9
C.重大事故 8 4 D.特别重大事故
3
信
84.工程施工过程中发生质量微事故,项目监理机构应及时签发( )。
系
联
A.工作联系单 题 B.监理通知单
押
准
C.工程暂停令精 D.监理口头指令
85.因施工原因发生工 程质量事故,涉及结构安全处理的重大技术处理方案,一般由( )
提出。
A.施工单位 B.项目监理机构
C.原设计单位 D.法定检测机构
86.对涉及技术领域广泛、问题复杂、 仅依据合同约定难以决策的工程质量缺陷,应选用的辅
助决策方法是( )
8
A.专家论证法 B.方案比较法 9 1
7
8
4
C.试验验证法 D.定期观测法 信
3
微
系
87.某工程的混凝土构件尺寸偏差不符合验收规范要求, 经原设计联单位验算,得出的结论是该
一
唯
构件能够满足结构安全和使用功能要求,则该混凝土构件的 处 理方式是( )。
A.返工处理 B.不做处理
C.试验检测 D.限制使用
88.某工程施工过程中发生质量事故,造成3人死亡,6000万元直接经济损失,则该质量事故
等级属于( )。
A.一般事故 B.较大事故
C.重大事故 D.特别重大事故
89.建设工程发生施工质量事故后,施工单位应提交质量事故调查报告,其中在质量事故发展
情况中,应明确的内容是( )。
第 45 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
A.事故范围是否继续扩大 B.是否发生直接经济损失
C.应急措施是否直接有效 D.是否发生人员伤亡
90.质量事故处理完毕,施工单位提交复工报审表后,项目监理机构的正确做法是( )。
A.提交质量事故调查报告
B.签发复工令
C.审查复工报审表,符合要求后报建设单位
D.继续进行观测
91.监理单位对制造周期长的设备制造过程,质量控制可采用的方式是( )。
A.驻厂监造 B.巡回监控
C.定点监控 D.目标监控
8
7
1
9
92.设备制造前,监理单位的质量8 4控制工作是( )。
3
信
A.审查设备制造分包单位微 B.检查工序产品质量
系
联
C.处理不合格零件题 D.控制加工作业条件
押
准
93.项目监理机构在精设备监造过程中的质量控制工作是( )。
A.审查工艺方案 B.检查生产人员上岗资格
C.控制加工作业条件 D.检查设备出厂包装质量
94.设备监造过程中,项目监理 机构控制设备装配质量的工作内容是( )。
A.复核设备制造图纸 B.检查零部件定位质量
C.审查设备制造分包单位资格 D.审查零部件运输方案
95.设备制造质量控制中,通过设置设备质 量控制点实现设备制造过程质量控制的工作方式是
8
( )。 9 1
7
8
4
A.驻厂监控 B.巡回监控 信
3
微
系
C.定点监控 D.定时 监控 联
一
唯
96.监造的设备从制造厂运往安装现场前,项目监理机构应检 查 ( ),并审查设备运输方
案。
A.运输安全措施 B.设备包装质量
C.海关及保险手续 D.起重工具和加固方案
二、多项选择题
1.工程竣工验收时,应当具备的条件有( )。
A.上级部门的批准文件
B.完整的技术档案与施工管理资料
C.工程竣工验收备案表
第 46 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
D.勘察、设计、施工、监理等单位分别签署的质量合格文件
E.施工单位签署的工程保修书
2.根据《建设工程质量管理条例》,设计单位在设计文件中选用的建筑材料、建筑构配件和设
备,应当注明的技术指标有( )。
A.规格 B.供应商
C.型号 D.使用年限
E.性能
3.根据《房屋建筑和市政基础设施工程质量监督管理规定》建设行政主管部门对工程实体质量
监督的内容有( )。
A.抽查施工单位完成施工质量的 行为
8
7
1
9
B.抽查涉及工程主体结构安8 4全的工程实体质量
3
信
C.抽查涉及主要使用功微能的工程实体质量
系
联
D.抽查主要建筑材题料、建筑构配件的质量
押
准
E.对工程竣工精验收进行监督
4.建设工程保修期内出 现的质量问题,不属于施工单位保修责任的有( )。
A.建设单位负责采购 的给排水管道破裂
B.分包单位完成的屋面防 水工程出现渗漏
C.建设单位使用不当造成的质量缺陷
D.运输公司货车撞裂建筑墙体
E.不可抗力造成的质量缺陷
8
5.政府主管部门在履行工程质量监督检查职责 时,具有的权力有( )。9 1
7
8
4
A.要求被检查单位提供有关工程质量文件和资 料 信
3
微
系
B.要求被检查单位采用指定的品牌材料 联
一
唯
C.进入被检查单位施工现场进行检查
D.发现并责令改正影响工程质量的问题
E.拒绝工程竣工验收报告和相关文件的备案
6.在工程建设中,施工单位应履行的法定质量责任和义务有( )。
A.建立质量责任制,对工程的施工质量负责
B.分包单位对其分包工程的质量向建设单位负责
C.施工中发现设计文件图纸有差错的,应及时提出意见和建议
D.隐蔽工程隐蔽前,应通知建设单位和工程质量监督机构
E.对涉及结构安全的试块,应自觉进行现场取样并检测
第 47 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
7.根据质量管理体系标准要求,监理单位质量管理体系文件由( )组成。
A.规范与标准 B.设计文件与图纸
C.质量手册 D.程序文件
E.作业文件
8.ISO质量管理体系中,领导作用的基本内容有( )。
A.确定质量方针、目标 B.形成内部环境
C.识别相关方关系 D.建立PDCA循环
E.建立管理评审机制
9.在卓越绩效模式中,为了实现质量对组织绩效的增值作用,需要关注的要素有( )。
A.标准化导向 B.符合性评审
8
7
1
9
C.质量管理与质量经营的系8统4整合 D.促进组织效率最大化
3
信
E.促进顾客价值最大化微
系
联
10.项目质量控制系统运题行中,监理工作的主要手段有( )。
押
准
A.编制监理规划精和监理实施细则 B.签发监理指令
C.组织召开设计交 底会议 D.旁站与巡视
E.平行检验与见证取样
11.卓越绩效模式中,在关注组 织如何做正确的事时,需要强调的组成要素有( )。
A.领导作用 B.战略
C.资源 D.过程管理
E.以顾客和市场为中心
8
12.工程监理企业质量管理体系有效运行的表现 有( )。 9 1
7
8
4
A.总体设计完美 B.通俗易懂 信
3
微
系
C.全面贯彻与行为到位 D.适时 管理与适中联控制
一
唯
E.有效识别和不断完善
13.在钢材进场时,应按相关标准进行检验,检验的主要内容包括( )。
A.产品合格证 B.运输通行证
C.出厂检验报告 D.货物单据
E.进场复验报告
14.当质量控制图同时满足( )时,可认为生产过程处于稳定状态。
A.点子多次同侧 B.点子分布出现链
C.控制界限内的点子排列没有缺陷 D.点子全部落在控制界限之内
E.点子有趋势或倾向
第 48 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
15.在工程质量统计分析方法中,控制图法主要的用途有( )。
A.生产过程控制 B.评价过程能力
C.找出薄弱环节 D.掌握质量分布规律
E.生产过程分析
16.采用排列图法分析工程质量影响因素时,可将影响因素分为( )。
A.偶然因素 B.主要因素
C.系统因素 D.次要因素
E.一般因素
17.钢结构工程的焊缝质量无损检测,应满足的要求有( )。
A.一级焊缝应100%检验
8
7
1
9
B.特殊焊缝应进行不小于88 45%比例的抽验
3
信
C.四级焊缝应进行不小微于60%比例的抽验
系
联
D.二级焊缝应进行题不小于20%比例的抽验
押
准
E.一般情况下精,三级焊缝可不进行抽验
18.进行砌体结构实体 质量检测时,需要进行的强度检测有( )。
A.砌筑块材强度 B.砌筑砂浆强度
C.砌体结构变形 D.砌块材料强度
E.砌体强度
19.抗震用钢筋应进行延性检验,检验 合格应满足的要求有( )。
A.抗拉强度实测值与抗拉强度标准值的 比值不小于1.15
8
B.抗拉强度实测值与屈服强度实测值的比 值不小于1.25 9 1
7
8
4
C.抗拉强度实测值与屈服强度标准值的比值不 大于1.30 信
3
微
系
D.最大力下总压缩率不大于9% 联
一
唯
E.最大力下总伸长率不小于9%
20.根据《建筑工程施工质量验收统一标准》,关于二次抽样检验的说法正确的是( )。
A.α和β分别代表使用方风险和生产方风险
B.α和β分别代表错判概率和漏判概率
C.主控项目对应于合格质量水平的β不宜超过5%
D.一般项目对应于合格质量水平的α不宜超过5%
E.主控项目对应于合格质量水平的α和β不宜超过10%
21.采用控制图法分析工序质量状况时,可判定为生产状态异常的情形有( )。
A.连续2点至少有1点接近控制界限
第 49 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
B.连续3点至少有2点接近控制界限
C.连续7点至少有3点接近控制界限
D.连续10点至少有4点接近控制界限
E.连续20点至少有5点接近控制界限
22.勘察单位对其编制的勘察文件质量负责,应履行的主要职责有( )。
A.审查基础工程施工方案
B.参与施工验槽
C.解决工程施工中的勘察问题
D.提出因勘察原因造成质量事故的技术处理方案
E.提出因设计原因造成质量事故 的技术处理方案
8
7
1
9
23.初步设计阶段,项目监理机构8 4开展质量管理相关服务的工作内容有( )。
3
信
A.协助起草设计任务书微 B.协助组织专项技术论证
系
联
C.协助组织设计成果题审查 D.协助项目设计报审
押
准
E.编制设计成果精评估报告
24.项目监理机构提交的 初步设计评估报告中,应对( )做出评审意见。
A.设计深度满足要求情 况 B.设计标准的符合情况
C.设计任务书完成情况 D.能否按图施工的情况
E.有关部门审查意见的落实情况
25.分包工程开工前,项目监理机构应审 核施工单位报送的《分包单位资格报审表》及有关资
料,对分包单位资格审核的基本内容包括( )。
8
A.分包单位资质及其业绩 9 1
7
8
4
B.分包单位专职管理人员和特种作业人员资格 证书 信
3
微
系
C.安全生产许可文件 联
一
唯
D.施工单位对分包单位的管理制度
E.分包单位施工规划
26.在工程施工中,总监理工程师应及时签发工程暂停令的情形有( )。
A.建设单位要求暂停施工经论证没必要暂停的
B.施工单位未按审查通过的工程设计文件施工的
C.施工单位拒绝项目监理机构管理的
D.施工单位违反工程建设强制性标准的
E.施工单位存在重大质量、安全事故隐患的
第 50 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
27.对施工单位提出的工程变更,总监理工程师应履行的职责有( )。
A.组织专业监理工程师审查变更申请并提出审查意见
B.提交原设计单位修改工程设计文件
C.组织专业监理工程师对变更费用及工期影响作出评估
D.组织相关单位共同协商变更费用及工期变化
E.组织会签工程变更单
28.专业监理工程师应检查、复核施工单位报送的施工控制测量成果及保护措施,检查复核的
内容包括( )。
A.测量管理制度 B.测量设备检定证书
C.施工高程控制网 D.施工平面控制网
8
7
1
9
E.施工临时水准点 8 4
3
信
29.专业监理工程师应会同相微关单位及人员对合同约定的进场设备进行开箱检查,检查其是否
系
联
符合( )的要求。题
押
准
A.建设单位 精 B.设计文件
C.订货合同 D.安装单位
E.相关规范
30.项目监理机构对施工组织 设计的审查内容有( )。
A.施工总平面布置 B.施工进度安排
C.施工方案 D.生产安全事故应急预案
E.分包单位的类似工程业绩
8
31.项目监理机构对混凝土预制构件型式检验报 告的审核内容有( )。9 1
7
8
4
A.运输路线 B.外观质量 信
3
微
系
C.尺寸偏差 D.卸 车条件 联
一
唯
E.混凝土抗压强度
32.对危险性较大的分部分项工程资料,项目监理机构应纳入档案管理的有( )。
A.专项施工方案审查文件 B.监理实施细则
C.专项巡视检查资料 D.工程验收及整改资料
E.工程技术交底记录
33.项目监理机构应对装配式建筑工程施工作业实施旁站的有( )。
A.构件吊装施工 B.钢筋浆锚搭接灌浆作业
C.预制构件的模板安装 D.预制构件装车运输
E.预制构件的养护
第 51 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
34.深基坑工程事故应急抢险结束后,建设单位应当组织( )制定工程恢复方案。
A.设计单位 B.勘察单位
C.检测单位 D.监理单位
E.施工单位
35.根据《建筑工程施工质量验收统一标准》,分项工程可按( )划分。
A.施工工艺 B.设备类别
C.专业性质 D.施工程序
E.主要工种
36.工程施工过程中,检验批现场验收检查的原始记录应由( )共同签署。
A.建设单位项目负责人 B.施工单位项目技术负责人
8
7
1
9
C.施工单位专业质量检查员8 4 D.专业监理工程师
3
信
E.施工单位专业工长 微
系
联
37.根据《建筑工程施工题质量验收统一标准》,分部工程质量验收合格的标准是( )。
押
准
A.主控项目的质精量均应验收合格 B.所含主要分项工程的质量验收合格
C.有关环境保护抽 样检验结果符合规定 D.观感质量应符合要求
E.质量控制资料应完整
38.建筑工程检验批质量验收中 的主控项目是指对( )起决定性作用的检验项目。
A.节能 B.安全
C.环境保护 D.质量评价
E.主要使用功能
8
39.总监理工程师组织主体结构分部工程验收时 ,应参加验收的人员有( 9 1
7
)。
8
4
A.设计单位项目负责人 B.勘察单位项目负责人信
3
微
系
C.施工单位技术、质量部门负责人 D.施工 单位项目负联责人
一
唯
E.建设单位项目负责人
40.质量评估报告应由( )审核签字后报建设单位。
A.总监理工程师 B.总监理工程师代表
C.监理单位技术负责人 D.监理单位法定代表人
E.监理单位质量部经理
41.工程施工过程中,质量事故处理的基本要求有( )。
A.安全可靠,不留隐患 B.满足工程的功能和使用要求
C.技术可行,经济合理 D.满足建设单位的要求
E.造型美观,节能环保
第 52 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

42.工程施工过程中,质量事故处理方案的类型有( )。
A.修补处理 B.返工处理
C.补强处理 D.不做处理
E.检测处理
43.监理单位向建设单位提交的质量事故处理报告中应包括的内容有( )。
A.质量事故的工程部位 B.事故发生的原因
C.事故的责任人及其责任 D.事故处理的过程
E.事故处理的结果
44.工程质量事故处理方案的辅助决策方法有( )。
A.试验验证法 B.定期观测法
8
7
1
9
C.专家论证法 8 4 D.头脑风暴法
3
信
E.线性规划法 微
系
联
45.建设工程施工事故发题生后,施工单位提交的质量事故调查报告应包括的内容有( )。
押
准
A.事故发生的精简要经过 B.事故原因的初步判断
C.事故责任范围的 初步界定 D.事故主要责任者情况
E.事故等级的初步推 定
46.混凝土钻芯取样试验可用 来检验的混凝土特性有( )。
A.密实性 B.裂缝处理效果
C.抗压强度 D.耐久性
E.与钢筋的握裹性能
8
47.对于施工单位提交的设备采购方案,项目监 理机构审查的内容有( 9)1
7
。
8
4
A.采购的基本原则 B.依据的设计图纸 信
3
微
系
C.采购合同条款 D.依 据的质量标联准
一
唯
E.检查和验收程序
48.设备制造过程质量状况记录资料的主要内容有( )。
A.设备制造单位质量管理检查资料 B.设备制造依据及工艺资料
C.设备制造材料的质量记录 D.设备制造过程的检查验收资料
E.设备订货的合同文件
第 53 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
◆◇◆◇◆答案解析◆◇◆◇◆
《建设工程目标控制》精题必刷
进度控制
一、单项选择题
1.【答案】D
【解析】进度控制的合同措施主要包括:
8
(1)推行承发包模式,对建设工程1 7实行分段设计、分段发包和分段施工;
9
4
8
3
(2)加强合同管理,协调合同信工期与进度计划之间的关系,保证合同中进度目标的实现;
微
系
(3)严格控制合同变更,联对各方提出的工程变更和设计变更,监理工程师应严格审查后再补
题
押
入合同文件之中;
准
精
(4)加强风险管理,在合同中应充分考虑风险因素及其对进度的影响,以及相应的处理方法;
(5)加强索赔管理,公正 地处理索赔。
【考点来源】《进度控制》第 一章第一节建设工程进度控制的概念
2.【答案】B
【解析】工程项目进度平衡表用来明确各种设计文件交付日期、主要设备交货日期、施工单位
进场日期、水电及道路接通日期等,以保 证工程建设中各个环节相互衔接,确保工程项目按期
投产或交付使用。 8
1
7
9
【考点来源】《进度控制》第一章第二节建设工程 进度控制计划体系 8
4
信
3
微
3.【答案】C 系
联
一
【解析】业主因素:业主使用要求改变而进行设计变更;应 提供
唯
的施工场地条件不能及时提供
或所提供的场地不能满足工程正常需要;不能及时向施工承包 单位或材料供应商付款等。
A选项为资金因素,B选项为自然环境因素,D选项为组织管理因素。
【考点来源】《进度控制》第一章第一节建设工程进度控制的概念
4.【答案】A
【解析】进度控制的技术措施主要包括:
(1)审查承包商提交的进度计划,使承包商能在合理的状态下施工;
(2)编制进度控制工作细则,指导监理人员实施进度控制;
(3)采用网络计划技术及其他科学适用的计划方法,并结合电子计算机的应用,对建设工程
进度实施动态控制。
第 54 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
B选项属于经济措施;C选项属于合同措施;D选项属于组织措施。
【考点来源】《进度控制》第一章第一节建设工程进度控制的概念
5.【答案】A
【解析】进度控制的技术措施主要包括:
(1)审查承包商提交的进度计划,使承包商能在合理的状态下施工;
(2)编制进度控制工作细则,指导监理人员实施进度控制;
(3)采用网络计划技术及其他科学适用的计划方法,并结合电子计算机的应用,对建设工程
进度实施动态控制。
【考点来源】《进度控制》第一章第一节建设工程进度控制的概念
6.【答案】C
8
7
1
9
【解析】工程项目进度平衡表用8 4来明确各种设计文件交付日期、主要设备交货日期、施工单位
3
信
进场日期、水电及道路接通微日期等,以保证工程建设中各个环节相互衔接,确保工程项目按期
系
联
投产或交付使用。 题
押
准
【考点来源】《进精度控制》第一章第二节建设工程进度控制计划体系
7.【答案】D
【解析】建设项目总进度 目标论证的工作步骤如下:
(1)调查研究和收集资料;
(2)项目结构分析;
(3)进度计划系统的结构分析;
(4)项目的工作编码;
8
(5)编制各层进度计划; 9 1
7
8
4
(6)协调各层进度计划的关系,编制总进度计划 ; 信
3
微
系
(7)若所编制的总进度计划不符合项目的进度目标,则 设法调整;联
一
唯
(8)若经过多次调整,进度目标无法实现,则报告项目决 策者 。
【考点来源】《进度控制》第一章第一节建设工程进度控制的概念
8.【答案】D
【解析】施工单位的计划系统包括:施工准备工作计划;施工总进度计划;单位工程施工进度
计划;分部分项工程进度计划。
【考点来源】《进度控制》第一章第二节建设工程进度控制计划体系
9.【答案】A
【解析】工作持续时间是指完成该工作所花费的时间。其计算方法有多种,既可以凭以往的经
验进行估算,也可以通过试验推算。当有定额可用时,还可利用时间定额或产量定额并考虑工
第 55 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
作面及合理的劳动组织进行计算。
【考点来源】《进度控制》第一章第三节建设工程进度计划的表示方法和编制程序
10.【答案】C
【解析】监理工程师任务:
(1)设计准备阶段:协助建设单位确定工期总目标,向建设单位提供有关工期的信息,并进
行环境及施工现场条件的调查和分析。
(2)设计和施工阶段:审查设计单位和施工单位提交的进度计划,编制监理进度计划,以确
保进度控制目标的实现。
【考点来源】《进度控制》第一章第一节建设工程进度控制的概念
11.【答案】C
8
7
1
9
【解析】业主因素: 8 4
3
信
①业主使用要求改变而进行设微计变更;
系
联
②应提供的施工场地条件题不能及时提供或所提供的场地不能满足工程正常需要;
押
准
③不能及时向施工承精包单位或材料供应商付款等。
【考点来源】《进度控 制》第一章第一节建设工程进度控制的概念
12.【答案】B
【解析】设计单位的计划系统包 括:设计总进度计划、阶段性设计进度计划和设计作业进度计
划。
【考点来源】《进度控制》第一章第二节 建设工程进度控制计划体系
13.【答案】C
8
【解析】A选项错误,流水步距的数目取决于参 加流水的施工过程数;B选项9 1
7
错误,流水步距
8
4
是指组织流水施工时,相邻两个施工过程(或专业 工作队)相继开始施信工
3
的最小间隔时间;D
微
系
选项错误,流水节拍是区别流水施工组织方式的特征参数 。 联
一
唯
【考点来源】《进度控制》第二章第一节基本概念
14.【答案】D
【解析】流水步距的大小取决于相邻两个施工过程(或专业工作队)在各个施工段上的流水节
拍及流水施工的组织方式。
【考点来源】《进度控制》第二章第一节基本概念
15.【答案】B
【解析】施工过程n=3,施工段m=4,流水节拍的最大公约数K=max{6,6,9}=3,专业工作队
数n’=(6/3)+(6/3)+(9/3)=7(个),流水施工工期=(4+7-1)×3=30(天)。
【考点来源】《进度控制》第二章第二节有节奏流水施工
第 56 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
16.【答案】C
【解析】平行施工方式具有以下特点:
(1)充分地利用工作面进行施工,工期短;
(2)如果每一个施工对象均按专业成立工作队,劳动力及施工机具等资源无法均衡使用;
(3)如果由一个工作队完成一个施工对象的全部施工任务,则不能实现专业化施工,不利于
提高劳动生产率;
(4)单位时间内投入的劳动力、施工机具、材料等资源量成倍地增加,不利于资源供应的组
织;
(5)施工现场的组织管理比较复杂。
【考点来源】《进度控制》第二章第 一节基本概念
8
7
1
9
17.【答案】D 8 4
3
信
【解析】流水步距是指组织微流水施工时,相邻两个施工过程(或专业工作队)相继开始施工的
系
联
最小间隔时间。 题
押
准
【考点来源】《进精度控制》第二章第一节基本概念
18.【答案】D
【解析】固定节拍流水施 工工期T=(m+n-1)*t+ΣG+ΣZ-ΣC=(8+3-1)*4+5=45天。
【考点来源】《进度控制》第 二章第二节有节奏流水施工
19.【答案】D
【解析】施工过程1与施工过程2的流 水步距为7,第二个施工过程在第三施工段上的完成时
间=7+4+6+7=24天。
8
【考点来源】《进度控制》第二章第三节非节 奏流水施工 9 1
7
8
4
20.【答案】A 信
3
微
系
【解析】平行施工方式具有以下特点: 联
一
唯
(1)充分地利用工作面进行施工,工期短;
(2)如果每一个施工对象均按专业成立工作队,劳动力及施工机具等资源无法均衡使用;
(3)如果由一个工作队完成一个施工对象的全部施工任务,则不能实现专业化施工,不利于
提高劳动生产率;
(4)单位时间内投入的劳动力、施工机具、材料等资源量成倍地增加,不利于资源供应的组
织;
(5)施工现场的组织管理比较复杂。
【考点来源】《进度控制》第二章第一节基本概念
第 57 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
21.【答案】D
【解析】空间参数是表达流水施工在空间布置上开展状态的参数,通常包括工作面和流水段。
【考点来源】《进度控制》第二章第一节基本概念
22.【答案】C
【解析】流水施工工期=(3+3-1)×2+2×2=14天。注意题干中是“各施工过程”之间存在2
天间歇时间。
【考点来源】《进度控制》第二章第二节有节奏流水施工
23.【答案】C
【解析】时间参数是表达流水施工在时间安排上所处状态的参数,主要包括流水节拍、流水步
距和流水施工工期等。
8
7
1
9
【考点来源】《进度控制》第二8章4第一节基本概念
3
信
24.【答案】B 微
系
联
【解析】流水施工工期题T=(5+4-1)×3+2=26天。
押
准
【考点来源】《进度精控制》第二章第二节有节奏流水施工
25.【答案】A
【解析】流水步距是指组织 流水施工时,相邻两个施工过程(或专业工作队)相继开始施工的
最小间隔时间。
【考点来源】《进度控制》第二章第一节基本概念
26.【答案】A
【解析】各施工过程流水节拍分别是6天、 6天和9天,最大公约数为K=(6,6,9)=3,因
8
此流水步距为3天,专业工作队数=流水节拍/K =6/3+6/3+9/3=7。 9 1
7
8
4
【考点来源】《进度控制》第二章第二节有节奏流 水施工 信
3
微
系
27.【答案】C 联
一
唯
【解析】由于建造类施工过程占有施工对象的空间,直接影响 工 期的长短,因此,必须列入施
工进度计划,并且大多作为主导的施工过程或关键工作。运输类与制备类施工过程一般不占有
施工对象的工作面,故一般不列入流水施工进度计划之中。只有当其占有施工对象的工作面,
影响工期时,才列入施工进度计划之中。例如,对于采用装配式钢筋混凝土结构的建设工程,
钢筋混凝土构件的现场制作过程就需要列入施工进度计划之中。同样,结构安装中的构件吊运
施工过程也需要列入施工进度计划之中。
【考点来源】《进度控制》第二章第一节基本概念
28.【答案】A
【解析】E工作最早开始时间为5,则最早完成时间为5+3=8,E工作总时差为2天,则最迟完
第 58 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
成时间为8+2=10。

【考点来源】《进度控制》第三章第三节网络计划时间参数的计算
29.【答案】D
8
7
【解析】 9 1
4
8
3
信
微
系
联
题
押
准
精
【考点来源】《进度控制》第三章第三节网 络计划时间参数的计算
8
30.【答案】A 9 1
7
8
4
【解析】 信
3
微
系
联
一
唯
【考点来源】《进度控制》第三章第三节网络计划时间参数的计算
31.【答案】C
【解析】所谓工期优化,是指网络计划的计算工期不满足要求工期时,通过压缩关键工作的持
第 59 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
续时间以满足要求工期目标的过程。
【考点来源】《进度控制》第三章第五节网络计划的优化
32.【答案】C
【解析】工作的总时差是不影响总工期的前提下本工作可以利用的机动时间;影响了DE工作
的最迟开始时间则影响了总时差。
【考点来源】《进度控制》第三章第三节网络计划时间参数的计算
33.【答案】C
【解析】在网络计划中,总时差最小的工作为关键工作,当网络计划的计划工期等于计算工期
时,总时差为零的工作就是关键工作。
【考点来源】《进度控制》第三章第 三节网络计划时间参数的计算
8
7
1
9
34.【答案】A 8 4
3
信
【解析】在通常情况下,网络微计划的资源优化分为两种,即“资源有限,工期最短”的优化和
系
联
“工期固定,资源均衡”题的优化。
押
准
【考点来源】《进度精控制》第三章第五节网络计划的优化
35.【答案】B
【解析】时距,就是在搭接 网络计划中相邻两项工作之间的时间差值。
【考点来源】《进度控制》第 三章第六节单代号搭接网络计划和多级网络计划系统
36.【答案】D

【解析】关键线路是①→②→⑤→⑦,T =15;最早完成时间为max{3+4,2+4,3+4}=7,最迟完
成时间为15-3=12。
8
【考点来源】《进度控制》第三章第三节网络计 划时间参数的计算 9 1
7
8
4
37.【答案】D 信
3
微
系
【解析】关键线路是CFIKM。A选项错误,工作D的自由时 差为0天联;B选项错误,工作E的总
一
唯
时差等于1天,自由时差等于0;C选项错误,工作F的总时 差 为0天。
【考点来源】《进度控制》第三章第四节双代号时标网络计划
38.【答案】C
【解析】工程网络计划工期优化的基本方法是通过压缩关键工作的持续时间来达到优化目标。
【考点来源】《进度控制》第三章第五节网络计划的优化
39.【答案】A
【解析】工作之间由于组织安排需要或资源(劳动力、原材料施工机具等)调配需要而规定的
先后顺序关系称为组织关系。
【考点来源】《进度控制》第三章第一节基本概念
第 60 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
40.【答案】A
【解析】关键线路是A-D-F-I和C-E-G-I;A选项正确,工作B的自由时差为1天;B选项错误,
C工作是关键工作,自由时差为0;C选项错误,G在关键线路上,总时差为0;D选项错误,
工作H的总时差是1天。
【考点来源】《进度控制》第三章第四节双代号时标网络计划
41.【答案】C
【解析】从搭接网络计划的终点节点开始,逆着箭线方向依次找出相邻两项工作之间时间间隔
为零的线路就是关键线路。
【考点来源】《进度控制》第三章第六节单代号搭接网络计划和多级网络计划系统
42.【答案】C
8
7
1
【解析】选项AB错误,关键线路4 9是指在网络计划中从起点节点开始,沿箭线方向通过一系列
8
3
信
箭线与节点,最后到达终点微节点为止所形成的通路上所有工作持续时间总和最大的线路。关键
系
联
线路上的工作就是关键题工作。关键工作也可能处于非关键线路上。选项D错误,计划工期大于
押
计算工期时,关键工准作总时差大于零。
精
【考点来源】《进度 控制》第三章第三节网络计划时间参数的计算
43.【答案】A
【解析】当已规定了要求工期 时,计划工期不应超过要求工期;当未规定要求工期时,可令计
划工期等于计算工期。
【考点来源】《进度控制》第三章第 三节网络计划时间参数的计算
44.【答案】B
【解析】工作C的起点节点②对应的时间为 最 早开始时间,即工作C的最早
1
7开8始时间为3。工
9
8
4
作H的总时差是1,工作E的总时差也是1,工作I 的总时差为2,工作
信
C3的总时差为min{0+1,
微
3+2},因此工作C的总时差为1。 系
联
一
【考点来源】《进度控制》第三章第四节双代号时标网络 计划唯
45.【答案】D
【解析】关键节点的特性
(1)在双代号网络计划中,关键线路上的节点称为关键节点,但由关键节点组成的线路不一
定是关键线路;
(2)关键工作两端的节点必为关键节点,但两端为关键节点的工作不一定是关键工作;
(3)以关键节点为完成节点的工作,其总时差和自由时差必然相等;
(4)关键节点的最迟时间与最早时间的差值最小,当网络计划的计划工期等于计算工期时,
关键节点的最早时间与最迟时间必然相等。
【考点来源】《进度控制》第三章第三节网络计划时间参数的计算
第 61 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
46.【答案】B
【解析】总时差:

①网络计划终点节点n所代表的工作的总时差应等于计划工期与计算工期之差;
②其他工作的总时差应等于本工作与其各紧后工作之间的时间间隔加该紧后工作的总时差所
得之和的最小值。
【考点来源】《进度控制》第三章第三节网络计划时间参数的计算
47.【答案】D
【解析】
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
【考点来源】《进度 控制》第三章第三节网络计划时间参数的计算
48.【答案】C
【解析】工作的自由时差=紧后 工作最早开始时间的最小值—本工作最早完成时间。
【考点来源】《进度控制》第三章 第三节网络计划时间参数的计算
49.【答案】C
【解析】工程项目实际进展状况:如果工程实际进展点落在计划S曲线左侧,表明此时实际进
8
度比计划进度超前;如果工程实际进展点落在计 划S曲线右侧,表明此时实际1 7进度拖后;如果
9
8
4
工程实际进展点正好落在计划S曲线上,则表示此 时实际进度与计划进度信 3一致。
微
【考点来源】《进度控制》第四章第二节实际进度与计 划 进度的比较联
系
方法
一
50.【答案】D 唯
【解析】如果工作的进度偏差大于该工作的总时差,则此进度偏差必将影响其后续工作和总工
期,必须采取相应的调整措施;如果工作的进度偏差未超过该工作的总时差,则此进度偏差不
影响总工期。至于对后续工作的影响程度,还需要根据偏差值与其自由时差的关系作进一步分
析。
【考点来源】《进度控制》第四章第三节进度计划实施中的调整方法
51.【答案】B
【解析】进度监测系统过程包括:
(1)进度计划执行中的跟踪检查:
第 62 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
1)定期收集进度报表资料;
2)现场实地检查工程进展情况;
3)定期召开现场会议。
(2)实际进度数据的加工处理。
(3)实际进度与计划进度的对比分析。
【考点来源】《进度控制》第四章第一节实际进度监测与调整的系统过程
52.【答案】C
【解析】A选项错误,前六周并非连续施工,第3周内有中断;B选项错误,第2周实际完成5%,
计划完成9%,实际进度比计划进度慢;D选项错误,第6周实际完成10%,计划完成25%,
实际进度比计划进度慢。
8
7
1
9
【考点来源】《进度控制》第四8 4章第二节实际进度与计划进度的比较方法
3
信
53.【答案】D 微
系
联
【解析】如果工作的进题度偏差大于该工作的总时差,则此进度偏差必将影响其后续工作和总工
押
准
期,必须采取相应精的调整措施;如果工作的进度偏差未超过该工作的总时差,则此进度偏差不
影响总工期。至于对后 续工作的影响程度,还需要根据偏差值与其自由时差的关系作进一步分
析。
【考点来源】《进度控制》第 四章第三节进度计划实施中的调整方法
54.【答案】C
【解析】网络计划工期优化的基本方法 是在不改变网络计划中各项工作之间逻辑关系的前提下,
通过压缩关键工作的持续时间来达到优化目 标。
8
【考点来源】《进度控制》第四章第三节进度 计划实施中的调整方法 9 1
7
8
4
55.【答案】B 信
3
微
系
【解析】影响设计进度的因素包括: 联
一
唯
(1)建设意图及要求改变的影响;
(2)设计审批时间的影响;
(3)设计各专业之间协调配合的影响;
(4)工程变更的影响;
(5)材料代用、设备选用失误的影响。
【考点来源】《进度控制》第五章第三节设计进度控制措施
56.【答案】C
【解析】建设工程设计工作属于多专业协作配合的智力劳动,在工程设计过程中,影响其进度
的因素有很多,归纳起来,主要有以下几个方面:(1)建设意图及要求改变的影响;(2)设
第 63 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
计审批时间的影响;(3)设计各专业之间协调配合的影响;(4)工程变更的影响;(5)材
料代用、设备选用失误的影响。
【考点来源】《进度控制》第五章第一节设计阶段进度控制的意义和工作程序
57.【答案】D
【解析】监理单位受业主的委托进行工程设计监理时,应落实项目监理班子中专门负责设计进
度控制的人员,按合同要求对设计工作进度进行严格监控。
【考点来源】《进度控制》第五章第三节设计进度控制措施
58.【答案】D
【解析】CM的基本指导思想是缩短工程项目的建设周期,它采用快速路径(Fast-Track)的生
产组织方式,特别适用于那些实施周 期长、工期要求紧迫的大型复杂建设工程。
8
7
1
9
【考点来源】《进度控制》第五8章4第三节设计进度控制措施
3
信
59.【答案】C 微
系
联
【解析】A选项错误,建题设单位持建设项目的批准文件和确定的建设用地通知书,向城市规划
押
准
管理部门申请确定拟精建项目的规划设计条件;B选项错误,设计单位应编制切实可行的设计总
进度计划、阶段性设计 进度计划和设计进度作业计划;D选项错误,在设计进度控制中,监理
工程师要对设计单位填写的 设计图纸进度表进行核查分析,并提出自己的见解。
【考点来源】《进度控制》第 五章第三节设计进度控制措施
60.【答案】A
【解析】建设工程设计阶段进度控制的主 要任务是出图控制,也就是通过采取有效措施使工程
设计者如期完成初步设计、技术设计、施工 图设计等各阶段的设计工作,并提交相应的设计图
8
纸及说明。 9 1
7
8
4
【考点来源】《进度控制》第五章第三节设计进度 控制措施 信
3
微
系
61.【答案】A 联
一
唯
【解析】如果监理工程师在审查施工进度计划的过程中发现问 题 ,应及时向承包单位提出书面
修改意见(也称整改通知书),并协助承包单位修改。其中重大问题应及时向业主汇报。
【考点来源】《进度控制》第六章第三节施工进度计划的编制与审查
62.【答案】B
【解析】监理工程师应根据承包单位和业主双方关于工程开工的准备情况,选择合适的时机发
布工程开工令。
【考点来源】《进度控制》第六章第二节施工阶段进度控制的内容
63.【答案】D
【解析】缩短某些工作的持续时间,可采取的技术措施包括:
第 64 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
(1)改进施工工艺和施工技术,缩短工艺技术间歇时间;
(2)采用更先进的施工方法,以减少施工过程的数量(如将现浇框架方案改为预制装配方案);
(3)采用更先进的施工机械。
【考点来源】《进度控制》第六章第四节施工进度计划实施中的检查与调整
64.【答案】B
【解析】当承包单位的施工活动不能使监理工程师满意时,监理工程师有权拒绝承包单位的支
付申请。因此,当承包单位的施工进度拖后且又不采取积极措施时,监理工程师可以采取拒绝
签署付款凭证的手段制约承包单位。
【考点来源】《进度控制》第六章第五节工程延期
65.【答案】B
8
7
1
9
【解析】施工进度计划的调整方8法4主要有两种,一是通过缩短某些工作的持续时间来缩短工期;
3
信
一是通过改变某些工作间的微逻辑关系来缩短工期。通过缩短某些工作的持续时间对施工进度计
系
联
划进行调整时,其特点题是不改变工作之间的先后顺序关系,通过缩短网络计划中关键线路上工
押
准
作的持续时间来缩精短工期。
【考点来源】《进度控 制》第六章第四节施工进度计划实施中的检查与调整
66.【答案】D
【解析】确定施工进度控制目 标的主要依据有:建设工程总进度目标对施工工期的要求;工期
定额、类似工程项目的实际进度;工程难易程度和工程条件的落实情况等。
【考点来源】《进度控制》第六章第一 节施工阶段进度控制目标的确定
67.【答案】A
8
【解析】监理工程师在审批工程延期时应遵循 下列原则:(1)合同条件;(9 12
7
)影响工期:(3)
8
4
实际情况。 信
3
微
系
【考点来源】《进度控制》第六章第五节工程延期 联
一
唯
68.【答案】C
【解析】项目监理机构对施工进度计划的审查:
(1)应符合施工合同中工期的约定;
(2)主要工程项目无遗漏,阶段性施工进度计划应满足总进度控制目标的要求;
(3)施工顺序的安排应符合施工工艺要求;
(4)施工人员、工程材料、施工机械等资源供应计划应满足施工进度计划的需要;
(5)施工进度计划应符合建设单位提供的资金、施工图纸、施工场地、物资等施工条件。
【考点来源】《进度控制》第六章第四节施工进度计划实施中的检查与调整
第 65 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
69.【答案】C
【解析】监理工程师受业主的委托对在建工程实施监理时,其进度控制的总任务就是在满足工
程项目建设总进度计划要求的基础上,编制或审核施工进度计划,并对其执行情况加以动态控
制,以保证工程项目按期竣工交付使用。
【考点来源】《进度控制》第六章建设工程施工阶段进度控制(前言)
70.【答案】A
【解析】施工进度控制工作细则是对建设工程监理规划中有关进度控制内容的进一步深化和补
充。如果将建设工程监理规划比作开展监理工作的“初步设计”,施工进度控制工作细则就可
以看成是开展建设工程监理工作的“施工图设计”,它对监理工程师的进度控制实务工作起着
具体的指导作用。
8
7
1
9
【考点来源】《进度控制》第六8章4第二节施工阶段进度控制的内容
3
信
71.【答案】B 微
系
联
【解析】当工程延期的审题批原则:
押
准
(1)合同条件:监精理工程师批准的工程延期必须符合合同条件,是监理工程师审批工程延期
的一条根本原则。
(2)影响工期:只有延长 时间超过其相应的总时差而影响到工期时,才能批准工程延期。
(3)实际情况:批准的工程延 期必须符合实际情况。
【考点来源】《进度控制》第六章第五节工程延期
72.【答案】B
【解析】监理工程师协助业主进行物资供应 决策的主要工作有:
8
(1)根据设计图纸和进度计划确定物资供应要 求; 9 1
7
8
4
(2)提出物资供应分包方式及分包合同清单,并获 得业主认可; 信
3
微
系
(3)与业主协商提出对物资供应单位的要求以及在财务 方面应负的联责任。
一
唯
【考点来源】《进度控制》第六章第六节物资供应进度控制
73.【答案】D

【解析】其主要内容包括:
(1)施工进度控制目标分解图;
(2)施工进度控制的主要工作内容和深度;
(3)进度控制人员的职责分工;
(4)与进度控制有关各项工作的时间安排及工作流程;
(5)进度控制的方法(包括进度检查周期、数据采集方式、进度报表格式、统计分析方法等);
(6)进度控制的具体措施(包括组织措施、技术措施、经济措施及合同措施等);
第 66 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
(7)施工进度控制目标实现的风险分析;
(8)尚待解决的有关问题。
【考点来源】《进度控制》第六章第二节施工阶段进度控制的内容
74.【答案】B
【解析】监理工程师对修改后的施工进度计划的确认,并不是对工程延期的批准,只是要求承
包单位在合理的状态下施工。因此,监理工程师对进度计划的确认,并不能解除承包单位应负
的一切责任,承包单位需要承担赶工的全部额外开支和误期损失赔偿。
【考点来源】《进度控制》第六章第二节施工阶段进度控制的内容
75.【答案】A
【解析】供应计划的编制过程也是一 个平衡过程,包括数量、时间的平衡。在实际工作中,首
8
7
1
9
先考虑的是数量的平衡,因为计8 4划期的需用量还不是申请量或采购量,也不是实际需用量,还
3
信
必须扣除库存量,考虑为保微证下一期施工所必需的储备量。
系
联
【考点来源】《进度控题制》第六章第六节物资供应进度控制
押
准
精
二、多项选择题
1.【答案】AD
【解析】B选项属于组织管理因素;CE选项属于社会环境因素;
业主因素:如业主使用要求改变而 进行设计变更;应提供的施工场地条件不能及时提供或所提
供的场地不能满足工程正常需要;不 能及时向施工承包单位或材料供应商付款等。
【考点来源】《进度控制》第一章第一节 建设工程进度控制的概念
2.【答案】BDE
1
7 8
9
8
4
【解析】监理总进度计划是依据工程项目可行性研 究报告、工程项目前
信
期3工作计划和工程项目
微
建设总进度计划编制的。 系
联
一
【考点来源】《进度控制》第一章第二节建设工程进度控 制计划唯体系
3.【答案】BCDE
【解析】A选项错误,计划评审技术(PERT)、图示评审技术(GERT)、风险评审技术(VERT)、
决策关键线路法(DN)等均属于非确定型网络计划。
【考点来源】《进度控制》第一章第三节建设工程进度计划的表示方法和编制程序
4.【答案】ADE
【解析】总进度纲要的主要内容包括:
(1)项目实施的总体部署;
(2)总进度规划;
(3)各子系统进度规划;
第 67 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
(4)确定里程碑事件的计划进度目标;
(5)进度目标实现的条件和应采取的措施等。
【考点来源】《进度控制》第一章第一节建设工程进度控制的概念
5.【答案】BCE
【解析】工程项目年度计划表格部分的内容包括:
(1)年度计划项目表;
(2)年度竣工投产交付使用计划表;
(3)年度建设资金平衡表;
(4)年度设备平衡表。
【考点来源】《进度控制》第一章第 一节建设工程进度控制的概念
8
7
1
6.【答案】ACD 4 9
8
3
信
【解析】选项ACD正确,进度微控制的合同措施主要包括:①推行CM承发包模式,对建设工程
系
联
实行分段设计、分段发包题和分段施工;②加强合同管理,协调合同工期与进度计划之间的关系,
押
保证合同中进度目标准的实现;③严格控制合同变更,对各方提出的工程变更和设计变更,监理
精
工程师应严格审查后 再补入合同文件之中;④加强风险管理,在合同中应充分考虑风险因素及
其对进度的影响,以及相应的处理方法;⑤加强索赔管理,公正地处理索赔。选项BE属于经
济措施。
【考点来源】《进度控制》第一章 第一节建设工程进度控制的概念
7.【答案】ACD
【解析】流水施工参数包括工艺参数、空 间参数、时间参数。
【考点来源】《进度控制》第二章第一节基本 概 念
1
7 8
9
8
4
8.【答案】ABC
信
3
微
【解析】同一施工过程的流水节拍,主要由所采用的施 工方法、施工系机械以及在工作面允许的
联
一
前提下投入施工的工人数、机械台数和采用的工作班次等因 素确唯定。
【考点来源】《进度控制》第二章第一节基本概念
9.【答案】AB
【解析】依次施工方式具有以下特点:
(1)没有充分地利用工作面进行施工,工期长;
(2)如果按专业成立工作队,则各专业队不能连续作业,有时间间歇,劳动力及施工机具等
资源无法均衡使用;
(3)如果由一个工作队完成全部施工任务,则不能实现专业化施工,不利于提高劳动生产率
和工程质量;
(4)单位时间内投入的劳动力、施工机具、材料等资源量较少,有利于资源供应的组织;
第 68 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
(5)施工现场的组织、管理比较简单。
【考点来源】《进度控制》第二章第一节基本概念
10.【答案】ABC
【解析】为使施工段划分合理,一般应遵循下列原则:
(1)同一专业工作队在各个施工段上的劳动量应大致相等;
(2)每个施工段内要有足够的工作面;
(3)施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)相吻合;
(4)施工段的数目要满足合理组织流水施工的要求;
(5)对于多层建筑物、构筑物或需要分层施工的工程,应既分施工段,又分施工层。
【考点来源】《进度控制》第二章第 一节基本概念
8
7
1
9
11.【答案】BCE 8 4
3
信
【解析】非节奏流水施工具微有以下特点:
系
联
(1)各施工过程在各施题工段的流水节拍不全相等;
押
准
(2)相邻施工过程精的流水步距不尽相等;
(3)专业工作队数等 于施工过程数;
(4)各专业工作队能够在 施工段上连续作业,但有的施工段之间可能有空闲时间。
【考点来源】《进度控制》第 二章第三节非节奏流水施工
12.【答案】ACE
【解析】用大差法计算流水步距。①求 各施工过程流水节拍的累加数列。
施工过程A累加数列:3,7,10;
8
施工过程B累加数列:4,7,10; 9 1
7
8
4
施工过程C累加数列:2,4,7; 信
3
微
系
施工过程D累加数列:3,5,9。 联
一
唯
②错位相减求得差数列。
A与B:
3 7 10
-) 4 7 10
3 3 3 -10
B与C:
4 7 10
-) 2 4 7
4 5 6 -7
第 69 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
C与D:
2 4 7
-) 3 5 9
2 1 2 -9
③在差数列中取最大值求得流水步距。
AB之间的流水步距=3;
BC之间的流水步距=6;
CD之间的流水步距=2。
流水施工工期=各施工过程之间流水步距之和+最后一个施工过程在各施工段流水节拍之和=
(3+6+2)+(3+2+4)=20。
8
7
1
9
【考点来源】《进度控制》第二8章4第三节非节奏流水施工
3
信
微
13.【答案】BCD
系

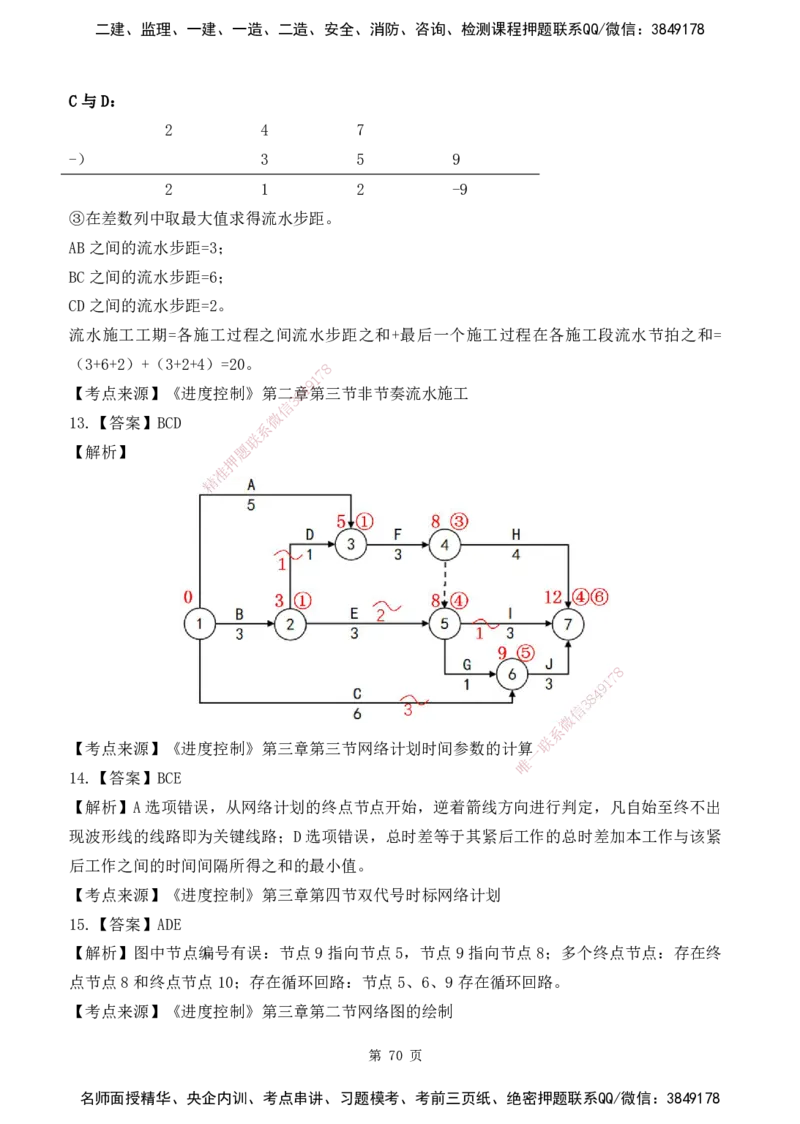

联
【解析】 题
押
准
精
8
1
7
9
8
4
信
3
微
系
【考点来源】《进度控制》第三章第三节网络计划时间参 数的计算一
联
唯
14.【答案】BCE
【解析】A选项错误,从网络计划的终点节点开始,逆着箭线方向进行判定,凡自始至终不出
现波形线的线路即为关键线路;D选项错误,总时差等于其紧后工作的总时差加本工作与该紧
后工作之间的时间间隔所得之和的最小值。
【考点来源】《进度控制》第三章第四节双代号时标网络计划
15.【答案】ADE
【解析】图中节点编号有误:节点9指向节点5,节点9指向节点8;多个终点节点:存在终
点节点8和终点节点10;存在循环回路:节点5、6、9存在循环回路。
【考点来源】《进度控制》第三章第二节网络图的绘制
第 70 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
16.【答案】AC
【解析】当需要缩短关键工作的持续时间时,其缩短值的确定必须符合下列两条原则:
(1)缩短后工作的持续时间不能小于其最短持续时间;
(2)缩短持续时间的工作不能变成非关键工作。
【考点来源】《进度控制》第三章第五节网络计划的优化
17.【答案】ABD
【解析】C选项错误,对于关键工作而言,其可能有多个紧前工作,故其紧前工作不一定均为
关键工作;E选项错误,关键工作可能在关键线路上,也可能在非关键线路上。
【考点来源】《进度控制》第三章第三节网络计划时间参数的计算
18.【答案】ADE
8
7
1
9
【解析】(1)工期优化是指网8络4计划的计算工期不满足要求工期时,通过压缩关键工作的持
3
信
续时间以满足要求工期目标微的过程;
系
联
(2)费用优化又称工期题成本优化,是指寻求工程总成本最低时的工期安排,或按要求工期寻
押
准
求最低成本的计划精安排的过程;
(3)资源优化分为两 种,即“资源有限,工期最短”的优化和“工期固定,资源均衡”的优
化。前者是通过调整计划 安排,在满足资源限制条件下,施工期延长最少的过程;而后者是通
过调整计划安排,在工期保持 不变的条件下,使资源需用量尽可能均衡的过程。
【考点来源】《进度控制》第三章第五节网络计划的优化
19.【答案】AD
【解析】A选项正确,B选项错误,关键工 作两端的节点必为关键节点,但两端为关键节点的
8
工作不一定是关键工作;C选项错误,完成节 点为关键节点的工作不一定为9 1
7
关键工作;D选项
8
4
正确,以关键节点为完成节点的工作,其总时差等 于自由时差;E选项信错
3
误,开始节点为关键
微
系
节点的工作不一定为关键工作。 联
一
唯
【考点来源】《进度控制》第三章第三节网络计划时间参数 的 计算
20.【答案】CE
【解析】网络计划的工期优化,选择应缩短持续时间的关键工作,在选择压缩对象时应考虑的
因素:①缩短持续时间对质量和安全影响不大的工作;②有充足备用资源的工作;③缩短持续
时间所需增加的费用最少的工作。
【考点来源】《进度控制》第三章第五节网络计划的优化
21.【答案】BDE
【解析】选项A错误,所谓时距,就是在搭接网络计划中相邻两项工作之间的时间差值,与关
键线路没有必然关系,在搭接网络计划中,相邻两项工作之间的时距不一定为零。选项C错误,
第 71 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
关键工作两端的节点必为关键节点,但两端为关键节点的工作不一定是关键工作。
【考点来源】《进度控制》第三章第三节网络计划时间参数的计算
22.【答案】ABE
【解析】C选项错误,因为工作H存在两周总时差,所以工作H进度拖延1周并不会影响总工
期;D选项错误,因为E工作进度正常且I工作为关键工作,所以工作I最早开始时间调后1
周,工期会因此延长一周。
【考点来源】《进度控制》第四章第二节实际进度与计划进度的比较方法
23.【答案】ACDE
【解析】D工作的总时差为4天,第6天结束检查时,工作D滞后2天,总时差尚有2天。
【考点来源】《进度控制》第四章第 二节实际进度与计划进度的比较方法
8
7
1
24.【答案】ADE 4 9
8
3
信
【解析】B选项错误,工作的微计划进度为非匀速进展;C选项错误,工作的实际进度提前1天。
系
联
【考点来源】《进度控制题》第四章第二节实际进度与计划进度的比较方法
押
25.【答案】BCDE 准
精
【解析】通过比较实 际进度S曲线和计划进度S曲线,可以获得如下信息:
(1)工程项目实际进展情况;
(2)工程项目实际进度超前或 拖后的时间在S曲线比较图中可以直接读出实际进度比计划进
度超前或拖后的时间;
(3)工程项目实际超额或拖欠的任务 量在S曲线比较图中可以直接读出实际进度比计划进度
超额或拖欠的任务量;
(4)后期工程进度预测。
1
7 8
9
8
4
【考点来源】《进度控制》第四章第二节实际进度 与计划进度的比较方法
信
3
微
26.【答案】BC 系
联
一
【解析】当工程项目实施中产生的进度偏差影响到总工期, 且有关唯工作的逻辑关系允许改变时,
可以改变关键线路和超过计划工期的非关键线路上的有关工作之间的逻辑关系,达到缩短工期
的目的。比如,将顺序进行的工作改为平行作业、搭接作业以及分段组织流水作业等,都可以
有效地缩短工期。
【考点来源】《进度控制》第四章第三节进度计划实施中的调整方法
27.【答案】AD
【解析】B选项,前锋线比较法既适用于工作实际进度与计划进度之间的局部比较,又可用来
分析和预测工程项目整体进度状况;C选项,无法判断工作的总时差和自由时差,只能进行局
部比较;E选项,列表比较法只适用于局部的比较。
【考点来源】《进度控制》第四章第二节实际进度与计划进度的比较方法
第 72 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
28.【答案】ABE
【解析】监理工程师应按合同规定,批准工程延期时间的原因有:
(1)监理工程师发出工程变更指令而导致工程量增加;
(2)合同所涉及的任何可能造成工程延期的原因,如延期交图、工程暂停、对合格工程的剥
离检查及不利的外界条件等;
(3)异常恶劣的气候条件;
(4)由业主造成的任何延误、干扰或障碍、如未及时提供施工场地、未及时付款等;
(5)除承包单位自身以外的其他任何原因。
【考点来源】《进度控制》第六章第五节工程延期
29.【答案】ACDE
8
7
1
9
【解析】施工进度计划审查应包8 4括下列基本内容:
3
信
(1)施工进度计划应符合施微工合同中工期的约定;
系
联
(2)施工进度计划中主题要工程项目无遗漏,应满足分批投入试运、分批动用的需要,阶段性
押
准
施工进度计划应满精足总进度控制目标的要求;
(3)施工顺序的安排 应符合施工工艺要求;
(4)施工人员、工程材料 、施工机械等资源供应计划应满足施工进度计划的需要;
(5)施工进度计划应符合建 设单位提供的资金、施工图纸、施工场地、物资等施工条件。
【考点来源】《进度控制》第六章第三节施工进度计划的编制与审查
30.【答案】BDE
【解析】施工进度控制工作细则是在建设工 程监理规划的指导下编制的更具有实施性和操作性
8
的监理业务文件。主要内容: 9 1
7
8
4
(1)施工进度控制目标分解图; 信
3
微
系
(2)施工进度控制的主要工作内容和深度; 联
一
唯
(3)进度控制人员的职责分工;
(4)与进度控制有关工作的时间安排及工作流程;
(5)进度控制的方法(检查周期、数据采集方式等);
(6)进度控制具体措施(组织、技术、经济、合同措施);
(7)施工进度控制目标实现的风险分析;
(8)尚待解决的有关问题。
【考点来源】《进度控制》第六章第二节施工阶段进度控制的内容

31.【答案】ACD
【解析】
第 73 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
【考点来源】《进度控制》第六章第四节施工进度计划实施中的检查与调整
32.【答案】ABCE
8
【解析】在确定施工进度分解目标1时7,还要考虑以下各个方面:
9
4
8
3
(1)对于大型建设工程项目,信应根据尽早提供可动用单元的原则;
微
系
(2)合理安排土建与设备联的综合施工;
题
押
(3)结合本工程的特点,参考同类建设工程的经验来确定施工进度目标;
准
精
(4)做好资金供应能力、施工力量配备、物资供应能力与施工进度的平衡工作;
(5)考虑外部协作条件的 配合情况;
(6)考虑工程项目所在地区 地形、地质、水文、气象方面的限制条件。
【考点来源】《进度控制》第六 章第一节施工阶段进度控制目标的确定
33.【答案】BCDE
【解析】物资供应计划审核的主要内容包 括:
(1)供应计划是否能按建设工程施工进度计 划的需要及时供应材料和设备; 8
1
7
9
(2)物资的库存量安排是否经济合理; 8
4
信
3
微
(3)物资采购安排在时间上和数量上是否经济合理; 系
联
(4)由于物资供应紧张或不足而使施工进度拖延现象发生 的可能
唯
一性。
【考点来源】《进度控制》第六章第六节物资供应进度控制
投资控制
一、单项选择题
1.【答案】B
【解析】建设投资=静态投资+涨价预备费=3460+80=3540万元。
【考点来源】《投资控制》第一章第一节建设工程项目投资的概念和特点
第 74 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
2.【答案】B
【解析】固定资产投资可分为静态投资部分和动态投资部分:静态投资部分由建筑安装工程费、
设备及工器具购置费、工程建设其他费和基本预备费构成;动态投资部分包括涨价预备费和建
设期利息。
【考点来源】《投资控制》第一章第一节建设工程投资的概念和特点
3.【答案】B
【解析】我国现行建设工程总投资构成:
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
【考点来源】《投资控制》第一章第一节建设工程投资的概念和特点
4.【答案】A
【解析】投资控制目标:
8
1
7
9
8
4
信
3
微
系
联
一
唯
【考点来源】《投资控制》第一章第二节建设工程投资控制原理
5.【答案】B
【解析】固定资产投资可分为静态投资部分和动态投资部分。静态投资部分由建筑安装工程费、
设备及工器具购置费、工程建设其他费和基本预备费构成。
该项目静态投资=3000+2000+1000+300=6300万元。
【考点来源】《投资控制》第一章第一节建设工程项目投资的概念和特点
第 75 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
6.【答案】C
【解析】技术措施:
(1)对设计变更进行技术经济比较,严格控制设计变更;
(2)寻找通过设计挖潜节约投资的可能性;
(3)审核承包人编制的施工组织设计,对主要施工方案进行技术经济分析。
AB选项属于组织措施;D选项属于经济措施。
【考点来源】《投资控制》第一章第二节建设工程投资控制原理
7.【答案】B
【解析】企业管理费中的检验试验费:是指施工企业按照有关标准规定,对建筑以及材料、构
件和建筑安装物进行一般鉴定、检查 所发生的费用。
8
7
1
【考点来源】《投资控制》第二章4 9第二节建筑安装工程费用的组成和计算
8
3
信
8.【答案】D 微
系
联
【解析】规费包括社会保题险费和住房公积金。
押
【考点来源】《投资准控制》第二章第二节建筑安装工程费用的组成和计算
精
9.【答案】C
【解析】分部分项工程费=41000万元;措施项目费=41000×2.5%=1025万元;
其他项目费=800万元;规费=4 1000×15%×8%=492万元;
招标控制价=(41000+1025+800+49 2)×(1+9%)=47215.530万元。
【考点来源】《投资控制》第二章第二 节建筑安装工程费用的组成和计算
10.【答案】D
【解析】增值税=(到岸价+进口关税+消费税 ) ×增值税率;
1
7 8
9
8
4
进口关税=到岸价×关税税率=51×10%=5.1万美元 ;
信
3
微
增值税=(51+5.1+0)×13%×6.72=49.009万元。 系
联
一
【考点来源】《投资控制》第二章第三节设备、工器具购置 费用唯组成和计算
11.【答案】C
【解析】第1年应计利息=2000/2×6%=60万元;第2年应计利息=(2000+60+3000/2)×6%
=213.6万元;建设期贷款利息=60+213.6=273.6万元。
【考点来源】《投资控制》第二章第四节工程建设其他费用、预备费、建设期利息、铺底流动
资金组成和计算
12.【答案】A
【解析】台班折旧费=机械预算价格×(1-残值率)/耐用总台班数=[300000×(1-2%)]/[10
×225]=130.67(元)。
【考点来源】《投资控制》第二章第二节建筑安装工程费用的组成和计算
第 76 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
13.【答案】D
【解析】人工费内容包括:计时工资或计件工资;奖金;津贴补贴(如流动施工津贴、特殊地
区施工津贴、高温(寒)作业临时津贴、高空津贴等);加班加点工资;特殊情况下支付的工
资。
【考点来源】《投资控制》第二章第二节建筑安装工程费用的组成和计算
14.【答案】C
【解析】当采用一般计税方法时,建筑业增值税税率为9%。
【考点来源】《投资控制》第二章第二节建筑安装工程费用的组成和计算
15.【答案】D
【解析】组成计税价格=到岸价×人民 币外汇牌价+进口关税+消费税=(10+1+0.029)×(1+10%)
8
7
1
9
×13%×7.1=86.14万元人民币8 4。
3
信
【考点来源】《投资控制》微第二章第三节设备、工器具购置费用组成和计算
系
联
16.【答案】D 题
押
准
【解析】材料单价精=(原价+运杂费)×(1+运输损耗率)×(1+采购保险费率)=(2500+80)
×(1+1%)×(1+2% )=2657.92元/吨。

【考点来源】《投资控制 》第二章第二节建筑安装工程费用的组成和计算
17.【答案】C
【解析】AB选项属于规费,D选项属于人工费中的津贴补贴。
【考点来源】《投资控制》第二章第二 节建筑安装工程费用的组成和计算
18.【答案】C
8
【解析】增值税销项税额=税前造价×税率=( 3000+90+80+40.5)×9%=28981
7
.945万元。
8
4
【考点来源】《投资控制》第二章第二节建筑安装 工程费用的组成和计信算
3
微
系
19.【答案】B 联
一
唯
【解析】进口关税=到岸价×进口关税率=112×5%=5.6万元 。
【考点来源】《投资控制》第二章第三节设备、工器具购置费用组成和计算
20.【答案】C
【解析】城市维护建设税税率如下:纳税人所在地在市区的,税率为7%;纳税人所在地在县
城、镇的,税率为5%;纳税人所在地不在市区、县城或者镇的,税率为1%。
【考点来源】《投资控制》第二章第二节建筑安装工程费用的组成和计算
21.【答案】A
【解析】暂列金额指建设单位在工程量清单中暂定并包括在工程合同价款中的一笔款项。用于
施工合同签订时尚未确定或者不可预见的所需材料、工程设备、服务的采购,施工中可能发生
第 77 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
的工程变更、合同约定调整因素出现时的工程价款调整以及发生的索赔、现场签证确认等的费
用。
【考点来源】《投资控制》第二章第二节建筑安装工程费用的组成和计算
22.【答案】B

【解析】按照贷款期限,商业银行的贷款分为短期贷款、中期贷款和长期贷款。贷款期限在1

年以内的为短期贷款,超过1年至3年的为中期贷款,3年以上期限的为长期贷款。
【考点来源】《投资控制》第三章第一节工程项目资金来源
23.【答案】C
【解析】项目资本金可以用货币出资,也可以用实物、工业产权、非专利技术、土地使用权作
价出资。作为资本金的实物、工业产 权、非专利技术、土地使用权,必须经过有资格的资产评
8
7
1
9
估机构依照法律、法规评估作价8,4不得高估或低估。以工业产权、非专利技术作价出资的比例
3
信
不得超过投资项目资本金总额微的20%,国家对采用高新技术成果有特别规定的除外。
系
联
【考点来源】《投资控制题》第三章第一节工程项目资金来源
押
准
24.【答案】A 精
【解析】物有所值定性 评价指标包括全生命周期整合程度、风险识别与分配、绩效导向与鼓励
创新、潜在竞争程度、政府 机构能力、可融资性六项基本评价指标,以及根据具体情况设置的
补充指标。
【考点来源】《投资控制》第三章第二节工程项目融资
25.【答案】D
【解析】基础设施领域和其他国家鼓励发展 的行业项目,可通过发行权益型、股权类金融工具
8
筹措资本金,但不得超过项目资本金总额的50% ,地方政府可统筹使用财政资9 1
7
金筹集项目资本
8
4
金。 信
3
微
系
【考点来源】《投资控制》第三章第一节工程项目资金来 源 联
一
唯
26.【答案】A
【解析】公开招标主要适用于核心边界条件和技术经济参数明确、完整、符合国家法律法规和
政府采购政策,且采购中不作更改的项目。
【考点来源】《投资控制》第三章第二节工程项目融资
27.【答案】B
【解析】作为计算资本金基数的总投资,是指投资项目的固定资产投资与铺底流动资金之和,
具体核定时以经批准的动态概算为依据。本题属于城市和交通基础设施的铁路、公路项目,项
目资本金占项目总投资最低比例为20%,即21000×20%=4200万元。
【考点来源】《投资控制》第三章第一节工程项目资金来源
第 78 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
28.【答案】B
【解析】年有效利率=(1+4%/2)^2-1=4.04%;
支付利息I=100×[(1+4.04%)^3-1]=12.616万元。
【考点来源】《投资控制》第四章第二节资金时间价值
29.【答案】B
【解析】偿债能力指标包括资产负债率、利息备付率和偿债备付率。
【考点来源】《投资控制》第四章第四节财务和经济分析
30.【答案】D
【解析】A选项错误,净现值不能直接说明在项目运营期各年的经营成果;B选项错误,在互
斥方案评价时,净现值必须慎重考虑 互斥方案的寿命,如果互斥方案寿命不等,必须构造一个
8
7
1
9
相同的分析期限,才能进行方案8 4比选;C选项错误,当方案的NPV≥0时,说明该方案能满足基
3
信
准收益率要求的盈利水平,微故在经济上是可行的;当方案的NPV<0时,说明该方案不能满足
系
联
基准收益率要求的盈利题水平,故在经济上是不可行的。
押
准
【考点来源】《投精资控制》第四章第四节财务和经济分析
31.【答案】B
【解析】第3年初的净现 金流量也就是第2年末的净现金流量,为100-500=-400万元。
【考点来源】《投资控制》第 四章第二节资金时间价值
32.【答案】C
【解析】设备系数法是指以拟建项目的 设备购置费为基数,根据已建成的同类项目的建筑安装
费和其他工程费等与设备价值的百分比,求 出拟建项目建筑安装工程费和其他工程费,进而求
8
出项目投资额。 9 1
7
8
4
【考点来源】《投资控制》第四章第三节投资估算 信
3
微
系
33.【答案】B 联
一
唯
【解析】总投资收益率ROI=EBIT/TI*100%=(230+20)/( 200 0+500)=10%。
【考点来源】《投资控制》第四章第四节财务和经济分析
34.【答案】C
【解析】根据内插法计算公式:IRR=10%+50/(50+|-20|)(11%-10%)=10.7%。
【考点来源】《投资控制》第四章第四节财务和经济分析
35.【答案】A
【解析】季度实际利率=(1+6%/12)^3-1=1.508%
【考点来源】《投资控制》第四章第二节资金时间价值
第 79 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
36.【答案】C
【解析】C=C(Q/Q)x·f。若已建类似项目规模和拟建项目规模的比值为0.5-2,x的取值近
2 1 2 1
似为1;若已建类似项目规模和拟建项目规模的比值为2-50,且拟建项目生产规模的扩大仅靠
增大设备规模来达到,则x的取值约为0.6~0.7;若是靠增加相同规格设备的数量达到时,x
的取值约为0.8~0.9。
【考点来源】《投资控制》第四章第三节投资估算
37.【答案】B
【解析】成本系数:
C =2840/10300=0.2757;C =2460/10300=0.2388;
甲 乙
C =2300/10300=0.2233;C =2700/1 0300=0.2621;
丙 丁 7 8
1
9
则价值系数: 8 4
3
信
V =0.202/0.2757=0.733;V微=0.286/0.2388=1.198;
甲 系乙
联
V 0.249/0.2233=1.115题;V =0.263/0.2621=1.003;
丙 押 丁
准
最优方案为乙方案。精
【考点来源】《投资控 制》第五章第二节价值工程方法及其应用
38.【答案】D
【解析】“筛选法”的优点是简 单易懂,便于掌握,审查速度快,便于发现问题。但问题出现
的原因尚需继续审查。
【考点来源】《投资控制》第五章第四节 施工图预算编制和审查
39.【答案】A
8
【解析】场地设计方面:建筑布局应使建筑基地 内的人流、车流与物流合理9分1
7
流,防止干扰,
8
4
并应有利于消防、停车、人员集散以及无障碍实施 的设置。 信
3
微
系
【考点来源】《投资控制》第五章第一节设计方案评选内 容和方法联
一
唯
40.【答案】C
【解析】设计概算文件的编制应视项目情况采用三级概算(总概算、综合概算、单位工程概算)
或二级概算(总概算、单位工程概算)编制形式。
【考点来源】《投资控制》第五章第三节设计概算编制和审查
41.【答案】B
【解析】定额单价法是用事先编制好的分项工程的单位估价表来编制施工图预算的方法,按施
工图及计算规则计算的各分项工程的工程量,乘以相应工料机单价,汇总相加,得到单位工程
的人工费、材料费、施工机具使用费之和。
【考点来源】《投资控制》第五章第四节施工图预算编制和审查
第 80 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
42.【答案】D
【解析】“经济”不能简单地理解为追求造价,不能狭隘地理解为投入少就是经济,而是追求
全寿命的经济、高性价比的经济。
【考点来源】《投资控制》第五章第一节设计方案评选内容和方法
43.【答案】C
【解析】设计概算应按编制时项目所在地的价格水平编制,总投资应完整地反映编制时建设项
目的实际投资;设计概算应考虑建设项目施工条件等因素对投资的影响;还应按项目合理工期
预测建设期价格水平,以及资产租赁和贷款的时间价值等动态因素对投资的影响;建设项目总
投资还应包括铺底流动资金。
【考点来源】《投资控制》第五章第 三节设计概算的编制和审查
8
7
1
9
44.【答案】A 8 4
3
信
【解析】在套价时,需注意微以下几项内容:
系
联
(1)分项工程的名称、题规格、计量单位与预算单价或单位估价表中所列内容完全一致时,可
押
准
以直接套用预算单精价;
(2)分项工程的主要 材料品种与预算单价或单位估价表中规定材料不一致时,不能直接套用
预算单价;需要按实际使 用材料价格换算预算单价;
(3)分项工程施工工艺条件与 预算单价或单位估价表不一致而造成人工、机械的数量增减时,
一般调量不换价;
(4)分项工程不能直接套用定额、不 能换算和调整时,应编制补充单位估价表;
(5)由于预算定额的时效性,在编制施工 图预算时,应动态调整相应的人工、材料费用价差。
8
【考点来源】《投资控制》第五章第四节施工 图预算编制和审查 9 1
7
8
4
45.【答案】B 信
3
微
系
【解析】ABC分析法,其基本原理为“关键的少数和次 要的多数”联,抓住关键的少数可以解决
一
唯
问题的大部分,在价值工程中,这种方法的基本思路是:首 先将 一个产品的各种部件(或企业
各种产品)按成本的大小由高到低排列起来,然后绘成费用累积分配图。然后将占总成本70%~
80%而占零部件总数10%~20%的零部件划分为A类部件;将占总成本5%~10%而占零部件
总数60%~80%的零部件划分为C类;其余为B类。其中A类零部件是价值工程的主要研究对
象。
【考点来源】《投资控制》第五章第二节价值工程方法及其应用
46.【答案】B
【解析】A选项错误,招标工程量清单必须作为招标文件的组成部分,其准确性和完整性由招
标人负责;C选项错误,现行计量规范项目编码由十二位数字组成,一至九位应按现行计量规
第 81 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
范的规定设置;D选项错误,措施项目清单为可调整清单,投标人对招标文件中所列项目,可
根据企业自身特点做适当的变更增减。
【考点来源】《投资控制》第六章第一节招标控制价编制
47.【答案】A
【解析】分部分项工程项目清单为不可调整的闭口清单。
【考点来源】《投资控制》第六章第一节招标控制价编制
48.【答案】A
【解析】固定总价合同的适用范围有:
(1)工程范围清楚明确,工程图纸完整、详细、清楚,报价的工程量应准确而不是估计数字;
(2)工程量小、工期短,在工程过程 中环境因素变化小,工程条件稳定;
8
7
1
9
(3)工程结构、技术简单,风险8 4小,报价估算方便;
3
信
(4)投标期相对宽裕,承包微商可以详细作现场调查,复核工程量,分析招标文件,拟定计划;
系
联
(5)合同条件完备,双题方的权利和义务关系十分清楚。
押
准
【考点来源】《投资精控制》第六章第三节合同价款约定
49.【答案】D
【解析】实际成本>预期成 本,承包方可得到实际成本和酬金,但视实际成本高出预期成本的
情况,被处以一笔罚金。
【考点来源】《投资控制》第六章第三节合同价款约定
50.【答案】C
【解析】采用工程量清单方式招标,招标工 程量清单必须作为招标文件的组成部分,其准确性
8
和完整性由招标人负责。 9 1
7
8
4
【考点来源】《投资控制》第六章第一节招标控制 价编制 信
3
微
系
51.【答案】D 联
一
唯
【解析】投标人投标报价时应依据招标工程量清单项目的特 征描 述确定清单项目的综合单价。
在招标投标过程中,当出现招标工程量清单特征描述与设计图纸不符时,投标人应以招标工程
量清单的项目特征描述为准,确定投标报价的综合单价。
若在施工中施工图纸或设计变更导致项目特征与招标工程量清单项目特征描述不一致时,发承
包双方应按实际施工的项目特征依据合同约定重新确定综合单价。
【考点来源】《投资控制》第六章第二节投标报价审核
52.【答案】D
【解析】如果业主提供的或承包商自己编制的工程量表有漏项或计算错误,所涉及的工程价款
被认为已包括在整个合同总价中,因此承包商必须认真复核工程量。
第 82 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
【考点来源】《投资控制》第六章第三节合同价款约定
53.【答案】A
【解析】招标人提出的措施项目清单是根据一般情况确定的,由于各投标人拥有的施工装备、
技术水平和采用的施工方法有所差异,投标人投标时应根据自身编制的投标施工组织设计(或
施工方案)确定措施项目及报价,投标人根据投标施工组织设计(或施工方案)调整和确定的
措施项目应通过评标委员会的评审。
【考点来源】《投资控制》第六章第二节投标报价审核
54.【答案】B
【解析】采用成本加奖罚合同,在签订合同时双方事先约定该工程的预期成本和固定酬金,以
及实际发生的成本与预期成本比较后 的奖罚计算办法。
8
7
1
9
实际成本=预期成本 承包商8得4到实际发生的工程成本,同时获得酬金。
3
信
微
承系包商得到实际发生的工程成本,获得酬金,并根据成本节约额的多
实际成本<预期成本 联
题少,得到预先约定的奖金。
押
准
精 承包方可得到实际成本和酬金,但视实际成本高出预期成本的情况,
实际成本>预期成本
被处以一笔罚金。

【考点来源】《投资控制 》第六章第三节合同价款约定
55.【答案】A
【解析】监理人应在收到承包人提 交的工程量报告后7天内完成对承包人提交的工程量报表的
审核并报送发包人,以确定当月实际完成的工程量。
【考点来源】《投资控制》第七章第二节工 程计量
8
56.【答案】B 1
7
9
8
4
【解析】当承包人投标报价中材料单价低于基准单 价:施工期间材料单信价
3
涨幅以基准单价为基
微
系
础超过合同约定的风险幅度值时,或材料单价跌幅以投 标报价为基联础超过合同约定的风险幅度
一
唯
值时,其超过部分按实调整。
【考点来源】《投资控制》第七章第三节合同价款调整
57.【答案】B
【解析】可索赔费用:(1)在建工程损失10万元;(4)工程清理和修复费用0.5万元。
【考点来源】《投资控制》第七章第三节合同价款调整
58.【答案】D
【解析】已签约合同价中的暂列金额由发包人掌握使用。
【考点来源】《投资控制》第七章第三节合同价款调整
第 83 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
59.【答案】A
【解析】投资偏差=已完工作预算投资-已完工作实际投资=700-780=-80万元。
【考点来源】《投资控制》第七章第八节投资偏差分析
60.【答案】C
【解析】承包人应于每月25日向监理人报送上月20日至当月19日已完成的工程量报告,并
附具进度付款申请单、已完成工程量报表和有关资料。
【考点来源】《投资控制》第七章第二节工程计量
61.【答案】C
【解析】应调整的合同价款差额:
(45-5)*(0.25+0.30*120%/110% +0.25*123%/112%+0.2*125%/115%-1)=2.77万元。
8
7
1
9
【考点来源】《投资控制》第七8章4第三节合同价款调整
3
信
62.【答案】C 微
系
联
【解析】实际完成工程量题超出比例:(1.3-1)/1=30%>15%,超出部分的工程量综合单价应
押
准
予调低。该土方工程精实际结算价款=1*1.15*60+(1.3-1.15)*56=77.4万元。
【考点来源】《投资控 制》第七章第三节合同价款调整
63.【答案】A
【解析】实际费用法是施工索赔 时最常用的一种方法。该方法是按照各索赔事件所引起损失的
费用项目分别分析计算索赔值,然后将各个项目的索赔值汇总,即可得到总索赔费用值。
【考点来源】《投资控制》第七章第五节 施工索赔与现场签证
64.【答案】B
8
【解析】按《建设工程施工合同(示范文本)》 ,除专用合同条款另有约定9外1
7
,单价合同的计
8
4
量按照如下约定执行: 信
3
微
系
(1)承包人应于每月25日向监理人报送上月20日至当 月19日已完联成的工程量报告,并附具
一
唯
进度付款申请单、已完成工程量报表和有关资料。
(2)监理人应在收到承包人提交的工程量报告后7天内完成对承包人提交的工程量报表的审
核并报送发包人,以确定当月实际完成的工程量。
【考点来源】《投资控制》第七章第二节工程计量
65.【答案】D
【解析】图纸法:在工程量清单中,许多项目都采取按照设计图纸所示的尺寸进行计量。混凝
土构筑物的体积,钻孔桩的桩长等。
【考点来源】《投资控制》第七章第二节工程计量
第 84 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
66.【答案】A
【解析】招标工程以投标截止日前28天,非招标工程以合同签订前28天为基准日,其后因国
家的法律、法规、规章和政策发生变化引起工程造价增减变化的,发承包双方应当按照省 级
或行业建设主管部门或其授权的工程造价管理机构据此发布的规定调整合同价款。

但因承包人原因导致工期延误的,按上述规定的调整时间,在合同工程原定竣工时间之后,合
同价款调增的不予调整,合同价款调减的予以调整。
【考点来源】《投资控制》第七章第三节合同价款调整
67.【答案】B
【解析】土方工程需调整的价款=1000×[0.2+0.8×0.5×1.2+0.8×0.5×1.1-1]=120万元。
【考点来源】《投资控制》第七章第 三节合同价款调整
8
7
1
9
68.【答案】B 8 4
3
信
【解析】当承包人投标报价微中材料单价低于基准单价:施工期间材料单价涨幅以基准单价为基
系
联
础超过合同约定的风险题幅度值时,或材料单价跌幅以投标报价为基础超过合同约定的风险幅度
押
准
值时,其超过部分精按实调整。
当承包人投标报价中材 料单价高于基准单价:施工期间材料单价跌幅以基准单价为基础超过合
同约定的风险幅度值时, 材料单价涨幅以投标报价为基础超过合同约定的风险幅度值时,其超
过部分按实调整。
【考点来源】《投资控制》第七章第三节合同价款调整
69.【答案】D
【解析】进度绩效指数(SPI)=已完工作预 算投资(BCWP)/计划工作预算投资(BCWS)
8
=(2.5*95)/(2*95)=1.25。 9 1
7
8
4
【考点来源】《投资控制》第七章第八节投资偏差 分析 信
3
微
系
70.【答案】B 联
一
唯
【解析】工程建设领域总包单位对农民工工资支付负总责, 推行 分包单位农民工工资委托总包
单位代发制度。
【考点来源】《投资控制》第七章第六节合同价款期中支付
71.【答案】C
【解析】工程量变化=(5-4)/4=25%>15%,工程量偏差超过15%,且5>1.15×4。当Q
1
>1.15Q 时:S=1.15Q×P+(Q1-1.15Q)×P
0 0 0 0 0
式中S——调整后的某一分部分项工程费结算价;
Q——最终完成的工程量;
1
Q——招标工程量清单列出的工程量;
0
第 85 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
P——按照最终完成工程量重新调整后的综合单价;
1
P——承包人在工程量清单中填报的综合单价。
0
代入数据:S=1.15×4×92+(5-1.15×4)×89.5=459.0万元。
【考点来源】《投资控制》第七章第三节合同价款调整
72.【答案】B
【解析】政府机关、事业单位、国有企业建设工程进度款支付应不低于已完成工程价款的80%。
【考点来源】《投资控制》第七章第六节合同价款期中支付
二、多项选择题
1.【答案】ABCE
8
7
【解析】施工阶段投资控制的主要9 1工作包括:
4
8
3
信
(1)进行工程计量和付款签证;
微
系
(2)对完成工程量进行偏联差分析;
题
押
(3)审核竣工结算款准;
精
(4)处理施工单位提 出的工程变更费用;
(5)处理费用索赔。
【考点来源】《投资控制》第一章第三节建设工程投资控制的主要任务
2.【答案】BD
【解析】处理施工单位提出的工程变更 费用:
(1)总监理工程师组织专业监理工程师对 工程变更费用及工期影响做出评估;
(2)总监理工程师组织建设单位、施工单位 等 共同协商确定工程变更费用及
1
7工8期变化,会签
9
8
4
工程变更单;
信
3
微
(3)项目监理机构可在工程变更实施前与建设单位、 施工单位等协商系确定工程变更的计价原
联
一
则、计价方法或价款; 唯
(4)建设单位与施工单位未能就工程变更费用达成协议时,项目监理机构可提出一个暂定价
格并经建设单位同意,作为临时支付工程款的依据。工程变更款项最终结算时,应以建设单位
与施工单位达成的协议为依据。
【考点来源】《投资控制》第一章第三节建设工程投资控制的主要任务
3.【答案】CE
【解析】施工阶段投资控制的主要工作:
(1)进行工程计量和付款签证;
(2)对完成工程量进行偏差分析;
(3)审核竣工结算款;
第 86 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
(4)处理施工单位提出的工程变更费用;
(5)处理费用索赔。
【考点来源】《投资控制》第一章第三节建设工程投资控制的主要任务
4.【答案】ABDE
【解析】施工机具使用费是指施工作业所发生的施工机械、仪器仪表使用费或其租赁费。施工
机械使用费的7项组成内容:折旧费;大修理费;经常修理费;安拆费及场外运费;人工费(机
上司机(司炉)和其他操作人员的人工费);燃料动力费;税费(车船使用税、保险费及年检
费)。
【考点来源】《投资控制》第二章第二节建筑安装工程费用的组成和计算
5.【答案】ACDE
8
7
1
9
【解析】取得国有土地使用费包8 4括:土地使用权出让金、城市建设配套费、拆迁补偿与临时安
3
信
置补助费等。 微
系
联
【考点来源】《投资控题制》第二章第四节工程建设其他费用、预备费、建设期利息、铺底流动
押
准
资金组成和计算 精
6.【答案】ABD
【解析】AB选项,属于企 业管理费中的劳动保险和职工福利费;C选项,破坏性试验不属于一
般材料鉴定、检查所发生的费 用;D选项,属于企业管理费中的检验试验费;E选项,安全文
明施工费属于措施费,不属于企业管理费。
【考点来源】《投资控制》第二章第二 节建筑安装工程费用的组成和计算
7.【答案】ABDE
8
【解析】C选项属于企业管理费中的检验试验 费。 9 1
7
8
4
信
3
微
系
联
一
唯
【考点来源】《投资控制》第二章第二节建筑安装工程费用的组成和计算
第 87 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
8.【答案】BD
【解析】引进技术及进口设备其他费用,包括出国人员费用、国外工程技术人员来华费用、技
术引进费、分期或延期付款利息、担保费以及进口设备检验鉴定费。
【考点来源】《投资控制》第二章第四节工程建设其他费用、预备费、建设期利息、铺底流动
资金组成和计算
9.【答案】ACD
【解析】安全文明施工费:
(1)环境保护费;
(2)文明施工费;
(3)安全施工费;
8
7
1
9
(4)临时设施费(施工单位);8 4
3
信
(5)建筑工人实名制管理费微。
系
联
【考点来源】《投资控制题》第二章第二节建筑安装工程费用的组成和计算
押
准
10.【答案】ABCE 精
【解析】债券筹资:
优点 缺点
①筹资成本较低;
①可能产生财务杠杆负效应;
②保障股东控制权;
②可能使企业总资金成本增大;
③发挥财务杠杆作用;
③经营灵活性降低。
④便于调整资本结构。
【考点来源】《投资控制》第三章第一节工程 项 目资金来源
1
7 8
9
8
4
11.【答案】BCD 信 3
微
【解析】物有所值定性评价。定性评价指标包括全生命 周期整合程度系、风险识别与分配、绩效
联
一
导向与鼓励创新、潜在竞争程度、政府机构能力、可融资性 六项唯基本评价指标,以及根据具体
情况设置的补充指标。补充评价指标主要是六项基本评价指标未涵盖的其他影响因素,包括项
目规模大小、预期使用寿命长短、主要固定资产种类、全生命周期成本测算准确性、运营收入
增长潜力、行业示范性等。
【考点来源】《投资控制》第三章第二节工程项目融资
12.【答案】BCE
【解析】PPP项目风险分配基本框架,原则上,项目设计、建造、财务和运营维护等商业风险
由社会资本承担,法律、政策和最低需求等风险由政府承担,不可抗力等风险由政府和社会资
本合理共担。
【考点来源】《投资控制》第三章第二节工程项目融资
第 88 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
13.【答案】BC
【解析】A选项错误,描述的是动态投资回收期就是方案累计现值等于零时的时间(年份);D
选项错误,自投产年开始起算时需要注明;E选项错误,动态投资回收期一般比静态投资回收
期长。
【考点来源】《投资控制》第四章第四节财务和经济分析
14.【答案】BCE
【解析】
A选项错误,项目基准收益率为8%时计算的财务净现值为150万元,净现值为0时的内部收
益率要大于净现值为正值时的收益率,即大于8%;
B选项正确,根据各年的净现金流量 ,累加到第7年的净现金流量为:
8
7
1
9
1800-200-400-400-400-400=0,8 4所以静态投资回收期为7年;
3
信
C选项正确,同一项目的静微态投资回收期必然小于动态投资回收期,所以该项目的动态投资回
系
联
收期>7年,大于基准题动态投资回收期(7年),项目不可行;
押
准
D选项错误,根据精题干信息无法计算出总投资收益率(投资利润率);
E选项正确,动态投资 回收期是项目累计现值等于零时的时间,第12年时净现值已经达到150
万元,说明在12年之前就 已经出现了动态回收期,所以项目动态投资回收期小于12年。
【考点来源】《投资控制》第 四章第四节财务和经济分析
15.【答案】ADE
【解析】经济分析和财务分析的联系和 区别:
(1)财务分析是经济分析的基础;
8
(2)大型项目中,经济分析是财务分析的前提 ; 9 1
7
8
4
(3)出发点和目的不同; 信
3
微
系
(4)费用和效益的组成不同; 联
一
唯
(5)分析对象不同;
(6)计量费用与效益的价格尺度不同;
(7)分析内容和方法不同;
(8)采用的评价标准和参数不同;
(9)分析时效性不同。
【考点来源】《投资控制》第四章第四节财务和经济分析
16.【答案】ABC
【解析】图纸是编制施工图预算的基本依据。熟悉图纸不但要弄清图纸的内容,还应对图纸进
行审核:
第 89 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
(1)图纸间相关尺寸是否有误;
(2)设备与材料表上的规格、数量是否与图示相符,详图、说明、尺寸和其他符号是否正确
等,若发现错误应及时纠正;
(3)图纸是否有设计更改通知(或类似文件)。
【考点来源】《投资控制》第五章第四节施工图预算编制和审查
17.【答案】BDE
【解析】为了引导和启发创造性的思考,比较常用的方案有以下几种:头脑风暴法、哥顿法、
专家意见法(德尔菲法)、专家检查法。
【考点来源】《投资控制》第五章第二节价值工程方法及其应用
18.【答案】BC
8
7
1
9
【解析】编制建筑单位工程概算8一4般有扩大单价法、概算指标法。
3
信
【考点来源】《投资控制》第微五章第三节设计概算编制和审查
系
联
19.【答案】BDE 题
押
准
【解析】重点审查法精就是抓住施工图预算中的重点进行审核的方法。审查的重点一般是工程量
大或者造价较高的各种 工程、补充定额、计取的各种费用(计费基础、取费标准)等。重点审
查法的优点是突出重点,审 查时间短、效果好。
【考点来源】《投资控制》第 五章第四节施工图预算编制和审查
20.【答案】ABE
【解析】强制确定法是以功能重要程度作 为选择价值工程对象的一种分析方法。具体做法是:
先求出分析对象的成本系数、功能系数,然 后得出价值系数,以揭示出分析对象的功能与成本
8
之间是否相符。如果不相符,价值低的则被选为 价值工程的研究对象。强制确9 1
7
定法的原理应用
8
4
广泛,价值工程中也可以运用于功能评价和方案评 价。 信
3
微
系
【考点来源】《投资控制》第五章第二节价值工程方法及 其应用 联
一
唯
21.【答案】BE
【解析】允许调整概算的情形有:
(1)超出原设计范围的重大变更;
(2)超出基本预备费规定范围不可抗拒的重大自然灾害引起的工程变动和费用增加;
(3)超出工程造价调整预备费的国家重大政策性的调整。
【考点来源】《投资控制》第五章第三节设计概算编制和审查
22.【答案】ACD
【解析】B选项错误,招标文件中工程量清单项目特征描述与设计图纸不符时,投标人应以工
程量清单的项目特征描述为准,确定投标报价的综合单价;E选项错误,计日工应按照招标工
第 90 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
程量清单列出的项目和估算的数量,自主确定综合单价并计算计日工金额。
【考点来源】《投资控制》第六章第二节投标报价审核
23.【答案】BCD
【解析】其他项目清单中的暂估价包括材料暂估价、工程设备暂估价和专业工程暂估价。
【考点来源】《投资控制》第六章第一节招标控制价编制
24.【答案】CDE
【解析】A选项错误,实行招标的工程合同价款应在中标通知书发出之日起30天内,由发承包
双方依据招标文件和中标人的投标文件在书面合同中约定;
B选项错误,招标文件与中标人投标文件不一致的地方应以投标文件为准。
【考点来源】《投资控制》第六章第 三节合同价款约定
8
7
1
9
25.【答案】CDE 8 4
3
信
【解析】C选项正确,措施微项目中的安全文明施工费应按照国家或省级、行业建设主管部门的
系
联
规定计算,不作为竞争题性费用;D选项正确,暂估价不得变动和更改;E选项正确,暂列金额
押
准
应按照招标工程量精清单中列出的金额填写,不得变动。
AB选项属于投标人自 主报价的内容。
【考点来源】《投资控制 》第六章第二节投标报价审核
26.【答案】BCD
【解析】单价合同的执行原则是,单价合同的工程量清单内所列出的分部分项工程的工程量为
估计工程量,而非准确工程量,工程量 在合同实施过程中允许有上下浮动变化,但分部分项工
程的合同单价却不变,结算支付时以实际完 成工程量为依据。
8
【考点来源】《投资控制》第六章第三节合同 价款约定 9 1
7
8
4
27.【答案】ACDE 信
3
微
系
【解析】措施项目中的安全文明施工费应按照国家或省 级、行业建联设主管部门的规定计算,不
一
唯
作为竞争性费用。规费和税金必须按国家或省级、行业建设 主管 部门的规定计算,不得作为竞
争性费用,其中规费包括社会保险费和住房公积金,而社会保险费又包括养老保险费、失业保
险费、医疗保险费、生育保险费和工伤保险费。
【考点来源】《投资控制》第六章第二节投标报价审核
28.【答案】AD
【解析】工程师对承包人超出设计图纸要求增加的工程量和自身原因造成返工的工程量,不予
计量。
【考点来源】《投资控制》第七章第二节工程计量
第 91 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
29.【答案】BCDE
【解析】A选项不可补偿,异常恶劣的气候条件只补偿工期。
【考点来源】《投资控制》第七章第五节施工索赔与现场签证
30.【答案】CDE
【解析】不可抗力
不能预见,不可避免并不能克服的客观情况。
(1)合同工程本身的损害、因工程损害导致第三方人员伤亡和财产损失以及运至施工场地用
于施工的材料和待安装的设备的损害,由发包人承担;
(2)发包人、承包人人员伤亡由其所在单位负责,并承担相应费用;
(3)承包人的施工机械设备损坏及停 工损失,应由承包人承担;
8
7
1
9
(4)停工期间,承包人应发包人8 4要求留在施工场地的必要的管理人员及保卫人员的费用应由
3
信
发包人承担; 微
系
联
(5)工程所需清理、修题复费用,应由发包人承担。
押
准
(6)不可抗力解除精后复工的,若不能按期竣工,应合理延长工期。发包人要求赶工的,赶工
费用应由发包人承担。
【考点来源】《投资控制》 第七章第三节合同价款调整
31.【答案】ACD
【解析】施工机具使用费的索赔包括:
(1)由于完成额外工作增加的机械、仪 器仪表使用费;
(2)非承包人责任工效降低增加的机械、仪 器仪表使用费;
8
(3)由于发包人或监理工程师原因导致机械、 仪器仪表停工的窝工费。 9 1
7
8
4
【考点来源】《投资控制》第七章第五节施工索赔 与现场签证 信
3
微
系
32.【答案】AD 联
一
唯
【解析】BE选项,发包人应给予承包人工期、费用和利润补 偿; C选项,发包人应给予承包人
工期补偿。
【考点来源】《投资控制》第七章第五节施工索赔与现场签证
33.【答案】CD
【解析】AE选项错误,只能索赔工期和费用;B选项错误,当局造成的延误只能索赔工期。
【考点来源】《投资控制》第七章第五节施工索赔与现场签证
34.【答案】BCDE
【解析】1)承包人提供质量保证金的方式
(1)质量保证金保函;
第 92 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
(2)相应比例的工程款;
(3)双方约定的其他方式。
除专用合同条款另有约定外,质量保证金原则上采用上述第(1)种方式。
2)质量保证金的扣留
(1)在支付工程进度款时逐次扣留,在此情形下,质量保证金的计算基数不包括预付款的支
付、扣回以及价格调整的金额;
(2)工程竣工结算时一次性扣留质量保证金;
(3)双方约定的其他扣留方式。
除专用合同条款另有约定外,质量保证金的扣留原则上采用上述第(1)种方式。
3)按照《建设工程质量保证金管理 办法》规定,质量保证金预留总额不得高于工程价款结算
8
7
1
9
总额的3%。 8 4
3
信
【考点来源】《投资控制》微第七章第七节竣工结算与支付
系
联
35.【答案】BCDE 题
押
准
【解析】支付申请精应包括下列内容:
(1)累计已完成的合 同价款;
(2)累计已实际支付的合 同价款;
(3)本周期合计完成的合同 价款;
(4)本周期合计应扣减的金额;
(5)本周期实际应支付的合同价款。
【考点来源】《投资控制》第七章第六节合 同价款期中支付
8
36.【答案】CE 9 1
7
8
4
【解析】 信
3
微
系
物价上涨 人工涨价、材料涨价、设备涨价、利率汇 率变化。 联
一
唯
设计原因 设计错误、设计漏项、设计标准变化、设计保 守 、图纸提供不及时、其他。
增加内容、投资规划不当、组织不落实、建设手续不全、协调不佳、未及时提供
业主原因
场地、其他。
施工原因 施工方案不当、材料代用、施工质量有问题、赶进度、工期拖延、其他。
客观原因 自然因素、基础处理、社会原因、法规变化、其他。
【考点来源】《投资控制》第七章第八节投资偏差分析
第 93 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
质量控制
一、单项选择题
1.【答案】C
【解析】工程质量监督管理包括下列内容:
(1)执行法律法规和工程建设强制性标准的情况;
(2)抽查涉及工程主体结构安全和主要使用功能的工程实体质量;
(3)抽查工程质量责任主体(建设、勘察、设计、施工单位)和质量检测等单位的工程质量
行为;
(4)抽查主要建筑材料、建筑构配7件8的质量;
1
9
4
8
(5)对工程竣工验收进行监督信;3
微
(6)组织或者参与工程质系量事故的调查处理;
联
题
(7)定期对本地区工押程质量状况进行统计分析;
准
精
(8)依法对违法违规行为实施处罚。
【考点来源】《质量控制》第一章第三节工程质量管理制度
2.【答案】B
【解析】项目的可行性研究直接 影响项目的决策质量和设计质量。
【考点来源】《质量控制》第一章第 一节工程质量形成过程和影响因素
3.【答案】B
【解析】建筑工程恢复施工时,应当向发证机 关报告;中止施工满1年的工程
8
恢复施工前,建
1
7
9
设单位应当报发证机关核验施工许可证。
8
4
信
3
【考点来源】《质量控制》第一章第三节工程质量管 理制度 微
系
联
4.【答案】A 一
唯
【解析】在建设工程开工前,应当按照国家有关规定办理工程 质 量监督手续,工程质量监督手
续可以与施工许可证或者开工报告合并办理。
【考点来源】《质量控制》第一章第四节工程参建各方的质量责任和义务
5.【答案】A
【解析】根据2009年修正的《房屋建筑和市政基础设施工程竣工验收备案管理办法》(建设
部令第78号),建设单位应当自工程竣工验收合格之日起15日内,依照本办法规定,向工程
所在地的县级以上地方人民政府建设主管部门备案。
【考点来源】《质量控制》第一章第三节工程质量管理制度
第 94 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
6.【答案】B
【解析】未经监理工程师签字,建筑材料、建筑构配件和设备不得在工程上使用或者安装,施
工单位不得进行下一道工序的施工。
【考点来源】《质量控制》第一章第四节工程参建各方的质量责任和义务
7.【答案】C
【解析】工程质量控制原则:
(1)坚持质量第一的原则
项目监理机构在进行投资、进度、质量三大目标控制时,在处理三者关系时,应坚持“百年大
计,质量第一”,在工程建设中自始至终把“质量第一”作为对工程质量控制的基本原则。
(2)坚持以人为核心的原则
8
7
1
在工程质量控制中,要以人为核4心9,重点控制人的素质和人的行为,充分发挥人的积极性和创
8
3
信
造性,以人的工作质量保证微工程质量。
系
联
(3)坚持预防为主的原题则
押
重点做好质量的事前准控制和事中控制,以预防为主,加强过程和中间产品的质量检查和控制。
精
(4)以合同为依据 ,坚持质量标准的原则
(5)坚持科学、公平、守法的职业道德规范
【考点来源】《质量控制》第 一章第二节工程质量控制原则
8.【答案】C
【解析】《建设工程质量管理条例》 规定:建设工程发生质量事故,有关单位应当在24小时
内向当地建设行政主管部门和其他有关部 门报告。
【补充】《关于做好房屋建筑和市政基础设 施 工程质量事故报告和调查处理
1
7工8作的通知》
9
8
4
工程质量事故发生后,事故现场有关人员应当立即 向工程建设单位负责
信
人3报告;工程建设单位
微
负责人接到报告后,应于1小时内向事故发生地县级以 上人民政府住系房和城乡建设主管部门及
联
一
有关部门报告。 唯
情况紧急时,事故现场有关人员可直接向事故发生地县级以上人民政府住房和城乡建设主管部
门报告。
【考点来源】《质量控制》第一章第三节工程质量管理制度
9.【答案】A
【解析】根据《建筑法》,建筑工程开工前,建设单位应当按照国家有关规定向工程所在地县
级以上人民政府建设行政主管部门申请领取施工许可证。建设单位应当自领取施工许可证之日
起3个月内开工。因故不能按期开工的,应当向发证机关申请延期;延期以两次为限,每次不
超过3个月。既不开工又不申请延期或者超过延期时限的,施工许可证自行废止。
【考点来源】《质量控制》第一章第三节工程质量管理制度
第 95 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
10.【答案】C
【解析】持续改进的核心是提高有效性和效率,实现质量目标。
【考点来源】《质量控制》第二章第一节ISO质量管理体系构成和质量管理原则
11.【答案】D
【解析】质量管理体系要素管理到位的前提和保证是管理体系的识别能力,鉴别能力和解决能
力。
【考点来源】《质量控制》第二章第一节ISO质量管理体系构成和质量管理原则
12.【答案】C
【解析】卓越绩效模式的基本特征可以归纳为:(1)强调大质量观;(2)强调以顾客为中心
和重视组织文化;(3)强调系统思考 和系统整合;(4)强调可持续发展和社会责任;(5)
8
7
1
9
强调质量对组织绩效的增值和贡8献4。
3
信
【考点来源】《质量控制》第微二章第三节卓越绩效模式
系
联
13.【答案】B 题
押
准
【解析】卓越绩效模精式强调以系统的思维来管理整个组织,系统思维反映的是组织管理的整体
性、一致性和协调性, 也就是组织的整体、纵向和横向的关系。过程方法(PDCA)是系统管理
的基本方法。
【考点来源】《质量控制》第 二章第三节卓越绩效模式
14.【答案】B
【解析】工程竣工预验收合格后,项目监 理机构应编写工程质量评估报告,并应经总监理工程
师和工程监理单位技术负责人审核签字后报 建设单位。
8
【考点来源】《质量控制》第二章第二节工程监 理单位质量管理体系的建立9与1
7
实施
8
4
15.【答案】D 信
3
微
系
【解析】过程方法的基本内容包括:应用PDCA循环,过 程策划,明联确管理的职责和权限,配
一
唯
备过程所需资源,重点管理能改进组织关键活动的各种因素 ,评 估过程风险以及对顾客、供方
和其他相关方可能产生的影响和后果。
【考点来源】《质量控制》第二章第一节ISO质量管理体系构成和质量管理原则
16.【答案】B
【解析】产品质量的追踪检查:建立两级质量管理体系,严格控制服务产品质量;坚持定期召
开监理例会。
【考点来源】《质量控制》第二章第二节工程监理单位质量管理体系的建立与实施
17.【答案】B
【解析】《卓越绩效评价准则》与ISO9000的不同点:
第 96 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
内容 ISO9000 卓越绩效模式
导向 标准化导向 战略导向
驱动力 市场准入 市场竞争
评价方式 符合性评审 成熟度评价
关注点 关注过程 关注结果
目标 顾客满意 相关方满意
责任人 管理活动 强调领导责任
对组织的要求 不违法违规 组织的社会责任
【考点来源】《质量控制》第二章第三节卓越绩效模式
18.【答案】C
8
【解析】质量管理体系的范围界定1 7应包含下列内容:
9
4
8
3
(1)覆盖的产品或服务; 信
微
系
(2)主要过程; 联
题
押
(3)地点范围;
准
精
(4)相关方要求。
【考点来源】《质量控制 》第二章第二节工程监理单位质量管理体系的建立与实施
19.【答案】A
【解析】样本中位数是将样本数 据按数值大小有序排列后,位置居中的数值。当样本数n为奇
数时,数列居中的一位数即为中位数;当样本数n为偶数时,取居中两个数的平均值作为中位
数。
【考点来源】《质量控制》第三章第一节工 程质量统计分析 8
1
7
9
20.【答案】B 8
4
信
3
微
【解析】A选项错误,计数抽样检验是对单位产品的质 量采取计数的系方法来衡量;C选项错误,
联
一
计数抽样检验方案又可分为:一次抽样检验、二次抽样检 验、多
唯
次抽样检验等;D选项错误,
一次抽样检验涉及三个参数(N,n,C),二次抽样检验包括 五个参数(N,n,n,C,C)。
1 2 1 2
【考点来源】《质量控制》第三章第一节工程质量统计分析
21.【答案】B
【解析】主要因素:0~80%;次要因素:80%~90%;一般因素:90%~100%。
【考点来源】《质量控制》第三章第一节工程质量统计分析
22.【答案】A
【解析】A选项,出现七点链,应判定工序异常,需采取处理措施;BD选项,连续7点或7点
以上上升或下降排列,就应判定生产过程有异常因素影响;C选项,在连续11点中有10点在
同侧表示出现异常。
第 97 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
【考点来源】《质量控制》第三章第一节工程质量统计分析
23.【答案】A
【解析】对有抗震设防要求的结构,其纵向受力钢筋的延性应满足以下要求:(1)钢筋的抗
拉强度实测值与屈服强度实测值的比值不应小于1.25;(2)钢筋的屈服强度实测值与强度标
准值的比值不应大于1.30;(3)钢筋的最大力下总伸长率不应小于9%。
【考点来源】《质量控制》第三章第二节工程质量主要试验检测方法
24.【答案】D
【解析】混凝土结构实体检测方法包括回弹仪法、超声回弹综合法和取芯法。
【考点来源】《质量控制》第三章第二节工程质量主要试验检测方法
25.【答案】D
8
7
1
9
【解析】A选项错误,每批钢绞线8 4应由同一钢号、同一规格、同一生产工艺的钢绞线组成,并
3
信
不得大于60t;B选项错误,微屈服强度和松弛试验应由厂方提供质量证明书或试验报告单;C
系
联
选项错误、D选项正确,题力学性能的抽样检验,应从每批钢绞线中任选3盘取样送检,在选定
押
准
的各盘端部正常部位精截取一根试样,进行拉力(整根钢绞线的最大负荷、屈服负荷、伸长率)
试验。
【考点来源】《质量控制》 第三章第二节工程质量主要试验检测方法
26.【答案】C
【解析】常用的有描述数据分布集中趋势的算术平均数、中位数和描述数据分布离中趋势的极
差、标准偏差、变异系数等。
【考点来源】《质量控制》第三章第一节工 程质量统计分析
8
27.【答案】D 9 1
7
8
4
【解析】质量特性值的变化在质量标准允许范围内 波动称之为正常波动,信
3
是由偶然性原因引起
微
系
的;若是超越了质量标准允许范围的波动则称之为异常波 动,是由系联统性原因引起的。
一
唯
【考点来源】《质量控制》第三章第一节工程质量统计分析
28.【答案】B
【解析】如果是随机抽取的样本,无论它来自的总体是何种分布,在样本容量较大时,其样本
均值也将服从或近似服从正态分布。正态分布最重要、最常见,应用最广泛。
【考点来源】《质量控制》第三章第一节工程质量统计分析
29.【答案】D
【解析】根据题干C=1<d=2<C=4,经第一次抽样检验不能判断是否合格,第二次抽样检验
1 1 2
d+d=2+3=5>C=4,判定该批产品不合格。
1 2 2
【考点来源】《质量控制》第三章第一节工程质量统计分析
第 98 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
30.【答案】B
【解析】通过直方图的观察与分析,可了解产品质量的波动情况,掌握质量特性的分布规律,
以便对质量状况进行分析判断。
【考点来源】《质量控制》第三章第一节工程质量统计分析
31.【答案】D
【解析】钢筋主要力学试验包括:拉力试验(屈服强度、抗拉强度、伸长率);弯曲性能(冷
弯试验、反复弯曲试验)。必要时,还需进行化学分析。
【考点来源】《质量控制》第三章第二节工程质量主要试验检测方法
32.【答案】C
【解析】混凝土拌合物稠度是表征混 凝土拌合物流动性的指标,可用坍落度、维勃稠度或扩展
8
7
1
9
度表示。 8 4
3
信
【考点来源】《质量控制》微第三章第二节工程质量主要试验检测方法
系
联
33.【答案】A 题
押
准
【解析】对生产方精风险(或错判概率α)和使用方风险(或漏判概率β)可按下列规定采取:
(1)主控项目:对应 于合格质量水平的α和β均不宜超过5%;
(2)一般项目:对应于合 格质量水平的α不宜超过5%,β不宜超过10%。
【考点来源】《质量控制》第 三章第一节工程质量统计分析
34.【答案】A
【解析】观察直方图的形状、判断质量 分布状态:
8
1
7
9
8
4
信
3
微
系
联
一
唯
(1)正常的:中间高、两侧低,左右接近对称;
(2)折齿型:分组组数不当、组距确定不当;
(3)左(右)缓坡型:对上限或下限控制太严;
(4)孤岛型:原材料发生变化、临时他人顶班作业;
(5)双峰型:两种不同方法/两台设备/两组工人进行生产,把两方面数据混在一起整理;
第 99 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
(6)绝壁型:数据收集不正常,可能有意识地去掉下限以下的数据,或是在检测过程中存在
某种人为因素影响。
【考点来源】《质量控制》第三章第一节工程质量统计分析
35.【答案】D
【解析】弱负相关,散布点形成由左至右向下分布的较分散的直线带。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
【考点来源】《质量控制》 第三章第一节工程质量统计分析
36.【答案】A
【解析】三个试件测量值的算术平均值作为该组试件的强度值;三个测量值中的最大值和最小
值中如有一个与中间值的差值超过中间的 15%时,则把最大及最小值一并去除,取中间值作为
该组试件的抗压强度值;如最大值和最小值 的差均超过中间值的15%,则该组试件的实验结果
8
无效。 9 1
7
8
4
最小值与中间值比较:(47.6-42.3)/47.6=11.13 %<15%; 信
3
微
系
最大值与中间值比较:(54.9-47.6)/47.6=15.34%>1 5%; 联
一
唯
因此,应把最大及最小一并去除,取中间值47.6MPa为抗压 强度 值。
【考点来源】《质量控制》第三章第二节工程质量主要试验检测方法
37.【答案】D
【解析】监理工程师对勘察成果的审核与评定是勘察阶段质量控制最重要的工作。
【考点来源】《质量控制》第四章第一节工程勘察阶段质量管理
38.【答案】A
【解析】施工图设计评审的重点是:使用功能是否满足质量目标和标淮,设计文件是否齐全、
完整,设计深度是否符合规定。
【考点来源】《质量控制》第四章第三节施工图设计阶段质量管理
第 100 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
39.【答案】A
【解析】工程监理单位承担勘察阶段相关服务的,协助建设单位编制工程勘察任务书和选择工
程勘察单位,并协助签订工程勘察合同。BCD选项都属于勘察单位的责任与义务。
【考点来源】《质量控制》第四章第一节工程勘察阶段质量管理
40.【答案】C
【解析】我国的工程建设项目设计,按不同的专业工程分为2~3个阶段。(1)建筑与人防专
业建设项目,一般分为方案设计、初步设计和施工图设计三个阶段。对于技术要求简单的民用
建筑工程,经有关主管部门同意,并在合同中有约定不做初步设计的,可在方案设计审批后直
接进行施工图设计。(2)工业、交通、能源、农林、市政等专业建设项目,一般分为初步设
计和施工图设计两个阶段。(3)有 独特要求的项目,或复杂的、采用新工艺、新技术又缺乏
8
7
1
设计经验的重大项目,或有重大4技9术问题的主体单项工程,在初步设计之后可增加单项技术设
8
3
信
计阶段。 微
系
联
【考点来源】《质量控题制》第四章第二节初步设计阶段质量管理
押
41.【答案】C 准
精
【解析】工程监理单 位承担设计阶段相关服务的,应做好下列工作:
(1)协助建设单位审查设计单位提出的新材料、新工艺、新技术、新设备(简称“四新”)
在相关部门的备案情况;
(2)协助建设单位建立设计过程 的联席会议制度,组织设计单位各专业主要涉及人员定期或
不定期开展设计讨论,共同研究和探 讨设计过程中出现的矛盾,集思广益,根据项目的具体特
性和处于主导地位的专业要求进行综合分 析,提出解决的方法;
(3)协助建设单位开展深化设计管理。
1
7 8
9
8
4
【考点来源】《质量控制》第四章第三节施工图设 计阶段质量管理
信
3
微
42.【答案】C 系
联
一
【解析】初步设计的深度应满足下列基本要求: 唯
(1)通过多方案比较:在充分论证经济效益、社会效益、环境效益的基础上,择优推荐设计
方案。
(2)项目单项工程齐全,有详尽的主要工程量清单,工程量误差应在允许范围以内。
(3)主要设备和材料明细表,要满足订货要求。
(4)项目总概算应控制在可行性研究报告估算投资额的±10%以内。
(5)满足施工图设计的要求。
(6)满足土地征用、工程总承包招标、建设准备和生产准备等工作的要求。
(7)满足经核准的可行性研究报告所确定的主要设计原则和方案。
【考点来源】《质量控制》第四章第二节初步设计阶段质量管理
第 101 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
43.【答案】B
【解析】已签认的施工组织设计由项目监理机构报送建设单位。
【考点来源】《质量控制》第五章第二节施工准备阶段的质量控制
44.【答案】C
【解析】施工控制测量成果及保护措施的检查、复核,包括:(1)施工单位测量人员的资格
证书及测量设备检定证书;(2)施工平面控制网、高程控制网和临时水准点的测量成果及控
制桩的保护措施。
【考点来源】《质量控制》第五章第二节施工准备阶段的质量控制
45.【答案】A
【解析】分包工程开工前,项目监理机 构应审核施工单位报送的分包单位资格报审表及有关资
8
7
1
9
料,专业监理工程师进行审核并8提4出审查意见,符合要求后,应由总监理工程师审批并签署意
3
信
见。 微
系
联
【考点来源】《质量控制题》第五章第二节施工准备阶段的质量控制
押
准
46.【答案】D 精
【解析】总监理工程师 应在开工日期7天前向施工单位发出工程开工令。工期自总监理工程师
发出的工程开工令中载明的 开工日期起计算。
【考点来源】《质量控制》第 五章第二节施工准备阶段的质量控制
47.【答案】C
【解析】项目监理机构应根据工程特点和 施工单位报送的施工组织设计,将影响工程主体结构
安全的、完工后无法检测其质量的或返工会 造成较大损失的部位及其施工过程作为旁站的关键
8
部位、关键工序,安排监理人员进行旁站,并应 及时记录旁站情况。 9 1
7
8
4
【考点来源】《质量控制》第五章第三节施工过程 的质量控制 信
3
微
系
48.【答案】D 联
一
唯
【解析】建设单位对施工组织设计签署审批意见(仅对超过一 定 规模的危险性较大分部分项工
程专项方案)。
【考点来源】《质量控制》第五章第五节危险性较大的分部分项工程施工安全管理
49.【答案】B
【解析】对于超过一定规模的危大工程,施工单位应当组织召开专家论证会对专项施工方案进
行论证。
【考点来源】《质量控制》第五章第五节危险性较大的分部分项工程施工安全管理
50.【答案】D
【解析】A选项错误,施工缝浇筑混凝土,应清除浮浆、松动石子、软弱混凝土层。B选项错
第 102 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
误,焊接连接接头试件应从工程实体中截取。C选项错误,箍筋的末端应按设计要求做弯钩,
对一般结构构件,箍筋弯钩的弯折角度不应小于90°,对有抗震设防专门要求的结构构件,箍
筋弯钩的弯折角度不应小于135°,圆形箍筋两末端均应做不小于135°的弯钩。
【考点来源】《质量控制》第五章第三节施工过程的质量控制
51.【答案】B
【解析】审查施工方案的基本内容是否完整,包括:
(1)工程概况;(2)编制依据;(3)施工安排;(4)施工工艺技术;
(5)施工保证措施;(6)计算书及相关图纸。
【考点来源】《质量控制》第五章第二节施工准备阶段的质量控制
52.【答案】D
8
7
1
9
【解析】施工单位必须按照工程8 4设计图纸和施工技术标准施工,不得擅自修改工程设计,不得
3
信
偷工减料。在施工过程中发微现设计文件和图纸有差错的,应当及时提出意见和建议。
系
联
【考点来源】《质量控题制》第五章第三节施工过程的质量控制
押
准
53.【答案】C 精
【解析】根据《建筑施 工特种作业人员管理规定》,对于建筑电工、建筑架子工、建筑起重信
号司索工、建筑起重机械 司机、建筑起重机械安装拆卸工、高处作业吊篮安装拆卸工、焊接切
割操作工以及经省级以上人民 政府建设主管部门认定的其他特种作业人员,必须持施工特种作
业人员操作证上岗。
【考点来源】《质量控制》第五章第三 节施工过程的质量控制
54.【答案】B
8
【解析】1)见证取样的工作程序 9 1
7
8
4
(1)对于施工单位提出的试验室,专业监理工程 师要进行实地考察。信
3
微
系
(2)项目监理机构要将试验室报送质量监督机构备案, 同时将负责联见证取样的监理人员备案。
一
唯
(3)施工单位应按照规定制定检测试验计划,并将检测试 验计 划报送项目监理机构。
(4)施工单位实施见证取样前要通知负责见证取样的监理人员。
(5)完成取样后,施工单位取样人员应在试样或其包装上做出标识、封志。标识和封志应标
明工程名称、取样部位、取样日期、样品名称和样品数量等信息,并由见证取样的监理人员和
施工单位取样人员签字。
2)实施见证取样的要求
(1)试验室要具有相应的资质并进行备案、认可。
(2)负责见证取样的监理人员要具有材料、试验等方面的专业知识,并经培训考核合格,且
要取得见证人员培训合格证书。
第 103 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
(3)施工单位从事取样的人员一般应是试验室人员或专职质检人员担任。
【考点来源】《质量控制》第五章第三节施工过程的质量控制
55.【答案】C
【解析】平行检测的项目、数量、频率和费用等应符合建设工程监理合同的约定。
【考点来源】《质量控制》第五章第三节施工过程的质量控制
56.【答案】B
【解析】A选项错误,严禁在混凝土中加水;C选项错误,混凝土应在初凝时间内浇筑完毕;D
选项错误,混凝土振捣棒每次插入振捣的时间为20~30s左右。
【考点来源】《质量控制》第五章第三节施工过程的质量控制
57.【答案】B
8
7
1
9
【解析】对于高处作业吊篮的使用8 4,各限位装置应齐全有效,安全锁必须在有效的标定期限内,
3
信
吊篮内作业人员不应超过2人微。
系
联
【考点来源】《质量控制题》第五章第四节安全生产的监理行为和现场控制
押
准
58.【答案】D 精
【解析】对于超过一定 规模的危大工程,施工单位应当组织召开专家论证会对专项施工方案进
行论证。ABC选项属于危险 性较大的分部分项工程范围。
【考点来源】《质量控制》第 五章第五节危险性较大的分部分项工程施工安全管理
59.【答案】B
【解析】施工图设计交底有利于进一步贯 彻设计意图和修改图纸中的错、漏、碰、缺帮助施工
单位和监理单位加深对施工图设计文件的理 解,掌握关键工程部位的质量要求,确保工程质量。
8
【考点来源】《质量控制》第五章第二节施工准 备阶段的质量控制 9 1
7
8
4
60.【答案】B 信
3
微
系
【解析】应重点审查施工方案是否具有针对性、指导性、 可操作性;联现场施工管理机构是否建
一
唯
立了完善的质量保证体系,是否明确工程质量要求及标准,是 否 健全了质量保证体系组织机构
及岗位职责、是否配备了相应的质量管理人员;是否建立了各项质量管理制度和质量管理程序
等;施工质量保证措施是否符合现行的规范、标准等,特别是与工程建设强制性标准的符合性。
【考点来源】《质量控制》第五章第二节施工准备阶段的质量控制
61.【答案】B
【解析】下列项目必须设立样板:
(1)材料、设备的型号、订货必须验收样板,并经建设单位和项目监理机构确认;
(2)现场成品、半成品加工前,必须先做样板,根据样板质量的标准进行后续大批量地加工
和验收;
第 104 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
(3)结构施工时每道工序的第一板块,应作为样板,并经过项目监理机构、设计代表和施工
项目部的三方验收后,方可大面积施工;
(4)在装修工程开始前,要先做出样板间,样板间应达到竣工验收的标准,并经建设单位、
项目监理机构、设计代表和施工项目部四方验收合格后,方可正式施工。
【考点来源】《质量控制》第五章第三节施工过程的质量控制
62.【答案】B
【解析】滑模属于超过一定规模的危险性较大的分部分项工程范围。对于超过一定规模的危大
工程,施工单位应当组织召开专家论证会对专项施工方案进行论证。实行施工总承包的,由施
工总承包单位组织召开专家论证会。专家论证前专项施工方案应当通过施工单位审核和总监理
工程师审查。
8
7
1
9
【考点来源】《质量控制》第五8 4章第五节危险性较大的分部分项工程施工安全管理
3
信
63.【答案】C 微
系
联
【解析】选定同条件养题护试件结构部位,检查结构构件混凝土强度试件取样,检查施工记录及
押
准
试件强度试验报告精。用于检查结构构件混凝土强度的试件,应在混凝土的浇筑地点随机抽取。
【考点来源】《质量控 制》第五章第三节施工过程的质量控制
64.【答案】C
【解析】如隐蔽工程为检验批 时,其质量验收应由专业监理工程师组织施工单位项目专业质量
检查员,专业工长等进行。
【考点来源】《质量控制》第六章第一 节建筑工程施工质量验收
65.【答案】B
8
【解析】分部工程应由总监理工程师组织施工 单位项目负责人和项目技术负9 1
7
责人等进行验收。
8
4
【考点来源】《质量控制》第六章第一节建筑工程 施工质量验收 信
3
微
系
66.【答案】A 联
一
唯
【解析】总监理工程师应组织专业监理工程师审查施工单位 提交 的单位工程竣工验收报审表及
有关竣工资料,并对工程质量进行竣工预验收。
【考点来源】《质量控制》第六章第一节建筑工程施工质量验收
67.【答案】B
【解析】单位工程质量竣工验收记录表中的验收记录由施工单位填写,验收结论由监理单位填
写;综合验收结论经参加验收各方共同商定,由建设单位填写,应对工程质量是否符合设计文
件和相关标准的规定要求及总体质量水平作出评价。
【考点来源】《质量控制》第六章第一节建筑工程施工质量验收
第 105 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
68.【答案】B
【解析】检验批是工程施工质量验收的最小单位。
【考点来源】《质量控制》第六章第一节建筑工程施工质量验收
69.【答案】A
【解析】涉及安全、节能、环境保护等项目的专项验收要求应由建设单位组织专家论证。
【考点来源】《质量控制》第六章第一节建筑工程施工质量验收
70.【答案】C
【解析】城市轨道交通建设工程所包含的单位工程验收合格且通过相关专项验收后,方可组织
项目工程验收;项目工程验收合格后,建设单位应组织不载客试运行,试运行三个月、并通过
全部专项验收后,方可组织竣工验收 ;竣工验收合格后,城市轨道交通建设工程方可履行相关
8
7
1
9
试运营手续。 8 4
3
信
【考点来源】《质量控制》第微六章第二节城市轨道交通工程施工质量验收
系
联
71.【答案】D 题
押
准
【解析】验收前,施精工单位应对施工完成的检验批进行自检,对存在问题的自行整改处理,合
格后填写检验批报审、 报验表及检验批质量验收记录,并将相关资料报送项目监理机构申请验
收。
【考点来源】《质量控制》第 六章第一节建筑工程施工质量验收
72.【答案】C
【解析】检验批是工程施工质量验收的最 小单位。
【考点来源】《质量控制》第六章第一节建 筑工程施工质量验收
8
73.【答案】D 9 1
7
8
4
【解析】验收前,施工单位应对施工完成的检验批 进行自检,对存在问题信
3
的自行整改处理,合
微
系
格后填写检验批报审、报验表及检验批质量验收记录,并 将相关资料联报送项目监理机构申请验
一
唯
收。
【考点来源】《质量控制》第六章第一节建筑工程施工质量验收
74.【答案】C
【解析】分项工程:①检验批均应验收合格;②检验批的质量验收记录应完整。
【考点来源】《质量控制》第六章第一节建筑工程施工质量验收
75.【答案】A
【解析】城市轨道交通建设工程所包含的单位工程验收合格且通过相关专项验收后,方可组织
项目工程验收;项目工程验收合格后,建设单位应组织不载客试运行,试运行三个月、并通过
全部专项验收后,方可组织竣工验收;竣工验收合格后,城市轨道交通建设工程方可履行相关
第 106 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
试运营手续。
【考点来源】《质量控制》第六章第二节城市轨道交通工程施工质量验收
76.【答案】C
【解析】建设工程质量保证金是指发包人与承包人在建设工程承包合同中约定,从应付的工程
款中预留,用以保证承包人在缺陷责任期内对建设工程出现的缺陷进行维修的资金。
【考点来源】《质量控制》第六章第三节工程质量保修管理
77.【答案】B
【解析】对于装配式混凝土结构连接部位及叠合构件浇筑混凝土之前,应进行隐蔽工程验收。
【考点来源】《质量控制》第六章第一节建筑工程施工质量验收
78.【答案】C
8
7
1
9
【解析】分项工程应由专业监理8 4工程师组织施工单位项目专业技术负责人等进行验收。
3
信
【考点来源】《质量控制》微第六章第一节建筑工程施工质量验收
系
联
79.【答案】B 题
押
准
【解析】工程竣工精预验收由总监理工程师组织,各专业监理工程师参加,施工单位项目经理、
项目技术负责人等参加 ,其他各单位人员可不参加。
【考点来源】《质量控制 》第六章第一节建筑工程施工质量验收
80.【答案】B
【解析】城市轨道交通建设工程所包含的单位工程验收合格且通过相关专项验收后,方可组织
项目工程验收;项目工程验收合格后, 建设单位应组织不载客试运行,试运行三个月、并通过
全部专项验收后,方可组织竣工验收;竣工 验收合格后,城市轨道交通建设工程方可履行相关
8
试运营手续。 9 1
7
8
4
【考点来源】《质量控制》第六章第二节城市轨道 交通工程施工质量验信收
3
微
系
81.【答案】C 联
一
唯
【解析】《建设工程质量保证金管理办法》规定,发包人应 按照 合同约定方式预留保证金,保
证金总预留比例不得高于工程价款结算总额的3%。
【考点来源】《质量控制》第六章第三节工程质量保修管理
82.【答案】C
【解析】施工与管理不到位:不按图施工或未经设计单位同意擅自修改设计。施工组织管理紊
乱,不熟悉图纸,盲目施工;施工方案考虑不周,施工顺序颠倒;图纸未经会审,仓促施工;
技术交底不清,违章作业;疏于检查、验收等。
【考点来源】《质量控制》第七章第一节工程质量缺陷及处理
第 107 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
83.【答案】C
【解析】重大事故,是指造成10人以上30人以下死亡,或者50人以上100人以下重伤,或
者5000万元以上1亿元以下直接经济损失的事故。
【考点来源】《质量控制》第七章第二节工程质量事故等级划分及处理
84.【答案】C
【解析】工程质量事故发生后,总监理工程师应签发《工程暂停令》,要求暂停质量事故部位
和与其有关联部位的施工,要求施工单位采取必要的措施,防止事故扩大并保护好现场。
【考点来源】《质量控制》第七章第二节工程质量事故等级划分及处理
85.【答案】C
【解析】对于涉及结构安全和加固处 理等的重大技术处理方案,一般由原设计单位提出。
8
7
1
9
【考点来源】《质量控制》第七8章4第二节工程质量事故等级划分及处理
3
信
86.【答案】A 微
系
联
【解析】对于某些工程质题量缺陷,可能涉及的技术领域比较广泛,或问题很复杂,有时仅根据
押
准
合同规定难以决策,精这时可提请专家论证。
【考点来源】《质量控 制》第七章第二节工程质量事故等级划分及处理
87.【答案】B
【解析】通常不用专门处理的 情况有以下几种:
(1)不影响结构安全和正常使用;
(2)有些质量缺陷,经过后续工序可以 弥补;
(3)经法定检测单位鉴定合格;
8
(4)出现的质量缺陷,经检测鉴定达不到设计 要求,但经原设计单位核算,9 1
7
仍能满足结构安
8
4
全和使用功能。 信
3
微
系
【考点来源】《质量控制》第七章第二节工程质量事故等 级划分及处联理
一
唯
88.【答案】C
【解析】工程质量事故等级划分:
人员伤亡
质量事故 直接经济损失
死亡 重伤
特别重大事故 ≥30 ≥100 ≥1亿
重大事故 10≤人<30 50≤人<100 5000万(含)~1亿
较大事故 3≤人<10 10≤人<50 1000万(含)~5000万
一般事故 <3 <10 100万(含)~1000万
【考点来源】《质量控制》第七章第二节工程质量事故等级划分及处理
第 108 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
89.【答案】A
【解析】质量事故发生后,施工单位有责任就所发生的质量事故进行周密的调查、研究,掌握
情况,并在此基础上写出调查报告,提交项目监理机构和建设单位。在调查报告中首先就与质
量事故有关的实际情况做详尽的说明,其内容应包括:
(1)质量事故发生的时间、地点、工程部位及工程情况。
(2)质量事故发生的简要经过,造成工程损失状况,伤亡人数和直接经济损失的初步估计。
(3)质量事故发展的情况(其范围是否继续扩大,程度是否已经稳定,是否已采取应急措施
等)。
(4)事故原因的初步判断。
(5)质量事故调查中收集的有关数 据和资料。
8
7
1
9
(6)涉及人员和主要责任者的8情4况。
3
信
【考点来源】《质量控制》微第七章第二节工程质量事故等级划分及处理
系
联
90.【答案】C 题
押
准
【解析】质量事故精处理完毕后,具备工程复工条件时,施工单位提出复工申请,项目监理机构
应审查施工单位报送的 工程复工报审表及有关资料,符合要求后,总监理工程师签署审核意见,
报建设单位批准后,签发 工程复工令。
【考点来源】《质量控制》第 七章第二节工程质量事故等级划分及处理
91.【答案】B
【解析】对某些设备(如制造周期长的 设备),则可采用巡回监控的方式。
【考点来源】《质量控制》第八章第二节设 备监造质量控制
8
92.【答案】A 9 1
7
8
4
【解析】设备制造前的质量控制:(1)熟悉标准 ,明确质量要求;(2信)
3
明确设备制造过程的
微
系
要求及质量标准;(3)审查设备制造的工艺方案;(4 )对设备制联造分包单位的审查;(5)
一
唯
检验计划和检验要求的审查;(6)对生产人员上岗资格的 检查 ;(7)用料的检查。
设备制造过程的质量控制:(1)加工作业条件的控制;(2)工序产品的检查与控制;(3)
不合格零件的处置;(4)设计变更;(5)零件、半成品、制成品的保护。
【考点来源】《质量控制》第八章第二节设备监造质量控制
93.【答案】C
【解析】项目监理机构在设备制造过程中的监督和检验工作包括以下内容:
(1)对加工作业条件的控制;
(2)对工序产品的检查与控制;
(3)对不合格零件的处置;
第 109 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
(4)对设计变更的处理;
(5)对零件、半成品、制成品的保护。
【考点来源】《质量控制》第八章第二节设备监造质量控制
94.【答案】B
【解析】设备装配过程的监督:装配是指将合格的零件和外购元器件、配件按设计图纸的要求
和装配工艺的规定进行配合、定位和连接,将它们装配在一起并调整零件之间的关系,使之形
成具有规定的技术性能的设备。项目监理机构应监督装配过程,检查配合面的配合质量、零部
件的定位质量及它们的连接质量、运动件的运动精度等,符合装配质量要求后应予以签认。
【考点来源】《质量控制》第八章第二节设备监造质量控制
95.【答案】C
8
7
1
9
【解析】定点监控通过对影响设8备4制造质量的诸多因素设置质量控制点,以做好预控及技术复
3
信
核,从而实现设备制造过程中微的质量控制。
系
联
【考点来源】《质量控制题》第八章第二节设备监造质量控制
押
准
96.【答案】B 精
【解析】监造的设备从 制造厂运往安装现场前,项目监理机构应检查设备包装质量,并审查设
备运输方案。
【考点来源】《质量控制》第 八章第二节设备监造质量控制
二、多项选择题
1.【答案】BDE
【解析】建设工程竣工验收应当具备下列条件 : (1)完成建设工程设计和合
1
7同8约定的各项内
9
8
4
容;(2)有完整的技术档案和施工管理资料;(3) 有工程使用的主要建
信
3筑材料、建筑构配件
微
和设备的进场试验报告;(4)有勘察、设计、施工、 工程监理等单位系分别签署的质量合格文
联
一
件;(5)有施工单位签署的工程保修书。 唯
【考点来源】《质量控制》第一章第三节工程质量管理制度
2.【答案】ACE
【解析】在设计文件中选用的建筑材料、建筑构配件和设备,应当注明规格、型号、性能等技
术指标,其质量要求必须符合国家规定的标准。除有特殊要求的建筑材料、专用设备、工艺生
产线等外,不得指定生产厂、供应商。
【考点来源】《质量控制》第一章第四节工程参建各方的质量责任和义务
3.【答案】BCDE
【解析】工程质量监督管理包括下列内容:
(1)执行法律法规和工程建设强制性标准的情况;
第 110 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
(2)抽查涉及工程主体结构安全和主要使用功能的工程实体质量;
(3)抽查工程质量责任主体(建设、勘察、设计、施工和监理单位)和质量检测等单位的工
程质量行为;
(4)抽查主要建筑材料、建筑构配件的质量;
(5)对工程竣工验收进行监督;
(6)组织或者参与工程质量事故的调查处理;
(7)定期对本地区工程质量状况进行统计分析;
(8)依法对违法违规行为实施处罚。
【考点来源】《质量控制》第一章第三节工程质量管理制度
4.【答案】CDE
8
7
1
9
【解析】建设工程保修期内出现8 4的质量问题,不属于施工单位保修范围:
3
信
(1)因使用不当或者第三方微造成的质量缺陷;
系
联
(2)不可抗力造成的质题量缺陷。
押
准
【考点来源】《质精量控制》第一章第三节工程质量管理制度
5.【答案】ACD
【解析】县级以上人民政 府建设行政主管部门和其他有关部门履行监督检查职责时,有权采取
下列措施:
(1)要求被检查的单位提供有关工程质量的文件和资料;
(2)进入被检查单位的施工现场进行 检查;
(3)发现有影响工程质量的问题时,责令 改正。
8
【考点来源】《质量控制》第一章第三节工程 质量管理制度 9 1
7
8
4
6.【答案】ACD 信
3
微
系
【解析】选项A正确,施工单位应当建立质量责任制, 确定工程项联目的项目经理、技术负责人
一
唯
和施工管理负责人。选项B错误,总承包单位依法将建设工 程 分包给其他单位的,分包单位应
当按照分包合同的约定对其分包工程的质量向总承包单位负责,总承包单位与分包单位对分包
工程的质量承担连带责任。选项C正确,施工单位在施工过程中发现设计文件和图纸有差错的,
应当及时提出意见和建议。选项D正确,隐蔽工程在隐蔽前,施工单位应当通知建设单位和建
设工程质量监督机构。选项E错误,施工人员对涉及结构安全的试块、试件以及有关材料,应
当在建设单位或者工程监理单位监督下现场取样,并送具有相应资质等级的质量检测单位进行
检测。
【考点来源】《质量控制》第一章第四节工程参建各方的质量责任和义务
第 111 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
7.【答案】CDE
【解析】根据质量管理体系标准的要求,工程监理单位的质量管理体系文件由三个层次的文件
构成。第一层次:质量手册;第二层次:程序文件;第三层次:作业文件。
【考点来源】《质量控制》第二章第二节工程监理单位质量管理体系的建立与实施
8.【答案】ABE
【解析】领导作用的基本内容包括:
(1)确定质量方针、质量目标;
(2)建立组织的发展前景;
(3)形成内部环境;
(4)确立组织结构、职责权限和相互 关系;
8
7
1
9
(5)提供所需资源; 8 4
3
信
(6)培训教育,人才资源;微
系
联
(7)管理评审。 题
押
准
C选项属于关系管理精;D选项属于过程方法。
【考点来源】《质量控 制》第二章第一节ISO质量管理体系构成和质量管理原则
9.【答案】CDE
【解析】卓越绩效模式中,强调 质量对组织绩效的增值和贡献。《卓越绩效评价准则》中的质
量,是组织的一种系统运营的全面质量。它关注质量和绩效、质量管理与质量经营的系统整合,
促进组织效率最大化和顾客价值最大化。
【考点来源】《质量控制》第二章第三节卓 越绩效模式
8
10.【答案】BDE 9 1
7
8
4
【解析】监理工作中的主要手段为: 信
3
微
系
(1)监理指令; 联
一
唯
(2)旁站;
(3)巡视;
(4)平行检验和见证取样。
【考点来源】《质量控制》第二章第二节工程监理单位质量管理体系的建立与实施
11.【答案】ABE
【解析】(1)领导作用、战略、以顾客和市场为中心构成了“领导作用”三角,为组织谋划
长远未来,关注的是组织如何做正确的事,是驱动力;
(2)资源、过程管理、结果构成了“过程结果”三角,关注的是组织如何正确地做事,解决
的是效率和效果业绩的问题,是从动的;
第 112 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
(3)测量、分析与改进是连接两个三角的“链条”,转动着PDCA循环。
【考点来源】《质量控制》第二章第三节卓越绩效模式
12.【答案】CDE
【解析】质量管理体系的有效运行可以概括为全面贯彻、行为到位、适时管理、适中控制、有
效识别、不断完善。
【考点来源】《质量控制》第二章第二节工程监理单位质量管理体系的建立与实施
13.【答案】ACE
【解析】钢材进场时,应按国家相关标准的规定抽取试件进行力学性能和重量偏差检验,检验
结果必须符合有关标准的规定。检验方法:检查产品合格证、出厂检验报告和进场复验报告。
【考点来源】《质量控制》第三章第 二节工程质量主要试验检测方法
8
7
1
9
14.【答案】CD 8 4
3
信
【解析】控制图的观察与分微析,同时满足以下两个条件可认为生产过程处于稳定状态:
系
联
(1)点子几乎全部落在题控制界限之内
押
准
1)连续25点以上精处于控制界限内;
2)连续35点中仅有 1点超出控制界限;
3)连续100点中不多于2 点超出控制界限。
(2)控制界限内的点子排列 没有缺陷
【考点来源】《质量控制》第三章第一节工程质量统计分析
15.【答案】AE
【解析】控制图是用样本数据来分析判断生 产过程是否处于稳定状态的有效工具。它的用途主
8
要有两个: 9 1
7
8
4
(1)过程分析,即分析生产过程是否稳定; 信
3
微
系
(2)过程控制,即控制生产过程质量状态。 联
一
唯
【考点来源】《质量控制》第三章第二节工程质量主要试验 检 测方法
16.【答案】BDE
【解析】排列图在实际应用中,实际应用中,通常按累计频率划分为(0%~80%)、(80%~
90%)、(90%~100%)三部分,与其对应的影响因素分别为A、B、C三类。A类为主要因素,
B类为次要因素,C类为一般因素。
【考点来源】《质量控制》第三章第一节工程质量统计分析
17.【答案】ADE
【解析】对设计上要求全焊透的一、二级焊缝和设计上没有要求的钢材等强对焊拼接焊缝的质
量,可采用超声波探伤的方法检测:
第 113 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
(1)一级焊缝应100%检验;
(2)二级焊缝应进行抽验,抽验比例不小于20%;
(3)三级焊缝应根据设计要求进行相关的检测,一般情况下可不进行无损检测。
【考点来源】《质量控制》第三章第二节工程质量主要试验检测方法
18.【答案】ABE
【解析】砌体结构的强度检测可分为砌筑块材强度、砌筑砂浆强度、砌体强度等项目,各项目
的检测方法操作应遵守相关检测技术标准。
【考点来源】《质量控制》第三章第二节工程质量主要试验检测方法
19.【答案】BE
【解析】抗拉强度实测值与屈服强度实 测值的比值不应小于1.25;屈服强度实测值与屈服强度
8
7
1
9
标准值的比值不应大于1.30;最8 4大力下总伸长率不应小于9%。
3
信
【考点来源】《质量控制》第微三章第二节工程质量主要试验检测方法
系
联
20.【答案】BCD 题
押
准
【解析】抽样检验存精在着两类风险。第一类风险:弃真错误。即:合格批被判定为不合格批,
其概率记为α。此类错 误对生产方或供货方不利,故称为生产方风险或供货方风险。第二类风
险:存伪错误。即:不合格 批被判定为合格批,其概率记为β。此类错误对用户不利,故称为
用户风险。《建筑工程施工质量 验收统一标准》规定,在制定检验批的抽样方案时,对生产方
风险(或错判概率α)和使用方风险(或漏判概率β)可按下列规定采取:①主控项目:对应
于合格质量水平的α和β均不宜超过5% 。②一般项目:对应于合格质量水平的α不宜超过5%,
β不宜超过10%。
8
【考点来源】《质量控制》第三章第一节工程质 量统计分析 9 1
7
8
4
21.【答案】BCD 信
3
微
系
【解析】接近控制界限是质量点排列的异常现象的一种, 如属下列情联况的,判定为异常:连续
一
唯
3点至少有2点接近控制界限;连续7点至少有3点接近控制 界 限;连续10点至少有4点接近
控制界限。
【考点来源】《质量控制》第三章第一节工程质量统计分析
22.【答案】BCD
【解析】勘察单位应参与施工验槽,及时解决工程设计和施工中与勘察工作有关的问题;参与
建设工程质量事故的分析,对因勘察原因造成的质量事故,提出相应的技术处理方案。
【考点来源】《质量控制》第四章第一节工程勘察阶段质量管理
23.【答案】ABCD
【解析】工程初步设计质量管理服务的主要工作内容如下:
第 114 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
(1)设计单位选择;
(2)起草设计任务书;
(3)起草设计合同;
(4)质量管理的组织:协助建设单位组织对新材料、新工艺、新技术、新设备工程应用的专
项技术论证与调研;协助建设单位组织专家对设计成果进行评审;协助建设单位向政府有关部
门报审有关工程设计文件;
(5)设计成果审查,提出评估报告。
【考点来源】《质量控制》第四章第二节初步设计阶段质量管理
24.【答案】ABCE
【解析】评估报告应包括下列主要内 容:
8
7
1
9
(1)设计工作概况; 8 4
3
信
(2)设计深度、与设计标准微的符合情况;
系
联
(3)设计任务书的完成题情况;
押
准
(4)有关部门审查精意见的落实情况;
(5)存在的问题及建 议。
【考点来源】《质量控制 》第四章第二节初步设计阶段质量管理
25.【答案】ABC
【解析】分包单位资格审核应包括的基本内容:(1)营业执照、企业资质等级证书;(2)安
全生产许可文件;(3)类似工程业绩 ;(4)专职管理人员和特种作业人员的资格。
【考点来源】《质量控制》第五章第二节施 工准备阶段的质量控制
8
26.【答案】BDE 9 1
7
8
4
【解析】项目监理机构发现下列情形之一时,总监 理工程师应及时签发信工
3
程暂停令:(1)建
微
系
设单位要求暂停施工且工程需要暂停施工的;(2)施工 单位未经联批准擅自施工或拒绝项目监
一
唯
理机构管理的(后者视情况);(3)施工单位未按审查通过 的 工程设计文件施工的;(4)施
工单位违反工程建设强制性标准的;(5)施工存在重大质量、安全事故隐患或发生质量、安
全事故的。
【考点来源】《质量控制》第五章第三节施工过程的质量控制
27.【答案】ACDE
【解析】对于施工单位提出的工程变更,项目监理机构可按下列程序处理:(1)总监理工程
师组织专业监理工程师审查施工单位提出的工程变更申请,提出审查意见。对涉及工程设计文
件修改的工程变更,应由建设单位转交原设计单位修改工程设计文件。必要时,项目监理机构
应建议建设单位组织设计、施工等单位召开论证工程设计文件修改方案的专题会议。(2)总
第 115 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
监理工程师组织专业监理工程师对工程变更费用及工期影响作出评估。(3)总监理工程师组
织建设单位、施工单位等共同协商确定工程变更费用及工期变化,会签工程变更单。(4)项
目监理机构根据批准的工程变更文件监督施工单位实施工程变更。
【考点来源】《质量控制》第五章第三节施工过程的质量控制
28.【答案】BCDE
【解析】专业监理工程师应检查、复核施工单位报送的施工控制测量成果及保护措施,签署意
见。
包括:
(1)施工单位测量人员的资格证书;
(2)测量设备检定证书;
8
7
1
9
(3)施工平面控制网、高程控制8 4网和临时水准点的测量成果;
3
信
(4)控制桩的保护措施。 微
系
联
【考点来源】《质量控制题》第五章第二节施工准备阶段的质量控制
押
准
29.【答案】BCE 精
【解析】对进场的设备 ,专业监理工程师应会同设备安装单位、供货单位等的有关人员进行开
箱检验,检查其是否符合设 计文件、合同文件和规范等所规定的厂家、型号、规格、数量、技
术参数等,检查设备图纸、说 明书、配件是否齐全。
【考点来源】《质量控制》第五章第二节施工准备阶段的质量控制
30.【答案】AB
【解析】施工组织设计审查应包括下列内容 :
8
(1)编审程序应符合相关规定; 9 1
7
8
4
(2)施工组织设计的基本内容是否完整,应包括编 制依据、工程概况、信施
3
工部署、施工进度
微
系
计划、施工准备与资源配置计划、主要施工方法、施工现 场平面布置联及主要施工管理计划等;
一
唯
(3)工程进度、质量、安全、环境保护、造价等方面应符合 施 工合同要求;
(4)资金、劳动力、材料、设备等资源供应计划应满足工程施工需要,施工方法及技术措施
应可行与可靠;
(5)施工总平面布置应科学合理。
CD属于施工方案审查的内容,E选项属于现场施工准备的质量控制内容。
【考点来源】《质量控制》第五章第二节施工准备阶段的质量控制
31.【答案】BCE
【解析】预制构件型式检验报告。除工程概况、检测鉴定内容和依据外,重点审查各项检测指
标与鉴定结论是否满足设计及规范要求,包括:
第 116 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
(1)外观质量;
(2)尺寸偏差;
(3)钢筋保护层厚度;
(4)混凝土抗压强度;
(5)放射性核素限量。
【考点来源】《质量控制》第五章第三节施工过程的质量控制
32.【答案】ABCD
【解析】监理单位应当将监理实施细则、专项施工方案审查、专项巡视检查、验收及整改等相
关资料纳入档案管理。
【考点来源】《质量控制》第五章第 五节危险性较大的分部分项工程施工安全管理
8
7
1
9
33.【答案】AB 8 4
3
信
【解析】构件(外挂板、外微墙板、内墙板、隔墙板、预制柱、叠合梁、叠合板、楼梯)吊装时,
系
联
项目监理机构应对吊装题施工进行旁站监理。
押
准
PC构件灌浆时,项精目监理机构应对钢筋套筒灌浆连接、钢筋浆锚搭接灌浆作业实施旁站监理。
楼板面测量放线时,项 目监理机构应进行旁站并对放样的细部尺寸构件安装标高进行测量放线。
【考点来源】《质量控制 》第五章第三节施工过程的质量控制
34.【答案】ABDE
【解析】危大工程应急抢险结束后,建设单位应当组织勘察、设计、施工、监理等单位制定工
程恢复方案,并对应急抢险工作进行后 评估。
【考点来源】《质量控制》第五章第五节危 险性较大的分部分项工程施工安全管理
8
35.【答案】ABE 9 1
7
8
4
【解析】分项工程可按主要工种、材料、施工工艺 、设备类别进行划分信。
3
微
系
【考点来源】《质量控制》第六章第一节建筑工程施工 质量验收 联
一
唯
36.【答案】CDE
【解析】检验批质量验收记录填写时应具有现场验收检查原始记录,原始记录应由专业监理工
程师和施工单位专业质量检查员、专业工长共同签署。
【考点来源】《质量控制》第六章第一节建筑工程施工质量验收
37.【答案】CDE
【解析】分部工程质量验收合格的规定:(1)所含分项工程的质量均应验收合格;(2)质量
控制资料应完整;(3)有关安全、节能、环境保护和主要使用功能的抽样检验结果应符合相
应规定;(4)观感质量应符合要求。
【考点来源】《质量控制》第六章第一节建筑工程施工质量验收
第 117 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
38.【答案】ABCE
【解析】主控项目是指建筑工程中对安全、节能、环境保护和主要使用功能起决定性作用的检
验项目。
【考点来源】《质量控制》第六章第一节建筑工程施工质量验收
39.【答案】ACD
【解析】分部工程应由总监理工程师组织施工单位项目负责人和项目技术负责人等进行验收;
(1)地基与基础分部工程:勘察、设计单位项目负责人和施工单位技术、质量部门负责人应
参加验收。
(2)主体结构、节能分部工程:设计单位项目负责人和施工单位技术、质量部门负责人应参
加验收。
8
7
1
9
【考点来源】《质量控制》第六8章4第一节建筑工程施工质量验收
3
信
40.【答案】AC 微
系
联
【解析】项目监理机构应题编写工程质量评估报告,并应经总监理工程师和监理单位技术负责人
押
准
审核签字后报建设单精位。
【考点来源】《质量控 制》第六章第一节建筑工程施工质量验收
41.【答案】ABC
【解析】质量事故处理的基本要 求:安全可靠,不留隐患;满足建筑物的功能和使用要求;技
术可行,经济合理。
【考点来源】《质量控制》第七章第二节 工程质量事故等级划分及处理
42.【答案】ABD
8
【解析】质量事故处理方案的类型:(1)修补 处理;(2)返工处理;(3)9 1
7
不做处理。
8
4
【考点来源】《质量控制》第七章第二节工程质量 事故等级划分及处理信
3
微
系
43.【答案】ADE 联
一
唯
【解析】质量事故书面报告应包括如下内容:
(1)工程及各参建单位名称;
(2)质量事故发生的时间、地点、工程部位;
(3)事故发生的简要经过、造成工程损伤状况、伤亡人数和直接经济损失的初步估计;
(4)事故发生原因的初步判断;
(5)事故发生后采取的措施及处理方案;
(6)事故处理的过程及结果。
【考点来源】《质量控制》第七章第二节工程质量事故等级划分及处理
第 118 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
44.【答案】ABC
【解析】可采取的选择工程质量事故处理方案的辅助决策方法包括:
(1)试验验证;(2)定期观测;(3)专家论证;(4)方案比较。
【考点来源】《质量控制》第七章第二节工程质量事故等级划分及处理
45.【答案】ABD
【解析】在调查报告中首先就与质量事故有关的实际情况做详尽的说明,其内容应包括:
(1)质量事故发生的时间、地点、工程部位及工程情况;
(2)质量事故发生的简要经过,造成工程损失状况,伤亡人数和直接经济损失的初步估计;
(3)质量事故发展的情况,其范围是否继续扩大,程度是否已经稳定,是否已采取应急措施
等;
8
7
1
9
(4)事故原因的初步判断; 8 4
3
信
(5)质量事故调查中收集的微有关数据和资料;
系
联
(6)涉及人员和主要责题任者的情况。
押
准
【考点来源】《质精量控制》第七章第二节工程质量事故等级划分及处理
46.【答案】ABC
【解析】混凝土钻芯取样 ,用于检查密实性和裂缝修补效果,或检测实际强度。
【考点来源】《质量控制》第 七章第二节工程质量事故等级划分及处理
47.【答案】ABDE
【解析】对设备采购方案的审查,重点 应包括以下内容:采购的基本原则、范围和内容,依据
的图纸、规范和标准、质量标准、检查及验 收程序,质量文件要求,以及保证设备质量的具体
8
措施等。 9 1
7
8
4
【考点来源】《质量控制》第八章第一节设备采购 质量控制 信
3
微
系
48.【答案】ABCD 联
一
唯
【解析】设备制造过程质量状况记录资料包括:(1)设备 制造 单位质量管理检查资料;(2)
设备制造依据及工艺资料;(3)设备制造材料的质量记录;(4)零部件加工检查验收资料。
【考点来源】《质量控制》第八章第二节设备监造质量控制
第 119 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
