供热站内管道及设备安装前,( )应对预埋吊点、预留孔洞、设备基础进行检查。
A.建设单位
B.监理单位
C.土建施工单位
D.设计单位
E.工艺安装单位
答案:BCE
解析:管道及设备安装前,土建施工单位、工艺安装单位及监理单位应对预埋吊点的 数量及位置,设备基础位
置、表面质量、几何尺寸、标高及混凝土质量,预留孔洞的位置、 尺寸及标高等共同复核检查,并办理书面交
验手续。

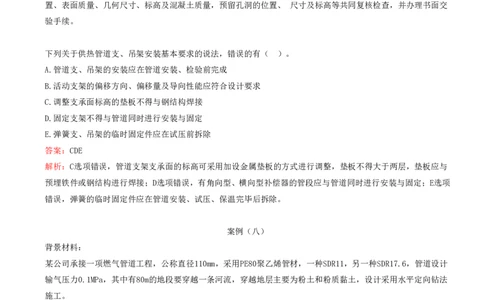

下列关于供热管道支、吊架安装基本要求的说法,错误的有( )。
A.管道支、吊架的安装应在管道安装、检验前完成
B.活动支架的偏移方向、偏移量及导向性能应符合设计要求
C.调整支承面标高的垫板不得与钢结构焊接
D.固定支架不得与管道同时进行安装与固定
E.弹簧支、吊架的临时固定件应在试压前拆除
答案:CDE
解析:C选项错误,管道支架支承面的标高可采用加设金属垫板的方式进行调整,垫板不得大于两层,垫板应与
预埋铁件或钢结构进行焊接;D选项错误,有角向型、横向型补偿器的管段应与管道同时进行安装与固定;E选项
错误,弹簧的临时固定件应在管道安装、试压、保温完毕后拆除。
案例(八)
背景材料:
某公司承接一项燃气管道工程,公称直径110mm,采用PE80聚乙烯管材,一种SDR11,另一种SDR17.6,管道设计
输气压力0.1MPa,其中有80m的地段要穿越一条河流,穿越地层主要为粉土和粉质黏土,设计采用水平定向钻法
施工。
项目进场后,针对水平定向钻穿越河流制定了专项施工方案,专项施工方案中水平定向钻轨迹内容包括:轨迹分

段形式、出土与入土点、直线段最大埋深等。水平定向钻轨迹示意图如下所示。施工过程中发生了如下事件:
事件一:钻进的过程中,监控测量发现钻孔的轨迹发生偏斜,项目部采用一次纠偏的措施进行纠正。
事件二:两种聚乙烯管材连接时采用热熔连接,经检验发现焊口质量不合格。
事件三:管道安装完成后,项目部用洁净水作为试验介质进行强度试验。

问题:
1.按照输气压力分类,本工程燃气管道属于什么管道?
2.水平定向钻轨迹内容还应包括哪些?
3.事件一中有何不妥之处,请给出正确做法。
4.事件二焊口质量不合格的原因是什么?
5.事件三中有何不妥之处,说明理由。

答案:
1.按照输气压力分类,输气压力大于等于0.01MPa,小于等于 0.2MPa属于中压B燃气管道,本工程输气压力为
0.1MPa,是中压B燃气管道。(3分)
2.水平定向钻轨迹内容还应包括曲线段的曲率半径、出土角与入土点角、直线段与曲线段长度。 (5分)
3.不妥之处:钻进的过程中,监控测量发现钻孔的轨迹发生偏斜,项目部采用一次纠偏的措施进行纠正。(2分)
正确做法:水平定向钻钻进过程中,发生偏差时宜采用小角度逐步纠偏,若钻孔的轨迹偏差超出误差允许范围内
宜退回进行纠偏。(2分)
4.事件二两种聚乙烯管材连接采用的是热熔连接,对不同级别、不同熔体流动速率的聚乙烯原料制造的管材或管
件,不同标准尺寸比(SDR值)的聚乙烯燃气管道连接时,应采用电熔连接(2分)
5.不妥之处:管道安装完成后,项目部用洁净水作为试验介质进行强度试验。(2分)
理由:本工程管道采用PE80聚乙烯管材,根据规定,应该采用空气或惰性气体进行强度试验,不得采用洁净水作
为试验介质。(4分)
