5.2.1 水下工程施工
5.2 河湖疏浚工程施工技术
5.2.1 水下工程施工
5.2.2 水下工程施工质量控制
章节 题型 2020 2021 2022 2023 2024
单选 2 1
5.2 河湖疏浚工程施
多选
工技术
案例 6
考情分析:
单选题:2007(1)<删除>,2016(1)<删除>,2021(1);
多选题:2006(1)<删除>;
案例题:2022(1)。
一、二建教材重复程度:0%。
前瞻性及相关性原则:
gh每年这个知识点有一道20~30分案例题。
教材内容:
1.施工准备
2.施工放样及施工标志
3.辅助工程施工
4.施工方法
5.工程量计算[注:天一文化专有版权,未经许可不可转发或复印传播]
河湖整治工程
1.施工准备
河湖整治工程施工现场准备工作应包括下列内容:(13条,略)(1)~(13)略...///

水下工程作业前应通过试生产(确定):➊最佳的船舶前移量、➋横摆速度、➌挖泥机具下放深度、➍排泥口
吹填土堆集速度等<技术参数>。
(gh:横移绞车功率,按下式计算:W=60K×D×T×V)
1.施工准备——挖泥船视频[注:天一文化专有版权,未经许可不可转发或复印传播]
2.施工放样及施工标志
(1)施工放样测站点的高程精度<不应低于>四等水准测量精度要求,放样点位相对于测站点的误差不应超过表
的规定。
表5.2-1 放样点位精度要求
序号 项目 平面位置误差(m) 理解记忆(gh思路)
1 开挖边线 岸边 ±0.5 陆地精度高
水下 ±1.0 水地精度低
2 各种管线安装 ±0.5 <特殊>精度高
3 开挖中心线 ±1.0 水地精度低
4 疏浚设备定位 ±1.0 水地精度低
5 围堰轴线 ±0.3 陆地精度高

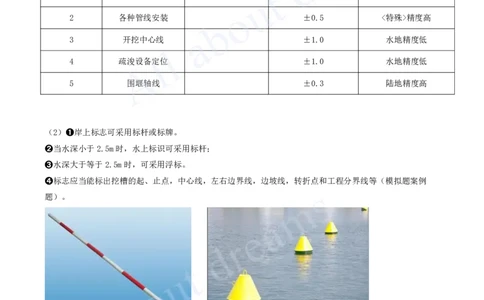

(2)➊岸上标志可采用标杆或标牌。
➋当水深小于2.5m时,水上标识可采用标杆;
➌水深大于等于2.5m时,可采用浮标。
➍标志应当能标出挖槽的起、止点,中心线,左右边界线,边坡线,转折点和工程分界线等(模拟题案例
题)。
3.辅助工程施工
辅助工程施工包括:排泥区或吹填区的围堰、排水系统施工。
排水系统包括:泄水口、排水沟渠<两>部分。
(教材:P133+430+446,补充)[注:天一文化专有版权,未经许可不可转发或复印传播]
4.施工方法
➊疏浚工程:宜采用<顺流>开挖方式。
(这样,泥土可以顺流而下)
(记忆:<树>倒猢<孙>散,墙倒众人推。)
➋吹填工程:施工其他船型应采用<逆流>施工法。
特殊:➌抓斗船(吹填工作)采用<顺流>施工法。(2021(1)考点)
例题:2021(1)-1.吹填工程施工时,适宜采用顺流施工法的船型是( )。
A.抓斗船 B.链斗船
C.铲斗船 D.绞吸船
答案:A
解析:②吹填工程施工其他船型应采用<逆流>施工法。
例外:③抓斗船(吹填工作时)采用<顺流>施工法。
4.施工方法[注:天一文化专有版权,未经许可不可转发或复印传播]
1)下列情况下,疏浚工程应(分段施工):(5种情况)
2)下列情况下,疏浚工程应(分条施工):(4种情况)
3)下列情况下,疏浚工程应(分层施工):(6种情况)
4.施工方法 1)分段施工
下列情况下,疏浚工程应<分段施工>
(1)疏浚区长度大于绞吸挖泥船水下管线的有效伸展长度或大于链斗、抓斗挖泥船拋一次主锚缆可能挖泥的长
度。
(2)挖槽尺度规格不一或工期要求不同。
(3)挖槽转向曲线段需分成若干直线段进行施工。
(4)<纵断面>上土层厚薄悬殊或土质出现较大变化。
(5)受航行或水工建筑物等干扰因素制约。(其他)
(长驱直入,厚薄悬殊,三不同)(两岸猿声啼不住)
4.施工方法 2)分条施工
下列情况下,疏浚工程应<分条施工>:
(1)疏浚区宽度大于挖泥船一次最大挖宽。(宽)
(2)疏浚区<横断面>土层厚薄悬殊。(厚薄悬殊)
(3)挖槽横断面为复合式。(不同)
(4)应急排洪、通水、通航工程。(急)
分条施工时,应按照“远土近调、近土远调”的原则,依次由远到近或由近到远分条开挖。(会计,厚薄悬
殊,一不同)
(轻舟已过万重山)[注:天一文化专有版权,未经许可不可转发或复印传播]
4.施工方法 3)分层施工(2022(1)案例)
(1)疏浚区泥层厚度大于挖泥船一次可能疏挖的厚度。
(2)疏浚区内存在水上开挖土方。(不同)
(3)工程对边坡质量要求较高或为复式边坡。(不同)
(4)疏浚区垂直方向土质变化较大,需更换挖泥机具或对不同土质存放有不同要求。(不同)
(5)合同要求分期达到设计深度。(深)
(6)紧急的疏洪、引水工程。(急)
(深深急,三不同)(升升级,三不同)
分层施工应遵循“上层厚、下层薄”的原则。
例题(模拟题):下列( )情况,疏浚工程应分条施工。
A.疏浚区宽度大于挖泥船一次最大挖宽
B.疏浚区横断面土层厚薄悬殊
C.挖槽横断面为复合式
D.应急排洪、通水、通航工程
E.合同要求分期达到设计深度
答案:ABCD
解析:下列情况下,疏浚工程应<分条施工>:(1)疏浚区宽度大于挖泥船一次最大挖宽。(2)疏浚区<横断
面>土层厚薄悬殊。(3)挖槽横断面为复合式。(4)应急排洪、通水、通航工程。
5.工程量计算 ➊疏浚工程量
如以水下方计算工程量,<设计工程量>应为:①设计断面方量、②计算超宽、③计算超深工程量<之和>,并应
分别列出。(2019(gh)案例)
疏浚工程包括不包括:(教材,P133+446,完全矛盾)
神<比>马良:买空调,<工人>要干的活=空调+运输+安装;
<业主>付了5K元,<业主>不要再付<运输+安装>的费用了。[注:天一文化专有版权,未经许可不可转发或复印传播]
例题:2019(gh)2.1~2.2(前瞻性及相关性)
背景:某沿海港口15万t级内航道疏浚工程,设计挖槽长度为5.5km、底宽为220m、底标高为-16.0m(理论
深度基准面,下同)、设计边坡坡比为1∶5,内航道浚前平均标高为-10.8m。本工程选用<大型>绞吸挖泥船配
接力泵船将疏浚土吹填到港区后方吹填区,平均吹距为6.5km,疏浚土质自上而下分别为淤泥、淤泥质黏土和黏
土。
问题:1.疏浚工程采用实测下方进行土方计量时,应分别计算哪些工程量?
问题:2.本工程计算超宽值和计算超深值各为多少?绘制本工程疏浚工程量计算断面示意图,并标注出相应的
参数。
答案:
1.疏浚计量时,计算设计断面工程量、计算超深与设计超宽工程量、根据自然条件与施工工期计入的施工期回
淤工程量。
2.➊本工程选用<大型>绞吸挖泥船,其挖泥产量已高达5000m³/h以上,超深值为0.4m,超宽值为4.0m。

➋本工程疏浚工程量计算断面示意图,如图4所示。[注:天一文化专有版权,未经许可不可转发或复印传播]
5.工程量计算 ➋吹填工程量
吹填工程量按吹填土方量计算时,<总工程量>应为①设计吹填方量、②设计允许超填方量、③地基沉降量<之
和>。
超填厚度不应大于0.2m,吹填土流失量也应计算并列出;按取土量计算工程量时,吹填工程量应疏浚工程的规
定执行。
讲点道<李>:疏浚工程和吹填工程,为什么Δ不一样?
5.工程量计算 ➊疏浚工程量
疏浚工程量:①设计断面方量、②计算超宽(ΔB)、③计算超深(ΔH)工程量。(因为疏浚工作有图纸)
5.工程量计算 ➋吹填工程量
吹填工程量:①设计吹填方量(V1)、②设计允许超填方量(ΔV1)、③地基沉降量(ΔV2)。(因为吹填工
作有图纸)
小结:一<页>看尽长安花
1.施工准备【模】
2.施工放样及施工标志【新】
3.辅助工程施工【新】
4.施工方法【➊21抓斗】【案例】【➊22分层、原则】
5.工程量计算【模】
6.以前与疏浚有关的分类【➊06疏浚方法、07绞、16耙】
5.2.2 水下工程施工质量控制
考情分析:
单选题:2021(1),2024(1);
多选题:2013(1);
案例题:无。
一、二建教材重复程度:0%。
教材内容:
1.疏浚断面控制
2.欠挖与回淤控制
3.其他要求[注:天一文化专有版权,未经许可不可转发或复印传播]
1.疏浚断面控制
(1)(横)断面中心线偏移<不应大于>1.0m(2024(1)考点)。
例题:2024(1)-17.河道水下疏浚工程施工,断面中心线偏移不应大于( )。
A.1.0m
B.2.0m
C.3.0m
D.5.0m
答案:A
解析:断面中心线偏移不应大于1.0m。
(2)
➊应以<横断面>为主检验测量,必要时进行<纵断面>测量。
➋横断面测量间距应与原始地形测量相一致,纵断面测量间距视河道宽度及工程重要性确定,可取横断面间距
的1~2倍。
➌纵、横断面<边坡处>测点间距宜为2~5m,槽底范围内宜为5~10m。(记忆, 点点范围:2×5=10m)
➍监理单位复核检验测量点数:平行检测,5%;跟踪检测,10%。
(3)可以多挖:断面开挖<宽度和深度>应符合设计要求,断面每边允许超宽值和测点允许超深值应符合《规
范》要求。[注:天一文化专有版权,未经许可不可转发或复印传播]
(4)正负抵消:水下断面边坡按<台阶形>开挖时,<超欠比>应控制在1.0〜1.5。
(超欠比:以设计开挖轮廓线为基准,实际开挖的断面在基准线以外的部分称为超挖,在基准线以内的部分称
为欠挖。)
补充:超欠比
2.欠挖与回淤控制
(1)少挖过分了
局部<欠挖>如超出下列规定时,应进行<返工>处理:
①欠挖厚度小于设计水深的5%,且不大于0.3m(≤0.3m)。
②横向浅埂长度小于设计底宽的5%,且不大于2.0m(≤2m)。
③纵向浅埂长度小于2.5m(≤2.5m)。
④一处超挖面积不大于5.0m2(≤5.0m2)。
这段话,太“南”理解了,其实就是负负得正。
(埂面积,横二竖二是个“井”,2m×2.5m=5m2)
(2)对冲刷或回淤比较严重,难以满足上述控制指标的疏浚工程,应根据具体情况按合同规定的质量标准执
行。
略...///
例题:2013(1)-25(改编).关于疏浚工程断面质量控制标准的说法,正确的有( )。
A.横断面中心线偏移不得大于1.5m
B.水下横断面边坡按台阶形开挖时,允许下超上欠,超欠比应控制在1~1.5
C.局部欠挖部位的欠挖厚度小于设计水深的5%,且不大于30cm
D.横向浅埂长度小于设计底宽的5%,且不大于2.0m
E.纵、横断面边坡处测点间距宜为2〜5m,槽底范围内宜为5~10m
答案:CDE
解析:
A选项中,横断面中心线偏移不得大于(1m );
B选项中,水下断面边坡按<台阶形>开挖时,(不允许)下超上欠,<超欠比>应控制在1.0〜1.5。
3.其他要求
(1)(2)(3),略...///
3.其他要求 (4)几个时间
➊监理审查复核,<14日内>完成单元工程施工质量评定。
➋如委托有资质的第三方检测单位,在工程完工后<7日内>对完工工程进行抽样检测。[注:天一文化专有版权,未经许可不可转发或复印传播]
➌项目法人提出验收申请,验收主持单位应在工程完工<14日内>及时组织验收。
➍项目法人应与施工单位在<30个工作日>内专人负责工程的交接工作。(2021(1)考点)
(TOP不记忆:数人头)
例题:2021(1)-10.疏浚工程完工验收后,项目法人与施工单位完成工程交接工作的时间应控制在( )个工作
日内。
A.7 B.14
C.30 D.60
答案:C
解析:工程完工验收后<交接时间>
项目法人应与施工单位在30个工作日内专人负责工程的交接工作,交接过程应有完整的文字记录,双方交接负
责人签字。
小结:一<页>看尽长安花
1.疏浚断面控制【➊13<综Ⓐ中心线、Ⓑ超欠比、Ⓔ测点距离>、24中心线】
2.欠挖与回淤控制【➊13<综Ⓒ欠挖深度、Ⓓ横埂>】
3.其他要求(时间)【➊21时间】
