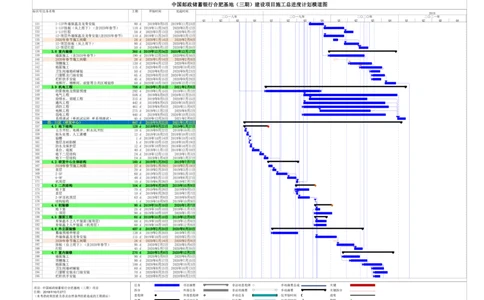

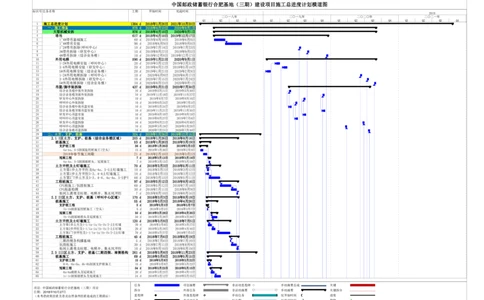

中国邮政储蓄银行合肥基地(三期)建设项目施工总进度计划横道图
标识号任务名称 工期 开始时间 完成时间
2019
二○一八年 二○一九年 二○二○年 二○二一年
Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4
1 施工总进度计划 1364 d 2018年1月26日 2021年10月20日
2 一、施工准备 876 d 2018年4月10日 2020年9月1日
3 大型机械安拆 876 d 2018年4月10日 2020年9月1日
4 塔吊 617 d 2018年4月10日 2019年12月17日
5 1~4#塔吊基础施工 60 d 2018年4月10日 2018年6月8日
6 1~4#塔吊安装 90 d 2018年6月9日 2018年9月6日
7 1~2#塔吊拆除(呼叫中心) 10 d 2019年7月14日 2019年7月23日
8 3#塔吊拆除(研发中心) 10 d 2019年8月27日 2019年9月5日
9 4#塔吊拆除(综合业务楼) 10 d 2019年12月8日 2019年12月17日
10 外用电梯 590 d 2019年1月21日 2020年9月1日
11 1-2#外用电梯安装(呼叫中心) 20 d 2019年3月12日 2019年3月31日
12 3-4外用电梯安装(研发中心) 20 d 2019年4月21日 2019年5月10日
13 5#外用电梯安装(综合业务楼) 20 d 2019年1月21日 2019年2月9日
14 1-2#外用电梯拆除(呼叫中心) 10 d 2020年6月8日 2020年6月17日
15 3-4外用电梯拆除(研发中心) 10 d 2020年7月15日 2020年7月24日
16 5#外用电梯拆除(综合业务楼) 10 d 2020年8月23日 2020年9月1日
17 吊篮/脚手架拆除 437 d 2019年5月21日 2020年7月30日
18 综合业务楼中部外架拆除 10 d 2019年5月21日 2019年5月30日
19 综合业务楼顶部外架拆除 10 d 2019年11月18日 2019年11月27日
20 研发中心外架拆除 10 d 2019年8月7日 2019年8月16日
21 呼叫中心外架拆除 10 d 2019年6月24日 2019年7月3日
22 综合业务楼中部吊篮安装 10 d 2019年5月24日 2019年6月2日
23 综合业务楼顶部吊篮安装 10 d 2019年11月21日 2019年11月30日
24 研发中心吊篮安装 10 d 2019年8月10日 2019年8月19日
25 呼叫中心吊篮安装 10 d 2019年6月27日 2019年7月6日
26 研发中心吊篮拆除 10 d 2020年6月21日 2020年6月30日
27 呼叫中心吊篮拆除 10 d 2020年3月19日 2020年3月28日
28 综合业务楼吊篮拆除 10 d 2020年7月21日 2020年7月30日
29 二、土方、支护、桩基 324 d 2018年1月26日 2018年12月15日
30 2.1 I区土方、支护、桩基(综合业务楼区域) 203 d 2018年1月26日 2018年8月16日
31 桩基施工 53 d 2018年1月26日 2018年3月19日
32 支护桩工程 36 d 2018年1月26日 2018年3月2日
33 4a-4a、5-5剖面旋挖桩施工(空头) 15 d 2018年1月26日 2018年2月9日
34 2018年春节施工间歇 21 d 2018年2月10日 2018年3月2日
35 冠梁工程 7 d 2018年3月13日 2018年3月19日
36 4a-4a、5-5剖面破桩头、冠梁施工 7 d 2018年3月13日 2018年3月19日
37 土方开挖及土钉墙施工 70 d 2018年3月3日 2018年5月11日
38 土方第1步土方开挖及4a-4a、5-5土钉墙施工 10 d 2018年3月3日 2018年3月12日
39 土方第1步土方开挖3-3、4-4土钉墙施工 10 d 2018年3月3日 2018年3月12日
40 土方第2~7步土方及3-3、4-4、4a-4a、5-5护坡 60 d 2018年3月13日 2018年5月11日
41 工程桩施工 97 d 2018年5月12日 2018年8月16日
42 CFG桩施工/抗拔桩施工 60 d 2018年5月12日 2018年7月10日
43 CFG桩基检测 30 d 2018年7月11日 2018年8月9日
44 桩间土清理及柱墩、电梯井、集水坑开挖 7 d 2018年8月10日 2018年8月16日
45 2.2 II区土方、支护、桩基(呼叫中心区域) 170 d 2018年3月3日 2018年8月19日
46 桩基施工 55 d 2018年3月3日 2018年4月26日
47 支护桩工程 5 d 2018年3月3日 2018年3月7日
48 1b-1b剖面旋挖桩施工(空头) 5 d 2018年3月3日 2018年3月7日
49 冠梁工程 30 d 2018年3月28日 2018年4月26日
50 1b-1b剖面破桩头及冠梁施工 30 d 2018年3月28日 2018年4月26日
51 土方开挖及土钉墙施工 120 d 2018年3月8日 2018年7月5日
52 土方第1步土方及1-1/1a-1a/1b-1b/2-2土钉墙 20 d 2018年3月8日 2018年3月27日
53 土方第2步开挖及1-1/1a-1a/1b-1b/2-2土钉墙 20 d 2018年3月28日 2018年4月16日
54 土方第3~7步开挖及1-1/1a-1a/1b-1b/2-2土钉墙 70 d 2018年4月27日 2018年7月5日
55 工程桩施工 45 d 2018年7月6日 2018年8月19日
56 二期西侧各构撑基础 5 d 2018年7月6日 2018年7月10日
57 抗拔桩施工 30 d 2018年7月11日 2018年8月9日
58 桩间土清理及柱墩、电梯井、集水坑开挖 10 d 2018年8月10日 2018年8月19日
59 2.3 III区土方、支护、桩基(二期西侧、南侧格构 261 d 2018年3月8日 2018年11月23日
60 桩基施工 69 d 2018年3月8日 2018年5月15日
61 支护桩工程 15 d 2018年3月8日 2018年3月22日
62 6-6、6a-6a、6b-6b剖面支护桩施工 15 d 2018年3月8日 2018年3月22日
63 冠梁工程 54 d 2018年3月23日 2018年5月15日
64 6a-6a破桩头及冠梁施工 20 d 2018年3月23日 2018年4月11日
65 1c-1c剖面破桩头及冠梁施工 34 d 2018年4月12日 2018年5月15日
任务 项目摘要 非活动里程碑 手动摘要总成 关键
项目:中国邮政储蓄银行合肥基地(三期)项目
拆分 外部任务 非活动摘要 手动摘要 关键拆分
日期: 2018年10月27日
(未考虑政策因素及恶劣自然条件因素造成的工期滞后) 里程碑 外部里程碑 手动任务 仅开始时间 进度
摘要 非活动任务 仅工期 仅完成时间 期限中国邮政储蓄银行合肥基地(三期)建设项目施工总进度计划横道图
标识号任务名称 工期 开始时间 完成时间
2019
二○一八年 二○一九年 二○二○年 二○二一年
Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4
66 土方开挖及土钉墙施工 206 d 2018年4月12日 2018年11月3日
67 土方第1步土方及6-6、6a-6a、6b-6b桩间拱墙施工 20 d 2018年4月12日 2018年5月1日
68 土方第2步土方及6-6、6a-6a、6b-6b桩间拱墙施工 20 d 2018年5月2日 2018年5月21日
69 土方第3步土方及6-6、6a-6a、6b-6b桩间拱墙施工 20 d 2018年5月22日 2018年6月10日
70 土方第4~7步土方及6-6、6a-6a、6b-6b桩间拱墙施工 10 d 2018年10月25日 2018年11月3日
71 格构撑及抗拔桩施工 136 d 2018年6月11日 2018年10月24日
72 格构撑位置抗拔桩施工 10 d 2018年6月11日 2018年6月20日
73 斜撑腰梁及支座施工 20 d 2018年9月10日 2018年9月29日
74 格构撑施工、挖撑间土 25 d 2018年9月30日 2018年10月24日
75 注浆施工 30 d 2018年3月23日 2018年4月21日
76 压密注浆 30 d 2018年3月23日 2018年4月21日
77 工程桩施工 20 d 2018年11月4日 2018年11月23日
78 桩间土清理及柱墩、电梯井、集水坑开挖 20 d 2018年11月4日 2018年11月23日
79 2.4 IV区土方、支护、桩基(研发中心区域) 268 d 2018年3月23日 2018年12月15日
80 桩基施工 54 d 2018年3月23日 2018年5月15日

81 支护桩工程 14 d 2018年3月23日 2018年4月5日
82 5a-5a、5b-5b剖面支护桩施工 14 d 2018年3月23日 2018年4月5日
83 冠梁工程 20 d 2018年4月26日 2018年5月15日
84 5a-5a、5b-5b剖面破桩头冠梁施工 20 d 2018年4月26日 2018年5月15日
85 土方开挖及土钉墙施工 156 d 2018年4月6日 2018年9月8日
86 土方第1~5步土方及2-2、5a-5a、5b-5b土钉墙 50 d 2018年4月6日 2018年5月25日
87 土方第6步开挖及2-2、5a-5a、5b-5b土钉墙 15 d 2018年8月10日 2018年8月24日
88 土方第7步开挖及2-2、5a-5a、5b-5b土钉墙 15 d 2018年8月25日 2018年9月8日
89 工程桩施工 98 d 2018年9月9日 2018年12月15日
90 二期南侧侧各构撑腰梁及基础 10 d 2018年9月9日 2018年9月18日
91 抗拔桩施工 20 d 2018年9月11日 2018年9月30日
92 格构撑施工挖桩间土 76 d 2018年10月1日 2018年12月15日
93 2.5 工程桩试验 180 d 2018年3月23日 2018年9月18日
94 试桩 40 d 2018年3月23日 2018年5月1日
95 工程桩检测 40 d 2018年8月10日 2018年9月18日
96 三、I区(综合业务楼) 907 d 2018年8月17日 2021年2月8日
97 3.1 地下结构 96 d 2018年8月17日 2018年11月20日
98 桩头处理、人工清槽 7 d 2018年8月17日 2018年8月23日
99 验槽 1 d 2018年8月24日 2018年8月24日
100 CFG桩区域铺设褥垫层 1 d 2018年8月25日 2018年8月25日
101 垫层及砖胎膜 2 d 2018年8月26日 2018年8月27日
102 防水及保护层 4 d 2018年8月28日 2018年8月31日
103 承台、底板 21 d 2018年9月1日 2018年9月21日
104 -2F结构 30 d 2018年9月22日 2018年10月21日
105 -1F结构 30 d 2018年10月22日 2018年11月20日
106 3.2 综合业务楼主体结构 332 d 2018年11月21日 2019年10月18日
107 1层 20 d 2018年11月21日 2018年12月10日
108 2-5层 48 d 2018年12月11日 2019年1月27日
109 2019年春节施工间歇 22 d 2019年1月29日 2019年2月19日
110 6-10层 60 d 2019年2月20日 2019年4月20日
111 11-23F 156 d 2019年4月21日 2019年9月23日
112 屋顶层、机房层、架构层 25 d 2019年9月24日 2019年10月18日
113 3.3 二次结构 160 d 2019年5月19日 2019年10月25日
114 地下室 50 d 2019年5月19日 2019年7月7日
115 1-11F 80 d 2019年5月19日 2019年8月6日
116 12-顶层 80 d 2019年8月7日 2019年10月25日
117 3.4 结构验收 111 d 2019年8月5日 2019年11月23日
118 地下室 1 d 2019年8月5日 2019年8月5日
119 1-11F 1 d 2019年9月4日 2019年9月4日
120 12-顶层 1 d 2019年11月23日 2019年11月23日
121 3.5 初装修 220 d 2019年8月6日 2020年3月12日
122 地下室 40 d 2019年8月6日 2019年9月14日
123 1-11F 90 d 2019年9月5日 2019年12月3日
124 12-顶层 110 d 2019年11月24日 2020年3月12日
125 3.6 屋面工程 50 d 2019年11月24日 2020年1月12日
126 有保温不上人平屋面(屋顶层) 50 d 2019年11月24日 2020年1月12日
127 有保温上人平屋面(23F四角、机房层) 40 d 2019年12月4日 2020年1月12日
128 种植屋面(机房层局部) 40 d 2019年12月4日 2020年1月12日
129 3.7 外立面装修 608 d 2018年11月21日 2020年7月20日
130 幕墙预埋件埋设 316 d 2018年11月21日 2019年10月2日
任务 项目摘要 非活动里程碑 手动摘要总成 关键
项目:中国邮政储蓄银行合肥基地(三期)项目
拆分 外部任务 非活动摘要 手动摘要 关键拆分
日期: 2018年10月27日
(未考虑政策因素及恶劣自然条件因素造成的工期滞后) 里程碑 外部里程碑 手动任务 仅开始时间 进度
摘要 非活动任务 仅工期 仅完成时间 期限中国邮政储蓄银行合肥基地(三期)建设项目施工总进度计划横道图
标识号任务名称 工期 开始时间 完成时间
2019
二○一八年 二○一九年 二○二○年 二○二一年
Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4

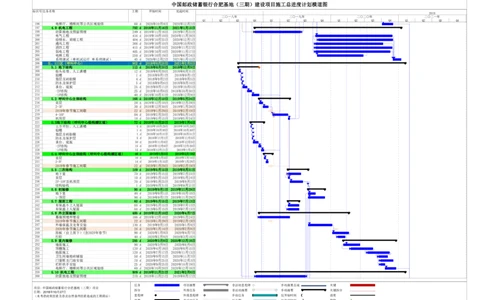

131 1-11F外墙保温及龙骨安装 80 d 2019年9月5日 2019年11月23日
132 1-11F挂板(从上而下)(含2020年春节) 110 d 2019年11月24日 2020年3月12日
133 1-11F打胶 50 d 2020年3月13日 2020年5月1日
134 12-顶层外墙保温及龙骨安装(含2020年春节) 110 d 2019年11月24日 2020年3月12日
135 2020年春节施工间歇 26 d 2020年1月14日 2020年2月8日
136 12-顶层挂板(从上而下) 80 d 2020年3月13日 2020年5月31日
137 12-顶层打胶 50 d 2020年6月1日 2020年7月20日
138 3.8 室内装修 360 d 2019年12月24日 2020年12月17日
139 墙面施工(含2020年春节) 190 d 2019年12月24日 2020年6月30日
140 2020年春节施工间歇 26 d 2020年1月14日 2020年2月8日
141 顶棚施工 120 d 2020年4月12日 2020年8月9日
142 地面施工 115 d 2020年6月11日 2020年10月3日
143 卫生间墙地砖铺装 50 d 2020年8月5日 2020年9月23日
144 门窗框及门扇安装 65 d 2020年8月15日 2020年10月18日
145 栏杆扶手安装 45 d 2020年8月15日 2020年9月28日
146 电梯厅、楼梯间、前室等公共区域装修 60 d 2020年10月19日 2020年12月17日
147 3.9 机电工程 756 d 2019年1月15日 2021年2月8日
148 防雷接地及预留预埋 292 d 2019年1月15日 2019年11月2日
149 电气工程 508 d 2019年8月6日 2020年12月25日
150 给排水、采暖工程 315 d 2019年9月5日 2020年7月15日
151 通风工程 442 d 2019年8月6日 2020年10月20日
152 消防工程 461 d 2019年8月6日 2020年11月8日
153 电梯工程 275 d 2019年11月2日 2020年8月2日
154 弱电工程 445 d 2019年8月6日 2020年10月23日
155 系统调试(单机试运转 单系统调试) 45 d 2020年12月26日 2021年2月8日
156 四、II区(研发中心) 847 d 2018年9月22日 2021年1月15日
157 4.1 地下结构 128 d 2018年9月22日 2019年1月27日
158 土方开挖、电梯井、积水坑开挖 10 d 2018年9月22日 2018年10月1日
159 桩头处理、人工清槽 12 d 2018年10月2日 2018年10月13日
160 验槽 1 d 2018年10月14日 2018年10月14日
161 垫层及砖胎膜 5 d 2018年10月15日 2018年10月19日
162 防水及保护层 12 d 2018年10月20日 2018年10月31日
163 承台、底板 40 d 2018年11月1日 2018年12月10日
164 地下二层结构 24 d 2018年12月11日 2019年1月3日
165 地下一层结构 24 d 2019年1月4日 2019年1月27日
166 4.2 研发中心主体结构 160 d 2019年1月29日 2019年7月7日
167 2019年春节施工间歇 22 d 2019年1月29日 2019年2月19日
168 首层 20 d 2019年2月20日 2019年3月11日
169 2-5F 60 d 2019年3月12日 2019年5月10日
170 6-9F 48 d 2019年5月11日 2019年6月27日
171 机房层 10 d 2019年6月28日 2019年7月7日
172 4.3 二次结构 104 d 2019年6月28日 2019年10月9日
173 地下室 70 d 2019年6月28日 2019年9月5日
174 首层 10 d 2019年6月28日 2019年7月7日
175 2-9F及机房层 63 d 2019年7月8日 2019年9月8日
176 结构验收 1 d 2019年10月9日 2019年10月9日
177 4.4 初装修 90 d 2019年10月10日 2020年1月7日
178 地下室 25 d 2019年10月10日 2019年11月3日
179 1-顶层 90 d 2019年10月10日 2020年1月7日
180 4.5 屋面工程 60 d 2019年10月10日 2019年12月8日

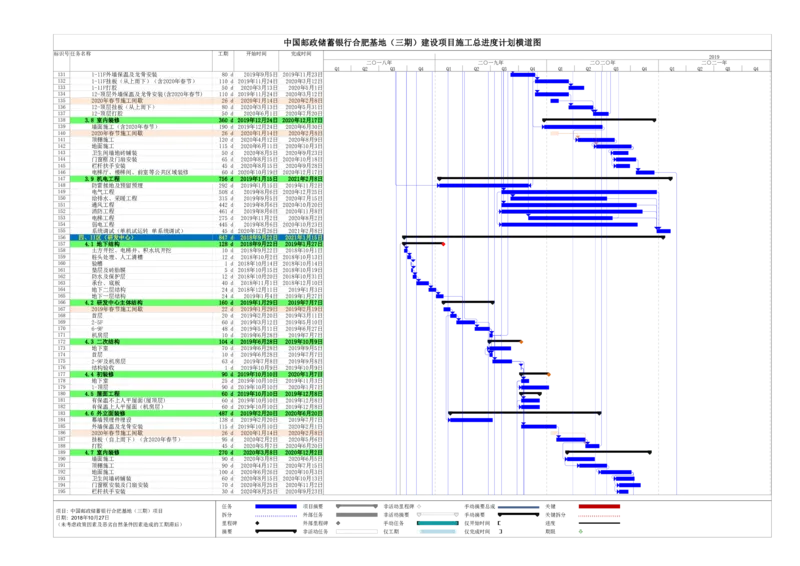

181 有保温不上人平屋面(屋顶层) 60 d 2019年10月10日 2019年12月8日
182 有保温上人平屋面(机房层) 60 d 2019年10月10日 2019年12月8日
183 4.6 外立面装修 487 d 2019年2月20日 2020年6月20日
184 幕墙预埋件埋设 138 d 2019年2月20日 2019年7月7日
185 外墙保温及龙骨安装 115 d 2019年10月10日 2020年2月1日
186 2020年春节施工间歇 26 d 2020年1月14日 2020年2月8日
187 挂板(自上而下)(含2020年春节) 95 d 2020年2月2日 2020年5月6日
188 打胶 45 d 2020年5月7日 2020年6月20日
189 4.7 室内装修 270 d 2020年3月8日 2020年12月2日
190 墙面施工 90 d 2020年3月8日 2020年6月5日
191 顶棚施工 90 d 2020年4月17日 2020年7月15日
192 地面施工 100 d 2020年6月26日 2020年10月3日
193 卫生间墙砖铺装 60 d 2020年8月15日 2020年10月13日
194 门窗框安装及门扇安装 70 d 2020年8月25日 2020年11月2日
195 栏杆扶手安装 30 d 2020年8月25日 2020年9月23日
任务 项目摘要 非活动里程碑 手动摘要总成 关键
项目:中国邮政储蓄银行合肥基地(三期)项目
拆分 外部任务 非活动摘要 手动摘要 关键拆分
日期: 2018年10月27日
(未考虑政策因素及恶劣自然条件因素造成的工期滞后) 里程碑 外部里程碑 手动任务 仅开始时间 进度
摘要 非活动任务 仅工期 仅完成时间 期限中国邮政储蓄银行合肥基地(三期)建设项目施工总进度计划横道图
标识号任务名称 工期 开始时间 完成时间
2019
二○一八年 二○一九年 二○二○年 二○二一年
Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4
196 电梯厅、楼梯间等公共区域装修 60 d 2020年10月4日 2020年12月2日
197 4.8 机电工程 792 d 2018年11月16日 2021年1月15日
198 防雷接地及预留预埋 249 d 2018年11月16日 2019年7月22日
199 电气工程 416 d 2019年10月10日 2020年11月28日
200 给排水、采暖工程 404 d 2019年10月25日 2020年12月1日
201 通风工程 366 d 2019年10月10日 2020年10月9日
202 消防工程 415 d 2019年10月10日 2020年11月27日
203 弱电工程 405 d 2019年10月10日 2020年11月17日
204 电梯工程 250 d 2019年10月19日 2020年6月24日
205 系统调试(单机试运行 单系统调试) 45 d 2020年12月2日 2021年1月15日

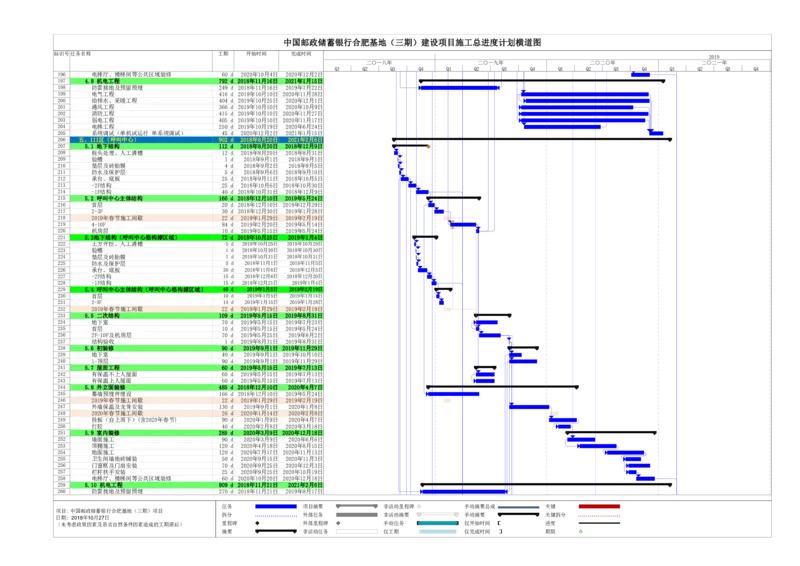

206 五、III区(呼叫中心) 902 d 2018年8月20日 2021年2月6日
207 5.1 地下结构 112 d 2018年8月20日 2018年12月9日
208 桩头处理、人工清槽 12 d 2018年8月20日 2018年8月31日

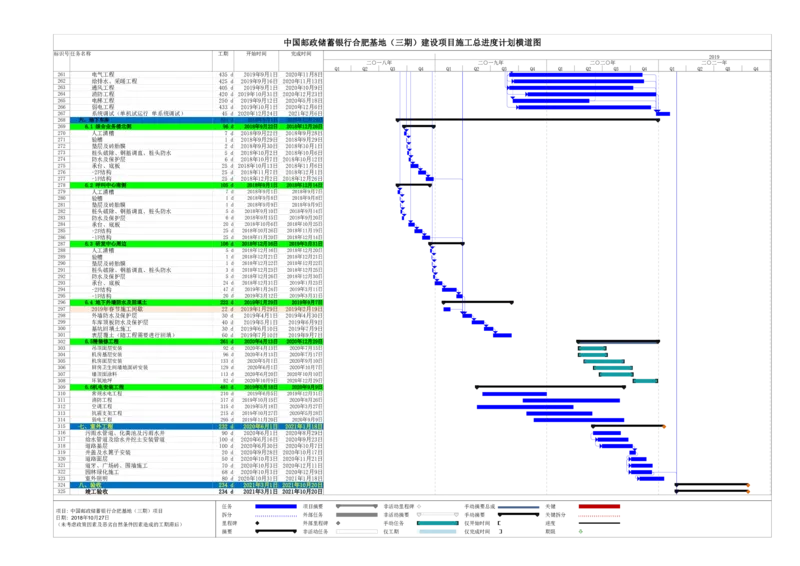

209 验槽 1 d 2018年9月1日 2018年9月1日
210 垫层及砖胎膜 4 d 2018年9月2日 2018年9月5日
211 防水及保护层 5 d 2018年9月6日 2018年9月10日
212 承台、底板 25 d 2018年9月11日 2018年10月5日
213 -2F结构 25 d 2018年10月6日 2018年10月30日
214 -1F结构 40 d 2018年10月31日 2018年12月9日
215 5.2 呼叫中心主体结构 166 d 2018年12月10日 2019年5月24日
216 首层 20 d 2018年12月10日 2018年12月29日
217 2-3F 30 d 2018年12月30日 2019年1月28日
218 2019年春节施工间歇 22 d 2019年1月29日 2019年2月19日
219 4-10F 84 d 2019年2月20日 2019年5月14日
220 机房层 10 d 2019年5月15日 2019年5月24日
221 5.3地下结构(呼叫中心格构撑区域) 72 d 2018年10月25日 2019年1月4日
222 土方开挖、人工清槽 5 d 2018年10月25日 2018年10月29日
223 验槽 1 d 2018年10月30日 2018年10月30日
224 垫层及砖胎膜 1 d 2018年10月31日 2018年10月31日
225 防水及保护层 5 d 2018年11月1日 2018年11月5日
226 承台、底板 30 d 2018年11月6日 2018年12月5日
227 -2F结构 15 d 2018年12月6日 2018年12月20日
228 -1F结构 15 d 2018年12月21日 2019年1月4日
229 5.4 呼叫中心主体结构(呼叫中心格构撑区域) 46 d 2019年1月5日 2019年2月19日
230 首层 10 d 2019年1月5日 2019年1月14日
231 2-3F 14 d 2019年1月15日 2019年1月28日
232 2019年春节施工间歇 22 d 2019年1月29日 2019年2月19日
233 5.5 二次结构 109 d 2019年5月15日 2019年8月31日
234 地下室 70 d 2019年5月15日 2019年7月23日
235 首层 10 d 2019年5月15日 2019年5月24日
236 2F-10F及机房层 70 d 2019年5月25日 2019年8月2日
237 结构验收 1 d 2019年8月31日 2019年8月31日
238 5.6 初装修 90 d 2019年9月1日 2019年11月29日
239 地下室 40 d 2019年9月1日 2019年10月10日
240 1-顶层 90 d 2019年9月1日 2019年11月29日
241 5.7 屋面工程 60 d 2019年5月15日 2019年7月13日
242 有保温不上人屋面 60 d 2019年5月15日 2019年7月13日
243 有保温上人屋面 60 d 2019年5月15日 2019年7月13日
244 5.8 外立面装修 485 d 2018年12月10日 2020年4月7日
245 幕墙预埋件埋设 166 d 2018年12月10日 2019年5月24日
246 2019年春节施工间歇 22 d 2019年1月29日 2019年2月19日
247 外墙保温及龙骨安装 130 d 2019年9月1日 2020年1月8日
248 2020年春节施工间歇 26 d 2020年1月14日 2020年2月8日
249 挂板(自上而下)(含2020年春节) 90 d 2020年1月9日 2020年4月7日
250 打胶 40 d 2020年2月8日 2020年3月18日
251 5.9 室内装修 285 d 2020年3月9日 2020年12月18日
252 墙面施工 90 d 2020年3月9日 2020年6月6日
253 顶棚施工 120 d 2020年4月18日 2020年8月15日
254 地面施工 120 d 2020年7月17日 2020年11月13日
255 卫生间墙地砖铺装 50 d 2020年9月15日 2020年11月3日
256 门窗框及门扇安装 70 d 2020年9月25日 2020年12月3日
257 栏杆扶手安装 25 d 2020年9月25日 2020年10月19日
258 电梯厅、楼梯间等公共区域装修 60 d 2020年10月20日 2020年12月18日
259 5.10 机电工程 809 d 2018年11月21日 2021年2月6日
260 防雷接地及预留预埋 270 d 2018年11月21日 2019年8月17日
任务 项目摘要 非活动里程碑 手动摘要总成 关键
项目:中国邮政储蓄银行合肥基地(三期)项目
拆分 外部任务 非活动摘要 手动摘要 关键拆分
日期: 2018年10月27日
(未考虑政策因素及恶劣自然条件因素造成的工期滞后) 里程碑 外部里程碑 手动任务 仅开始时间 进度
摘要 非活动任务 仅工期 仅完成时间 期限中国邮政储蓄银行合肥基地(三期)建设项目施工总进度计划横道图
标识号任务名称 工期 开始时间 完成时间
2019
二○一八年 二○一九年 二○二○年 二○二一年
Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4
261 电气工程 435 d 2019年9月1日 2020年11月8日
262 给排水、采暖工程 425 d 2019年9月16日 2020年11月13日
263 通风工程 405 d 2019年9月1日 2020年10月9日
264 消防工程 420 d 2019年10月31日 2020年12月23日
265 电梯工程 250 d 2019年9月12日 2020年5月18日
266 弱电工程 433 d 2019年10月1日 2020年12月6日
267 系统调试(单机试运行 单系统调试) 45 d 2020年12月24日 2021年2月6日
268 六、地下车库 851 d 2018年9月1日 2020年12月29日
269 6.1 综合业务楼北侧 96 d 2018年9月22日 2018年12月26日
270 人工清槽 7 d 2018年9月22日 2018年9月28日
271 验槽 1 d 2018年9月29日 2018年9月29日
272 垫层及砖胎膜 2 d 2018年9月30日 2018年10月1日
273 桩头破除、钢筋调直、桩头防水 5 d 2018年10月2日 2018年10月6日
274 防水及保护层 6 d 2018年10月7日 2018年10月12日
275 承台、底板 25 d 2018年10月13日 2018年11月6日
276 -2F结构 25 d 2018年11月7日 2018年12月1日
277 -1F结构 25 d 2018年12月2日 2018年12月26日
278 6.2 呼叫中心南侧 105 d 2018年9月1日 2018年12月14日
279 人工清槽 7 d 2018年9月1日 2018年9月7日
280 验槽 1 d 2018年9月8日 2018年9月8日
281 垫层及砖胎膜 1 d 2018年9月9日 2018年9月9日
282 桩头破除、钢筋调直、桩头防水 5 d 2018年9月10日 2018年9月14日
283 防水及保护层 6 d 2018年9月15日 2018年9月20日
284 承台、底板 20 d 2018年10月6日 2018年10月25日
285 -2F结构 25 d 2018年10月26日 2018年11月19日
286 -1F结构 25 d 2018年11月20日 2018年12月14日
287 6.3 研发中心周边 106 d 2018年12月16日 2019年3月31日
288 人工清槽 5 d 2018年12月16日 2018年12月20日
289 验槽 1 d 2018年12月21日 2018年12月21日
290 垫层及砖胎膜 1 d 2018年12月22日 2018年12月22日
291 桩头破除、钢筋调直、桩头防水 3 d 2018年12月23日 2018年12月25日
292 防水及保护层 5 d 2018年12月26日 2018年12月30日
293 承台、底板 24 d 2018年12月31日 2019年1月23日
294 -2F结构 47 d 2019年1月24日 2019年3月11日
295 -1F结构 20 d 2019年3月12日 2019年3月31日
296 6.4 地下外墙防水及回填土 222 d 2019年1月29日 2019年9月7日
297 2019年春节施工间歇 22 d 2019年1月29日 2019年2月19日
298 外墙防水及保护层 30 d 2019年4月1日 2019年4月30日
299 车库顶板防水及保护层 40 d 2019年5月1日 2019年6月9日
300 基坑回填土施工 30 d 2019年6月10日 2019年7月9日
301 表层覆土(随工程需要进行回填) 60 d 2019年7月10日 2019年9月7日
302 6.5精装修工程 261 d 2020年4月13日 2020年12月29日
303 吊顶面层安装 92 d 2020年4月13日 2020年7月13日
304 机房基层安装 96 d 2020年4月13日 2020年7月17日
305 机房面层安装 133 d 2020年5月1日 2020年9月10日
306 厨房卫生间墙地面砖安装 129 d 2020年6月1日 2020年10月7日
307 墙顶面涂料 113 d 2020年6月20日 2020年10月10日
308 环氧地坪 82 d 2020年10月9日 2020年12月29日
309 6.6机电安装工程 481 d 2019年5月18日 2020年9月9日
310 常规水电工程 210 d 2019年6月5日 2019年12月31日
311 消防工程 317 d 2019年10月15日 2020年8月26日
312 空调工程 315 d 2019年5月18日 2020年3月27日
313 抗震支架工程 215 d 2019年10月27日 2020年5月28日
314 弱电工程 295 d 2019年11月20日 2020年9月9日
315 七、室外工程 232 d 2020年6月1日 2021年1月18日
316 污雨水管道、化粪池及污雨水井 90 d 2020年6月1日 2020年8月29日
317 给水管道及给水井挖土安装管道 100 d 2020年6月16日 2020年9月23日
318 道路基层 100 d 2020年6月30日 2020年10月7日
319 井盖及水篦子安装 20 d 2020年9月28日 2020年10月17日
320 道路面层 50 d 2020年10月3日 2020年11月21日
321 道牙、广场砖、围墙施工 70 d 2020年10月3日 2020年12月11日
322 园林绿化施工 68 d 2020年10月3日 2020年12月9日
323 室外照明 80 d 2020年10月31日 2021年1月18日
324 八、验收 234 d 2021年3月1日 2021年10月20日
325 竣工验收 234 d 2021年3月1日 2021年10月20日
任务 项目摘要 非活动里程碑 手动摘要总成 关键
项目:中国邮政储蓄银行合肥基地(三期)项目
拆分 外部任务 非活动摘要 手动摘要 关键拆分
日期: 2018年10月27日
(未考虑政策因素及恶劣自然条件因素造成的工期滞后) 里程碑 外部里程碑 手动任务 仅开始时间 进度
摘要 非活动任务 仅工期 仅完成时间 期限中国邮政储蓄银行合肥基地(三期)建设项目施工总进度计划横道图
标识号任务名称 工期 开始时间 完成时间
2019
二○一八年 二○一九年 二○二○年 二○二一年
Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4

326 竣工清理 10 d 2021年3月1日 2021年3月10日
327 供电验收 10 d 2021年3月11日 2021年3月20日
328 防雷验收 5 d 2021年8月20日 2021年8月24日
329 幕墙验收 2 d 2021年9月5日 2021年9月6日
330 节能验收 5 d 2021年9月10日 2021年9月14日
331 室内环境验收 5 d 2021年9月7日 2021年9月11日
332 规划验收 15 d 2021年9月5日 2021年9月19日
333 竣工验收 10 d 2021年9月11日 2021年9月20日
334 人防验收 5 d 2021年9月20日 2021年9月24日
335 消防验收 20 d 2021年10月1日 2021年10月20日
任务 项目摘要 非活动里程碑 手动摘要总成 关键
项目:中国邮政储蓄银行合肥基地(三期)项目
拆分 外部任务 非活动摘要 手动摘要 关键拆分
日期: 2018年10月27日
(未考虑政策因素及恶劣自然条件因素造成的工期滞后) 里程碑 外部里程碑 手动任务 仅开始时间 进度
摘要 非活动任务 仅工期 仅完成时间 期限
