软考高项论文辅导的“源代码”:这本10年前的书,藏着阅卷组所有的评分密码(官方教辅终极拆解)
一、这本书到底是什么来头?
1.1 基本信息
-
书名:《信息系统项目管理师考试论文指导》 -
主编:李振华 -
出版社:清华大学出版社 -
出版时间:2015年2月第一版 -
更新情况:此后未再版,部分技术应用略显陈旧
1.2 为什么说它是“源代码”?
-
论文考试要求 -
评分标准细则 -
写作方法论 -
实例分析框架
1.3 学习建议
二、论文考试基本盘:120分钟,一题定乾坤
2.1 考试时间与方式

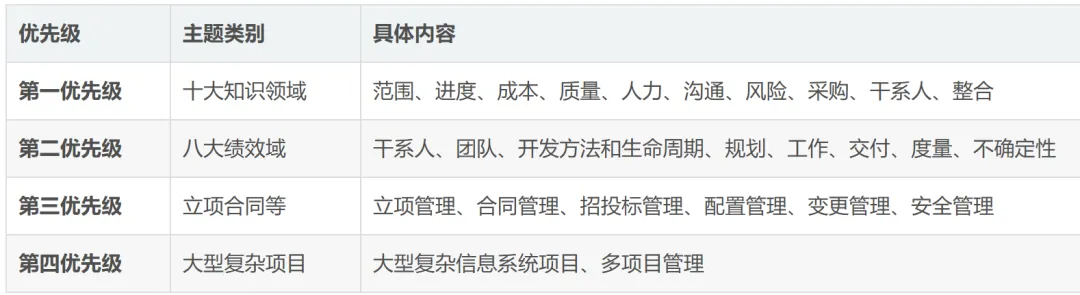

2.2 可考主题(共24个,分四个优先级)

三、评分标准深度拆解:45分不是目标,50分才是安全线
3.1 分数三档
-
0-44分:不及格 -
45-59分:及格 -
60-75分:优良

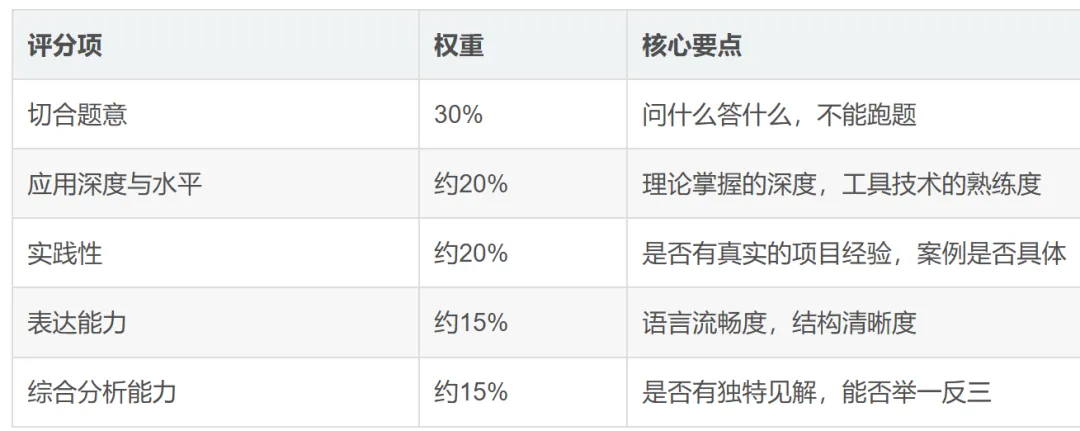

3.2 评分五部分(官方原文)

-
认真审题:确保每个子题目都精准回应。 -
理论联系实践:每个知识点都要结合你的项目,用真实案例说话。
四、这些扣分陷阱,你踩过几个?(附官方扣分项)

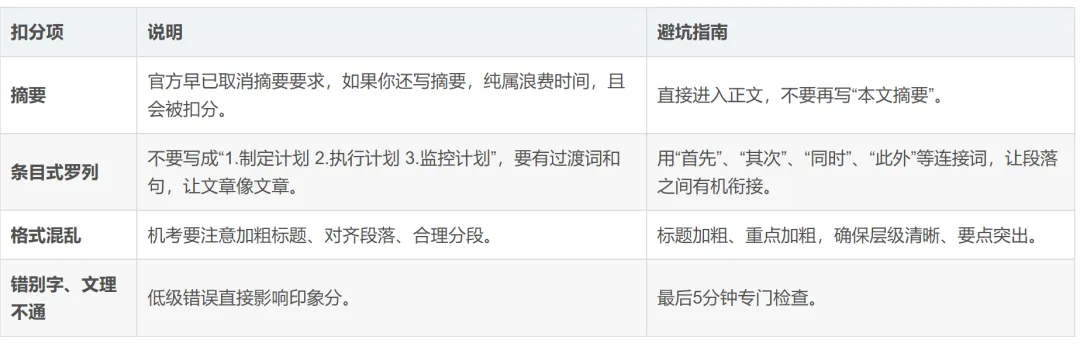

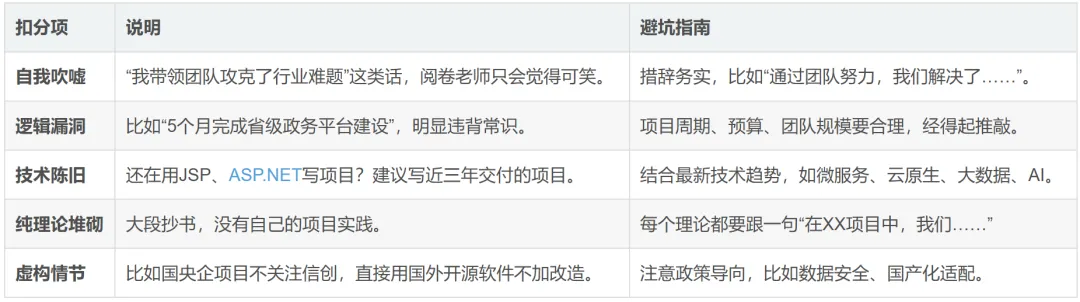

4.1 格式扣分项(官方明确列出)

4.2 内容扣分项

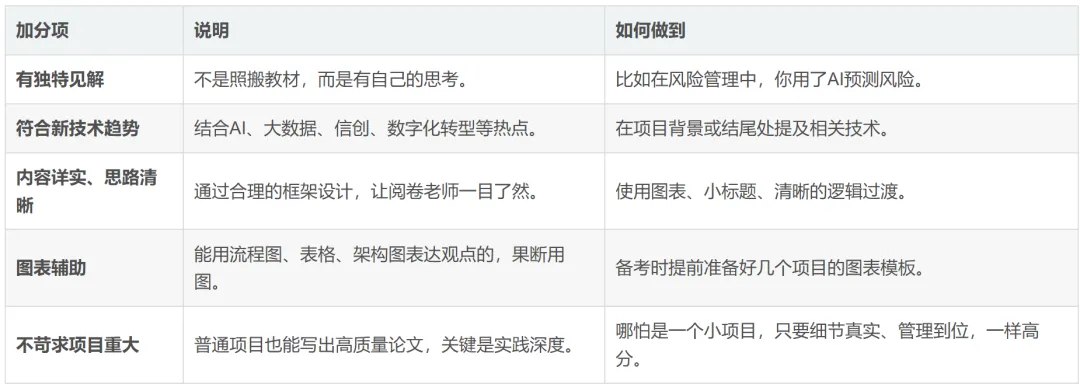

4.3 加分项

五、这些情况,论文直接不及格(官方红线)
-
虚构情节:论文出现较严重不真实或不可信内容。比如写“我负责的国家大科学工程”,但细节漏洞百出。 -
缺乏实践:全文都是理论堆砌,没有一句“我做了什么”。 -
内容陈旧:讨论的方法过时,技术应用落后。比如还在用瀑布模型做所有项目,没有敏捷实践。 -
不切题:问东答西,比如题目问“范围管理”,你大谈“进度控制”。 -
字数不足或过多:近几年论文字数要求在2500-3000字,低于2000字或超过3500字都会扣分。 -
文理不通、错别字多:这是态度问题,直接降档。
六、论文到底长什么样?(定义与格式)
6.1 论文定义:不是学术论文,是“成果论文”
-
你做过什么项目? -
遇到了什么管理难题? -
用了什么方法解决? -
取得了什么成效?

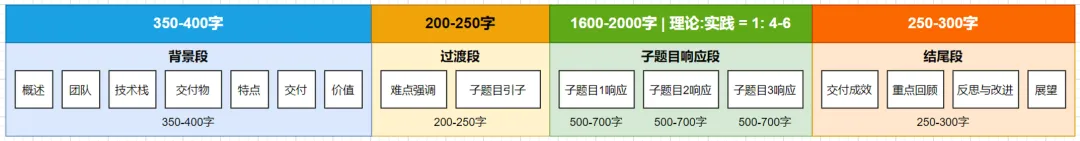

6.2 格式要求(2026最新)
-
无需摘要:直接进入正文。 -
字数:2500-3000字。建议按2500字准备,太短显得单薄,太长容易超时。 -
图表公式:可以出现,而且强烈建议出现! 图表能直观展示你的思路,是加分利器。备考时要提前梳理好项目相关的图表(如WBS分解图、成本S曲线、架构图、风险登记表示例、甘特图等)。

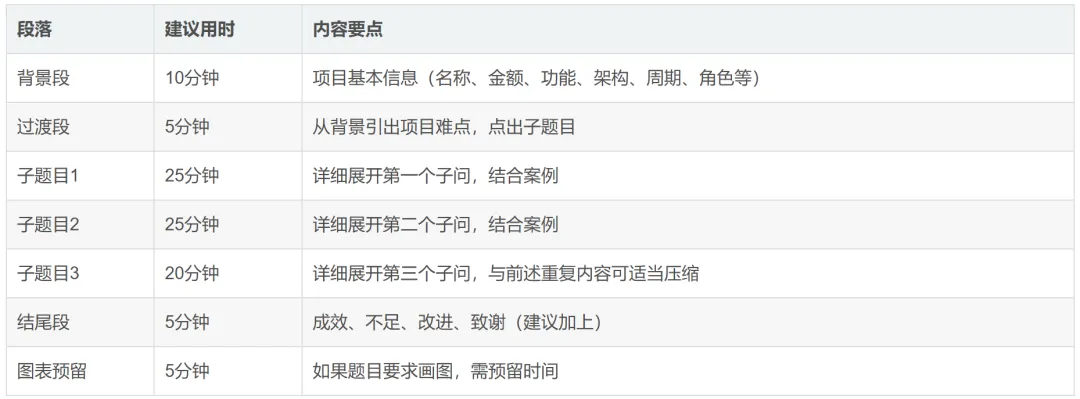

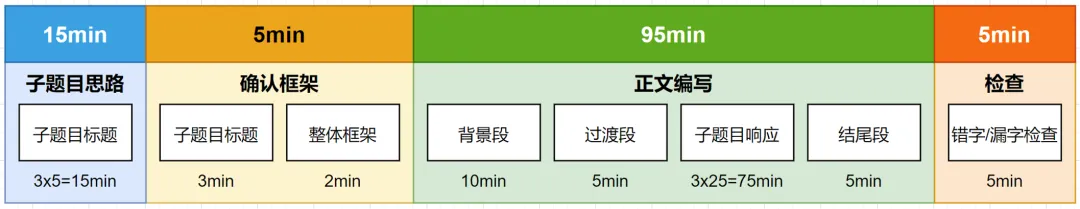

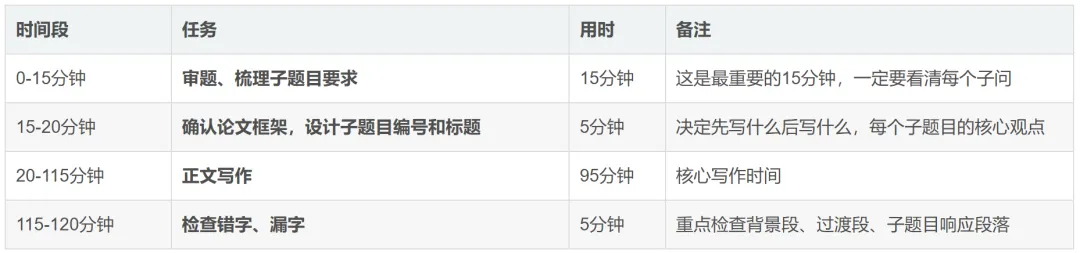

七、黄金时间分配:120分钟精确到分钟(建议收藏)

八、写作结构详解:总分总,万变不离其宗
8.1 整体框架
8.2 背景段:固定格式,元素一个不能少
-
项目名称:例如“某市智慧政务一体化平台建设项目” -
建设单位:例如“某市大数据局” -
投资金额:建议300-1000万(太大显得假,太小不够复杂) -
系统功能:核心模块,例如“包括行政审批、数据共享、一网通办等” -
开发架构:技术栈,例如“采用Spring Cloud微服务架构,前后端分离,数据库使用达梦(国产化)” -
项目周期:建议6~12个月,根据项目复杂度判断;通常为“12个月” -
投入人员:你的角色必须是项目经理,团队规模例如“项目团队共25人,其中开发15人,测试5人,运维3人,我作为项目经理负责全面管理”
8.3 过渡段:承上启下,点出难点
-
第一句:承接背景,说明项目的特点或挑战。 -
第二句:引出子题目(“本文将重点从××、××、××三个方面阐述我在该项目中的管理实践”)。
8.4 子题目响应段:论文的灵魂(核心干货)

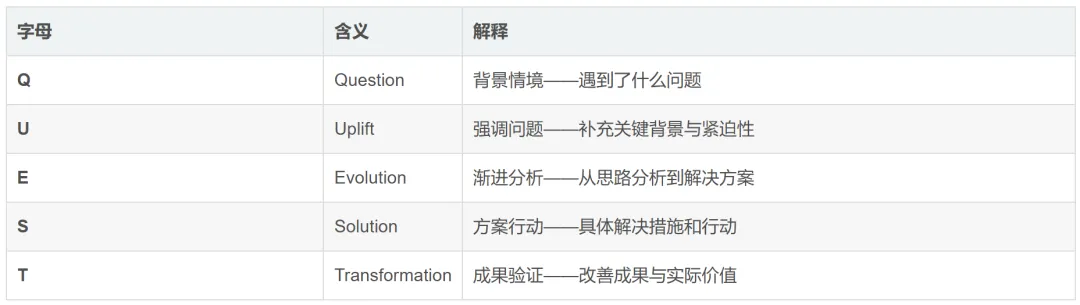

8.4.1 实践性内容阐述框架:CREST原则

-
Q(背景):项目中期,两名核心开发人员(小张和小李)因任务分配不均产生矛盾,导致模块集成延迟3天。 -
U(强调):尤其突出的是任务依赖关系不清,责任边界模糊。两人负责的模块有接口依赖,但未明确谁先谁后。 -
E(演进):我立即组织团队召开冲突调解会,引入RACI矩阵重新划分职责。我作为项目经理,首先让两人分别陈述诉求,然后带领团队梳理模块依赖图,明确每个任务的负责人(Responsible)、咨询人(Consulted)、通知人(Informed)。 -
S(方案):制定《任务责任分配表》,并在每日站会上同步进度。同时,我安排两人结对编程一周,增进理解。 -
T(成果):会后一周,团队协作效率提升30%,模块成功按时集成。后续项目中,两人主动配合,成为团队核心。

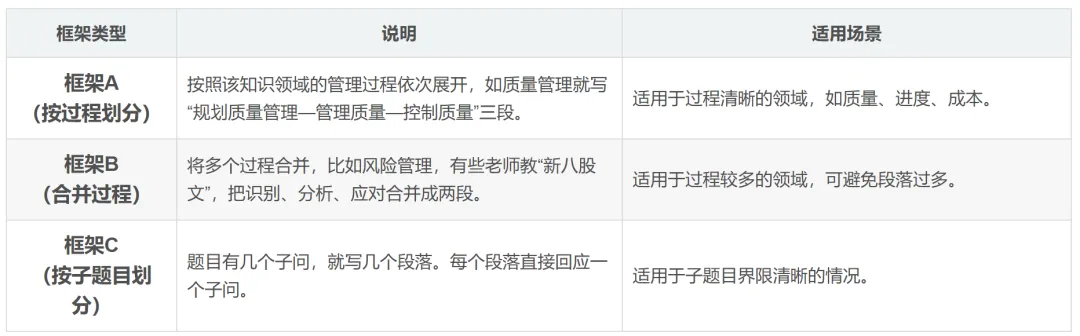

8.4.2 子题目响应格式:三种主流框架

8.5 结尾段:固定格式,致谢加分
-
交付成效:项目是否按时上线?质量如何?客户满意度? -
项目回顾:总结成功经验(谦虚地),点出不足(但要轻描淡写,体现改进空间和规划措施)。 -
改进规划:未来如何优化?(可结合新技术趋势,如AI、信创等) -
致谢:致谢项目关键人,表达对团队成员共享的尊重,同时增强真实性。

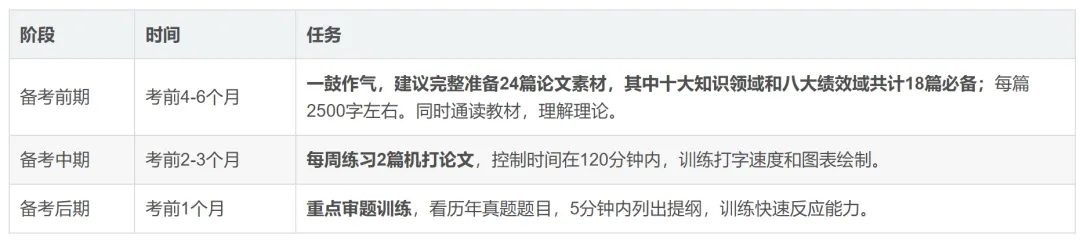

九、备考策略:如何高效准备24篇论文?
9.1 渐进明细法:先框架,后细节
-

优先掌握知识体系框架:比如十大知识领域,先背熟十五至尊图(五大过程组+十大知识领域矩阵)。这张图是所有论文的骨架。 -

再掌握ITTO:每个过程的输入、工具、输出,不需要死记硬背,而是在写论文时反复理解消化。 -
借助工具:用中英文对照的十五至尊图快速理解知识点差异。比如,“规划成本管理”和“控制成本”的区别,一看就懂。

9.2 软考论文专属ONEP智能体应用 :www.onepsoft.com

9.3 时间安排建议

9.4 心态调整
-
前期:全力准备,不要偷懒。24篇全覆盖,不留死角。 -
中期:贵在坚持,注意打字速度和审题准确性。 -
后期:考试通过只是阶段性成果,更要通过备考真正提升实际项目管理能力。
十、千万不能犯的致命错误(再次强调)
-
虚构情节:国央企项目数据安全优先,你非得用开源技术,还不做国产化适配,明显违背常识。 -
缺乏实践:全文都是“我认为”、“理论上”,没有一句“我们做了什么”。 -
内容陈旧:还在用瀑布模型做所有项目?现在的趋势是敏捷、DevOps、混合模型。 -
不切题:题目问“范围管理WBS分解”,你大谈“进度计划活动”,偏题直接不及格。 -
字数和文理问题:低于2000字或超过3500字,错别字连篇,语句不通。 -
不审题:题目要求“结合项目实际”,你却只写理论。
