终于在网上找到了今年一建《矿业》的真题了,看完豆包的答案解析,我觉得我不用估分了,能上20分就不错了。我可能不适合考一级建造师,我就不是一级建造师的料。今年如果剩下三科能蒙过一科,明年就再努力一年,否则我决定放弃了。

下面大家看看真题和豆包的答案解析吧,有希望的同学可以参考估估分:

一、单选题:每题1分,20题,每题只有1个答案最贴近题意

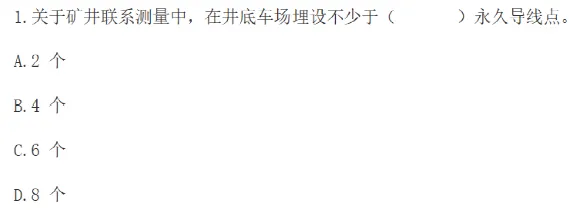

答案:B. 4 个

依据:矿井联系测量前,应在井底车场稳固的岩石中或碹体上埋设不少于 4 个永久导线点 和 3 个高程基点(永久导线点也可兼作高程基点)。

记忆口诀: 井下"导线点 4 个、高程点 3 个",简称"高 3 导 4"。另外注意:联系测量应至少独立进行两次,互差不超限时取加权(或算术)平均值作为成果。

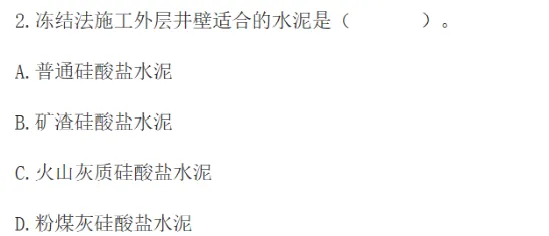

答案:A. 普通硅酸盐水泥

解析:冻结法施工的外层井壁浇筑在低温冻结壁内侧,混凝土处于负温或低温环境中,要求具备早强、抗冻性能:

水泥品种

早期强度

抗冻性

适用性

普通硅酸盐水泥

高

好

✅ 最适合

矿渣硅酸盐水泥

低

差

❌

火山灰质硅酸盐水泥

低

差

❌

粉煤灰硅酸盐水泥

低

差

❌

普通硅酸盐水泥(P·O)早期强度增长快、水化热较大、抗冻性好,能保证低温下及时达到脱模和承载强度;而掺混合材的矿渣、火山灰、粉煤灰水泥早期强度低、抗冻性差,在冻结低温环境中强度发展缓慢,易受冻害,不适用。

记忆要点: 冻结段外层井壁 → 要早强抗冻 → 选普通硅酸盐水泥(或硅酸盐水泥)。

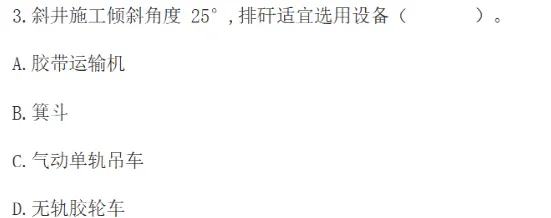

答案:B. 箕斗

解析:斜井排矸(提升)设备的选择主要取决于井筒倾角:

设备

适用倾角

特点

无轨胶轮车

很小(一般 < 6°~8°)

机动灵活,仅缓坡斜井可用

胶带运输机

≤ 16°~18°

连续运输、能力大;倾角过大矸石会下滑

串车/矿车

< 25°

基建简单,但易跑车、脱轨

箕斗

25° ~ 35°

提升速度快、能力大、自动化程度高

本题斜井倾角 25°,已超过胶带运输机和串车的适用上限,进入箕斗提升区间,故选箕斗。

记忆要点: 胶带≤18°、串车<25°、箕斗25°~35°;25°是串车与箕斗的分界点。

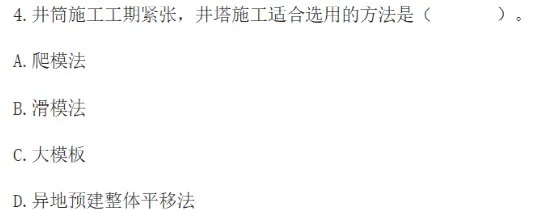

答案:D. 异地预建整体平移法(预建整体平移施工方法)

解析:题目关键词是"井筒施工工期紧张"——这意味着井塔不能等井筒打完后再在井口原位修建,而要与井筒施工平行作业。

异地预建整体平移法的做法:在井口附近(不占用井口)预先把整座井塔建好,甚至把绞车、罐道、电梯等提升设备也一并安装调试好,等井筒到底后,将整座井塔整体平移到井口就位。

方法

特点

滑模法

井塔自身施工速度快,但仍需占用井口原位施工,不能与井筒平行

爬模法

同上,原位浇筑,占用井口时间长

大模板

常规现浇,速度慢,占用井口

异地预建整体平移法

井塔在井口旁预建,与井筒施工平行作业;建成后整体平移就位,大幅缩短建井总工期

其最大优点就是缩短井塔施工和提升设备安装占用井口的时间,解决井口矿建、土建、机电安装三类工程的矛盾,加快建井速度。缺点是需增加临时工程和井塔基础、塔身加固工作量,造价提高。

记忆要点: 工期紧张、要平行作业 → 异地预建整体平移;只问井塔本身哪种最快 → 滑模法。

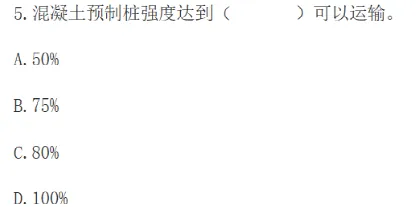

答案:D. 100%

解析:钢筋混凝土预制桩在不同工序对混凝土强度的要求:

工序

达到设计强度

起吊

≥ 70%

运输

≥ 100%

打桩(沉桩)

≥ 100%

规范明确:混凝土设计强度达到 70% 及以上方可起吊,达到 100% 方可运输和打桩。运输过程中桩身受振动、冲击较大,且吊运时悬臂受力更不利,因此必须达到设计强度的 100% 才能出厂运输。

记忆口诀: "七起吊,百运打"——70% 起吊,100% 运输和打桩。

答案:D. 直上直下,自重切土

解析:各类单斗挖掘机的工作特点对比:

挖掘机类型

开挖方式

切土方式

适用

正铲

前进向上

强制切土

停机面以上、含水量小的土方

反铲

后退向下

强制切土

停机面以下的基坑、沟槽

拉铲

后退向下

自重切土

大型基坑、水下挖土

抓铲

直上直下

自重切土

窄深基坑、深井、水下挖土、装卸碎石料

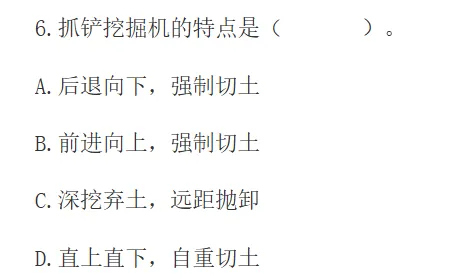

抓铲挖掘机(抓斗)靠斗瓣自重切土,依靠钢索将抓斗垂直吊放到挖掘点,然后闭合抓斗抓取土体,再垂直提升卸料,作业时直上直下,适合开挖施工面狭窄、较深的基坑、沉井、深井以及水下土方。

记忆要点:正铲"前进向上强制切",反铲"后退向下强制切",拉铲"后退向下自重切",抓铲"直上直下自重切"。

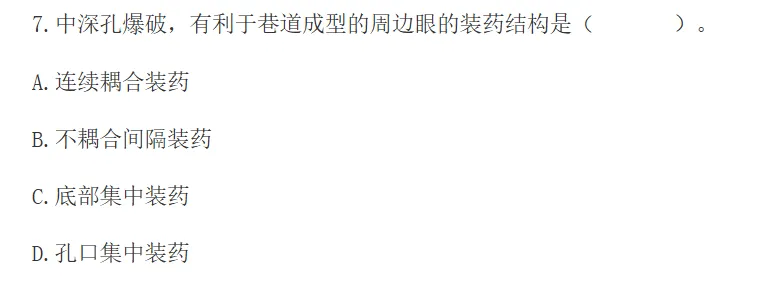

答案:B. 不耦合间隔装药

解析:周边眼(周边孔)布置在巷道轮廓线上,目的是爆出规整的断面轮廓、尽量减少对围岩的扰动,即光面爆破。其核心就是采用不耦合间隔装药:

不耦合:药卷直径小于炮孔直径,药卷与孔壁之间留有径向空气间隙(不耦合系数一般取1.5~2.5)。这样可降低爆轰波作用于孔壁的峰值压力,避免孔壁围岩被压碎、开裂。

间隔(空气间隔)装药:炸药沿孔长分段间隔布置,中间留有空气柱,使炸药能量沿孔长均匀分布,避免底部或孔口能量集中造成超挖、挂门坎。

装药结构

效果

连续耦合装药

爆轰波直接强烈冲击孔壁,造成围岩粉碎、裂缝扩展,超挖严重、成型差

不耦合间隔装药

降低对孔壁的破坏、能量均匀,周边平整,有利于巷道成型 ✅

底部集中装药

底部能量过大,底部崩出深坑、上部欠挖

孔口集中装药

孔口崩裂、底板留有根底

记忆要点: 周边眼光爆 → 不耦合 + 间隔(空气柱)装药 + 小直径药卷 + 同时起爆,目的是"轻药、慢爆、成形好"。

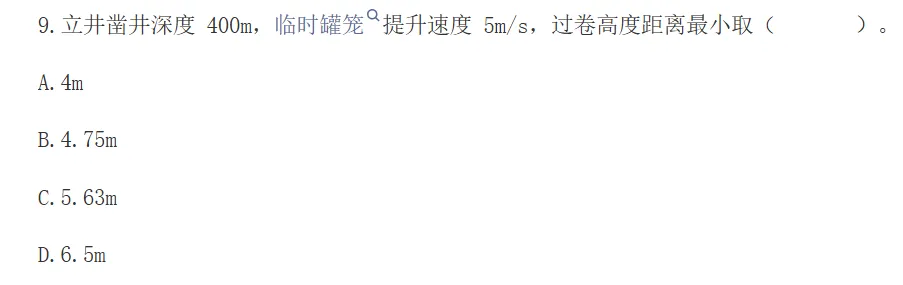

答案:C. 5.63m

解析:依据《煤矿安全规程》第四百四十三条,罐笼提升的过卷(过放)距离不得小于表9所列数值;提升速度为表中所列速度的中间值时,用插值法计算。

表9 立井提升装置的过卷和过放距离:

提升速度 v(m/s)

≤3

4

6

8

≥10

过卷/过放距离(m)

4.0

4.75

6.5

8.25

≥10.0

本题 v = 5 m/s,介于 4 m/s(4.75m) 和 6 m/s(6.5m) 之间,线性插值:

所以最小过卷距离取 5.63m。

说明:题目中的"凿井深度400m"是干扰条件——过卷距离只由最大提升速度决定,与井深无关。

速记表:速度 3→4.0、4→4.75、6→6.5、8→8.25、10→10;中间值一律线性插值。

答案:A. 巷道施工组织规范,科学管理

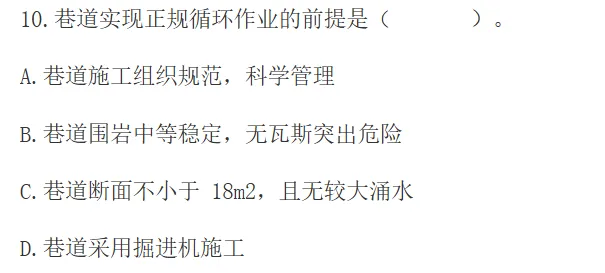

解析:正规循环作业是指巷道掘进按照工艺过程,在规定时间内,以一定的人力、物力完成规定的循环进尺,使施工有节奏、按计划地持续进行。它本质上是一种科学的施工组织管理方式,而非取决于地质条件或设备类型:

选项

分析

A. 施工组织规范,科学管理

✅ 正规循环作业本身就是科学管理的产物,组织规范、工序衔接合理、循环作业制度健全,是其前提

B. 围岩中等稳定、无瓦斯突出

地质条件只影响施工难度和进度,不是正规循环的前提;较差条件下同样要正规循环

C. 断面≥18m²、无大涌水

断面大小、水文条件与是否正规循环无必然联系

D. 采用掘进机施工

综掘、炮掘都可以实行正规循环作业,不必须用掘进机

要点: 正规循环作业的核心是"以施工组织科学管理为前提",把钻爆(或掘进)、装岩、支护、通风、运输等工序在时间和空间上合理衔接,保证每班完成定额循环进尺。

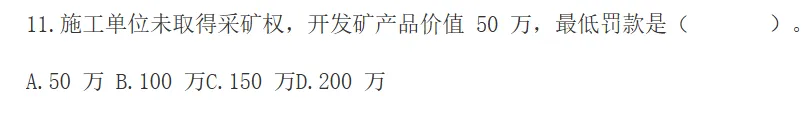

答案:C. 150 万

解析:依据2024年修订、2024年7月1日施行的《中华人民共和国矿产资源法》第六十四条:违反本法规定,未取得采矿权开采矿产资源的,由县级以上人民政府自然资源主管部门责令停止违法行为,没收直接用于违法开采的工具、设备以及违法采出的矿产品,并处违法采出的矿产品市场价值 三倍以上五倍以下 罚款;没有采出矿产品或者违法采出的矿产品市场价值不足十万元的,并处十万元以上一百万元以下罚款。

本题中违法开采矿产品价值 50 万元(>10 万元),按"三倍以上五倍以下"计:最低罚款 = 50 万 × 3 = 150 万元;最高罚款 = 50 万 × 5 = 250 万元

易混区分:

违法情形

条款

罚款倍数

未取得采矿权擅自开采

第64条

3~5倍(不足10万时10万~100万)

采矿权人未取得采矿许可证作业

第67条

13倍(不足10万时10万50万)

未取得探矿权勘查

第63条

10万~100万定额罚款

题干明确"未取得采矿权",适用第64条,最低3倍即 150 万。

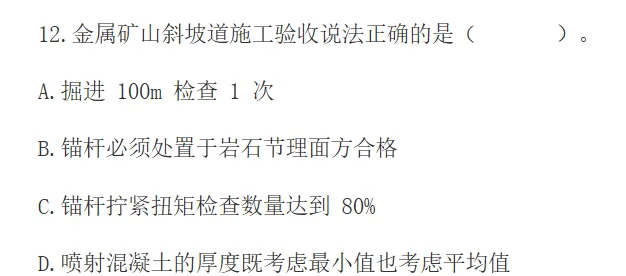

答案:D. 喷射混凝土的厚度既考虑最小值也考虑平均值

解析:逐项判断,

选项

判断

理由

A. 掘进100m检查1次

❌

斜井、巷道(含斜坡道)一般每掘进50m作为一个检查验收段(检查点间距约20~25m),不是100m

B. 锚杆必须处置于岩石节理面方合格

❌

锚杆应尽量垂直于岩层层理面布置、锚固端伸入稳固岩体,并非"必须放在节理面上";说法本身错误

C. 锚杆拧紧扭矩检查数量达到80%

❌

锚杆扭矩、抗拔力按规范规定的抽检比例检查(非"达到80%"这一说法)

D. 喷射混凝土厚度既考虑最小值也考虑平均值

✅

喷混凝土厚度验收有双重控制:平均厚度不小于设计厚度,同时任一检查点的最小(局部)厚度不小于设计厚度的90%(或规范规定值),两者都要满足

喷射混凝土厚度验收的双重要求:平均厚度 ≥ 设计厚度(保证整体支护效果);最小厚度(局部)≥ 设计厚度的 90%(防止局部欠喷形成薄弱带)。这正是"既考虑最小值也考虑平均值"的含义。

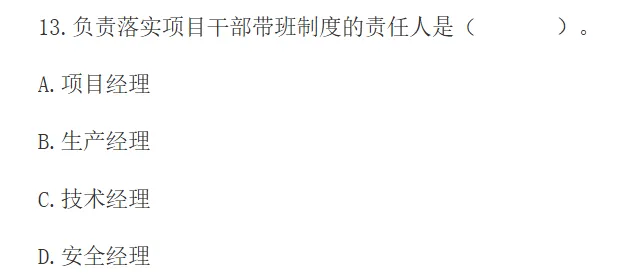

答案:A. 项目经理

解析:依据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》及项目安全生产责任制:项目经理即项目负责人,是项目安全生产的第一责任人,对项目安全生产管理全面负责,其中包括组织建立并落实施工现场带班生产制度(项目干部轮流带班、下井/跟班作业)。

建筑施工企业负责人(企业法定代表人、总经理、分管安全/生产的副总、总工等)负责带班检查;项目负责人(项目经理)负责带班生产。

岗位

带班职责

项目经理(项目负责人)

✅ 项目施工现场带班生产的第一责任人,负责落实项目干部带班制度

企业负责人

带班检查(每月检查时间不少于一定天数)

生产/技术/安全经理

在项目经理领导下分工负责具体业务,不是带班制度的落实责任人

要点: 企业负责人"带班检查",项目负责人(项目经理)"带班生产";落实项目干部带班制度的责任人是项目经理。

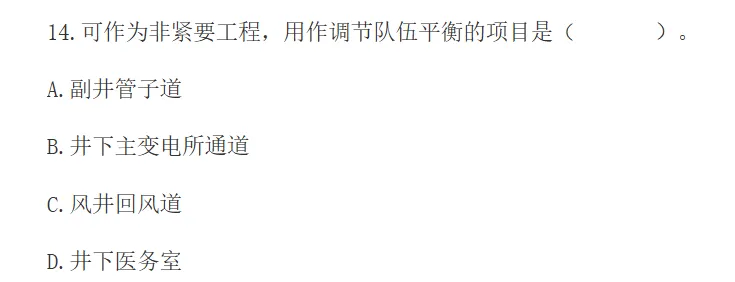

答案:D. 井下医务室

解析:矿井建设工程按是否影响总工期分为关键工程(主要矛盾线上的工程)和非紧要(非关键)工程。施工组织时,把关键工程排在主要矛盾线上优先保证;把不影响总工期的辅助、福利性硐室作为调节工程,在队伍任务不均衡时用来调剂劳动力、平衡施工力量。

选项

性质

是否关键

A. 副井管子道

与副井提升、排水系统衔接,属关键线路

❌ 关键工程

B. 井下主变电所通道

主变电硐室通道,供电系统关键工程

❌ 关键工程

C. 风井回风道

通风系统形成的关键巷道

❌ 关键工程

D. 井下医务室

生活福利辅助硐室,不占关键线路,可灵活安排

✅ 非紧要工程,可调节队伍平衡

要点: 井底车场、硐室中,主变电所、主排水泵房、管子道、信号室等均为关键工程;而医务室、浴室、更衣室、等候室、工具房等生活福利性硐室属非紧要工程,可用来平衡施工队伍。

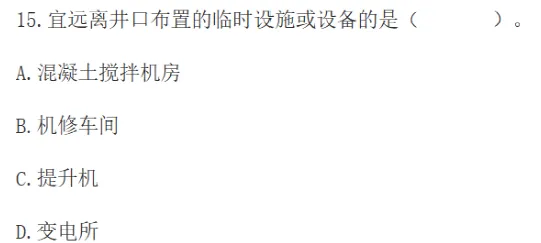

答案:B. 机修车间

解析:施工总平面布置时,临时设施与井口的相对位置取决于工艺联系和安全要求:

设施

与井口关系

原因

A. 混凝土搅拌机房

宜靠近井口

拌好的混凝土要迅速下料入井浇筑井壁,缩短运输距离、防离析

B. 机修车间

宜远离井口

有焊接、气割等明火作业,噪声、振动、油污大;井口是人员上下、提升要害场所,防火、防振要求高,故应远离布置

C. 提升机(绞车房)

必须紧贴井口

钢丝绳经井架天轮直接连接,距离近、偏角小,一般在井架附近

D. 变电所

宜靠近井口负荷中心

提升机等是井口主要用电负荷,变电所靠近井口可减少线路损耗

要点: 井口附近应布置与提升、筑壁直接相关且无危险的设施(提升机、搅拌站、信号房);而机修车间(动火、噪声)、压风机房(强噪声)、锅炉房(烟尘明火)、油库(易燃)等有火灾危险或噪声振动的设施,应远离井口并布置在工业场地边缘、下风侧。

答案:A. 增加工作面,组织平行施工

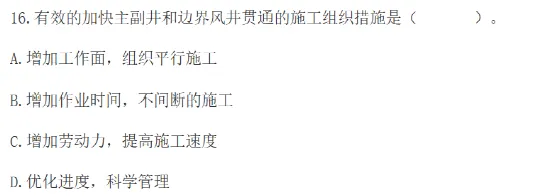

解析:主副井与边界风井贯通,是建井井巷工程关键路线上的控制性工程。缩短关键路线的措施中,最有效、最根本的施工组织办法是:利用主副井和边界风井两个已到底的井筒,从两端对头掘进贯通巷道,即增加工作面、组织平行(对头)施工。

选项

分析

A. 增加工作面,组织平行施工

✅ 由主副井车场侧与边界风井侧同时对头掘进,把一条巷道变成两个工作面同时施工,成倍缩短贯通工期,是最有效的组织措施

B. 增加作业时间,不间断施工

受钻爆/掘进循环工序、通风、交接班限制,单纯延长时间效果有限,且井下不能无限制连续作业

C. 增加劳动力,提高施工速度

单个工作面空间有限,盲目增人会窝工,单进水平有上限

D. 优化进度,科学管理

是必要的管理手段,但属于间接、笼统的措施,不是"有效地加快贯通"的关键组织措施

要点: 缩短井巷关键路线的首要方法——在边界设有风井时,由主副井、风井对头掘进(贯通点选在运输大巷与上山交接处);必要时还可开掘措施工程缩短主要矛盾线长度。

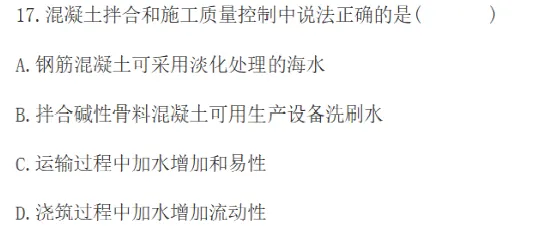

答案:B. 拌合碱性骨料混凝土可用生产设备洗刷水

解析:逐项对照混凝土拌合与施工规范:

选项

判断

理由

A. 钢筋混凝土可采用淡化处理的海水

❌

海水(即使淡化)仍含氯离子,会引起钢筋锈蚀,不得用于钢筋混凝土和预应力混凝土;海水仅可用于素混凝土

B. 拌合碱性骨料混凝土可用生产设备洗刷水

✅

搅拌设备洗刷(回收)水经处理后可作为拌合用水的一部分;碱性骨料与碱性洗刷水不发生有害反应,规范允许使用

C. 运输过程中加水增加和易性

❌

预拌混凝土在运输、等待、卸料过程中严禁加水;坍落度损失应通过二次掺加减水剂等措施解决,加水会增大水灰比、降低强度

D. 浇筑过程中加水增加流动性

❌

浇筑过程中同样严禁加水;散落、已初凝的混凝土严禁用于结构

要点:拌合用水三忌:忌海水拌钢筋混凝土、忌运输/浇筑途中随意加水。设备洗刷水(回收水)可作部分拌合用水,但需控制其中氯化物、硫酸盐、硫化物含量满足标准。

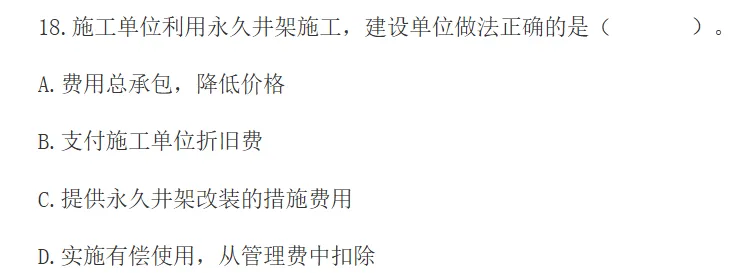

答案:C. 提供永久井架改装的措施费用

解析:施工期间利用永久井架凿井,是立井施工常用的技术措施(省去临时井架、缩短准备期),其费用处理原则:永久井架是建设单位(业主)的固定资产,施工单位提前利用,不存在向施工单位支付折旧费的问题(B错);但为满足凿井悬吊需要,必须对永久井架进行临时改装(如增设天轮平台、悬吊梁、凿井绞车配套等),这部分改装措施费用应由建设单位承担;施工单位因利用永久井架而节省了临时井架的安拆费用,双方在合同中合理结算,而不是简单"费用总承包降价"或"有偿使用从管理费扣除"。

选项

判断

理由

A. 费用总承包,降低价格

❌

改装井架需额外措施费,不能简单总价包死降价

B. 支付施工单位折旧费

❌

永久井架属业主资产,无需向施工单位付折旧

C. 提供永久井架改装的措施费用

✅

为凿井对永久井架临时改装,业主承担相应措施费

D. 有偿使用,从管理费中扣除

❌

利用永久井架本身节省了临时井架费,不是有偿租赁关系

要点: 永久井架 + 永久井塔提前利用类问题——核心是"改装措施费由建设单位承担",施工单位不再单独计取临时井架(井塔)的安拆费。

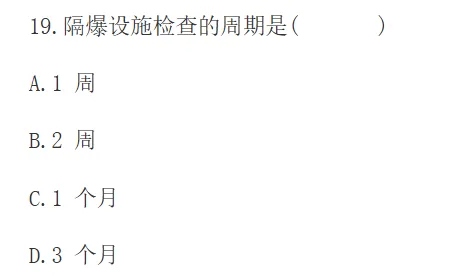

答案:A. 1 周

解析:依据《煤矿安全规程》:开采有煤尘爆炸危险煤层的矿井,必须设置隔爆设施(隔爆水棚、岩粉棚等),且矿井应当每周至少检查 1 次煤尘隔爆设施的安装地点、数量、水量(或岩粉量)及安装质量是否符合要求。

要点:隔爆设施检查:每周至少 1 次(1 周)。

对比记忆:地面消防水池、井下消防管路、防火门、消防材料库等是每季度 1 次检查;电气设备保护性能井下试验是每周 1 次。

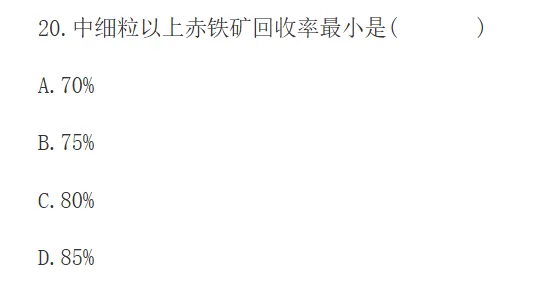

答案:B. 75%

解析:依据铁矿资源合理开发利用"三率"最低指标要求,铁矿选矿回收率按矿石类型和嵌布粒度分别规定:

铁矿类型

嵌布粒度

选矿回收率最低指标

磁铁矿(磁性铁回收率)

中细粒以上

95%

磁铁矿

细粒、微细粒

90%

赤铁矿(含镜铁矿)

中细粒以上

75%

赤铁矿

细粒、微细粒

70%

磁-赤混合矿

中细粒以上

78%

本题为中细粒以上赤铁矿,选矿回收率最低指标为 75%。

记忆要点: 赤铁矿比磁铁矿难选(弱磁性),回收率指标低;同一种矿石,粒度越细越难选,指标越低——赤铁矿"中细粒以上 75%、细/微细粒 70%"。

二、多项选择题:每题2分,至少有一个选项错误,错选不得分,少选每选对一个选项得0.5分

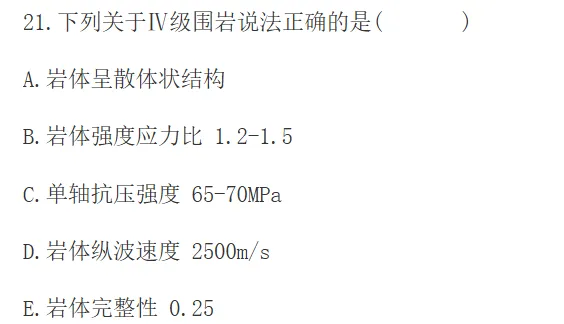

答案:BDE

A选项错误:散体状结构属于Ⅴ级围岩,不是Ⅳ级围岩。Ⅳ级围岩一般是碎裂结构。

B选项正确:Ⅳ级围岩岩体强度应力比 1.2~1.5。

C选项错误:单轴抗压强度65~70MPa属于坚硬岩,对应Ⅰ、Ⅱ级围岩,Ⅳ级围岩达不到这么高。

D选项正确:Ⅳ级围岩岩体纵波速度约2500m/s(2.5km/s)。

E选项正确:Ⅳ级围岩岩体完整性系数可以为0.25。

简单记忆:散体结构是最差的Ⅴ级围岩;高单轴抗压强度是坚硬岩(高级别围岩),直接排除A、C。

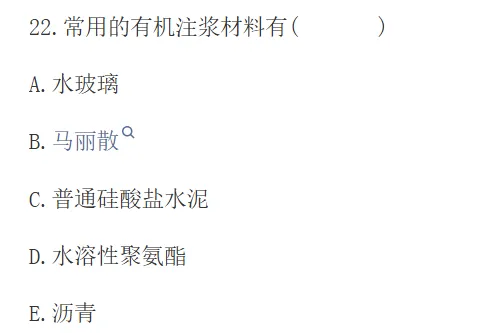

答案:BD

注浆材料分为无机和有机两大类:

无机注浆材料:水泥(C)、水玻璃(A),属于无机类,排除A、C。

有机注浆材料:B 马丽散:聚氨酯类有机注浆材料,煤矿常用;D 水溶性聚氨酯:有机高分子注浆材料。

沥青(改性沥青)属于有机材料,有沥青灌浆工艺,一般是加热后压入地层,主要用于大坝、围堰防渗堵漏。但是矿山井巷工程不常用,不是矿业教材列举的有机注浆材料。E不选

记忆要点:水泥、水玻璃 = 无机;马丽散、聚氨酯、树脂类等高分子材料= 有机。

答案:ACD

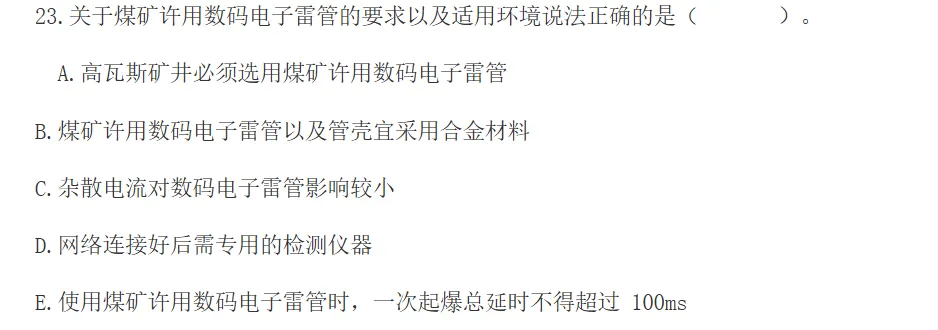

A选项正确:高瓦斯矿井井下爆破作业,必须选用煤矿许用数码电子雷管。

B选项错误:煤矿许用数码电子雷管管壳严禁使用铝及合金材料,防止摩擦产生火花引爆瓦斯。

C选项正确:数码电子雷管内置电子控制模块,自带闭锁保护,杂散电流对其影响较小,抗杂散电流能力远优于普通电雷管。

D选项正确:网路连接完成后,必须使用专用检测仪器(起爆控制器)逐发检测雷管身份、通断、网路状态。

E选项错误:煤矿井下数码电子雷管一次起爆总延时不得超过130ms,不是100ms。

依据:《煤矿安全规程》及《煤矿许用数码电子雷管安全技术要求(试行)》

《煤矿安全规程》第 99 条原文:立井凿井期间,掘进工作面与吊盘、吊盘与井口、吊盘与辅助盘、腰泵房与井口、翻矸平台与井口必须设置独立信号装置。吊盘与井口、腰泵房与井口、井口与提升机房,必须装设直通电话。所以选BDE

答案:ABD

柔性支护:允许支护结构产生一定变形,适应围岩变形;刚性支护整体性强、变形能力差。

A.锚杆支护:柔性支护(主动柔性支护)

B.喷射混凝土支护:薄喷层属于柔性支护,能和围岩共同变形

C.现浇混凝土支护:刚性支护,属于整体浇筑的刚性衬砌

D.U型钢支护:可缩性金属支架,典型柔性支护,受力后可收缩

E.砌体锚网喷联合支护:含有砌体(砌碹),砌体属于刚性结构,不属于柔性支护

速记区分

柔性:锚杆、喷砼、U型钢(可缩支架)刚性:现浇混凝土、砌碹(砌体)

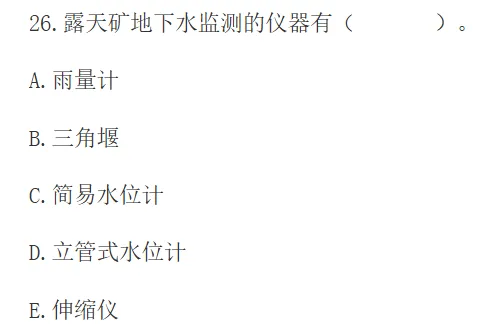

答案:CD

A.雨量计:监测降雨量(气象),不属于地下水监测仪器。

B.三角堰:用于测量涌水流量,不是地下水位监测仪器。

C.简易水位计:地下水水位监测仪器。

D.立管式水位计:(立管式测压管),监测地下水位。

E.伸缩仪:边坡位移监测仪器,监测岩体变形。

答案:ACD

依据《煤矿重大事故隐患判定标准》第八条(通风系统不完善、不可靠)

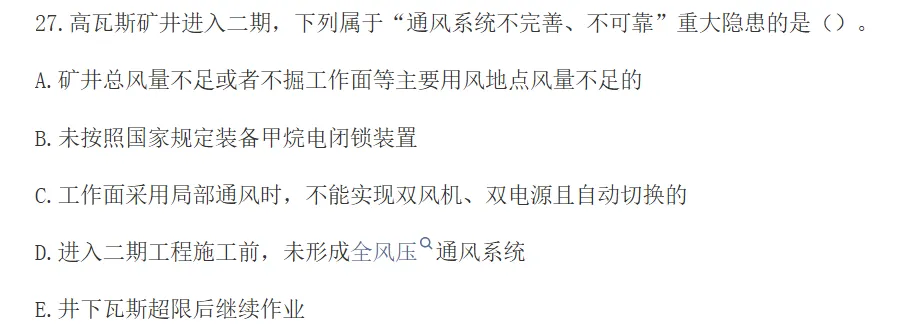

第八条 “通风系统不完善、不可靠”重大事故隐患,是指有下列情形之一的: (一)矿井总风量不足或者采掘工作面等主要用风地点风量不足的; …… 建设矿井进入二期工程前,没有形成全风压通风系统; 煤巷、半煤岩巷、有瓦斯涌出岩巷掘进,局部通风机不能实现双风机、双电源且自动切换。

考点区分:通风系统不完善不可靠:风量不足、局部通风无双风机双电源自动切换、二期未形成全风压通风 ;瓦斯超限作业:瓦斯超限继续作业 ;监控类隐患:未装甲烷电闭锁

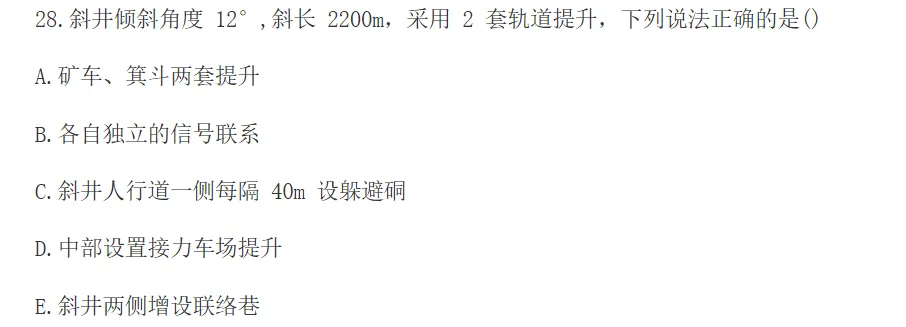

答案:ABCD

依据《煤矿井巷工程施工标准 GB/T50511-2022》:坡度≥8°斜井,应轨道运输,宜布置箕斗、矿车两套提升系统,两套提升系统应各有独立的信号装置; 斜长>2000m的斜井井筒,有轨运输时宜设置中部接力车场分级提升。

《煤矿安全规程》:斜井施工期间兼作人行道时,每隔40m设置躲避硐。

逐项解析:

A.矿车、箕斗两套提升 :倾角12°≥8°,宜布置矿车+箕斗两套提升。

B.各自独立的信号联系 :两套提升系统,信号装置相互独立。

C.斜井人行道一侧每隔40m设躲避硐 :斜井兼人行道,每隔40m设置躲避硐。

D.中部设置接力车场提升 :斜长2200m>2000m,长距离有轨运输,宜设置中部接力车场。

E.斜井两侧增设联络巷 :联络巷不是强制/推荐做法,题干条件不要求增设联络巷。

考点速记:倾角≥8°:轨道运输,箕斗+矿车双提升,独立信号; 斜长>2000m:考虑中部接力车场; 斜井兼人行道:躲避硐间距40m。

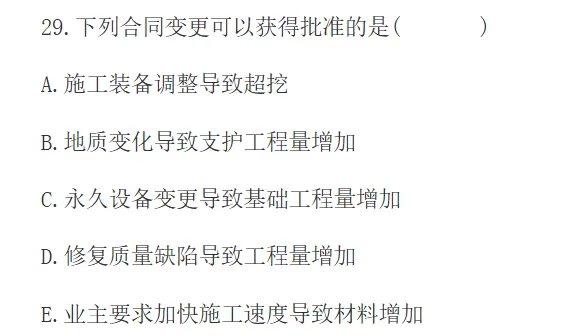

答案:BCE

合同变更成立原则:非承包商自身原因造成的工程变化,才可以申请变更、获得批准;承包商自身原因造成的,不能变更。

A.施工装备调整导致超挖:施工装备属于施工单位自身施工方案原因,责任由承包商承担,不予变更。

B.地质变化导致支护工程量增加:地质条件与勘察资料不符,属于业主风险,可批准合同变更。

C.永久设备变更导致基础工程量增加:永久设备一般由业主方确定,属于业主原因,可批准变更。

D.修复质量缺陷导致工程量增加 :质量缺陷是施工单位自身施工质量问题,费用工期自行承担,不能变更。

E.业主要求加快施工速度导致材料增加 :业主指令赶工,属于业主原因,可以办理合同变更。

一句话速记:

业主/地质风险:地质变化、业主改设备、业主指令赶工 → 可变更

施工方自身原因:装备问题、修补自身质量缺陷 → 不能变更

答案:ABD

空间数据:带有地理坐标、空间位置属性的数据。

A.地理位置信息:带坐标,属于空间数据

B.地质信息:地层、构造等空间地质信息,属于空间数据

C.施工设备性能、工艺参数信息:属于设备工艺属性数据,没有空间位置,不属于空间数据

D.土地利用信息:地块位置、用地范围,属于空间数据

E.提升设备运行维护信息:机电设备运维属性数据,属于业务属性数据,不是空间数据

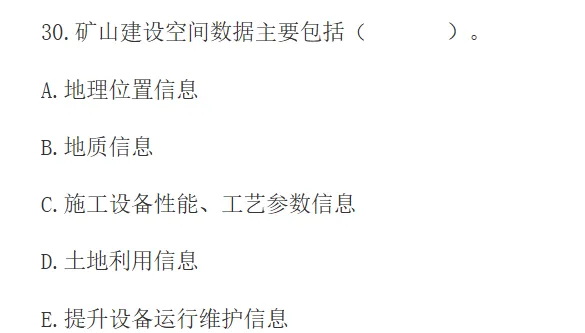

考点区分

空间数据:地理位置、地质、土地利用(带空间坐标、位置范围)

属性/业务数据:设备性能参数、设备运维记录

三、实务操作和案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)

【案例一】

某煤矿副井净直径 6.5m,深度 526m,表土厚度 164m,基岩段富含水。围岩级别Ⅳ级,施工单位采用一次全深冻结。设计冻结圈径 11.5m,双层井壁,内壁厚度 500mm,采用钢筋混凝土支护,外壁厚度 450mm,采用素混凝土支护。冻结基岩采用钻爆法施工。采用 FJD-6 伞钻配“一”字型钎头,掏槽孔圈径分别为 1200mm 和 2000mm,周边孔圈径 8200mm,如图所示。

采用普通水胶炸药和毫秒延期电雷管。掏槽孔采用反向连续装药结构,周边眼、辅助眼采用反向间隔装药结构。

该井筒施工组织会审时,施工单位总工要求根据地质条件优化凿岩机具配置,调整工作面炮孔布置及爆破器材选用,适应该井筒围岩破碎、裂隙发育的施工条件。

事件 1:施工至 325—329m,爆破后发现井帮有黄色盐水渗漏,班长立即组织停止盐水循环,关闭支管阀门,核实发现,冻结管距周边孔最小距离 1.13m,最大 2.08m。工作面单次起爆药量为378.2kg,实测循环进尺 3.5m。

事件 2:马头门施工浇筑混凝土 865m,共留 2 组混凝土试块,按每组 3 块混凝土的试块的强度平均值作为代表值。

【问题1】图 1 中井筒炮眼布置采用的是哪种掏槽方式?根据施工条件,应如何合理优化凿岩配套机具及调整炮孔布置?

【答案】

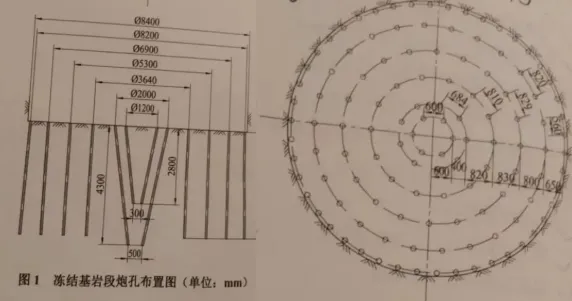

(1)斜眼掏槽(锥形掏槽,图中两圈掏槽孔向内倾斜);

(2)机具优化: ① 将一字型钎头更换为十字型合金钎头,适配破碎裂隙围岩,提高破岩能力、减少卡钻; ② 选用适配循环进尺的钻杆,控制炮孔深度,不宜一次 3.5m 深孔爆破。

(3)炮孔布置调整: ① 周边孔圈径应调整至井筒掘进外径(Φ8400mm),原 8200mm 偏小,保证井壁设计开挖轮廓; ② 控制周边孔与冻结管之间的安全距离≥1.2m; ③ 破碎围岩,适当加密周边眼,降低单孔药量,减少爆破对冻结管扰动; ④ 减小单次爆破总药量,降低爆破震动。

【问题2】根据井筒施工组织设计会审意见,如何调整爆破器材,说明理由。

【答案】

调整方案:选用煤矿许用水胶炸药、煤矿许用数码电子雷管;雷管总延时控制≤130ms。

理由: 本工程为煤矿副井,属于有瓦斯风险矿井,必须使用煤矿许用爆破器材;普通毫秒电雷管不能满足煤矿瓦斯安全要求;数码电子雷管延时可控,降低爆破震动,保护冻结管,防止瓦斯爆炸风险。

【问题3】如何避免事件 1 中井帮盐水渗透,保证冻结安全?

【答案】

1. 控制周边炮孔与冻结管的最小距离≥1.2m,本案例最小仅 1.13m,不满足,要调整炮孔位置;

2. 降低单次起爆总药量,减少爆破震动对冻结管的冲击破坏(本案例药量 378.2kg 偏大);

3. 减小循环进尺,本案例循环进尺 3.5m 过大,破碎围岩缩短进尺,必要时增加临时支护;

4. 优化爆破参数,周边眼采用不耦合装药,降低爆破振动;

5. 爆破前复核冻结管位置,爆破后及时监测冻结壁温度、检查冻结管有无破损;

6. 一旦发现冻结管渗漏,应立即停止掘进,关闭支管阀门,采取注浆封堵修复冻结管。

补充:事件 1 班长操作错误:不能直接停止盐水循环,停盐水循环会造成冻结壁融化,风险极大。正确做法:先核实渗漏位置,必要时减负荷运行盐水,再处置。

【问题4】针对事件 2 纠正施工单位的错误做法。

【答案】

试块组数错误:马头门浇筑 865m³ 混凝土,每浇筑 200m³ 留置不少于 1 组试块,865m³ 至少留置5 组(背景仅留 2 组,数量不足);

强度代表值判定错误:不能直接取 3 块平均值。 规范判定规则: ① 3 个试件强度算术平均值; ② 当最大值或最小值与中间值差值>中间值 15%,取中间值作为代表值; ③ 最大值、最小值两者均超过中间值 15%,本组试块无效,需重新取样

【案例二】

某项目为新建矿山地面工业建筑及配套工程,所处场地起伏较大。地面主要土层为素填土和粉质黏土。设计统一采用 3:7 灰土分层换填垫层处理全场浅层较弱地基,换填深度 2m,计划如下:

图中部分工作存在搭接关系,A 工作结束至 C 工作开始的时距 FTSac=8,C 工作开始至 E 工作完成的时距 STTce=20。

事件 1:土方开槽后补勘发现,储煤仓基础区域回填土厚度 4—6m,局部分布流塑状淤泥层,灰土换填无法满足承载要求,经过论证,变更为“水泥土搅拌桩复合地基+顶部混凝土垫层”组合处理,修改后,重新报批。

事件 2:办公楼主体混凝土浇筑工序被项目部设为关键质量控制点。二层柱梁板混凝土工程施工完毕,混凝土质量控制资料和观感质量检查合格后,监理工程师对现浇构件的位置和尺寸进行了质量抽检如下:

①44 根框架柱抽检 5 根;

②113 根框架梁抽检 5 根;

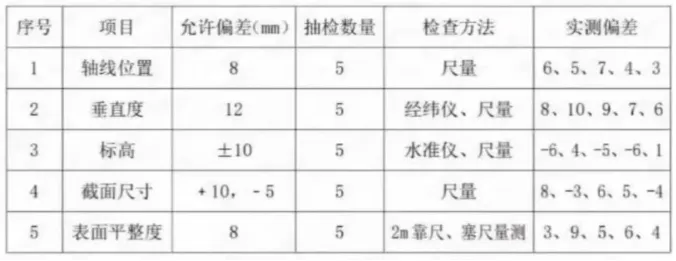

③剪力墙涉及 20 个房间抽检 2 间;其中框架柱的位置和尺寸检查如下:

【问题1】写出施工单位重新确定后的网络计划的关键工作和工期。

【答案】

逻辑关系与时距:

A持续6个月;B持续6个月;C持续10个月;D持续12个月;E持续14个月;F持续0个月

故,总工期:36 个月;关键工作:A、C、D、F;关键线路:A → C → D → F

【问题2】针对事件 1 储煤仓地基处理还可采用哪些方式?

【答案】:

还可以采用 CFG 桩复合地基、砂石桩复合地基高压旋喷桩复合地基、水泥粉煤灰碎石桩复合地基、土桩和灰土桩复合地基、夯实石灰桩复合地基、旋喷桩复合地基、水泥土搅拌桩复合地基、振冲碎石桩、预制桩基础、挖除淤泥换填砂石垫层、地基注浆加固。补充:夯实地基(强夯法、强夯置换法)、预压地基(堆载预压、真空预压、振冲加固地基)。

【问题3】针对事件 1,除工程设计有重大修改,还有哪些情况需要对施工组织设计进行修改补充?

【答案】

根据《建筑施工组织设计规范》(GB/T 50502),除工程设计重大修改外,发生下列情况,施工组织设计应及时修改或补充:

1.有关法律、法规、规范、标准实施或修订,导致施工条件发生重大变化;

2.施工方法、施工工艺有重大调整;

3.主要施工资源配置发生重大变化;

4.工程施工环境、地质条件有重大变化;

5.原施工组织设计存在重大疏漏或发现重大问题。

【问题4】4.针对事件 2,分别判断监理抽检数量是否合理,说明理由。给出表 2 框架柱位置和尺寸的验收结论,说明理由。

【答案】

依据《混凝土结构工程施工质量验收规范》(GB 50204)。框架柱:抽检 5 根,合理。理由:现浇结构柱,检验批抽查数量为构件总数 10%,且不少于 5 根。总 44 根,44×10%=4.4 根,最少取 5 根,本次抽检 5 根,符合。

框架梁:抽检 5 根,不合理。理由:梁抽查数量为构件总数 10%,且不少于 5 根。总 113 根,113×10%=11.3 根,应至少抽检 11 根,仅抽 5 根,不满足规范。

剪力墙:抽检 2 间,不合理。理由:剪力墙按房间抽查,抽查10% 且不少于 3 间。共 20 间,20×10%=2 间,但规范要求最低不少于 3 间,仅抽 2 间,不符合。

框架柱位置和尺寸验收结论及理由

5 个检测项目是5 个独立的一般项目(轴线位置、垂直度、标高、截面尺寸、表面平整度,分开各自验收)

轴线位置:5 点全部合格,合格率 100% 。合格

垂直度:5 点全部合格,合格率 100% 。合格

标高:5 点全部合格,合格率 100% 。合格

截面尺寸:5 点全部合格,合格率 100% 。合格

表面平整度:5 测点,1 点超标,合格率 80%,无严重缺陷 。合格

检验批验收结论:该框架柱位置尺寸检验批合格。

理由:主控项目全部合格;各一般项目合格点率≥80%,无严重缺陷,质量资料完整。

【案例三】

某金属矿山井下运输大巷设计为直墙半圆拱断面,长度 3500m,净端面 18m² , 巷道围岩为Ⅳ级,中间有长度 500m 的为 V 级围岩,水用文地质条件简单,Ⅳ级围岩采用锚网喷支护,V 级围岩采用管棚超前支护及钢拱架锚网喷联合支护。

某施工单位承担此项目。采用机械化配套方案,Ⅳ级围岩为全断面一次爆破成巷,机械化快速排矸,循环进尺 3m,V 级围岩通过改装掘进装备施工超前管棚拱架台车架设钢拱架短掘短支,循环进尺 1.2m,工作面采用锚喷支护台车进行锚网喷支护作业。选用 25mm 碎石、粗砂,32.5 级水泥及速凝剂,初喷 4 小时以后再复喷,达到设计厚度要求。

事件 1:在 V 级围岩掘进前,项目部技术人员交底时要求先施工管棚再开挖,作业班组在管棚施工时,由于管棚材料未及时到达现场,班长为抢进度,先掘进后再施工管棚。施工发生岩石滑落,砸中作业人员肩膀和腿部。

事件 2:巷道掘进至 2000m 处,后方 V 级围岩中部分支护结构出现混凝土开裂,顶帮变形严重现象,威胁前方施工和运输车辆通行,施工单位编制了针对该地段支护修复变形施工方案,修复和掘进同时进行,由里向外,拆 1m 修 1m 顺序推进,直至修复完成,监理人员认为不妥。

【问题1】给出施工单位针对运输大巷施工掘进机械化配套的设备名称。

【答案】

凿岩设备:凿岩台车(掘进台车)

装矸设备:铲斗侧卸式装岩机

运矸设备:矿车 + 电机车(或梭式矿车)

支护设备:管棚拱架台车、锚喷支护台车

辅助:混凝土喷射机、锚杆钻机

【问题2】针对喷射混凝土施工用料和工艺存在的问题,写出正确做法。

【答案】

①材料问题

石子粒径:喷射混凝土骨料碎石粒径不应大于 15mm,背景 25mm 过大;

砂:优先采用中砂,不宜采用粗砂;

补充:喷射混凝土宜选用 42.5 级普通硅酸盐水泥(32.5 水泥强度偏低,矿山井巷喷砼一般不推荐)

②工艺问题

初喷复喷间隔时间错误:初喷混凝土终凝后即可复喷,一般 20~30min;不能等到 4h 之后复喷。间隔太久,初喷层表面污染、粘结力下降,两层之间出现夹层,容易开裂脱落。

【问题3】事件一,发生岩石滑落事故的应急处理程序。

【答案】

立即停止作业,撤离危险区域所有人员,切断工作面电源;

立即报告现场值班负责人,上报项目安全管理部门;

评估现场围岩稳定性,设置警戒,防止二次垮落;

在保证自身安全前提下抢救受伤人员,转移至安全地点;

对伤员简单包扎止血,及时送医救治;

保护事故现场,拍照留存;

开展险情监测,排除围岩垮塌隐患,隐患消除前严禁人员进入;

按规定上报事故,组织事故调查。

【问题4】事件 2 中,如何提高支护结构的整体强度和抗变形能力,针对施工单位修复中存在的问题,写出正确做法。

【答案】

①提高支护整体强度、抗变形能力措施

采用钢拱架 + 锚网喷联合支护,钢拱架紧跟工作面;

增加锚杆长度、锚杆直径,提高锚杆锚固力;采用锚索加强深部围岩支护;

加厚喷射混凝土厚度,提高喷射混凝土强度;

钢拱架之间设置纵向连接筋,保证拱架整体协同受力;

支护后及时进行围岩变形监测,根据监测结果动态调整支护参数;

必要时壁后注浆,充填围岩裂隙,提高围岩自身承载力。

②原修复方案存在问题 + 正确做法

原方案存在问题:

修复与掘进同时施工:两处作业互相干扰,爆破振动会加剧变形段围岩失稳,增大垮落风险;修复顺序由里向外:危险段修复应由外向里,由安全区域向危险区域推进;“拆 1m 修 1m”:一次性拆除原有支护,围岩失去约束,极易发生垮塌。

正确做法:

停止前方掘进作业,优先完成变形段修复,修复完成验收合格后再恢复掘进,不得平行作业;

修复顺序:由外向里(从围岩稳定的外侧向变形严重内侧施工);

遵循先支护、后拆除原则,严禁一次性大面积拆除原有支护;分段、短段修复;先打临时支护,再拆除破损支护,支护完成后再进行下一段施工;修复全过程进行围岩变形监测,发现险情立即撤人。

【案例四】

某煤矿井下辅助运输大巷布置在煤层底板。岩层中采用直墙半圆拱形断面,净宽 4.8m,净高3.6m,地质资料显示巷道前方 350m 处有一导水陷落柱,岩石较为破碎,水头压力 2MPa。采用锚网喷加锚索支护喷射厚度 120mm,岩石破碎地段采用超前支护加固,施工单位编制了该运输大巷的施工作业规程,采用钻爆法施工,掘进进尺 2m。

事件 1:安全检查发现大巷施工工作面存在帮锚杆施工滞后,复喷距离工作面过远,锚索支护工序质量检查内容不完整。

事件 2:接近导陷落柱时,项目部制定了探水注浆措施,设计钻探方法。在巷道左、中、右各布置一个钻孔,长度 100m,超前距 20m,孔口管 15m,孔口仅安装三通闸阀,压力表,监理认为存在问题。

事件 3:施工过程中发生了火灾。按要求佩戴压缩氧自救器撤离工作面。

【问题1】针对大巷前方陷落柱岩石较破碎,采取哪些超前支护措施?

【答案】

超前管棚支护;超前锚杆(超前树脂锚杆)支护;超前小导管注浆支护;超前预注浆加固围岩(本处为导水陷落柱,同时兼具堵水 + 加固破碎岩体);超前金属骨架支护。

【问题2】事件 1 中锚杆和喷射混凝土支护作业在空间上如何安排?锚索工序施工主控项目包括哪些?

【答案】

(1)锚杆 + 喷砼空间安排(锚喷巷道常规施工顺序)

初喷紧跟工作面:爆破、出矸完成后,立即对围岩初喷混凝土,封闭围岩,防止风化、掉块;初喷完成后,施工锚杆(顶锚杆、帮锚杆),锚杆紧跟工作面,不得滞后;挂金属网;复喷混凝土,达到设计喷层厚度;复喷距离工作面不能过远。

空间逻辑:先初喷封闭围岩→打锚杆、挂网→复喷成型,锚杆不能滞后,复喷及时跟进。

(2)锚索施工主控项目(GB50213 煤矿井巷验收规范)

锚索的材质、规格;锚索的锚固力(拉拔力);锚索孔深度;锚索张拉力(预紧力);锚索的外露长度。

【问题3】纠正事件 2 探水注浆措施存在的问题。

【答案】

钻孔数量不足:仅左中右 3 孔,破碎导水陷落柱,应增加钻孔数量,扇形布置,上下也布置钻孔,保证控制巷道轮廓线外一定范围。

超前距不足:水头压力 2MPa,导水陷落柱,超前距不应小于 30m,原 20m 不符合。

孔口管长度不足:孔口管长度应根据围岩破碎程度和水压确定,水压 2MPa,15m 孔口管偏短;孔口管必须固结牢固,做耐压试验。

孔口装置不全:除三通闸阀、压力表,必须安装防喷装置(防喷器),防止高压水突水伤人。

缺少:探水钻孔应设置止水套管;注浆前应对孔口管进行耐压试验;钻孔终孔位置要保证巷道轮廓线外留有安全隔水岩柱。

【问题4】该大巷通过陷落柱除采取探水注浆措施外,还应采取哪些预防顶板事故措施?

【答案】

采用短掘短支,减小循环进尺,减少围岩暴露时间;

加强超前支护(超前锚杆 / 小导管 / 管棚);

采用钢拱架 + 锚网喷联合支护,必要增加锚索,提高支护强度;

钢拱架之间设置纵向连接筋,保证支护整体性;

加强围岩变形监测,监测顶帮位移,异常立即撤人;

缩小锚杆、锚索间排距,加密支护;

严禁空顶作业,工作面预留足够的临时支护;

制定顶板垮落应急预案,设置避灾路线。

【问题5】针对事件 3,写出压缩氧自救器的佩戴步骤。

【答案】

取下自救器,撕掉封口带;—打开外壳,取出呼吸器;—拔掉口具塞,将口具放入口中,牙齿咬住口具,紧闭嘴唇;—把鼻夹夹在鼻子上,用嘴呼吸;—戴上头带,固定自救器;—开启氧气瓶(开启气瓶阀门);—检查呼吸,确认供气正常,迅速沿避灾路线撤离。

【案例五】

某施工单位承建一立井井筒工程,净直径 7.5m,设计深度 800m,表土层厚度 120m,无明显含水层,基岩段围岩较稳定,但在井深 450~480m 处存在一裂隙,含水层,预计用水量 45m/h,施工单位编制了施工组织部分内容如下:

(1)施工方案:采用混合作业,FJD-6 伞钻打眼,炮眼深度设计为 3.5m,出研采用一台 Hz-4型中心回抓岩机,4m 的金属整体活动式模板,一台 JKZ-2.8 提升机和一台 2JKZ-3.6 提升机配 4~5m3吊桶,混凝土输送采用溜灰管输送到吊盘,再经分灰器和离合管输送到模板。

(2)井内设备布置:吊桶布置偏离井筒中心线,靠提升机一侧;中心回转抓岩机布置在中心抓岩;采用一台卧泵布置在工作面排水;安全梯靠井壁悬吊,距离井壁控制间距在 500mm 以上。

(3)劳动组织与安全管理:提升运输采用三八制作业,配备提升机司机 8 人,井下实行四个专业班组滚班制作业,伞钻操作司机 4 人;爆破作业严格执行一炮三检制度,爆破后通风时间不少于 10 分钟后方可安排人员进入工作面作业。

施工单位上级主管部门,组织人员对施工组织设计进行审查,并指出问题经整改后批准执行。在施工过程中发生了如下事件:

事件 1:井筒正常施工 460m 处突遇大量涌水,达到 35m3/h,由于现场未提前准备注浆堵水设备,项目部采用强行排水掘进,井壁出现涌水以及蜂窝麻面等质量缺陷。

事件 2:在一次提升矸石过程中突然停电,造成紧急制动,但未造成人员伤亡,项目部安排人员紧急处理之后,对提升系统以及电气部分进行了安全检查。

【问题1】纠正施工组织设计在施工方案与井内设备布置方面的不合理之处。

【答案】

施工方案不妥之处:①仅考虑工作面卧泵排水,针对 45m³/h 裂隙含水层,未提前制定注浆堵水方案; ②溜灰管输送混凝土缺少缓冲装置,容易造成混凝土离析。

井内设备布置不妥之处:①只设置 1 台工作面卧泵排水不合理;改正:排水设备应不少于 2 台,一用一备,排水泵宜布置在吊盘上,避免爆破损坏。 ②安全梯靠井壁悬吊错误;改正:安全梯应独立悬吊,不得依附井壁;安全梯距井壁间距不应为 500mm,应控制 100~200mm。 ③吊桶布置位置,需保证吊桶、抓岩机、井壁之间留有足够安全间隙,不得干扰抓岩作业。

【问题2】纠正劳动组织与安全管理中的不妥之处。

【答案】

爆破后通风时间不少于 10min 不妥;改正:立井爆破后通风时间不应少于 15min,待炮烟排净后方可人员进入工作面。

伞钻司机配置 4 人不妥,滚班作业,伞钻操作应按循环配置,4 个班组,伞钻司机配置不足,应增加伞钻司机数量。

两台提升机,提升司机共 8 人,人员配置不足,两台提升机应分别配置司机,配齐替班人员。

【问题3】针对井深 450~480 米处含水层应采取何种治水措施,说明理由。

【答案】

措施:工作面预注浆

理由:含水层位于井筒施工前方,属于基岩裂隙含水层,预计涌水量 45m³/h,涌水量较大;工作面预注浆可以提前封堵裂隙水,减少井筒涌水,改善井筒作业条件,防止涌水影响井壁混凝土浇筑质量;避免强行排水掘进,防止水冲刷未凝固混凝土,产生蜂窝麻面、井壁渗水缺陷。

【问题4】事件 1 造成井壁质量缺陷的直接原因有哪一些?应如何预防此类质量问题?

【答案】

直接原因:含水层涌水,涌水直接冲刷刚浇筑未凝固的混凝土,带走水泥浆;强行排水掘进,未提前注浆堵水,工作面涌水未治理;浇筑混凝土时,模板内积水没有排净,积水稀释混凝土,造成蜂窝麻面;涌水从围岩裂隙渗出,水侵入混凝土,降低混凝土密实度。

预防措施:含水层掘进前,实施工作面预注浆,封堵裂隙涌水;浇筑井壁前,将模板内积水排干净;有少量渗水时,采用导水管引排,将水引出模板外,不得让水直接冲刷混凝土;控制混凝土浇筑分层连续振捣,保证混凝土密实;涌水地段优先选用抗渗混凝土。

【问题5】事件 2 中对提升系统机械部分必要的安全检查还有哪一些?

【答案】

检查制动系统:闸瓦间隙、制动盘磨损情况,制动盘有无过热、裂纹;

检查钢丝绳:有无断丝、变形、锈蚀、张力变化;

检查提升容器(吊桶)、连接装置、钩头、保险绳;

检查天轮、导向轮轮缘、轴承;

检查减速器、联轴器有无异常;

检查罐道、罐道梁;

检查深度指示器、过卷保护装置机械部件。

回顾完这套试卷,我感觉我不是一个矿业工程建造师,我都愧对我的二级建造师证。试卷里面说的什么我完全不懂啊,准备放弃明年的考试了!
