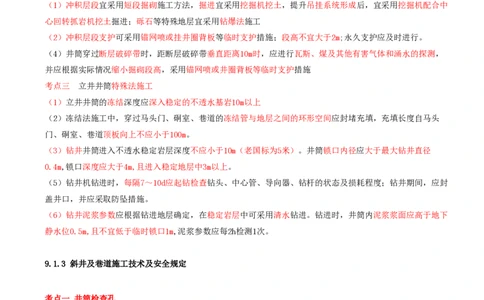

当前位置:首页>文档>02.41-第2篇-第9章-9.1.2-立井井筒施工技术及安全规定-9.1.4-锚喷支护工程技术要求_2026年一级建造师_2026年一建矿业_2025年一建矿业SVIP_02-基础精讲✿高端面授✿深度强化_09.第九章

02.41-第2篇-第9章-9.1.2-立井井筒施工技术及安全规定-9.1.4-锚喷支护工程技术要求_2026年一级建造师_2026年一建矿业_2025年一建矿业SVIP_02-基础精讲✿高端面授✿深度强化_09.第九章

  • 2026-03-08 08:25:49 2026-01-29 09:54:41

文档预览

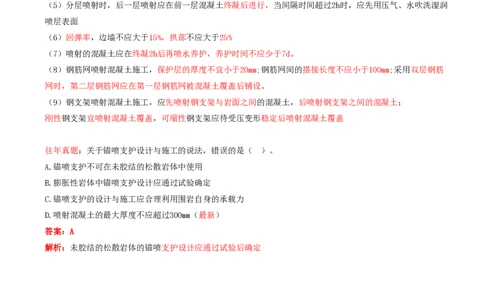

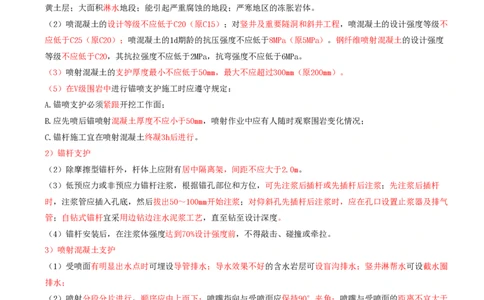

02.41-第2篇-第9章-9.1.2-立井井筒施工技术及安全规定-9.1.4-锚喷支护工程技术要求_2026年一级建造师_2026年一建矿业_2025年一建矿业SVIP_02-基础精讲✿高端面授✿深度强化_09.第九章
02.41-第2篇-第9章-9.1.2-立井井筒施工技术及安全规定-9.1.4-锚喷支护工程技术要求_2026年一级建造师_2026年一建矿业_2025年一建矿业SVIP_02-基础精讲✿高端面授✿深度强化_09.第九章
02.41-第2篇-第9章-9.1.2-立井井筒施工技术及安全规定-9.1.4-锚喷支护工程技术要求_2026年一级建造师_2026年一建矿业_2025年一建矿业SVIP_02-基础精讲✿高端面授✿深度强化_09.第九章
02.41-第2篇-第9章-9.1.2-立井井筒施工技术及安全规定-9.1.4-锚喷支护工程技术要求_2026年一级建造师_2026年一建矿业_2025年一建矿业SVIP_02-基础精讲✿高端面授✿深度强化_09.第九章

文档信息

文档格式
pdf
文档大小
0.191 MB
文档页数
4 页
上传时间
2026-01-29 09:54:41

文档内容

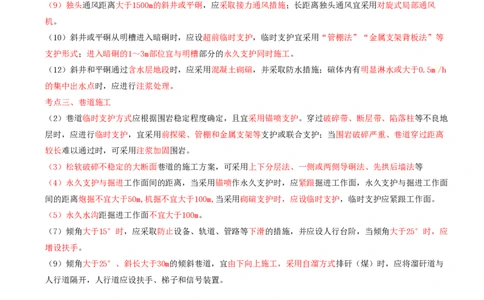

9.1.2 立井井筒施工技术及安全规定 考点一、立井井筒检查孔 (1)地质构造、水文条件中等以下类型的矿井,每个立井井筒至少应打1个检查孔,且应对主要含水层进行分 层抽水试验。 (3)检查孔距井筒中心不应超过25m,且不得布置在井筒掘进范围内。 (4)检查孔应超过井筒设计深度30m。 考点二、立井井筒普通法施工 (1)冲积层段宜采用短段掘砌施工方法,掘进宜采用挖掘机挖土,提升吊挂系统形成后,宜采用挖掘机配合中 心回转抓岩机挖土掘进;砾石等特殊地层宜采用钻爆法施工 (2)冲积层段支护可采用锚网喷或挂井圈背板等临时支护措施;段高不宜大于2m;永久支护应及时进行。 (4)井筒穿过断层破碎带时,距断层破碎带垂直距离10m时,应进行瓦斯、煤及其他有害气体和涌水的探测, 并应根据实际情况缩小掘砌段高,采用锚网喷或井圈背板等临时支护措施 考点三 立井井筒特殊法施工 (1)立井井筒的冻结深度应深入稳定的不透水基岩10m以上 (2)冻结法施工中,穿过马头门、硐室、巷道的冻结管与地层之间的环形空间应封堵充填,充填长度自马头 门、硐室、巷道顶板向上不应小于100m。 (3)钻井井筒进入不透水稳定岩层深度不应小于10m(老国标为5米)。井筒锁口内径应大于最大钻井直径 0.4m,锁口深度应大于4m,且进入稳定地层中3m以上。 (5)钻井机钻进时,每隔7~10d应起钻检查钻头、中心管、导向器、钻杆的状态及损耗程度;钻井期间,应封 盖井口,并应采取防坠措施。 (6)钻井泥浆参数应根据钻进地层确定,在稳定岩层中可采用清水钻进。钻进时,井筒内泥浆浆面应高于地下 静水位0.5m,且不宜低于临时锁口1m,泥浆参数应每2h检测1次。 9.1.3 斜井及巷道施工技术及安全规定 考点一 井筒检查孔 (1)检查孔不得布置在井筒掘进范围内,宜布置在斜井、平硐一侧,检查孔与井筒纵向中心线水平距离不应大 于25m。 (2)检查孔布置间距不应超过60m。 (3)检查孔孔深应超过该处斜井、平硐掘进轮廓线底板垂深30m。 (4)冻结法施工斜井,冻结起始端、中部、终止端及各含水层至少应各布置1个检查孔,为确定冻结终端界 面,应增加1~2个检查孔。 考点二、斜井与平硐施工(1)斜井与平硐宜采用平行作业方式施工。 (2)坡度小于8°的斜井和平硐运输宜采用无轨胶轮运输设备,平硐也可采用电机车牵引矿车或梭车运输。 (3)坡度大于或等于8°的斜井应采用轨道运输,宜布置箕斗和矿车两套提升系统,且两套提升系统应各有独 立的信号装置 (5)斜井人行道一侧应每隔40m设一躲避硐,平硐人行道一侧每隔100~150m应设避车硐室。 (6)轨道运输时,斜井井口及井筒内应按规定设置挡车器、挡车栏、超速挡车器等安全防护设施。 (7)斜长大于2000m的斜井,宜设中部接力车场分级提升。 (8)大于2000m的斜井或平硐,相邻的斜井或平硐同时施工时,应在相邻的两条斜井或平硐之间增设联络巷。 (9)独头通风距离大于1500m的斜井或平硐,应采取接力通风措施;长距离独头通风宜采用对旋式局部通风 机。 (10)斜井或平硐从明槽进入暗硐时,应设超前临时支护,临时支护宜采用“管棚法”“金属支架背板法”等 支护形式;进入暗硐的1~3m部位宜与明槽部分的永久支护同时施工。 (12)斜井和平硐通过含水层地段时,应采用混凝土砌碹,并采取防水措施;碹体内有明显淋水或大于0.5m3/h 的集中出水点时,应进行注浆处理。 考点三、巷道施工 (2)巷道临时支护方式应根据围岩稳定程度确定,且宜采用锚喷支护。穿过破碎带、断层带、陷落柱等不良地 层时,应进行临时支护,宜采用前探梁、管棚和金属支架等支护或联合支护;当围岩破碎严重、巷道穿过距离 较长难以通过时,可采用注浆加固围岩。 (3)松软破碎不稳定的大断面巷道的施工方案,可采用上下分层法、一侧或两侧导硐法、先拱后墙法等 (4)永久支护与掘进工作面间的距离,当采用锚喷作永久支护时,应紧跟掘进工作面,永久支护与掘进工作面 间的距离炮掘不宜大于50m,机掘不宜大于100m,当采用砌碹支护时,应设临时支护,临时支护应紧跟工作面。 (5)永久水沟距掘进工作面不宜大于100m。 (7)倾角大于15°时,应采取防止设备、轨道、管路等下滑的措施,并应设人行台阶,当倾角大于25°时,应 增设扶手。 (9)倾角大于25°、斜长大于30m的倾斜巷道,宜由下向上施工,采用自溜方式排矸(煤)时,应将溜矸道与 人行道隔开,人行道应设扶手、梯子和信号装置。 习题演练 平巷施工时,永久水沟距掘进工作面( )。 A.不宜大于40m B.不宜小于40m C.不宜大于100m D.不宜小于100m答案:C 解析:永久水沟距掘进工作面不宜大于100m 9.1.4 锚喷支护工程技术要求 考点一、《岩土锚杆与喷射混凝土支护工程技术规范》GB 50086—2015相关要求 1)一般规定 (1)对下列地质条件的锚喷支护设计应通过试验后确定: 膨胀性岩体;未胶结的松散岩体;有严重湿陷性的 黄土层;大面积淋水地段;能引起严重腐蚀的地段;严寒地区的冻胀岩体。 (2)喷混凝土的设计等级不应低于C20(原C15);对竖井及重要隧洞和斜井工程,喷混凝土的设计强度等级不 应低于C25(原C20);喷混凝土的1d期龄的抗压强度不应低于8MPa(原5MPa)。钢纤维喷射混凝土的设计强度 等级不应低于C20,其抗拉强度不应低于2MPa,抗弯强度不应低于6MPa。 (3)喷射混凝土的支护厚度最小不应低于50mm,最大不应超过300mm(原200mm)。 (5)在V级围岩中进行锚喷支护施工时应遵守规定: A.锚喷支护必须紧跟开挖工作面; B.应先喷后锚喷射混凝土厚度不应小于50mm,喷射作业中应有人随时观察围岩变化情况; C.锚杆施工宜在喷射混凝土终凝3h后进行。 2)锚杆支护 (2)除摩擦型锚杆外,杆体上应附有居中隔离架,间距不应大于2.0m。 (3)低预应力或非预应力锚杆注浆,根据锚孔部位和方位,可先注浆后插杆或先插杆后注浆;先注浆后插杆 时,注浆管应插入孔底,然后拔出50~100mm开始注浆;对仰斜孔先插杆后注浆时,应在孔口设置止浆器及排气 管;自钻式锚杆宜采用边钻边注水泥浆工艺,直至钻至设计深度。 (4)锚杆安装后,在注浆体强度达到70%设计强度前,不得敲击、碰撞或牵拉。 3)喷射混凝土支护 (1)受喷面有明显出水点时可埋设导管排水;导水效果不好的含水岩层可设盲沟排水;竖井淋帮水可设截水圈 排水; (2)喷射分段分片进行,顺序应由上而下;喷嘴指向与受喷面应保持90°夹角;喷嘴与受喷面的距离不宜大于 1.5m 分层喷射时,后层喷射应在前层混凝土终凝后进行,若终凝1h后进行喷射,则应先用风水清洗喷层表面;喷射 作业紧跟开挖工作面时,下一循环爆破作业应在混凝土终凝3h后进行。 (3)喷水养护应在喷射混凝土终凝后2h进行,养护时间不应少于5d;气温低于+5℃时不得喷水养护。 (4)喷射混凝土作业区的粉尘浓度不应大于10mg/m3,喷射混凝土作业人员应采用个体防尘用具 考点二、《煤矿井巷工程施工标准》2022相关要求 1)锚杆支护(4)锚杆孔内的积水和岩粉应清理干净。 (5)锚杆托盘应紧贴岩面或初喷面,未接触部位应背紧;螺帽宜用力矩扳手拧紧,扭矩不应小于设计规定。 2)喷射混凝土支护 (1)原材料宜选用硅酸盐水泥或普通硅酸盐水泥,水泥的强度等级不应低于42.5级;应采用坚硬、干净的中砂 或粗砂;应采用坚硬耐久的碎石或卵石,粒径不宜大于15mm;速凝剂或其他外加剂的掺量应通过试验确定,混凝 土的初凝时间不应大于5min,终凝时间不应大于10min;。 (3)干混合料宜随拌随用,不掺加速凝剂的混合料的存放时间不应超过2h,掺加速凝剂的混合料的存放时间不 应超过20min。 (5)分层喷射时,后一层喷射应在前一层混凝土终凝后进行,当间隔时间超过2h时,应先用压气、水吹洗湿润 喷层表面 (6)回弹率,边墙不应大于15%,拱部不应大于25% (7)喷射的混凝土应在终凝2h后再喷水养护,养护时间不应少于7d。 (8)钢筋网喷射混凝土施工,保护层的厚度不宜小于20mm;钢筋网间的搭接长度不应小于100mm;采用双层钢筋 网时,第二层钢筋网应在第一层钢筋网被混凝土覆盖后铺设。 (9)钢支架喷射混凝土施工,应先喷射钢支架与岩面之间的混凝土,后喷射钢支架之间的混凝土; 刚性钢支架宜喷射混凝土覆盖,可缩性钢支架应待受压变形稳定后喷射混凝土覆盖 往年真题:关于锚喷支护设计与施工的说法,错误的是( )。 A.锚喷支护不可在未胶结的松散岩体中使用 B.膨胀性岩体中锚喷支护设计应通过试验确定 C.锚喷支护的设计与施工应合理利用围岩自身的承载力 D.喷射混凝土的最大厚度不应超过300mm(最新) 答案:A 解析:未胶结的松散岩体的锚喷支护设计应通过试验后确定
