7月14日,纽约州州长凯西·霍楚尔(Kathy Hochul)拿起笔,在第62号行政令上签下了名字。
这一笔,让纽约成了美国历史上第一个在全州范围内暂停超大规模数据中心许可的州。
消息传出,科技圈和资本市场同时炸开了锅。
行政令的靶心瞄得很准,50兆瓦及以上的数据中心,基本锁定了微软、谷歌、亚马逊这些云计算巨头正在建或打算建的超大规模(hyperscale)机房。在全州环境影响报告完成之前,所有尚未被认定为"完整"的许可申请,一律冻结。
50兆瓦是什么概念?大约相当于数万户家庭同时开着空调的功率需求。而纽约州电网运营商NYISO的并网排队数据显示,截至2026年5月,已有约12吉瓦(12000兆瓦)的数据中心负荷在排队等审批。光2025年一年,就新增了超过8吉瓦。
换算一下:排队等着在纽约"插电"的算力,够再建240个50兆瓦级的超大数据中心。

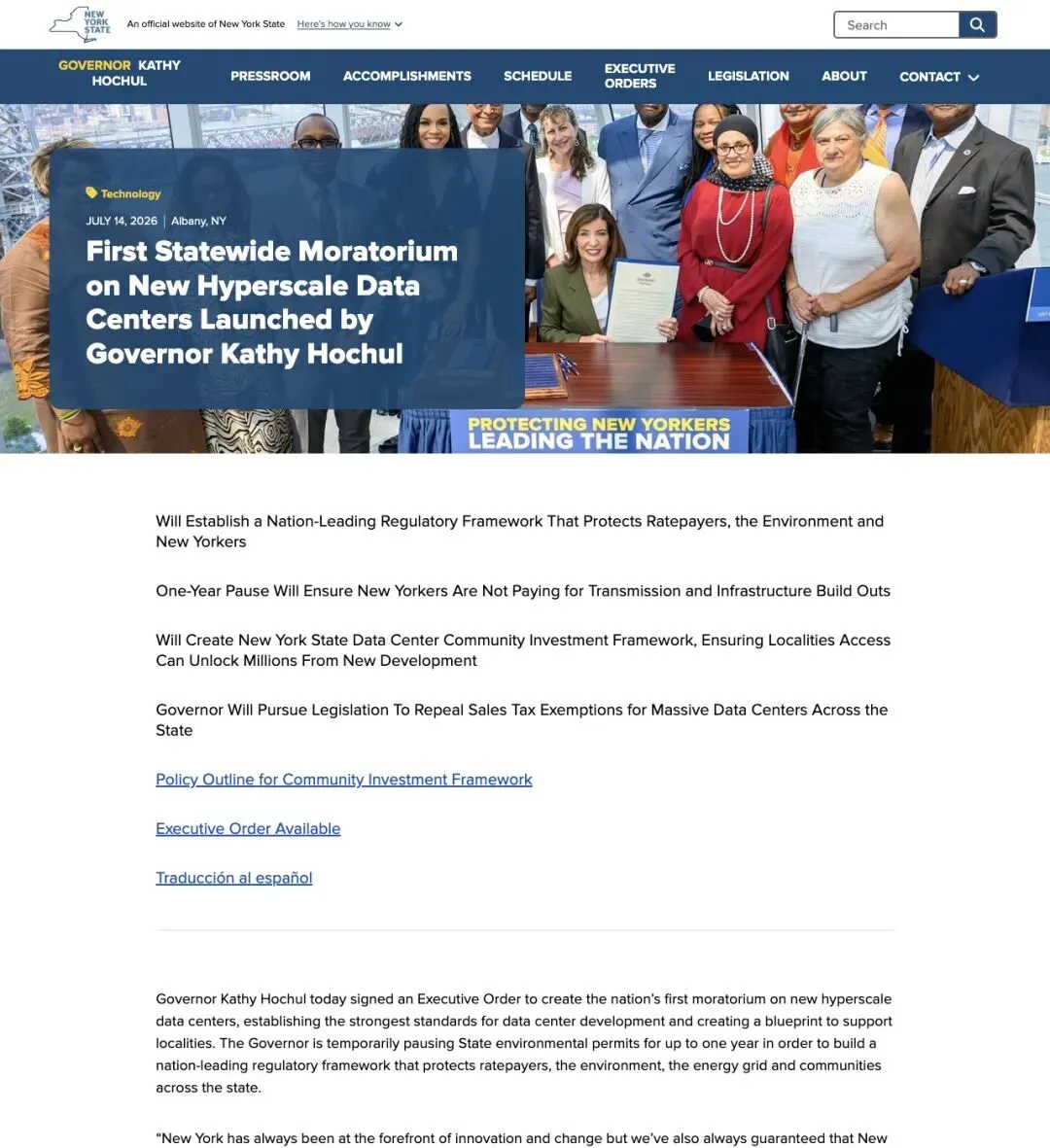

▲ 霍楚尔签署行政令的官方新闻稿,标题开宗明义,"全美首个超大规模数据中心暂停令"
电费账单逼出来的行政令
霍楚尔为什么偏偏在这个时候动手?
答案写在纽约居民的电费账单上。CNBC援引Empire Center数据指出,纽约州居民电价自2019年以来平均上涨了约68%。每个月的账单越来越刺眼,而新闻里滚动着同一类画面:又一座巨型数据中心正在申请接入电网,吞掉本就紧张的电力。
兰辛(Lansing)、东菲什基尔(East Fishkill)等社区的居民已经坐不住了。反对在家门口建数据中心的请愿签名达到了上万量级。锡耶纳研究学院2026年6月的民调给州长吃了颗定心丸:46%的受访者认为暂停对纽约有利,仅21%认为不利。
霍楚尔在新闻稿里丝毫没有藏着掖着:
"When companies succeed because of New York, New Yorkers need to succeed, too."
“当企业因纽约而成功时,纽约人也得跟着成功。”
翻译成大白话就是,科技巨头来纽约赚钱可以,但别想让老百姓替你们交电费。
冻结只是第一招
仔细看行政令的条款,"冻结许可"只是组合拳的开场。霍楚尔配套抛出了一整个政策工具箱。
先停许可,再写标准。 州环保局(DEC)将启动通用环境影响报告书(GEIS),全面评估数据中心在能源、用水、空气质量、噪声以及对弱势社区影响等方面的共性问题。报告完成前,许可不会解冻。理论上暂停最长约一年,但如果报告提前写完,冻结也可以提前解除。
谁受益,谁掏钱。 行政令要求研究设立"纽约电网加速基金"(New York Grid Acceleration Fund),让数据中心预付电网升级费用。更狠的一招是针对"幽灵负荷",那些占着并网名额却迟迟不动工的投机性项目,得交保险金。如果缩水或跑路,升级成本不能砸到普通用户头上。
社区要拿到真金白银。 60天内将出台"社区投资框架",谈判模板涵盖社区基金、本地宽带和基础设施投资、劳工协议和学徒制项目。有报道提到,州方曾提出每兆瓦约100万美元的社区再投资量级作为谈判起点,一个50兆瓦的项目,对应的地方回馈可能在5000万美元量级。
此外,州长还明确表示将推动取消大型数据中心的销售税减免,并要求在一年内完成数据中心冷却取水的评估报告。过去十年美国多州用税收优惠疯抢数据中心项目,纽约打算第一个掀桌子。
值得注意的是,行政令留了口子:高校科研、Empire AI公共算力联合体、量子与生物医学研究设施、医疗机构,统统豁免。地方政府的分区审批权也没被碰。这张冻结令精准地对准了商业超大规模算力,没有搞"一刀切"。
"禁掉了未来":资本圈的怒火
科技和资本界也没闲着。
行业组织Data Center Coalition的州政策负责人Dan Diorio直言:暂停忽视了数据中心对供应链和就业的拉动作用,会"损害纽约经济并释放'本州不欢迎商业'的信号",数百亿美元的数字基础设施投资将流向其他州。

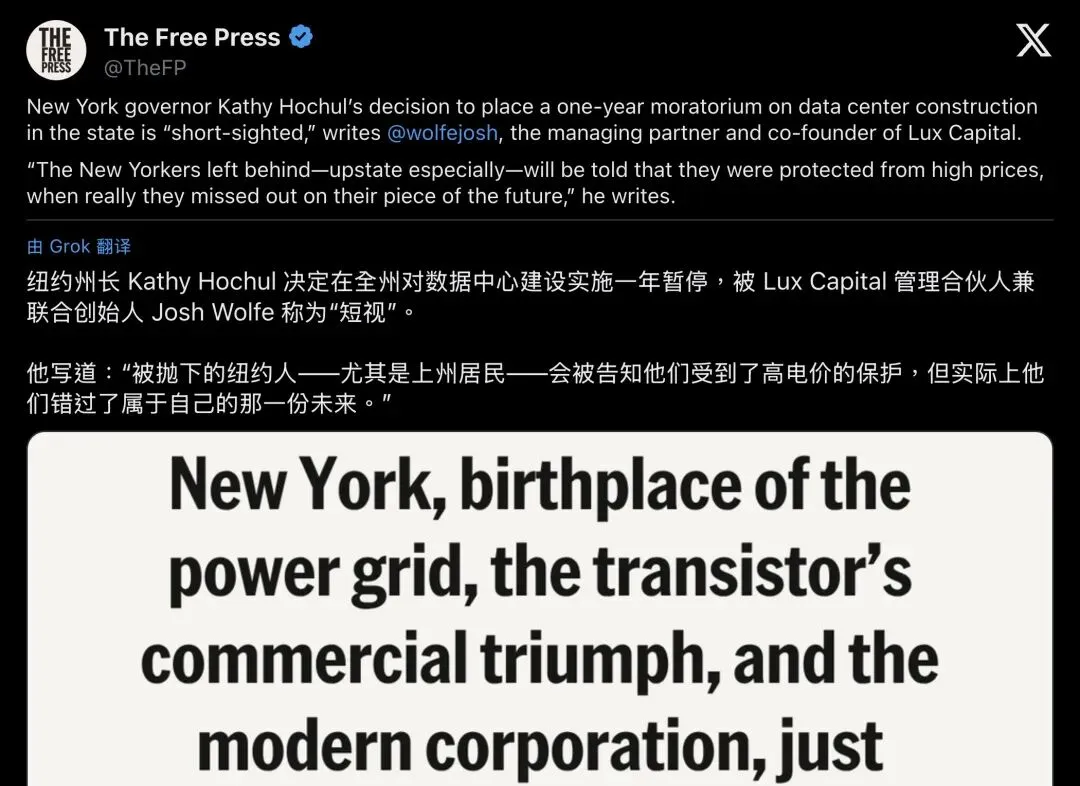

更猛烈的炮火来自风投界。Lux Capital联合创始人Josh Wolfe在The Free Press上撰文,称暂停"短视"(short-sighted),并写下了一段刷屏的话,
"New York, birthplace of the power grid, the transistor's commercial triumph, and the modern corporation, just became the first state in America to ban the future for at least a year."
“纽约,电网的诞生地、晶体管商业化的起点、现代公司制度的摇篮,刚刚成为美国第一个把未来禁掉至少一年的州。”


▲ Wolfe的这段话被做成海报体在社交媒体上大量转发
这话确实挺狠。但把视角拉回纽约居民那边:电费已经涨了68%,12吉瓦排队算力如果全部上线,电网压力可想而知。"未来"很重要,账单也得有人付。
缅因差一票,纽约抢到了"全美第一"
纽约能拿下这个"第一"头衔,中间有些曲折。
2026年4月,缅因州议会其实已经通过了一个更严格的法案(L.D. 307),门槛只有20兆瓦,暂停期限延到2027年11月。如果签署生效,缅因才该是"全美第一"。但州长珍妮特·米尔斯(Janet Mills)否决了它,因为法案没给杰伊镇(Jay)一个在建的数据中心项目留豁免。那个小镇刚失去了一家造纸厂,全镇都在指望数据中心填上就业窟窿。议会随后没能凑齐推翻否决的三分之二多数。
这个细节道出了美国数据中心政治的核心痛点:大家都同意要管,但一到具体项目,"给不给留口子"就成了能把法案砸掉的争议焦点。纽约的做法相对聪明,用50兆瓦的高门槛加上科研豁免,绕开了"某个小镇怎么办"的争论。

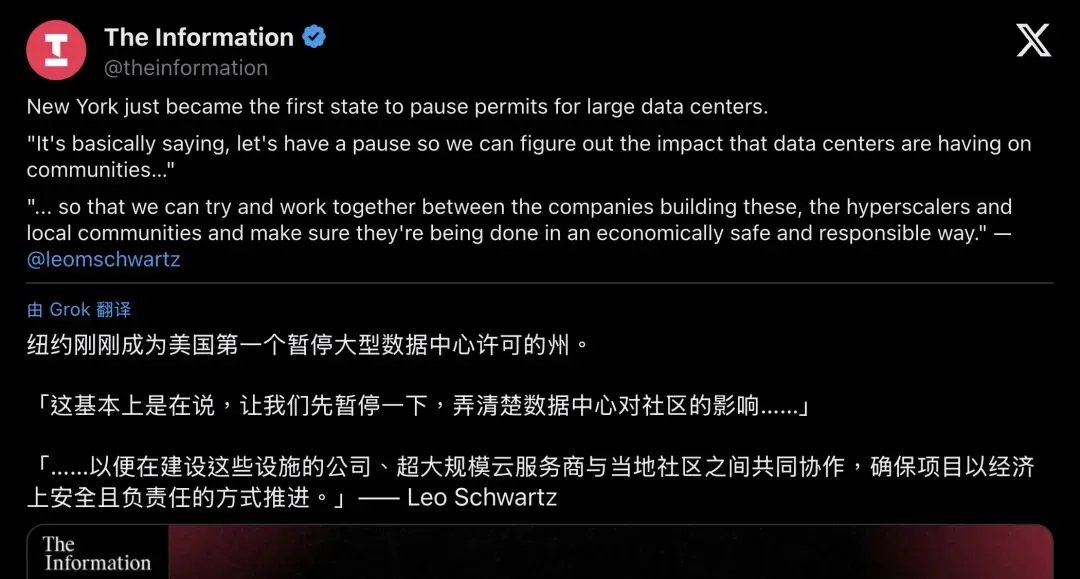

▲ The Information记者Leo Schwartz将政策概括为"先暂停,弄清楚数据中心对社区的影响"
AI算力扩张的蜜月期,到头了
纽约这一刀砍下去,意义远超一个州的边界。
国际能源署(IEA)的数据显示,2024年全球数据中心用电约415太瓦时,占全球用电量约1.5%。到2030年,这个数字预计将飙升至945太瓦时,逼近3%。AI加速服务器的年用电增速高达约30%,贡献了近一半的净增量。
根本矛盾摆在台面上:科技公司建数据中心的速度,远远快于电网和输电走廊的规划周期。数据中心两三年就能建成,电网升级动辄五年起步。这种"供需时差"已经在全美各地制造摩擦,弗吉尼亚"数据中心走廊"闹出了噪声和输电争议,亚利桑那在讨论限制税收优惠,新泽西推动大用户更公平地分担电费。据报道,至少14个州的议会曾引入限制新建数据中心的提案。
纽约提供了一套可复制的工具包:行政令冻结 + 全州环评 + 社区投资框架 + 取消补贴。分析人士认为,如果纽约成为转折点,多州"为抢项目而补贴"的时代可能就此终结。
对大型云厂商来说,选址逻辑正在被重写。过去比的是"谁给的税更少",现在比的是"谁的电力和许可更稳定、社区协议成本多高"。
AI当然不会因为一纸行政令而停步。但围绕"谁来为AI的电费买单"这个问题,纽约刚刚给出了全美第一个州级答案,得由AI公司自己掏腰包。
