14.2 人工、材料与施工机具台班消耗量确定
14.2.1 人工定额消耗量确定
1.人工定额编制的主要工作
人工定额反映生产工人在正常施工条件下的劳动效率,表明每个工人在单位时间内为生产合格产品所必须消
耗的劳动时间,或者在一定的劳动时间内所生产的合格产品的数量。
(1)拟定正常的施工作业条件
拟定施工的正常条件包括:拟定施工作业的内容;拟定施工作业的方法;拟定施工作业地点的组织;拟定施
工作业人员的组织等。(内方地员)

2.人工定额的确定方法
3.工人工作时间消耗分类
14.2.1 人工定额
消耗量确定
(1)必需消耗的时间是工人在正常施工条件下,为完成一定产品(工作任务)所消耗的时间。它是制定定额[注:天一文化专有版权,未经许可不可转发或复印传播]
的主要依据。必需消耗的工作时间,包括:
①有效工作时间。它是从生产效果来看与产品生产直接有关的时间消耗。包括基本工作时间、辅助工作时间、
准备与结束工作时间。
②不可避免的中断时间。它是指由于施工工艺特点引起的工作中断所必需的时间。
③休息时间。它是工人在工作过程中为恢复体力所必需的短暂休息和生理需要的时间消耗。
(2)损失时间,包括多余和偶然工作、停工、违背劳动纪律所引起的损失时间。
①多余工作是指工人进行了任务以外而又不能增加产品数量的工作。多余工作的工时损失,一般都是由于工
程技术人员和工人的差错而引起的,因此不应计入定额时间。偶然工作也是工人在任务外进行的工作,但能
够获得一定产品。如抹灰工不得不补上偶然遗留的墙洞等,拟定定额时要适当考虑它的影响。
②停工时间是工作班内停止工作造成的工时损失。停工时间按其性质可分为施工本身造成的停工时间和非施
工本身造成的停工时间两种。施工本身造成的停工时间,是由于施工组织不善、材料供应不及时、工作面准
备工作做得不好、工作地点组织不良等情况引起的停工时间。非施工本身造成的停工时间,是由于水源、电
源中断等引起的停工时间。前一种情况在拟定定额时不应该计算,后一种情况定额中则应给予合理的考虑。
③违背劳动纪律造成的工作时间损失,在定额中是不能考虑的。

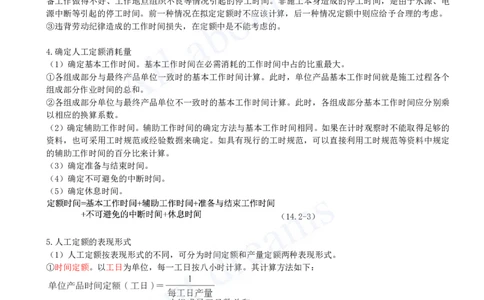

4.确定人工定额消耗量
(1)确定基本工作时间。基本工作时间在必需消耗的工作时间中占的比重最大。
①各组成部分与最终产品单位一致时的基本工作时间计算。此时,单位产品基本工作时间就是施工过程各个
组成部分作业时间的总和。
②各组成部分单位与最终产品单位不一致时的基本工作时间计算。此时,各组成部分基本工作时间应分别乘
以相应的换算系数。
(2)确定辅助工作时间。辅助工作时间的确定方法与基本工作时间相同。如果在计时观察时不能取得足够的
资料,也可采用工时规范或经验数据来确定。如具有现行的工时规范,可以直接利用工时规范等资料中规定
的辅助工作时间的百分比来计算。
(3)确定准备与结束时间。
(4)确定不可避免的中断时间。
(5)确定休息时间。
(14.2-3)
5.人工定额的表现形式
(1)人工定额按表现形式的不同,可分为时间定额和产量定额两种表现形式。
①时间定额。以工日为单位,每一工日按八小时计算。其计算方法如下:
②产量定额。其计算方法如下:
时间定额与产量定额互为倒数。
(2)人工定额按定额的标定对象不同,又分为单项工序定额和综合定额两种,综合定额表示完成同一产品中
的各单项(工序或工种)定额的综合。
按工序综合的用“综合”表示,按工种综合的一般用“合计”表示。其计算方法如下:[注:天一文化专有版权,未经许可不可转发或复印传播]
(3)人工定额用复式表同时列出时间定额和产量定额,以便于各部门、企业根据各自的生产条件和要求选择
使用。
复式表示法有如下形式:
14.2.2 材料定额消耗量的确定

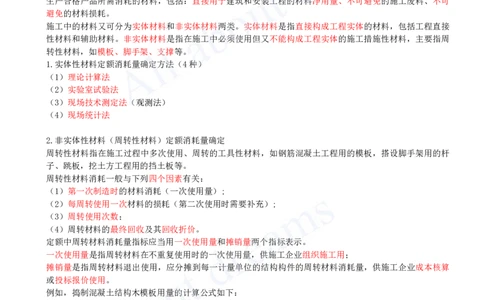

施工中材料的消耗可分为必需的材料消耗和损失的材料两类性质。必需消耗的材料是指在合理用料的条件下,
生产合格产品所需消耗的材料,包括:直接用于建筑和安装工程的材料净用量、不可避免的施工废料、不可
避免的材料损耗。
施工中的材料又可分为实体材料和非实体材料两类。实体材料是指直接构成工程实体的材料,包括工程直接
性材料和辅助材料。非实体材料是指在施工中必须使用但又不能构成工程实体的施工措施性材料,主要指周
转性材料,如模板、脚手架、支撑等。
1.实体性材料定额消耗量确定方法(4种)
(1)理论计算法
(2)实验室试验法
(3)现场技术测定法(观测法)
(4)现场统计法
2.非实体性材料(周转性材料)定额消耗量确定
周转性材料指在施工过程中多次使用、周转的工具性材料,如钢筋混凝土工程用的模板,搭设脚手架用的杆
子、跳板,挖土方工程用的挡土板等。
周转性材料消耗一般与下列四个因素有关:
(1)第一次制造时的材料消耗(一次使用量);
(2)每周转使用一次材料的损耗(第二次使用时需要补充);
(3)周转使用次数;
(4)周转材料的最终回收及其回收折价。
定额中周转材料消耗量指标应当用一次使用量和摊销量两个指标表示。
一次使用量是指周转材料在不重复使用时的一次使用量,供施工企业组织施工用;
摊销量是指周转材料退出使用,应分摊到每一计量单位的结构构件的周转材料消耗量,供施工企业成本核算
或投标报价使用。
例如,捣制混凝土结构木模板用量的计算公式如下:
14.2.3 施工机具定额台班消耗量确定[注:天一文化专有版权,未经许可不可转发或复印传播]
1.机械工作时间消耗的分类

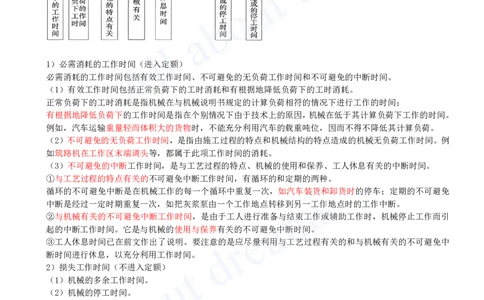

1)必需消耗的工作时间(进入定额)
必需消耗的工作时间包括有效工作时间、不可避免的无负荷工作时间和不可避免的中断时间。
(1)有效工作时间包括正常负荷下的工时消耗和有根据地降低负荷下的工时消耗。
正常负荷下的工时消耗是指机械在与机械说明书规定的计算负荷相符的情况下进行工作的时间;
有根据地降低负荷下的工作时间是指在个别情况下由于技术上的原因,机械在低于其计算负荷下工作的时间。
例如,汽车运输重量轻而体积大的货物时,不能充分利用汽车的载重吨位,因而不得不降低其计算负荷。
(2)不可避免的无负荷工作时间,是指由施工过程的特点和机械结构的特点造成的机械无负荷工作时间。例
如筑路机在工作区末端调头等,都属于此项工作时间的消耗。
(3)不可避免的中断工作时间,是与工艺过程的特点、机械的使用和保养、工人休息有关的中断时间。
①与工艺过程的特点有关的不可避免中断工作时间,有循环的和定期的两种。
循环的不可避免中断是在机械工作的每一个循环中重复一次,如汽车装货和卸货时的停车;定期的不可避免
中断是经过一定时期重复一次,如把灰浆泵由一个工作地点转移到另一工作地点时的工作中断。
②与机械有关的不可避免中断工作时间,是由于工人进行准备与结束工作或辅助工作时,机械停止工作而引
起的中断工作时间。它是与机械的使用与保养有关的不可避免中断时间。
③工人休息时间已在前文作出了说明。要注意的是应尽量利用与工艺过程有关的和与机械有关的不可避免中
断时间进行休息,以充分利用工作时间。
2)损失工作时间(不进入定额)
(1)机械的多余工作时间。
(2)机械的停工时间。
(3)违背劳动纪律所消耗工作时间。
(4)低负荷下工作时间,是由于工人或技术人员的过错所造成的施工机械在降低负荷情况下工作的时间。
2.施工机具台班定额消耗量的确定
1)确定机械1h纯工作正常生产率
2)确定施工机械的时间利用系数
3)计算施工机械台班定额
施工机械台班产量定额=机械1h纯工作正常生产率×工作班纯工作时间,或
施工机械台班产量定额=机械1h纯工作正常生产率×工作班延续时间×机械时间利用系数[注:天一文化专有版权,未经许可不可转发或复印传播]
3.施工机械台班消耗量定额的表现形式
1)施工机械时间定额
施工机械时间定额以“台班”表示,即一台机械工作一个作业班时间。一个作业班时间为8h。
由于机械必须由工人小组配合,所以完成单位合格产品的时间定额,同时列出人工时间定额。即:
【例14.2-3】斗容量1m³正铲挖土机,挖四类土,装车,深度在2m内,小组成员两人,机械台班产量为4.76
(定额单位100m³),则:
挖100m³的机械时间定额为
挖100m³的人工时间定额为
2)施工机械产量定额
施工机械产量定额,是指在合理劳动组织与合理使用机械条件下,机械在每个台班时间内,应完成合格产品
的数量。
施工机械产量定额和机械时间定额互为倒数关系。
3)定额表示方法
机械台班使用定额的复式表示法的形式如下:
