5.1.1 开槽管道施工方法
6.管道安装(2021案例二桩号计算,管道施工顺序)
(2)采用法兰和胶圈接口时,安装应按照施工方案严格控制上、下游管道接装长度、中心位
移偏差及管节接缝宽度和深度。
(3)采用焊接接口时,两端管的环向焊缝处齐平,内壁错边量不宜超过管壁厚度的20%,且不
得大于2mm。管道任何位置不得有十字形焊缝。
(4)采用电熔连接、热熔连接接口时,应选择在当日温度较低或接近最低时进行;电熔连
接、热熔连接时电热设备的温度控制、时间控制,挤压焊接时对焊接设备的操作等,必须严格
按接头的技术指标和设备的操作程序进行;接头处应有沿管节圆周平滑对称的内、外翻边;接
头检验合格后,内翻边宜铲平。

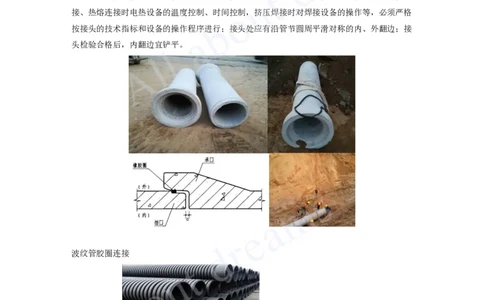

波纹管胶圈连接
抹带连接[注:天一文化专有版权,未经许可不可转发或复印传播]

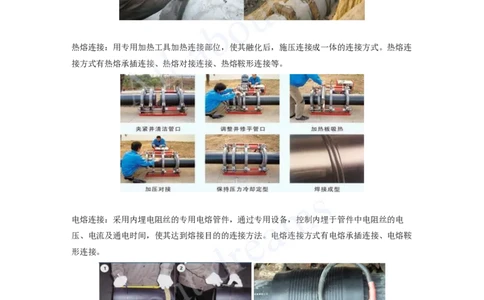

热熔连接:用专用加热工具加热连接部位,使其融化后,施压连接成一体的连接方式。热熔连
接方式有热熔承插连接、热熔对接连接、热熔鞍形连接等。
电熔连接:采用内埋电阻丝的专用电熔管件,通过专用设备,控制内埋于管件中电阻丝的电
压、电流及通电时间,使其达到熔接目的的连接方法。电熔连接方式有电熔承插连接、电熔鞍
形连接。
7.附属构筑物施工要点
1)检查井施工要点[注:天一文化专有版权,未经许可不可转发或复印传播]
(5)现浇钢筋混凝土结构的井室浇筑时应同时安装踏步,踏步安装后在混凝土未达到规定抗
压强度等级前不得踩踏。
2)支墩施工要点
(3)管节安装过程中的临时固定支架,应在支墩的砌筑砂浆或混凝土达到规定强度后方可拆
除。
(4)管道及管件支墩施工完毕并达到强度要求后方可进行水压试验。
3)雨水口施工要点
(2)坐落于道路基层内的雨水支、连管应作强度等级C25 的混凝土全包封,且包封混凝土达
到75%设计强度后方可进行上部基层、面层施工。
8.沟槽回填
1)沟槽回填一般要求
(1)压力管道水压试验前,除接口外,管道两侧及管顶以上回填高度不应小于0.5m。水压试
验合格后,应及时回填沟槽的其余部分;无压管道在闭水或闭气试验合格后应及时回填。
5.1.1 开槽管道施工方法
(3)井室、雨水口及其他附属构筑物周围回填应与管道沟槽回填同时进行,不便同时进行
时,应在沟槽回填压实土层距井室不小于400mm处预留台阶形接槎;井室周围回填夯实时应沿
井室中心对称、分层进行,且不得漏夯;回填材料夯实后应与井壁紧贴。
(7) 回填作业每层土的压实遍数,应按压实度要求、夯压机具、虚铺厚度和含水率,经现场
试验确定。
2)刚性管道沟槽回填
(1)管道两侧和管顶以上500mm范围内胸腔夯实,应采用轻型压实机具,管道两侧压实面的高
差不应超过300mm。
(2)分段回填压实时,相邻段的接槎应呈台阶形。[注:天一文化专有版权,未经许可不可转发或复印传播]
3)柔性管道回填
(2)管内径大于800mm的柔性管道,回填施工时应在管内采取预变形措施,并不得损坏管道。
(2023.19A)
(3)管基有效支承角范围应采用中粗砂填充并捣固密实,与管壁紧密接触部位,不得用土或
其他材料填充。
(4)沟槽回填从管底基础部位开始到管顶以上500mm范围内,必须采用人工回填;管顶500mm
以上部位,可用机械从管道轴线两侧同时夯实;每层回填高度应不大于200mm。
(5)柔性管道回填至设计高程时,应在12〜24h内测量并记录管道变形率,管道变形率应符合
设计要求;当设计无要求时,钢管或球墨铸铁管道变形率应不超过2%,化学建材管道变形率应
不超过3%(2023.19B)。
小试牛刀
人工开挖多层沟槽时,放坡开挖的层间留台宽度不应小于( )m。
A.0.5
B.0.8
C.1.0
D.1.5
答案:B
小试牛刀
下列关于沟槽开挖说法错误的是( )。
A.人工开挖沟槽挖深较大时,应按每层3m进行分层开挖
B.采用机械挖槽时,沟槽分层的深度按机械性能确定
C.人工开挖多层沟槽的层间留台宽度:放坡开槽时不应小于0.8m,直槽时不应小于0.5m,安装
井点设备时不应小于1.5m
D.槽底原状地基土不得扰动
答案:A
小试牛刀
市政工程埋地给排水管道不采用( )。
A.原状土基础[注:天一文化专有版权,未经许可不可转发或复印传播]
B.砂石基础
C.混凝土条基
D.砌块基础
答案:D
小试牛刀
管道沟槽回填土压实遍数,应根据( )经试验确定。
A.土质
B.含水率
C.夯压机具
D.虚铺厚度
E.压实度要求
答案:BCDE
