当前位置:首页>文档>附图八乐夹大道市中区段施工进度计划横道图_2021-2023年优秀施组方案_施工组织设计_乐夹大道市中区段及省道308线改线工程PPP项目施工组织设计_施组相关附图

附图八乐夹大道市中区段施工进度计划横道图_2021-2023年优秀施组方案_施工组织设计_乐夹大道市中区段及省道308线改线工程PPP项目施工组织设计_施组相关附图

  • 2026-03-22 08:09:10 2026-01-31 12:51:16

文档预览

附图八乐夹大道市中区段施工进度计划横道图_2021-2023年优秀施组方案_施工组织设计_乐夹大道市中区段及省道308线改线工程PPP项目施工组织设计_施组相关附图
附图八乐夹大道市中区段施工进度计划横道图_2021-2023年优秀施组方案_施工组织设计_乐夹大道市中区段及省道308线改线工程PPP项目施工组织设计_施组相关附图

文档信息

文档格式
pdf
文档大小
0.053 MB
文档页数
1 页
上传时间
2026-01-31 12:51:16

文档内容

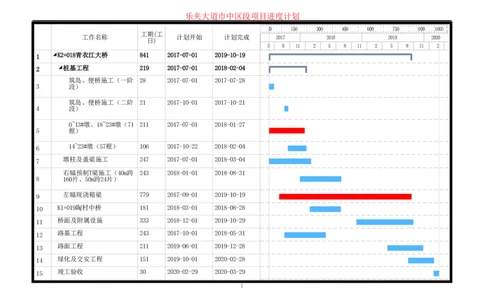

乐夹大道市中区段项目进度计划 00 150 300 450 600 750 900 1003 工期(工 工作名称 计划开始 计划完成 2017 2018 2019 2020 日) 5 8 11 2 5 8 11 2 5 8 11 2 1 K2+018青衣江大桥 841 2017-07-01 2019-10-19 2 桩基工程 219 2017-07-01 2018-02-04 筑岛、便桥施工(一阶 28 2017-07-01 2017-07-28 3 段) 筑岛、便桥施工(二阶 21 2017-10-01 2017-10-21 4 段) 0~13#墩、18~23#墩(71 211 2017-07-01 2018-01-27 5 根) 6 14~23#墩(57根) 106 2017-10-22 2018-02-04 7 墩柱及盖梁施工 247 2017-07-01 2018-03-04 右幅预制T梁施工(40m跨 243 2018-01-01 2018-08-31 8 160片、50m跨24片) 9 左幅现浇箱梁 779 2017-09-01 2019-10-19 10 K1+019陶村中桥 181 2018-03-01 2018-08-28 11 桥面及附属设施 333 2018-12-01 2019-10-29 12 路基工程 243 2017-10-01 2018-05-31 13 路面工程 211 2019-06-01 2019-12-28 14 绿化及交安工程 151 2019-10-01 2020-02-28 15 竣工验收 30 2020-02-29 2020-03-29 1
