木模板周转率从3次干到6次,是怎么做到的?模板工程“零亏损”的极限管控实录

木模板周转率从3次干到6次,是怎么做到的?模板工程“零亏损”的极限管控实录

引言:模板是“耗材”还是“资产”?

在很多项目经理眼里,模板木方就是耗材,进场一大堆,干完拉倒。

但在懂行的老板眼里,模板是固定资产

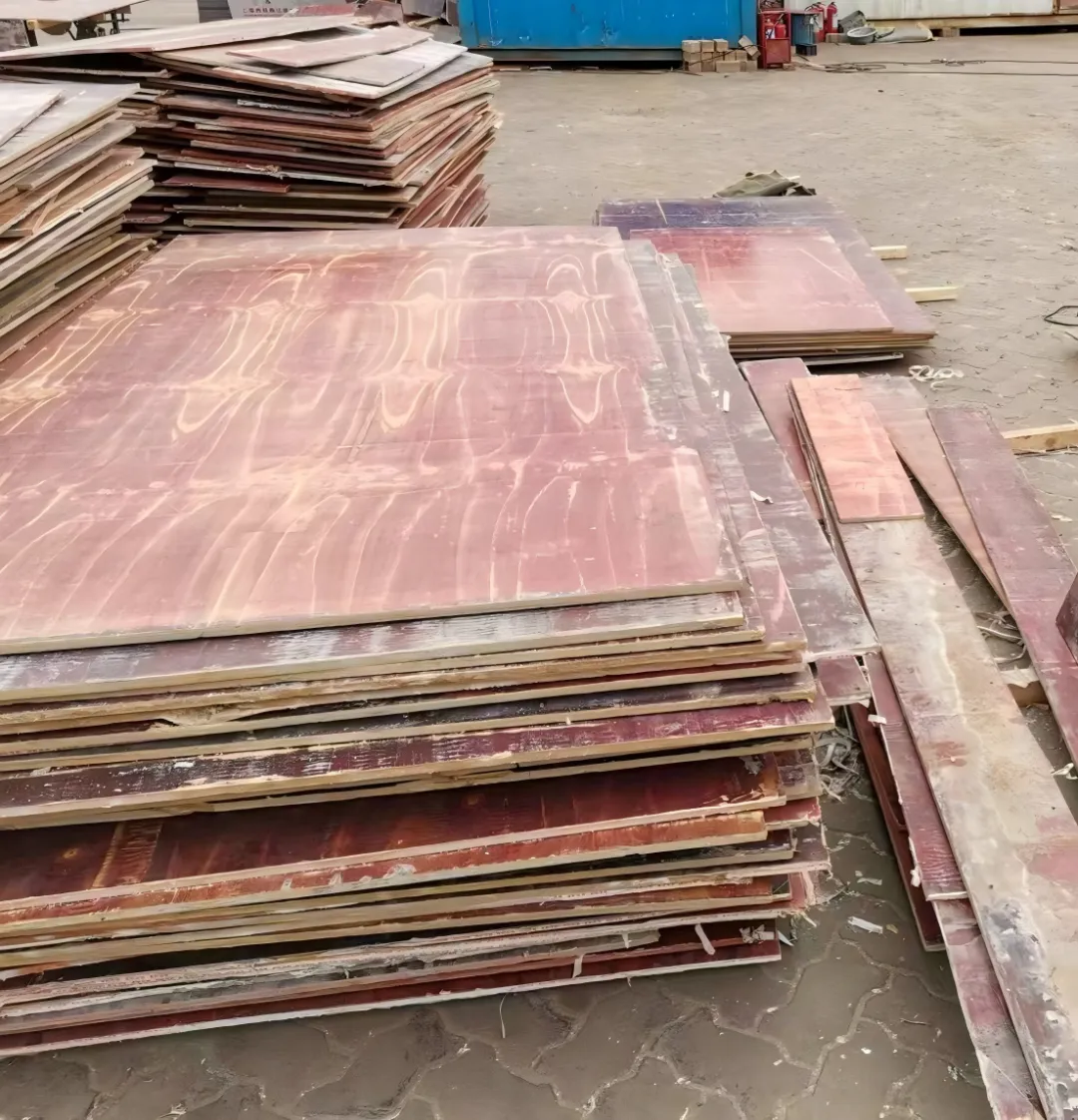

行业平均水平,一套木模板(1830 * 915)在标准层能周转3-4次就不错了。到了第5次,不是烂边就是起皮,直接当垃圾处理。拍照智能识别问题,资料查询小程序

但我见过最牛的栋号长,同样的模板,硬是干到了6次半,直到封顶还卖了一笔废品费。

差别在哪?

差别不在材料,而在管理颗粒度。今天,我就把这层窗户纸捅破,聊聊模板工程“零亏损”的底层逻辑。

一、 源头管控:配模设计是“印钞机”

90%的模板浪费,源于10%的设计失误。

很多项目没有“配模图”,工人拿到图纸就开始锯。这一锯下去,就是钱。

1. 破除“整板思维”,建立“模数化”

标准层的结构尺寸是固定的。你要做的第一件事,是建立“标准板+调节板”体系。

  • 错误做法: 墙高2.9米,工人直接拿3米的板子切掉10公分扔了。

  • 正确做法: 设定“标准板尺寸”(如2440mm x 1220mm),所有墙体优先用标准板排列。剩余的非标尺寸(如阴角、洞口),统一用“调节板”补齐。

  • 核心动作: 强制规定“非标板不得小于300mm”。小于300mm的板一律不准裁切,必须与其他部位合并或利用旧料。

2. 深化设计:把“裁切”留在工厂

现在流行铝模,因为铝模是定尺加工的。木模也可以借鉴。

  • 操作: 在进场前,根据CAD配模图,直接在厂家进行“预裁切”

  • 好处: 工厂机器裁切,切口平整,无飞边,现场只需组装。这不仅能提高安装速度30%,还能避免现场乱锯导致的板材崩边。


二、 过程管控:现场是“屠宰场”还是“手术室”?

走进现场,如果你听到锯子声震天响,这个项目的模板绝对亏钱。

安静的工地,才是赚钱的工地。

3. 脱模剂的“玄学”与科学

工人最爱用废机油当脱模剂,因为便宜、好脱模。拍照智能识别问题,资料查询小程序

  • 代价: 废机油会渗透到混凝土表层,导致后期装修抹灰空鼓、脱落。为了修补这些缺陷,付出的成本是脱模剂价格的100倍。

  • 对策: 强制推行水性脱模剂

    • 涂刷时机: 必须在模板清理干净且干燥时涂刷。如果是雨后或水洗后立刻刷,会形成隔离层,导致混凝土粘模。

    • 手法: 用棉布擦拭,严禁用拖把乱拖。越均匀越薄,脱模效果越好。

4. 严禁“暴力拆模”

这是模板寿命终结的第一杀手。

  • 现象: 工人为了赶工,混凝土刚终凝就用铁棍撬、大锤砸。

  • 后果: 模板边缘破损、螺杆孔撕裂、板面起皮。

  • 制度: 实行“拆模令”。只有技术负责人确认强度达到要求(侧模1.2MPa,底模依跨度而定),才能拆模。

  • 工具: 严禁使用大锤。必须配备专用拔钉器撬棍保护套(在撬棍头部包裹橡胶或铁皮,防止戳坏模板)。


三、 材料管控:木方的“整形手术”

除了面板,木方(龙骨)是最大的消耗品。一根50 * 100的木方,往往用两次就断了或弯了。

5. 木方的“双面胶”战术

  • 问题: 木方受力后会弯曲,导致顶板不平,找平砂浆超厚。

  • 对策: 进场的所有木方,必须进行压刨处理,统一截面尺寸。

  • 进阶玩法: 将废旧短木方,用指接机接长,或者刷胶拼接。虽然费点人工,但一根整木方的价格现在是10元/米,接一根就是赚一根。

6. 钢管与顶托的“毫米级”配合

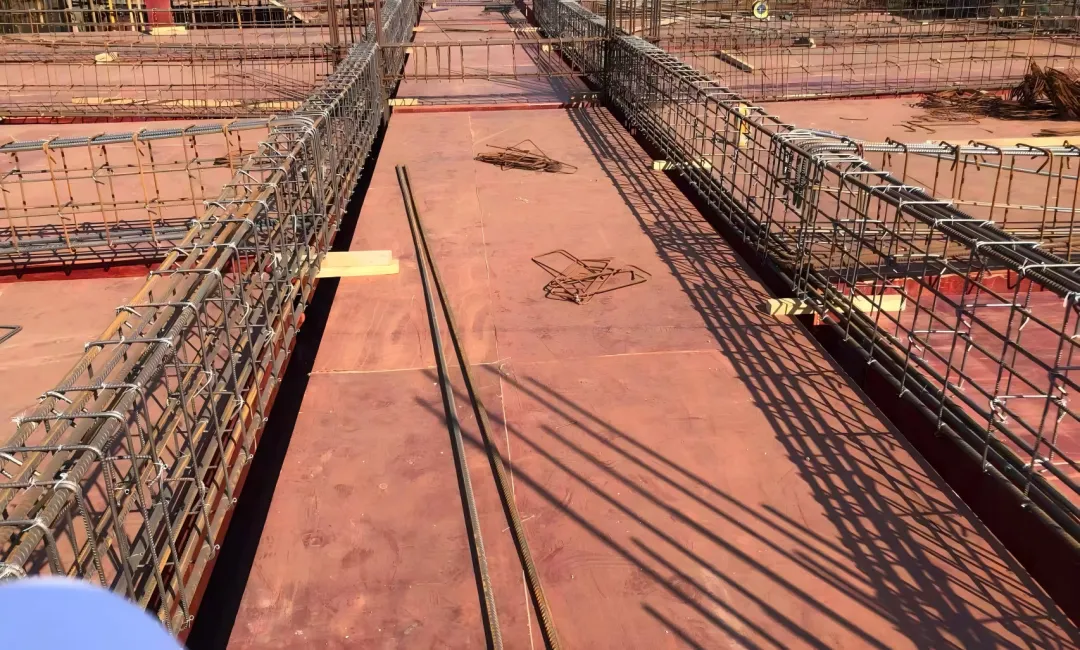

很多项目顶板沉降,不是模板问题,是支撑体系问题。

  • 关键点: 顶托伸出长度不得超过200mm,插入立杆深度不得小于150mm。

  • 隐患: 顶托伸太长,受力不稳定,导致浇筑时下沉,楼板平整度超标。这会让后期的找平层厚度增加,又是几十万的隐形亏损。


四、 劳务博弈:拿捏班组的“七寸”

模板班组通常是大清包,他们为了省事,往往不顾材料死活。

7. 签订“损耗率协议”

在合同中明确规定:模板损耗率不得超过5%,木方不得超过3%。

  • 奖罚: 低于损耗率的,节约部分的50%奖励给班组;超出的,双倍罚款。

  • 执行: 每次进场材料都要过数,退场时也要过数。让数据说话,别靠嘴吵架。

8. 限制“手提锯”的使用

手提锯(云石机)是模板的坟墓。

  • 管理: 现场只允许有2台手提锯,且由专职人员保管。拍照智能识别问题,资料查询小程序

  • 规定: 严禁工人在作业面随意裁切模板。所有裁切必须在地面设置的“集中加工区”进行。这样既能保证裁切精度,又能收集木屑卖钱(顺便环保)。


五、 实战复盘:一个标准层的“模板账本”

以一个2万平米的高层住宅为例:

项目

普通项目部

精细化管控项目部

差额

模板配置

3层半模板

3层模板 + 1层备用板

少投入15%

周转次数

3次

6次

材料复用翻倍

脱模剂

废机油(导致装修空鼓)

水性脱模剂

节约修补费10万

损耗率

8%

2%

挽回材料款20万

最终利润

基本持平

净赚45万

+45万


结语

模板工程,玩的就是“精细”

你把它当垃圾,它就真的成了垃圾;你把它当精密仪器,它就能给你吐出利润。

记住一句话:在施工现场,谁控制了锯末和钉子,谁就控制了利润。
