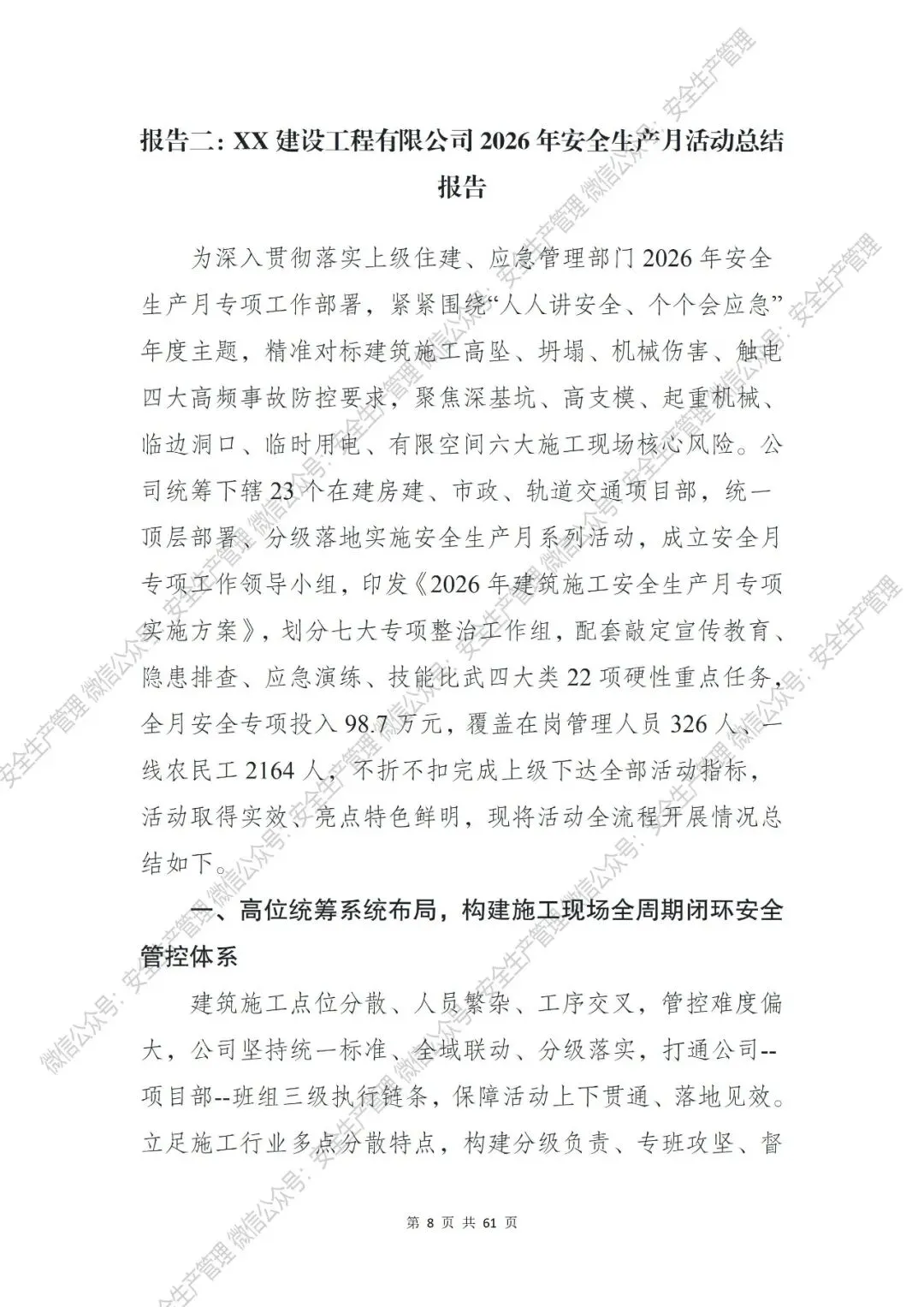

施工单位2026年安全生产月活动总结报告
为深入贯彻落实上级住建、应急管理部门2026年安全生产月专项工作部署,紧紧围绕“人人讲安全、个个会应急”年度主题,精准对标建筑施工高坠、坍塌、机械伤害、触电四大高频事故防控要求,聚焦深基坑、高支模、起重机械、临边洞口、临时用电、有限空间六大施工现场核心风险。公司统筹下辖23个在建房建、市政、轨道交通项目部,统一顶层部署、分级落地实施安全生产月系列活动,成立安全月专项工作领导小组,印发《2026年建筑施工安全生产月专项实施方案》,划分七大专项整治工作组,配套敲定宣传教育、隐患排查、应急演练、技能比武四大类22项硬性重点任务,全月安全专项投入98.7万元,覆盖在岗管理人员326人、一线农民工2164人,不折不扣完成上级下达全部活动指标,活动取得实效、亮点特色鲜明,现将活动全流程开展情况总结如下。
一、高位统筹系统布局,构建施工现场全周期闭环安全管控体系
建筑施工点位分散、人员繁杂、工序交叉,管控难度偏大,公司坚持统一标准、全域联动、分级落实,打通公司--项目部--班组三级执行链条,保障活动上下贯通、落地见效。立足施工行业多点分散特点,构建分级负责、专班攻坚、督导闭环工作模式,补齐以往项目各自为战、标准不一短板,实现全公司安全月工作同部署、同标准、同落实、同考核。
1.全域同步启动动员。6月1日设立公司主会场、23个项目部分会场同步召开安全月启动大会,全体项目管理人员、一线班组长集中签订岗位安全责任书2490份,集体开展建筑行业安全宣誓,统一思想、压实基层责任。
2.压实项目第一责任人职责。明文划定各项目经理为安全月第一责任人,严格落实每日现场巡查、每周公司督导、月末量化打分考核制度,深基坑、起重吊装等高风险工序硬性执行领导带班作业制度。
3.分领域专班专项攻坚。结合施工风险分类,设立深基坑、起重机械、临时用电、工地消防、有限空间、防暑降温、分包管理7个专项整治专班,一风险一台账、一工序一管控,逐项建立动态风险管控台账。
二、贴合工地实操场景,落地建筑行业专属特色亮点活动
紧扣一线农民工文化程度偏低、实操需求强、宣教偏好实景化特点,摒弃会议室式空洞培训,全部活动下沉施工现场、生活区,贴合工地作息、贴合作业工序,做到活动接地气、防控有实效。活动完全贴合建筑施工作业场景、人员特点,兼顾硬性隐患整治、实景宣教、亲情赋能、技能提升多维维度,行业辨识度高、落地难度低、防控针对性强,全方位补齐工地人员、设备、现场三类安全短板。
1.“开工安全第一课”全覆盖。各项目复工、新工序开工首日,专项开展安全第一课专题交底,针对性解读深基坑、高支模、吊篮、起重吊装作业禁令条款,累计开展专题课堂46场,参训一线工人2164人次。
2.管理层一线换位体验行动。破除管理与作业信息壁垒,公司班子、职能部门负责人分批进驻一线作业面,全程跟随班组体验高空作业、起重吊装全流程作业,沉浸式查找制度漏洞、管理盲区,现场查摆管理短板32项,全部下发整改通知单限期闭环整改。
3.施工现场隐患找茬实景竞赛。依托在建工地实景,各项目在基坑边坡、脚手架搭设区、临边洞口预埋隐蔽人工隐患点,以班组为单位限时排查闯关,配套发放安全帽、专业安全工具包等奖品136套,以趣味化活动调动工人主动识险、避险能力。
4.6・16工地联合安全咨询日。联动属地住建、应急、消防部门进驻主城区重点标杆项目,搭设工地专属科普展台11个,现场实景演示高坠急救、触电断电处置、脚手架应急避险实操,面向农民工发放图文版简易安全手册2300余份,通俗易懂普及安全知识。
5.分场景全覆盖应急演练。贴合工地突发险情特点,杜绝同质化演练,全公司分层分类开展深基坑坍塌、高处坠落救援、塔吊险情处置、工地宿舍消防疏散专项演练26场,参与一线作业人员1860人次,配齐高空救援担架、应急绳索、救援三脚架工地专用应急装备。
6.农民工流动安全夜校。适配工人日间施工作息,利用晚间休息时段开设便民安全夜校42场,聚焦夏季防暑降温、井下有限空间、临时用电、户外防溺水、通勤交通安全刚需内容授课,播放方言版施工安全警示短视频,提升宣教适配度。
7.起重机械专项深度整治。紧盯建筑施工头号设备风险,联合第三方权威检测机构,对全项目在用塔吊、施工电梯、物料提升机132台全覆盖探伤检测,更换老化限位、锈蚀钢丝绳等配件47套,一机一档完善维保溯源台账,根除设备带病作业隐患。
8.温情式安全文创宣教活动。软硬兼顾厚植工地安全文化,更新工地围挡公益安全海报320幅,生活区电子屏滚动播放安全短片;面向全体务工人员开展“平安家书、安全寄语”征集活动,收集优秀书信312份,项目巡回展示,以亲情约束筑牢作业安全防线。
三、实干赋能提质,月度全域施工安全成效显著
经过全月专项整治、全域宣教、全员练兵,公司在建项目安全管控水平稳步提升,现场风险可控、隐患清零、违章压降成效明显。
1.现场隐患清零成效显著。全月各级检查组联动排查施工现场各类隐患527条,其中深基坑、高支模、起重机械重大风险隐患43项,全部完成整改复核闭环,隐患整改完成率100%。
2.设备本质安全全面升级。132台起重机械设备完成全方位探伤维保,老旧破损安全限位、制动装置全部更换,从源头消除起重机械倾覆、坠落事故风险。
3.违章作业行为大幅减少。现场高处作业、吊装作业、临时用电习惯性违章处罚数量同比下降65.7%,本月全域在建项目未发生高坠、坍塌、机械伤害类生产安全事故。
4.务工人员安全素养稳步提升。2164名一线农民工全部熟练掌握防护用品佩戴、基础应急救护、现场险情避险技能,自我防护、主动避险意识较活动前大幅提升。
四、对标查摆短板,客观梳理项目管控现存问题
立足长效管理视角复盘,结合月度巡检、督导复盘情况,当前分包管理、现场台账、人文管控仍存在细节短板,亟需后续补齐优化。
1.部分外协分包单位经营导向偏重施工进度,安全主体责任落实虚化,班组班前安全技术交底流于形式、针对性不足。
2.施工现场小型手持电动工具日常巡检、维保、点检台账填写不规范,台账与现场作业不同步,闭环溯源性不足。
3.夏季高温工况下,个别项目防暑降温物资轮岗发放、错峰作息制度执行有所松懈,人文安全管控精细化不足。
五、固化活动经验,健全施工领域常态化长效管控机制
立足工地常年施工特点,将本次安全月高效管控做法、特色活动标准化,融入项目日常管理,实现活动结束、管控不止。
1.建立项目部月度安全量化评比制度,将本次安全月现场管控、宣教标准,常态化纳入项目月度考核,倒逼项目常态化抓实安全工作。
2.固化高危工序专项复查机制,每月常态化开展起重机械、深基坑、高支模专项核验复查,落实施工设备季度强制维保制度。
3.常态化开设农民工安全夜校,贴合季节工况更新授课内容,常态化开展一线实操教学、事故警示教育。
4.动态优化夏汛专项管控方案,细化高温防暑、汛期基坑排水、边坡防滑管控细则,全时段适配季节施工安全风险。
本次安全生产月精准破解建筑施工现场多项顽固性安全隐患,夯实各在建项目人机料环全方位安全管理基础。下一步公司将锚定防高坠、防坍塌、防机械伤害核心目标,从严管控分包队伍、特种设备、一线人员全链条安全,常态化抓实隐患排查与应急练兵,全力守住建筑施工安全生产底线。
XX建设工程有限公司
2026年6月30日
