课本 P360【案例 9.3-1】★★★★
一、背景
A公司承接某工业项目的安装工程,工程内容:工艺设备安装,钢结构管架
制作安装,工艺管道、配套设备、线缆等施工。合同约定:工艺设备由建设单
位采购,A公司负责建造;配套设备、工艺管道、钢材、线缆等材料由A公司采
购;设备混凝土基础由B公司施工。
A公司项目部进场后,按合同、设计和规范要求编制了设备监造大纲、施工
方案和施工进度计划(图9.3-2)等。设备监造大纲明确了设备监造计划、监
造控制和监造管理措施;施工方案中,工艺设备采用租赁一台履带起重机吊
装,方案通过专家认证及审核批准。

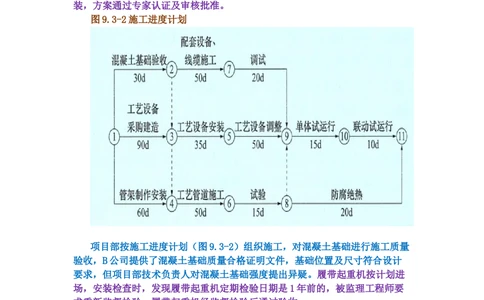

图9.3-2施工进度计划
项目部按施工进度计划(图9.3-2)组织施工,对混凝土基础进行施工质量
验收,B公司提供了混凝土基础质量合格证明文件,基础位置及尺寸符合设计
要求,但项目部技术负责人对混凝土基础强度提出异疑。履带起重机按计划进
场,安装检查时,发现履带起重机定期检验日期是1年前的,被监理工程师要
求重新监督检验,履带起重机经监督检验后通过验收。
由于建设单位资金原因,工艺设备达到施工现场比计划晚了7d,致使工艺
设备安装不能按计划进行,造成履带起重机进场后闲置7d,损失台班费用
100000元;还造成其他有关机械闲置、人员窝工等综合损失费100000元。但建
设单位仍要求该项目按原工期完工。施工单位在工艺设备调整工作上压缩7d,
但增加赶工费70000元;项目部向建设单位提出费用索赔。
二、问题
1.设备监造大纲还应明确哪些内容?★★★★
【答案】设备监造大纲还应明确的内容:
(1)设备监造过程(2)有资格的相应专业技术人员到设备制造现场进行监造工作,
(3)设备监造的技术要点和验收要求。
【解析】本题考查课本P452 设备监造大纲的内容
(1)①监造计划及进行控制和管理的措施。
(2)设备②监造单位,若外委则需签订设备监造委托合同;有资格的相应专
业技术⑤人员到设备制造现场进行监造工作。
(3)设备监造④过程,有设备制造全过程监造和制造中重要环节的监造;设
备③监造的技术要点和验收实施要求。
【考点来源】第14章机电工程项目资源与协调管理

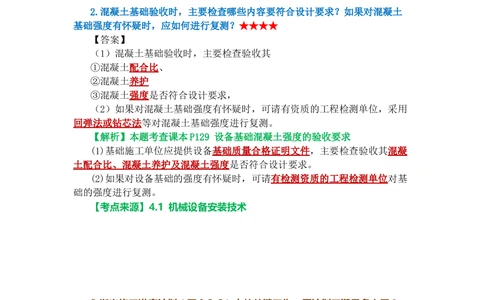

2.混凝土基础验收时,主要检查哪些内容要符合设计要求?如果对混凝土
基础强度有怀疑时,应如何进行复测?★★★★
【答案】
(1)混凝土基础验收时,主要检查验收其
①混凝土配合比、
②混凝土养护
③混凝土强度是否符合设计要求,
(2)如果对混凝土基础强度有怀疑时,可请有资质的工程检测单位,采用
回弹法或钻芯法等对混凝土基础强度进行复测。
【解析】本题考查课本P129 设备基础混凝土强度的验收要求
(1)基础施工单位应提供设备基础质量合格证明文件,主要检查验收其混凝
土配合比、混凝土养护及混凝土强度是否符合设计要求。
(2)如果对设备基础的强度有怀疑时,可请有检测资质的工程检测单位对基
础的强度进行复测。
【考点来源】4.1 机械设备安装技术
3.指出施工进度计划(图9.3-2)中的关键工作。原计划工期是多少天?
【答案】
(1)施工进度计划(图9.3-2)中的关键工作:
工艺设备采购监造、工艺设备安装、工艺设备调整、单体试运行、联动试
运行。
(2)原计划工期是200d。
【王建波老师解析】本题考查双代号网络图总工期和关键线路【考点来源】第9章施工进度管理

4.说明履带起重机要重新监督检验的理由。
【答案】
(1)重新监督检验的理由:
履带起重机应每年1次进行定期检验。
(2)监督检验的步骤如下
①应当在施工前向施工所在地的检验检测机构申请监督检验。
②检验检测机构应当到施工现场实施监督检验,
③按照相应的监督检验规则进行。
【解析】本题考查P271 起重机械的监督检验
(1)监督检验,是指起重机械安装、改造、重大修理过程中,安装、改造、
重大修理单位进行自行检验和试验并且合格,检验机构对安装、改造、重大修
理单位的自行验和试验过程及结果进行监督确认的过程。
(3)流动作业的起重机械,出厂后投入使用时,应实施首次检验和监督检
验;
其中对于经拆卸后再次安装的起重机械不再重复实施监督检验,应按《起
重机械安全技术 规程》TSG 51—2023实施定期检验;并且对定期检验有
效期内拆装的、拆装后重新安 装的应当继续实施定期检验,但应当重新计算定
期检验周期。
【考点来源】5.3特种设备的规定

5.项目部向建设单位提出索赔要求是否合理?计算建设单位应补偿给A公
司的总费用。
【答案】
(1)项目部向建设单位提出索赔要求合理。
(2)建设单位应补偿给A公司的总费用:
100000+100000+70000=270000元。
【王建波老师解析】本题考察索赔的费用计算案例背景中由于建设单位资金原因,且工艺设备安装和工艺设备调整都是在关
键线路上,属于关键工作,所以损失台班费用100000元;还造成其他有关机
械闲置、人员窝工等综合损失费 100000元和施工单位在工艺设备调整工作增
加赶工费70000元都是可以索赔的
【考点来源】8.2 工程合同管理
