课本P489【案例15.2-1】
一 、背 景
A 总承包单位将一大型写字楼的通风空调工程分包给 B 安装单位,工程内
容包括: 风系统、水系统和冷热(媒)系统。该工程的风冷式热泵机组、水泵、
吸顶式新风空调机组、风机盘管和排风机等设备均由业主采购。
B单位在空调水系统管道施工时,首先对阀部件进行了检查和试验,合格后
进行阀 门及部件的安装。
通风空调设备安装完工后,对通风空调的风系统、水系统和冷热(媒)系统进
行了 系统调试。在夏季做了带冷源的试运行,并通过竣工验收。
写字楼投用后,B 单位在回访中对通风空调工程进行季节性测试调整,发
现个别办公室风口的新风量只有 58m³/h·p (设计要求是 80m³/h·p),
经过重新调整测试,达到了设计要求。另有个别办公室的风机盘管噪声达到
48dB(设计要求是40dB), 经检查, 是风机盘管轴心偏移,通过设备生产厂家
调换设备,噪声达到要求。

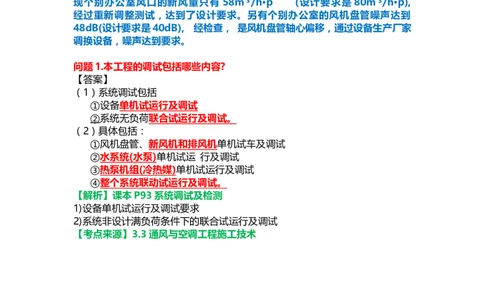

问题1.本工程的调试包括哪些内容?
【答案】
(1)系统调试包括
①设备单机试运行及调试
②系统无负荷联合试运行及调试。
(2)具体包括:
①风机盘管、新风机和排风机单机试车及调试
② 水系统 ( 水泵 ) 单机试运 行及调试
③ 热泵机组 ( 冷热媒 ) 单机试运行及调试
④整个系统联动试运行及调试。
【解析】课本P93系统调试及检测
1)设备单机试运行及调试要求
2)系统非设计满负荷条件下的联合试运行及调试
【考点来源】3.3通风与空调工程施工技术
2.参与本工程试运行与调试的单位包括哪些?
【答案】
(1)通风空调系统联动试运行及调试应 由 B 单位 ( 施工单位 ) 负责组织实施
(2) 设计 单位、监理和建设单位参与
(3) 设备生产厂家、 A 总承包单位配合。
【王建波老师解析】P93 调试准备
(1)通风与空调工程竣工验收的系统调试,应由施工单位负责,监理单位监督,
设计单位与建设单位参与和配合。
【考点来源】3.3通风与空调工程施工技术问题3.水系统阀门安装前检查有何要求?
【答案】水系统阀门安装前检查、试验的内容及要求:
(1)阀门安装前应进行外观检查
(2)工作压力大于1.0MPa 及在主干管上起到切断作 用和系统冷、热水运行
转换调节功能的阀门和止回阀,应进行壳体强度和阀瓣密封性能 的试验,且试
验合格。
(3)强度试验压力应为常温条件下 公称压力的 1.5 倍 ,持续时间不应少于
5min, 阀 门的壳体、填料应无渗漏。
(4)严密性试验压力应为公称压力的 1.1 倍 ,在试验持续的时间内应保持压力
不变。

【王建波老师解析】本题考查P87水系统阀部件安装
1)阀门安装
(1)阀门安装前应进行外观检查,工作压力大于 1.0MPa及在主干管上起到切断
作 用和系统冷、热水运行转换调节功能的阀门和止回阀,应进行壳体强度和阀
瓣密封性能 试验,试验应合格;其他阀门可以不单独进行试验。
壳体强度试验压力为常温条件下公称压力的 1.5倍,持续时间不应少于 5min,
阀 门的壳体、填料应无渗漏。严密性试验压力为公称压力的 1.1倍,在试验持
续的时间内 应保持压力不变,阀门压力试验持续时间与允许泄漏量应符合要
求。
【考点来源】3.3通风与空调工程施工技术
4. 维修风机盘管和风量调整各发生了哪些主要费用?应由谁承担?
【答案】
(1) 维修风机盘管 主要发生调换风机盘管的设备费、拆装及调试的人工费,费用
应 由建设单位或设备生产厂家承担。
(2) 风量调整 主要发生人工费,应由安装单位承担。
【解析】课本P497工程保修的责任范围
(1)建设工程在保修范围和保修期限内发生质量问题时,施工单位应当履
行保修义务,并对造成的损失承担施工方责任的赔偿。总承包单位与分包单位
对分包工程的质量承担连带责任。
(2)①质量问题确实是由于施工单位的施工责任或施工质量不良造成的,
施工单位负责修理并承担修理费用。
②质量问题是由双方的责任造成的,应协商解决,商定各自的经济责任,
由施工单位负责修理。
③质量问题是由于建设单位提供的设备、材料等质量不良造成的,应由建
设单位承担修理费用,施工单位协助修理。
④质量问题发生是因建设单位(用户)责任,修理费用或者重建费用由建

设单位负担。⑤ 涉外工程的修理按合同规定执行,经济责任按以上原则处理。
【考点来源】16.2保修与回访管理
