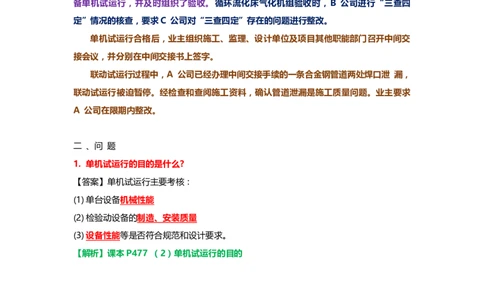

课本P490【案例15.2-2】
一 、背景
某化工余热锅炉发电装置经业主公开招标由具有相应资质的 A 公司中标施工总承
包 ,B 公司中标工程监理。A 公司征得业主同意,把循环流化床气化机组(提供工业锅
炉燃气)安装工程分包给C 公司,工程内容包括:原料系统、煤气分离冷却除尘系统、 送
风系统、供水系统、煤气和水蒸气工艺管道系统、排灰系统。
A 公司协调C 公司在分部分项工程验收合格的基础上,完成了鼓风机、输煤机等设
备单机试运行,并及时组织了验收。循环流化床气化机组验收时,B 公司进行“三查四
定”情况的核查,要求C 公司对“三查四定”存在的问题进行整改。
单机试运行合格后,业主组织施工、监理、设计单位及项目其他职能部门召开中间交
接会议,并分别在中间交接书上签字。
联动试运行过程中,A 公司已经办理中间交接手续的一条合金钢管道两处焊口泄 漏,
联动试运行被迫暂停。经检查和查阅施工资料,确认管道泄漏是施工质量问题。业主要求
A 公司在限期内整改。
二 、问 题
1. 单机试运行的目的是什么?
【答案】单机试运行主要考核:
(1)单台设备机械性能
(2)检验动设备的制造、安装质量
(3) 设备性能 等是否符合规范和设计要求。

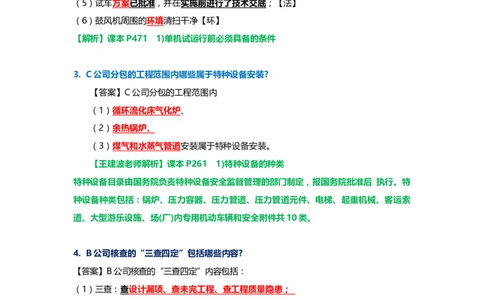

【解析】课本P477 (2)单机试运行的目的2. 鼓风机单机试运行前应具备哪些条件?

【答案】鼓风机单机试运行前应具备下列条件:
(1) 分项工程验收合格 ;【活干完】
(2) 记录表格齐全 。【资料全】
(3)试运行组织已经建立,操作人员经 培 训、考试合格,熟悉试运行方 案和操作规程,
能正确操作 【人】
(4) 电气、水冷等 附属系统调试合格; 【机、料】
(5)试车 方案 已批准 ,并在实施前进行了技术交底;【法】
(6)鼓风机周围的环境清扫干净【环】
【解析】课本P471 1)单机试运行前必须具备的条件
3. C公司分包的工程范围内哪些属于特种设备安装?
【答案】C公司分包的工程范围内
(1)循环流化床气化炉、
(2)余热锅炉、
(3)煤气和水蒸气管道安装属于特种设备安装。
【王建波老师解析】课本P261 1)特种设备的种类
特种设备目录由国务院负责特种设备安全监督管理的部门制定,报国务院批准后 执行。特
种设备种类包括:锅炉、压力容器、压力管道、压力管道元件、电梯、起重机械、客运索
道、大型游乐设施、场(厂)内专用机动车辆和安全附件共10类。
4. B公司核查的“三查四定”包括哪些内容?
【答案】B公司核查的“三查四定”内容包括:
(1)三查: 查 设计漏项、查未完工程、查工程质量隐患;
(2)四定:对查出的问题定任务、定人员、定时间、定措施。
【解析】课本P471 “三查四定”的问题整改消缺完毕,遗留的尾项已处理完。
三查:查设计漏项、查未完工程、查工程质量隐患;四定:对查出的问题定任务、 定人员、

定时间、定措施。5. 已办理中间交接手续中的合金钢管道在联动试运行中发现的质量问题应由谁承担责任?
说明理由。
【答案】
(1)合金钢管道焊口泄漏的施工质量责 任 由施工单位承担。
(2)理由:中间交接不解除施工单位对工程质量、交工验收应负的责任,且质量责任是
终身制。经检查和查阅施工资料,确认管道泄漏是施工质量问题,因此该质量问题应由施
工单位负责并在限期内整改。

【王建波老师解析】课本P478 ② 中间交接后的单项或装置应由建设单位或承担试运行的
合同主体负责保管、使 用、维护,但不应解除施工方的施工责任,遗留的施工问题仍由施
工方解决,并应按期 限完成。
