2025环球网校一级建造师《机电工程管理与实务》专项突破(三)
进度管理
案例一
【背景资料】
甲施工总承包单位承接了一发电厂的机电安装工程,工程内容包括:汽轮机安装、发电机安装及调试、
厂房管道安装、电气工程自动化仪表工程。总包单位在征得业主同意后,将厂房管道安装分包给了A
单位,自动化仪表工程分包给了B单位。甲单位编制了发电机设备安装进度计划(见下表),进度计
划显示的工期为210天,甲单位将进度计划提交监理单位审查时被否定,要求甲单位进行调整。
施工过程中发生了以下事件:
事件一:A单位施工现场的材料按照相关要求进行放置,A单位管理人员在检查时发现,不锈钢管道
和碳钢管道混放。

事件二:A单位质量检验员在检查时,发现厂房管道法兰安装存在问题(见下图)。管道的工作温度
可达400℃,紧固前就紧固温度和时间向技术人员做了重点交底。
扫码关注更多内容
第 1 页 共 8 页
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
事件三:管道安装合格后,A单位进行管道压力试验。试验范围内的管道及附件安装质量合格、试验
方案已经过批准,并已进行了安全技术交底、相关资料已经建设单位和有关部门复查、试验用的压力
表(2块)已校验合格,精度和压力表等级符合要求。
【问题】
1.发电机设备安装进度计划为何被否定?调整后的工期为多少天。
2.事件一中A单位应按何图放置材料?针对材料混放应怎么进行整改?
3.事件二中厂房管道法兰安装存在的问题应如何进行改正?热态紧固温度和时间有何要求?
【参考答案】
1.发电机设备安装进度计划为何被否定?调整后的工期为多少天。
(1)①定子及转子水压试验和发电机穿转子平行施工不合理,发电机穿转子应在定子及转子水压试
验合格后进行。
②励磁机安装工作在对轮复找中心并连接工作之后进行不合理,对轮复找中心并连接工作应在励磁机
安装工作完成后进行。
(2)调整后的工期为240天。
2.事件一中A单位应按何图放置材料?针对材料混放应怎么进行整改?
(1)材料按现场平面布置图放置。
(2)根据库存材料的物理化学性能进行科学分类,并分库或分区存放。
3.事件二中厂房管道法兰安装存在的问题应如何进行改正?热态紧固温度和时间有何要求?
(1)①法兰连接应使用同一规格螺栓,螺栓的安装方向应一致,螺栓应对称紧固。
(2)管道的热态紧固分两次进行,一次热态紧固的温度为350℃,二次热态紧固的温度为400℃。热
态紧固应在达到工作温度2h后进行。
案例二
【背景资料】
A公司中标一升压站安装工项目。因项目地处偏远地区,升压站安装需要建设施工临时用电工程。A
公司将临时用电工程分包给B公司施工。临时用电工程内容:电力变压器(1010.4KV),配电箱安装,
架空线路(电杆、导线及附件)施工。

A公司要求尽快完成施工临时用电工程,B公司编制了施工临时用电工程作业进度计划(见表1),计
划工期30天,在审批时被监理公司否定,要求重新编制,B公司在工作持续时间不变的情况下,将导
线架设调整至电杆组立完成后进行。修改了作业进度计划。

B公司与A公司签订安全生产责任书,明确各自安全责任,建立项目安全生产责任体系,由项目副经
理全面领导负责安全生产,为安全生产第一责任人,并由项目总工程师对本项目的安全生产负部分领

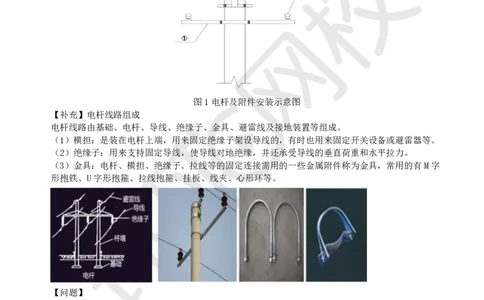

导责任。电杆及附件安装(见图1)施工临时用电工程验收合格。
表1施工临时用电工程作业进度计划
扫码关注更多内容
第 2 页 共 8 页
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
图1电杆及附件安装示意图
【补充】电杆线路组成
电杆线路由基础、电杆、导线、绝缘子、金具、避雷线及接地装置等组成。
(1)横担:是装在电杆上端,用来固定绝缘子架设导线的,有时也用来固定开关设备或避雷器等。
(2)绝缘子:用来支持固定导线,使导线对地绝缘,并还承受导线的垂直荷重和水平拉力。
(3)金具:电杆、横担、绝缘子、拉线等的固定连接需用的一些金属附件称为金具,常用的有M字
形抱铁、U字形抱箍、拉线抱箍、挂板、线夹、心形环等。
【问题】
1.施工临时用电工程作业进度计划(表1)为什么被监理公司否定?修改后的作业进度计划工期需多
少天?
2.B公司制定的安全生产责任体系中有哪些不妥?说明理由。
3.说明图1中①、②部件的名称,有什么作用?
【参考解析】
1.施工临时用电工程作业进度计划(表1)为什么被监理公司否定?修改后的作业进度计划工期需多
少天?
导线架设应该在电杆组立完成后进行。
修改后的作业进度计划工期需50天。
2.B公司制定的安全生产责任体系中有哪些不妥?说明理由。
不妥1:由项目副经理全面领导负责安全生产,为安全生产第一责任人
扫码关注更多内容
第 3 页 共 8 页
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
理由:项目经理应为工程项目安全生产第一责任人
不妥2:由项目总工程师对本项目的安全生产负部分领导责任。
理由:项目总工程师对本工程项目的安全生产负技术责任。
3.说明图1中①、②部件的名称,有什么作用?
①为横担。
横担是装在电杆上端,用来固定绝缘子架设导线的,有时也用来固定开关设备或避雷器等。
②为绝缘子。
绝缘子用来支持固定导线,使导线对地绝缘,并还承受导线的垂直荷重和水平拉力。
案例三
【背景资料】
某安装公司承接一高层建筑外墙亮化(泛光照明)工程。建筑高度为180m,有3个透空段,建筑结构
已完工,外幕墙正在施工;建筑泛光照明工程由LED点源灯、LED投光灯、控制模块、配电箱、电缆、
线槽和镀锌电线管组成。
施工图纸标明:LED点源灯安装在外幕墙上,LED投光灯安装在透空段平台上,配电箱和控制模块安
装在室内,灯具电缆需穿过幕墙接到LED点源灯,进入点源灯的电缆采用柔性导管保护。
安装公司项目部进场后,依据合同、施工图、规范和幕墙施工进度计划等编制了泛光照明工程施工方
案、施工进度计划 (图1中细实线)和劳动力计划 (图2)。方案中点源灯的安装选用吊篮施工,
按进度计划租赁4台吊篮。
施工进度计划 (图1)
劳动力计划 (图2)
因工程变化,建筑幕墙到4月底才能完工,安装公司调整了LED点源灯和LED投光灯的作业进度计划
(图1中粗实线)和劳动力计划,作业人员增加到24人,增加2台吊篮作业,同时进行了施工技术
和施工安全的交底。施工中质量检查,存在以下问题:
问题1:透空段平台上安装LED投光灯接线盒使用室内接线盒,接到灯具的金属柔性导管长度有2m
以上,并将金属柔性导管作为LED投光灯的接地导体。
问题2:外幕墙上的LED点源灯的金属柔性导管穿越外幕墙时没有做防水处理,灯具与金属柔性导管
的连接用胶布粘贴,并且个别电缆保护层内的导线有外露现象。经过整改,质量问题得到解决。
扫码关注更多内容
第 4 页 共 8 页
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
【问题】
1.说明调整后的劳动力计划中4、5、6月的施工人员分别是多少?
2.问题1中,LED投光灯的施工质量问题应如何整改?
3.问题2中,LED点源灯的施工质量问题应如何整改?
【参考答案】
1.说明调整后的劳动力计划中4、5、6月的施工人员分别是多少?
(1)4月为12+12=24人;
5月为12+24+12=48人;
6月为24人。
2.问题1中,LED投光灯的施工质量问题应如何整改?
问题1中,LED投光灯的接线盒应采用防护等级不小于IPX5的防水接线盒,盒盖防水密封垫应齐全、
完整。金属柔性导管与LED投光灯连接的不宜大于1.2m,并且金属柔性导管不应作为接地保护导体的
接续导体。
3.问题2中,LED点源灯的施工质量问题应如何整改?
问题2中,外幕墙上的LED点源灯的柔性导管穿越外幕墙时应设置防水套管,且应做好防水处理;点
源灯壳体与金属柔性导管的连接应采用专用接头,电缆应采用金属柔性导管保护,电缆内导线不得外
露。
案例四
【背景资料】
某机电安装工程项目,业主与该安装施工单位签订了工程合同。在合同中规定:工期提前一天奖励一
万元,拖后一天罚款一万元。通过双方协调编制了工作逻辑关系及持续时间表(见下表):在计划执
行过程中,发生了以下事件:
事件一:因业主不能及时供应设备,使B延误3天,E延误2天,H延误3天。
事件二:因机械发生故障检修,使F延误2天,N延误2天,M延误1天。
事件三:因土建设备基础部分重捣,使C延误3天。

工作逻辑关系及持续时间表
【问题】
1.为安装单位项目部绘制双代号网络计划图。找出关键线路(用工作代号表示),并计算工期。
2.施工单位就事件一至事件三哪些可以向主提出工期索赔?共索赔工期多少天?
【参考答案】
1.(1)网络图绘制如下:
扫码关注更多内容
第 5 页 共 8 页
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
(2)关键线路为A→E→L→N。工期为80天。
2.事件一:业主不能及时供应设备,是业主的责任,因为只有E工作在关键线路上,B、H不在关键线
路上,且延误时间没有超过其总时差。所以可以索赔工期2天。
事件二:机械发生故障检修是施工单位责任,不能索赔。
事件三:土建设备基础部分重捣,是业主的责任,但C工作不在关键线路上,且延误3天没有超过总
时差,因此不能提出索赔。
综上,共索赔工期:2天。
案例五
【背景资料】
某机电工程公司通过招标承包了一台660MW火电机组安装工程,工程开工前,施工单位向监理工程师
提交了工程安装主要施工进度计划(如下图所示,单位:d),满足合同工期的要求并获业主批准。
在施工进度计划中,因为工作E和G需吊装载荷基本相同,所以租赁了同一台吊车安装,并计划定在
第76d进场。
施工进度计划图
在锅炉设备搬运过程中,由于叉车故障在搬运途中失控,所运设备受损,返回制造厂维修,工作B中
断20d,监理工程师及时向施工单位发出通知,要求施工单位调整进度计划,以确保工程按合同工期
完工。
对此施工单位提出了调整方案,即将工作E调整为工作G完成后开工。在吊车施工前,由施工单位组
织编制了吊装专项施工方案,并经审核签字后组织了实施。
该工程安装完毕后,施工单位在组织汽轮机单机试运转中发现,在轴系对轮中心找正过程中,轴系联
结时的复找存在一定的误差,导致设备运行噪音过大,经再次复找后满足了要求。
【问题】
1.在原计划中如果先工作E后工作G组织吊装,塔吊应安排在第几天投入使用可使其不闲置?说明理
扫码关注更多内容
第 6 页 共 8 页
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
由。
2.工作B停工20d后,施工单位提出的计划调整方案是否可行?说明理由?
3.吊车专项施工方案在施工前应由哪些人员签字?
4.汽轮机轴系对轮中心找正除轴系联结时的复找外还包括哪些找正?
【参考答案】
1.在原计划中如果先工作E后工作G组织吊装,塔吊应安排在第几天投入使用可使其不闲置?说明理
由。
①按照原计划,吊车应安排在第91天进场投入使用。
②如果先工作E后工作G组织吊装,则E与G工作会有15天时间间隔,因此可以让E工作开始时间
晚15天开始即可使塔吊不闲置。即塔吊第91天(76+15)安排吊车入场可使其不闲置。
2.工作B停工20d后,施工单位提出的计划调整方案是否可行?说明理由?
①调整方案可行
②因为:E和G共用一台吊车,B工作延误20天后,先进行G工作,G工作第165天(45+75+45)完
工;而E工作的总时差为95天,工期延误天数=165-75=90天小于总时差95天,所以不会影响总工期,
方案可行。
3.吊车专项施工方案在施工前应由哪些人员签字?
机电工程公司单位技术负责人、总监理工程师签字。
4.汽轮机轴系对轮中心找正除轴系联结时的复找外还包括哪些找正?
轴系初找;凝汽器灌水至运行重量后的复找;汽缸扣盖前的复找;基础二次灌浆前的复找,基础二次
灌浆后的复找。
案例六
【例题·案例节选】
【背景资料】
某工程由三个结构形式与建造规模完全一样的单体建筑组成,各单体建筑部分施工共由四个施工过程
组成,分别为:挖基槽、铺垫层、砌基础、回填土。根据施工工艺要求,砌筑基础施工完毕后,需等
待2周后才能进行回填土工程。该工程采用四个专业工作队组织施工,各施工过程的流水节拍见表。
【问题】绘制其流水施工进度计划横道图并计算总工期。
流水节拍表

①各施工过程流水节拍的累加数列
挖基槽:2 5 8 10
铺垫层:4 8 11 14
砌基础:2 5 7 9
回填土:2 4 6 8
②错位相减,取最大值得流水步距
扫码关注更多内容
第 7 页 共 8 页
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
③总工期
T=步距之和+最后专业队在各施工段上持续时间之和+间歇-搭接
=(2+7+3)+(2+2+2+2)+2=22(周)。
【注意】背景资料中说明了,根据施工工艺要求,砌筑基础施工完毕后,需等待2周后才能进行回填
土工程。
④四个专业队完成施工的流水施工进度计划如图所示:

【例题·单选】某双代号时标网路计划如下图,工作 G 的最迟开始时间是第( )天。
A.4
B.5
C.6
D.7
【答案】B
扫码关注更多内容
第 8 页 共 8 页
