二建习题刷不停,考试通关一定行(37)

同学们好,别忘了每天做练习!
本栏目每周一至周四,以法规+管理+建筑实务科目,每科三道题的形式为大家更新题目。
大家做题之后,记得在留言区,留下自己的正确率并点击在看哦!
法规
①
【单选】关于民事诉讼管转权异议的说法,正确的是( )。
A.人民法院受理案件后,当事人对管辖权有异议的,应当在法庭辩论终结前提出
B.人民法院对当事人提出的异议,审查后认为异议成立的,裁定驳回起诉
C.当事人未提出管辖权异议并应诉答辩的,视为受诉人民法院有管辖权
D.对人民法院就级别管辖权异议作出的裁定,当事人不得提起上诉
答案
点击下方空白处获得答案
【答案】C
【解析】A选项错误,人民法院受理案件后,当事人对管辖权有异议的,应当在提交答辩状期间提出 。B 选项错误,人民法院对当事人提出的异议,应当审查 。异议成立的,裁定将案件移交有管辖权的人民法院;异议不成立的,裁定驳回 。D 选项错误,对人民法院就级别管辖异议作出的裁定,当事人不服提起上诉的,第二审人民法院应当依法审理并作出裁定。
②
【单选】下列情形中,属于投标人相互串通投标的是( )。
A.两个以上投标人的投标文件具有特殊标记
B.不同投标人的投标文件在同一文印店装订
C.不同投标人的投标保函由同一银行开具
D.投标人之间协商投标报价等投标文件的实质性内容
答案
点击下方空白处获得答案
【答案】D
【解析】《招标投标法实施条例》进一步规定,禁止投标人相互串通投标。有下列情形之一的,属于投标人相互串通投标:(1)投标人之间协商投标报价等投标文件的实质性内容;(2)投标人之间约定中标人;(3)投标人之间约定部分投标人放弃投标或者中标; (4)属于同一集团、协会、商会等组织成员的投标人按照该组织要求协同投标;(5)投标人之间为谋取中标或者排斥特定投标人而采取的其他联合行动。D 为属于投标人相互串通投标。有下列情形之一的,视为投标人相互串通投标:(1)不同投标人的投标文件由同一单位或者个人编制 (2)不同投标人委托同一单位或者个人办理投标事宜 (3)不同投标人的投标文件载明的项目管理成员为同一人 (4)不同投标人的投标文件异常一致或者投标报价呈规律性差异 (5)不同投标人的投标文件相互混装 (6)不同投标人的投标保证金从同一单位或者个人的账户转出。ABC 为视为投标人相互串通投标。因此 D 为正确答案。
③
【单选】在民事诉讼执行阶段,人民法院应当裁定中止执行的是( )。
A.申请人撤销强制执行申请的
B.案外人对执行标的提出确有理由的异议的
C.据以执行的法律文书被撤销的
D.作为被执行人的公民因生活困难无力偿还借款,无收入来源,又丧失劳动能力的
答案
点击下方空白处获得答案
【答案】B
【解析】有下列情况之一的,人民法院应裁定中止执行:(1)申请人表示可以延期执行的;(2) 案外人对执行标的提出确有理由异议的;(3)作为一方当事人的公民死亡,需要等待继承人继承权利或承担义务的;(4)作为一方当事人的法人或其他组织终止,尚未确定权利义务承受人的;(5)人民法院认为应当中止执行的其他情形,如被执行人确无财产可供执行等。中止的情形消失后,恢复执行。有下列情况之一的,人民法院应当裁定终结执行:(1)申请人撤销申请的;(2)据以执行的法律文书被撤销的;(3)作为被执行人的公民死亡,无遗产可供执行,又无义务承担人的;(4)追索赔养费、扶养费、抚育费案件的权利人死亡的;(5)作为被执行人的公民因生活困难无力偿还借款,无收入来源,又丧失劳动能力的;(6)人民法院认为应当终结执行的其他情形。
管理
①
【单选】某工程项目施工合同约定竣工日期为 2020 年 6 月 30 日,在施工中因持续下雨导致甲供材料未能及时到货,使工程延误至 2020 年 7 月 30 日竣工。由于 2020 年 7 月 1 日起当地计价政策调整,导致承包人额外支付了 30 万元工人工资。关于增加的 30 万元责任承担的说法,正确的是( )。
A.持续下雨属于不可抗力,造成工期延误,增加的 30 万元由承包人承担
B.发包人原因导致的工期延误,因此政策变化增加的 30 万元由发包人承担
C.增加的 30 万元因政策变化造成,属于承包人的责任,有承包人承担
D.工期延误是承包人原因,增加的 30 万元是政策变化造成,由双方共同承担
答案
点击下方空白处获得答案
【答案】B
【解析】由于当地计价政策调整,导致承包人额外支付的费用由发包人承担。
②
【单选】下列进度控制工作中,属于业主方任务的是( )。
A.控制设计准备阶段的工作进度
B.编制施工图设计进度计划
C.调整初步设计小组的人员
D.确定设计总说明的编制时间
答案
点击下方空白处获得答案
【答案】A
【解析】业主方进度控制的任务是控制整个项目实施阶段的进度,包括控制设计准备阶段的工作进度、设计工作进度、施工进度、物资采购工作进度以及项目动用前准备阶段的工作进度。
③
【单选】施工项目综合成本分析的基础是( )。
A.分部分项工程成本分析
B.月度成本分析
C.年度成本分析
D.单位工程成本分析
答案
点击下方空白处获得答案
【答案】A
【解析】分部分项工程成本分析是施工项目成本分析的基础。
建筑
案例
背景资料

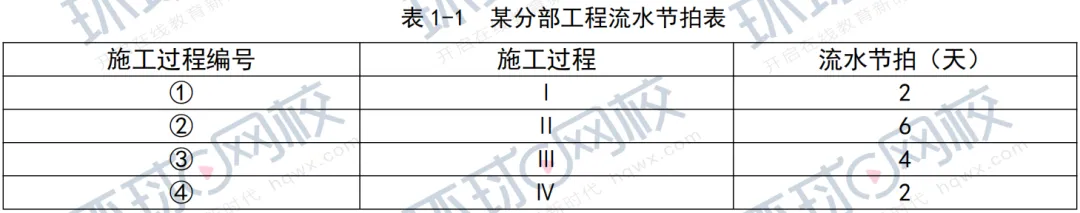

某新建住宅楼,框剪结构,地下 2 层,地上 18 层 ,建筑面积 2.5 万平方米。甲公司总承包施工。新冠疫情后,项目部按照住建部《房屋市政工程复工复产指南》(建办质(2020)8号)和当地政府要求组织复工。成立以项目经理为组长的疫情防控领导小组并制定项目疫情防控措施,明确施工现场实行封闭式管理,设置包括废口罩类等分类收集装置,安排专人负责卫生保洁工作,确保疫情防控工作有效、合规。复工前,项目部盘点工作内容,结合该住宅楼 3 个单元相同的特点,依据原有施工进度计划按照分析检查结果、确定调整对象等调整步骤,调整施工进度。同时,针对某分部工程制定流水节拍(如表1-1),就施工过程Ⅰ~Ⅳ组织施工班组流水施工,其中施工过程Ⅲ因工艺要求需待施工过程Ⅱ完成后 2 天方可进行。

项目部质量月活动中,组织了直螺纹套筒连接、现浇构件拆模管理等知识竞赛活动,以提高管理人员、操作工人的质量意识和业务技能,减少质量通病的发生。
问题一
1.除废弃口罩类外,现场设置的收集装置还有哪些分类?
答案
点击下方空白处获得答案
1. 废电池、废墨盒等有毒有害的废弃物应封闭回收,不应混放;垃圾桶应分为可回收利用与不可回收利用两类,应定期清运;碎石和土石方类等应用作地基和路基回填材料;雨水、污水应分流排放。
问题二

2.画出该分部工程施工进度横道图,总工期是多少天?调整施工进度还包括哪些步骤?
答案
点击下方空白处获得答案

2.①各施工过程流水节拍的累加数列:

②总工期:
T=(2+10+8)+(2+2+2)+2 =28(天)。

调整施工进度的步骤:分析进度计划检查结果,分析进度偏差的影响并确定调整的对象和目标, 选择适当的调整方法,编制调整方案,对调整方案进行评价和决策,调整,确定调整后付诸实施的新施工进度计划。
问题三
3.写出表 1-2 中 A、B、C、D、E、F 对应的数值。(如 F;100)

答案
点击下方空白处获得答案
3.A;50 B;75 C;100 D;75 E;100 F;100
记得在评论区留下你的正确率并点击“在看”哦!
