在工业现场有一句行话:“三分算法,七分安装”。再贵的传感器,装错了位置或没贴紧,采回来的数据就是噪声。本篇不讲理论,只讲现场怎么装才对。
01|准备:停机、安全与工具
安全永远是第一位的。作业前必须执行上锁挂牌(LOTO),确保设备不会误启动。准备好记号笔、800目砂纸、无水乙醇(酒精)搭配无绒布、扳手/六指扳手、扭矩扳手(如有)以及扎带/线卡。对照监测方案确认测点位于轴承座或机壳刚性区域,并在设备旁做好标记。
02|选点:装在“听得清”的地方
遵循“靠近轴承、避开软肋”的通用原则:优先选择轴承座或机壳刚性好的位置,避开散热扇叶罩、薄壁罩壳、橡胶减震垫上方及焊缝。方向通常为 Z 轴垂直安装面。以下是典型设备的实战安装位置:
1. 直连风机(Direct-Drive Fan)

特点与场景:结构简单但对同心度要求高,常见于 HVAC、洁净室通风。

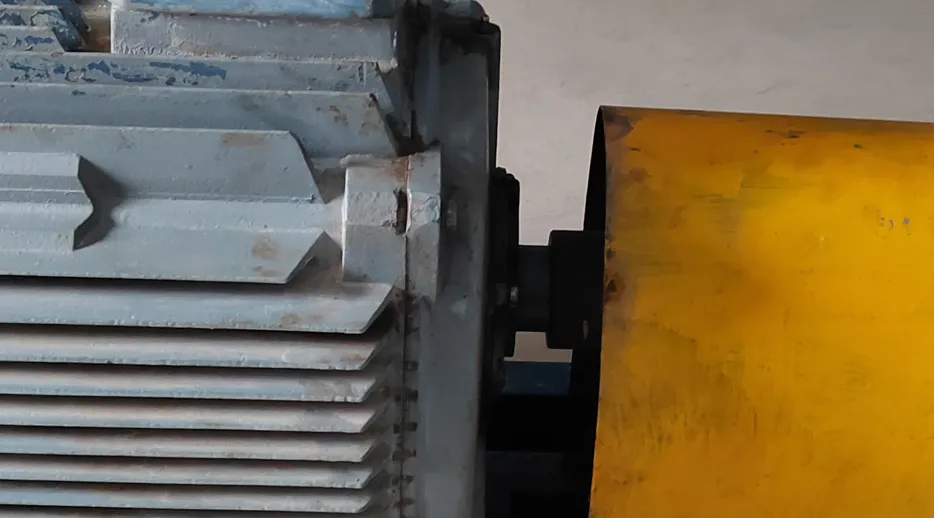

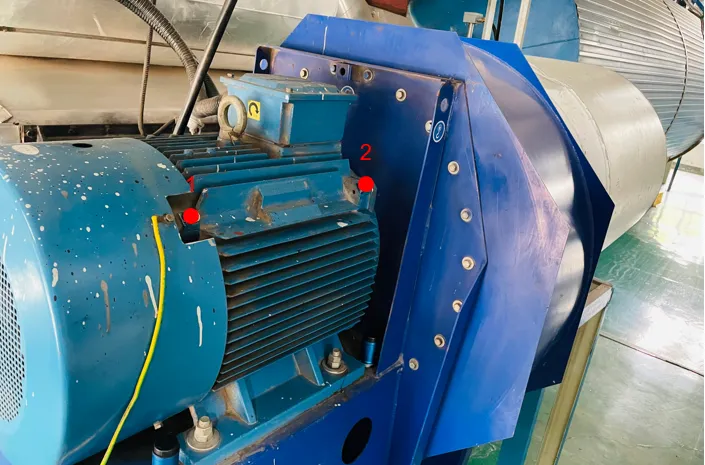

安装位置:测点1(电机非驱动端 H)位于电机尾部轴承座;测点2(电机驱动端 H)位于电机与风机连接处的轴承座(即风机主轴轴承)。
2. 悬臂离心泵(Overhung Centrifugal Pump)

特点与场景:单支撑悬臂结构,径向受力大,是石化、炼厂物料输送的核心设备。

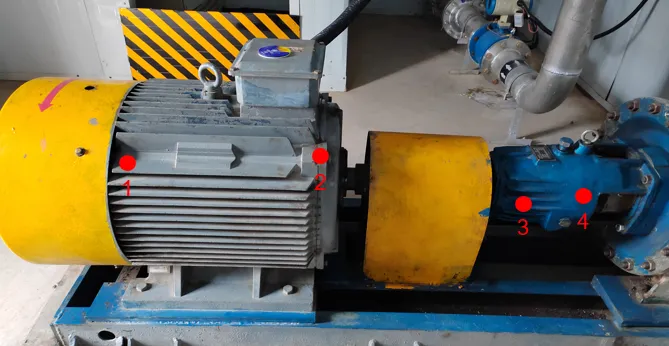

安装位置:测点1/2 覆盖电机两端;测点3(泵驱动端 H)位于泵体轴承座上方(联轴器对侧);测点4 位于悬臂端或泵壳刚性最好处。
3. 冷却塔风机(Cooling Tower Fan)

特点与场景:大型低速重载,环境潮湿多尘,多带减速箱,常见于电厂、数据中心。

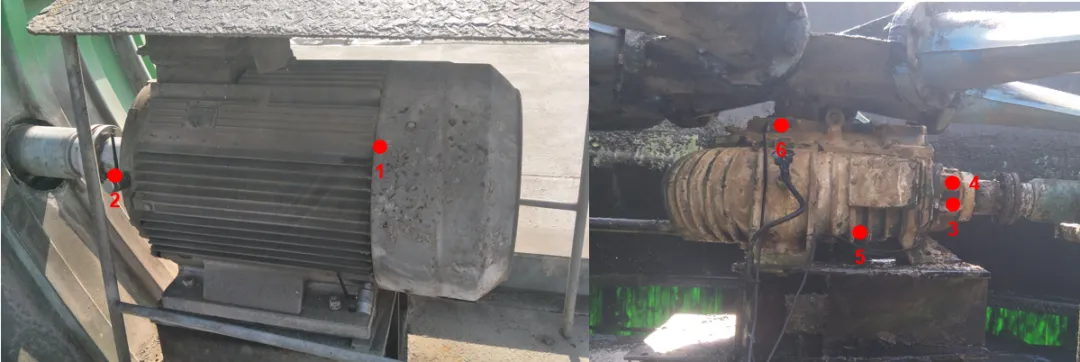

安装位置:测点覆盖电机两端(1、2)及减速箱的输入/输出轴(3、4、5、6)。
设备传感器安装速查表
03|表面处理:金属对金属,不留“气垫”

无论采用哪种固定方式,表面处理都是最关键的一步。必须使用 800 目砂纸将安装面打磨至无漆层、无锈斑、手摸无颗粒感(建议 Ra≤3.2μm)。随后用无水乙醇和无绒布反复擦拭直至无污渍残留,确保传感器底座与设备表面实现“金属对金属”的紧密接触。哪怕是微小的漆膜或油污,都会导致高频信号严重衰减。
04|固定方式
方案一:磁吸安装(适合铁磁表面)

适用于铁磁性表面的短期监测或临时点检。清理安装面和磁吸底座后,将磁吸座紧贴设备并轻推确认不晃动。注意:长期监测不建议仅靠磁吸,以免受振动影响导致位移或脱落。
方案二:工业胶粘接(适合非铁磁/禁止动火场景)
适用于不锈钢抛光面、铝壳等无法打孔的场景。在传感器底面均匀涂抹薄层环氧类结构胶,按压到位后用胶带固定,按说明书静置固化(通常需数小时至 24 小时)。切记胶层要尽量薄,厚胶层会显著衰减高频振动。
方案三:打孔螺柱安装(推荐关键设备长期监测)

这是最可靠的方式。在标记点中心钻孔(常用 M4/M5/M6)并攻丝,或将螺柱焊接到位。传感器旋入时可涂抹少量螺纹锁固胶防松,并使用扭矩扳手按规格拧紧(通常几 N·m),避免过紧导致基座应变。
05|走线与屏蔽
信号线应沿设备棱边或线槽敷设,使用扎带卡紧,防止悬垂、抖动或被转动件刮伤。若传感器带屏蔽线,务必确保屏蔽层单点接地(通常在采集端/柜侧),以避免地环路干扰。布线时尽量远离变频器和动力线,必须交叉时应近似垂直跨过,最大限度减少电磁耦合干扰。

06|通电检查
上电前使用万用表检查电源极性和线路通断,确认接头牢固。上电后,温度值应接近环境温度或设备表面常温;设备静止时振动值应很小且稳定,轻敲安装点附近机壳,数值应有合理跳动。建议记录此时的“基线值”,作为后续趋势分析和故障诊断的基准。
