一、施工前准备
1、审核图纸与现场:核对池体尺寸、进气主管位置与施工图是否一致。
2、管路吹扫:空气管路必须事先彻底吹扫干净,防止焊渣、铁锈等杂物进入软管造成堵塞或磨损。
3、材料与配件准备:通常包括曝气软管、进气/尾端接头、卡箍(喉箍)、固定支架(或预埋件/膨胀螺栓)、固定绳(如尼龙绳)、防漏衬布(可用薄塑料布)等。
二、布线与定位

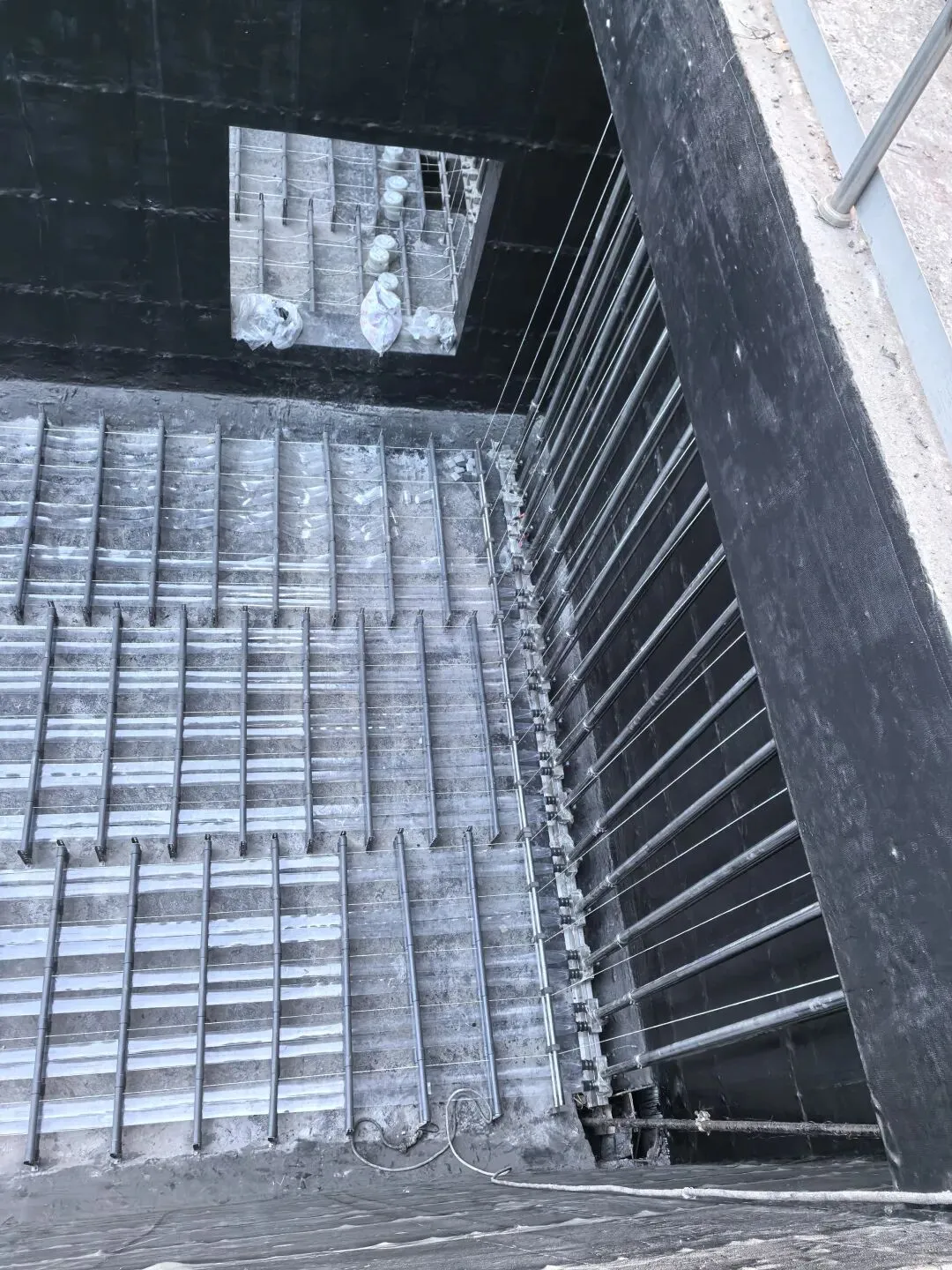

曝气软管一般均匀布置在池底或池底上方,气管中心线距池底约 300–500mm,软管间距通常为 300–500mm。
按设计在池底放线,标注固定支架/膨胀栓孔位(常见打孔规格如 ø12×40mm,间距约500mm)。
三、固定支架安装
在标注位置打孔,嵌入镀锌内胀栓或预埋件,再用不锈钢丝杆/螺栓固定支架;也可用膨胀螺栓直接固定支架。
固定支架纵向间距一般 <0.8m;若使用圆钢支架,支撑圆环应无锐角、无毛刺,避免磨损软管。
调整支架塑料环/支撑圈开口方向与软管走向一致,并紧固到位。
四、软管铺设与连接
1、穿管:将曝气软管穿过各固定支架的支撑圈,管接头与支撑圈尽量保持同一轴心。
2、接头连接:
先将卡箍套入软管,在管接头上缠绕防漏衬布;
把软管套入接头,卡箍对准接头凹槽后均匀拧紧(一般建议两道喉箍)。
3、拉直固定:软管应放平、拉直、不扭曲;可用固定绳绑扎于下层框架(接触氧化池)或固定在支架上,绳圈内径常取约65mm。
4、单头进气处理:若仅一端进气,尾端可接带闷盖的短管(如DN50 ABS管)并紧固;尾部也可用缚扎绳固定在池壁预埋件上,并剪掉超长部分。
五、接触氧化池补充要点
软管走向应与下层填料框架轴向垂直。
进气接头与下层框架距离应使软管充气鼓胀时紧贴下层支撑框架,再用固定绳绑牢。
六、安装注意事项(关键)
防漏衬布必须用,卡箍务必卡入接头凹槽并拧紧。
禁止抛掷、拖拉软管,以免管壁磨损。
安装及安装后严禁焊接/明火作业;必要时用防火材料覆盖保护软管。
建议在进气主管设排污放空管与排污阀,便于后期维护与排杂。
塑料环/支架紧固时注意不要错位产生锐角,否则易磨损软管。
