《机电工程管理与实务》真题解析一、单项选择题

1.无卤低烟阻燃电缆在消防灭火时的缺点是( )。
A.发出有毒烟雾
B.产生烟尘较多
C.腐蚀性能较高
D.绝缘电阻下降
组配色方案,一、单项选择题
【答案】D
【解析】 无卤低烟的聚烯烃材料主要采用氢氧化物作为阻燃剂
,氢氧化物又称为碱,其特性是容易吸收空气中的水分(潮解)。
潮解的结果是绝缘层的体积电阻系数大幅下降。
组配色方案,一、单项选择题

2.下列考核指标中,与锅炉可靠性无关的是( )。
A.运行可用率
B.容量系数
C.锅炉热效率
D.出力系数
组配色方案,一、单项选择题

【答案】C
【解析】锅炉可靠性:锅炉可靠性一般用五项指标考核,即运行
可用率、等效可用率、容量系数、强迫停运率和出力系数。
组配色方案,一、单项选择题
3.长输管线的中心定位主点不包括( )。
A.管线的起点
B.管线的中点
C.管线转折点
D.管线的终点
组配色方案,一、单项选择题
【答案】B
【解析】 例如,管线的起点、终点及转折点称为管道的主点。
其位置已在设计时确定,管 线中心定位就是将主点位置测设到地面
上去,并用木桩或混凝土桩标定。
组配色方案,一、单项选择题
4.发电机安装程序中,发电机穿转子的紧后工序是( )。
A.端盖及轴承调整安装
B.氢冷器安装
C.定子及转子水压试验
D.励磁机安装
组配色方案,一、单项选择题
【答案】B
【解析】发电机设备的安装程序是:定子就位→定子及转子水压
试验→发电机穿转子→氢冷器安装→端盖、轴承、密封瓦调整安装
→励磁机安装→对轮复找中心并连接→整体气密性试验等
组配色方案,一、单项选择题
5.下列自动化仪表工程的试验内容中,必须全数检验的是( )。
A.单台仪表校准和试验
B.仪表电源设备的试验
C.综合控制系统的试验
D.回路试验和系统试验
组配色方案,一、单项选择题
【答案】D
【解析】仪表回路试验和系统试验必须全部检验。
组配色方案,一、单项选择题
6.在潮温环境中,不锈钢接触碳素钢会产生( )。
A.化学腐蚀
B.电化学腐蚀
C.晶间腐蚀
D.铬离子污染
组配色方案,一、单项选择题
【答案】B
【解析】 按照金属腐蚀机理分类:化学腐蚀、电化学腐蚀。
组配色方案,一、单项选择题
7.关于管道防潮层采用玻璃纤维布复合胶泥涂抹施工的做法,正
确的是( )。
A.环向和纵向缝应对接粘贴密实【搭接,不是对接】
B.玻璃纤维布不应用平铺法【可采用】
C.第一层胶泥干燥后贴玻璃丝布【边涂边贴】
D.玻璃纤维布表面需涂胶泥
组配色方案,一、单项选择题
【答案】D
【解析】玻璃纤维布复合胶泥涂抹施工
(1 )胶泥应涂抹至规定厚度,其表面应均匀平整。
(2) 立式设备和垂直管道的环向接缝,应为上搭下。卧式设备和
水平管道的纵向接缝位置,应在两侧搭接,并应缝口朝下。
(3) 玻璃纤维布应随第一层胶泥层边涂边贴,其环向、纵向缝的
组配色方案,
搭接宽度≥50mm, 搭接处应粘贴密实,不得出现气泡或空鼓。
(4) 粘贴的方式,可采用螺旋形缠绕法或平铺法。
(5) 待第一层胶泥干燥后,应在玻璃纤维布表面再涂抹第二层胶
泥。一、单项选择题
8.工业炉窑烘炉前应完成的工作是( )。
A.对炉体预加热
B.烘干烟道和烟囱
C.烘干物料通道
D.烘干送风管道
组配色方案,一、单项选择题
【答案】B
【解析】工业炉在投入生产前必须烘干烘透。烘炉前应先烘烟囱
及烟道。
组配色方案,一、单项选择题
9.电梯设备进场验收的随机文件中不包括( )。
A.电梯安装方案
B.设备装箱单
C.电气原理图
D.土建布置图
组配色方案,一、单项选择题
【答案】A
【解析】排除法 随机文件包括土建布置图,产品出厂合格证,
门锁装置、限速器、安全钳及缓冲器等保证电梯安全部件的型式检
验证书复印件,设备装箱单,安装、使用维护说明书, 动力电路和
安全电路的电气原理图。
组配色方案,一、单项选择题
10.消防灭火系统施工中,不需要管道冲洗的是( )。
A.消火栓灭火系统
B.泡沫灭火系统
C.水炮灭火系统
D.高压细水雾灭火系统
组配色方案,一、单项选择题
【答案】B
【解析】泡沫灭火系统施工程序 施工准备→设备和组件安装→
管道安装→管道试压吹扫→系统调试。排除法,泡沫灭火系统不需
要管道冲洗。
组配色方案,一、单项选择题
11.工程设备验收时,核对验证内容不包括( )。
A.核对设备型号规格
B.核对设备供货商
C.检查设备的完整性
D.复核关键原材料质量
组配色方案,一、单项选择题
【答案】C
【解析】排除法C属于外观检查,不属于核对验证
(—)核对验证
1.核对设备的型号规格、设备供货厂商、数量等。
2.关键原材料和元器件质量及质量证明文件复核,包括关键原材
料、协作件、配套元器件的质量及质保书。
组配色方案,
(二) 外观检查
1.设备的完整性、管缆布置、连接件、焊接结构件。一、单项选择题

12.下列施工组织设计编制依据中,属于工程文件的是( )。
A.投标书
B.标准规范
C.工程合同
D.会议纪要
组配色方案,一、单项选择题
【答案】D
【解析】三、施工组织设计编制依据
1. 与工程建设有关的法律法规、标准规范、工程所在地区行政主
管部门的批准文件。
2. 工程施工合同、招标投标文件及建设单位相关要求。
3. 工程文件,如施工图纸、技术协议、主要设备材料清单、主要
组配色方案,
设备技术文件、新 产品工艺性试验资料、会议纪要等。
4. 工程施工范围的现场条件,与工程有关的资源条件,等自然条
件。
5. 企业技术标准、管理体系文件、企业施工能力、同类工程施工
经验等。一、单项选择题

13.关于施工单位应急预案演练的说法,错误的是( )。
A.每年至少组织一次综合应急预案演练
B.每年至少组织一次专项应急预案演练
C.每半年至少组织一次现场处置方案演练
D.每年至少组织一次安全事故应急预案演练
组配色方案,一、单项选择题

【答案】D
【解析】应急预案演练计划
1)每年至少组织一次综合应急预案演练或者专项应急预案演练,
每半年至少组织一次现场处置方案演练。
2)施工单位、人员密集场所经营单位应当至少每半年组织一次生
产安全事故应急预案演练。
组配色方案,一、单项选择题
14.机电工程工序质量检查的基本方法不包括( )。
A.试验检验法
B.实测检验法
C.抽样检验法
D.感官检验法
组配色方案,一、单项选择题
【答案】C
【解析】工序质量检验。机电工程工序质量检查的基本方法包括:
感官检验法、实测检验法和试验检验法等。
组配色方案,一、单项选择题

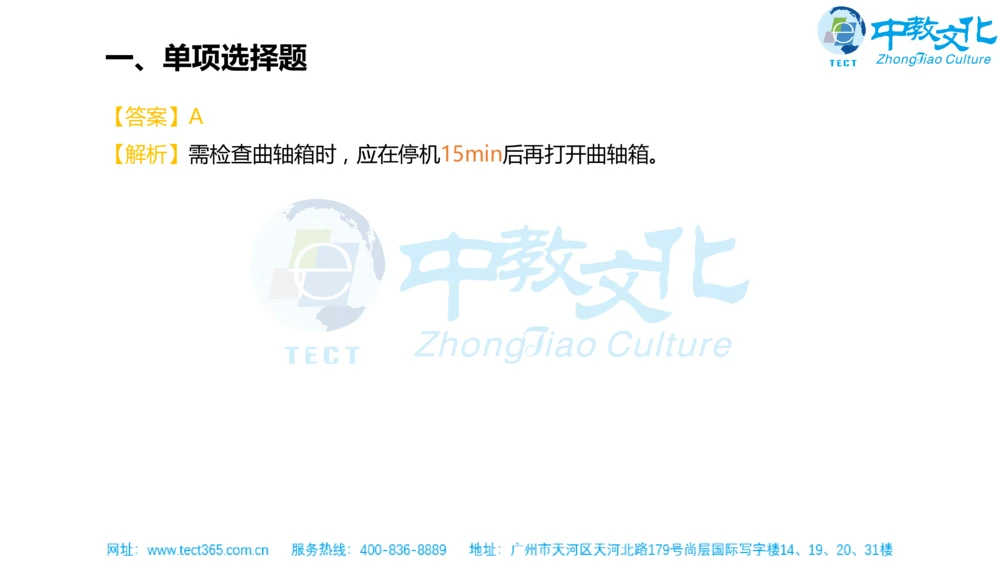

15.压缩机空气负荷试运行后,做法错误的是( )。
A.停机后立刻打开曲轴箱检查
B.排除气路及气罐中的剩余压力
C.清洗油过滤器和更换润滑油
D.排除气缸及管路中的冷凝液体
组配色方案,一、单项选择题
【答案】A
【解析】需检查曲轴箱时,应在停机15min后再打开曲轴箱。
组配色方案,一、单项选择题
16.下列计量器具中,应纳入企业最高计量标准器具管理的是
( )。
A温度计
B.兆欧表
C.压力表
D.万用表
组配色方案,一、单项选择题
【答案】B
【解析】按检定性质,项目部的计量器具分为A、B、C三类,计
量员在计量检测设备的 台账上以加盖A、B、C印章形式标明类别。
1 )A类为本单位最高计量标准器具和用于量值传递的工作计量
器具。 例如,一级平晶、水平仪检具、千分表检具、兆欧表、接地
电阻测量仪;

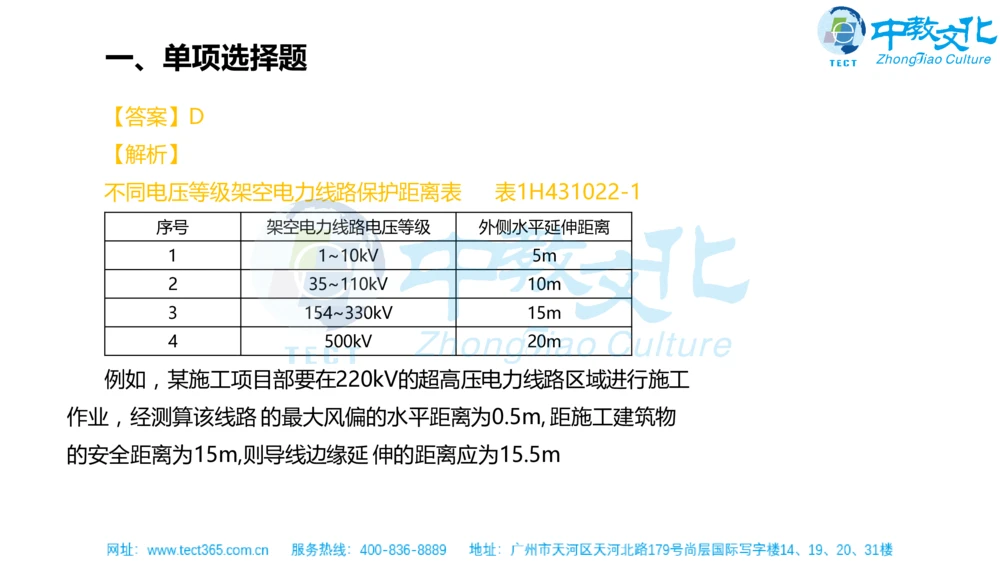

组配色方案,一、单项选择题
17.110kV高压电力线路的水平安全距离为10m,当该线路
最大风偏水平距离为0.5m时,则导线边缘延伸的水平安全距离
应为( )。
A.9m
B.9.5m
C.10m
组配色方案,
D.10.5m一、单项选择题
【答案】D
【解析】
不同电压等级架空电力线路保护距离表 表1H431022-1
序号 架空电力线路电压等级 外侧水平延伸距离
1 1~10kV 5m
2 35~110kV 10m
组配色方案,
3 154~330kV 15m
4 500kV 20m
例如,某施工项目部要在220kV的超高压电力线路区域进行施工
作业,经测算该线路 的最大风偏的水平距离为0.5m, 距施工建筑物
的安全距离为15m,则导线边缘延 伸的距离应为15.5m一、单项选择题

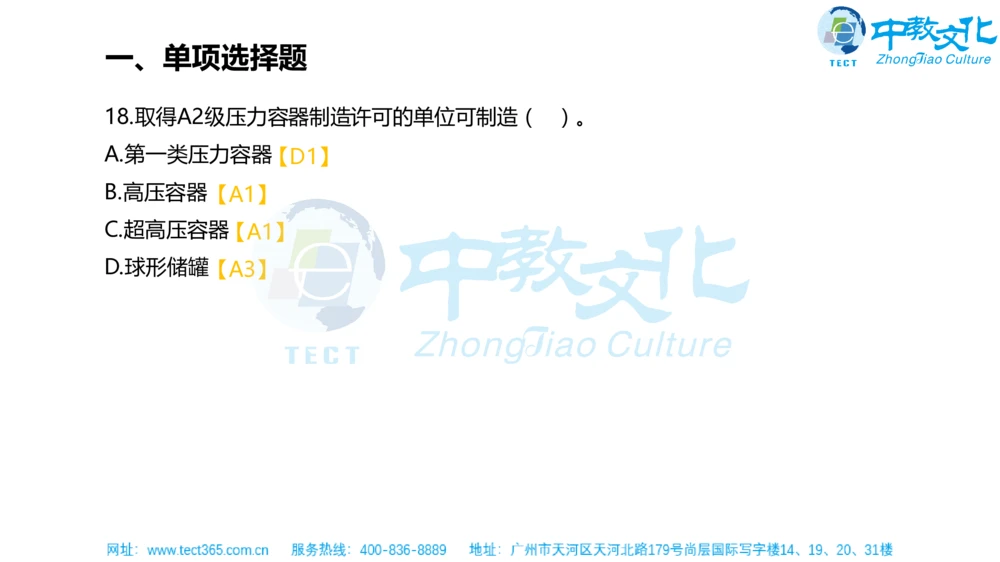

18.取得A2级压力容器制造许可的单位可制造( )。
A.第一类压力容器【D1】
B.高压容器【A1】
C.超高压容器【A1】
D.球形储罐【A3】
组配色方案,一、单项选择题
【答案】A
【解析】
压力容器制造许可级别与制造压力容器范围 表1H431032-3
级别 制造压力容器范围
超高压容器、高压容器(A1);第三类低、中压容器(A2);球
A 形储罐现场阻焊或球壳板制造(A3);非金属压力容器(A4);
组配色方案,
医用氧舱(A5)
D 第一类压力容器(D1);第二类低、中压容器(D2)一、单项选择题
19.下列分项工程质量验收中,属于一般项目的是( )。
A.风管系统测定
B.阀门压力试验
C.灯具垂直偏差
D.管道焊接材料
组配色方案,一、单项选择题
【答案】C
【解析】主控项目包括的检验内容主要有:重要材料、构件及配
件、成品及半成品、设备性能 及附件的材质、技术性能等;结构的
强度、刚度和稳定性等检验数据、工程性能检测。如管道的焊接材
质、压力试验,风管系统的测定,电梯的安全保护及试运行等。
组配色方案,一、单项选择题

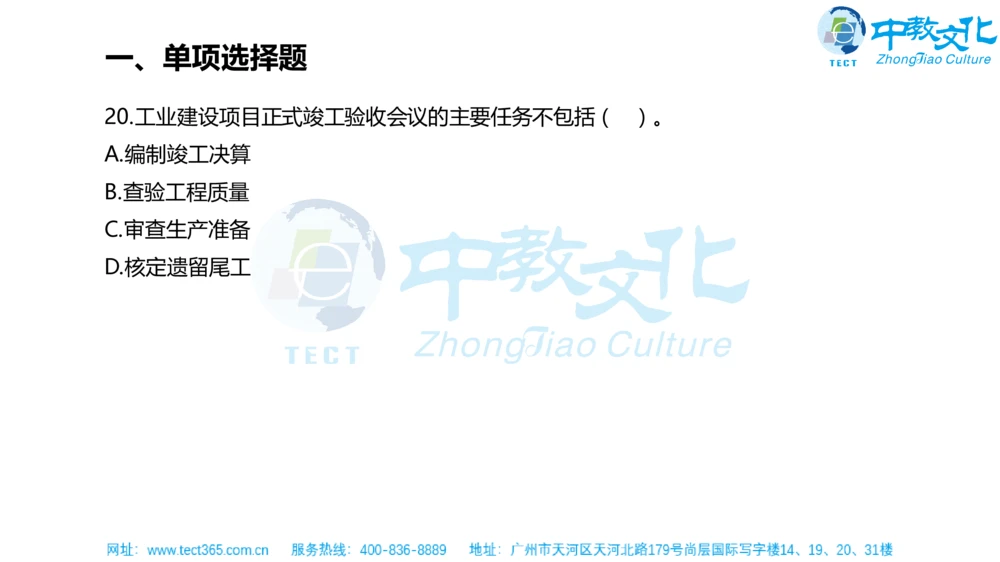

20.工业建设项目正式竣工验收会议的主要任务不包括( )。
A.编制竣工决算
B.查验工程质量
C.审查生产准备
D.核定遗留尾工
组配色方案,一、单项选择题
【答案】A
【解析】排除法,A应该是审核竣工决算与审计文件,不是编制。
组配色方案,二、多项选择题
21.吊装作业中,平衡梁的主要作用有( )。
A.保持被吊物的平衡状态
B.平衡或分配吊点的载荷
C.强制改变吊索受力方向
D.减小悬挂吊索吊头受力
E.调整吊索与设备间距离
组配色方案,二、多项选择题
【答案】AB
【解析】(一)平衡梁的作用
1. 保持被吊设备的平衡,避免吊索损坏设备。
2. 缩短吊索的高度,减小动滑轮的起吊高度。
3. 减少设备起吊时所承受的水平压力,避免损坏设备。
4. 多机抬吊时,合理分配或平衡各吊点的荷载。
组配色方案,二、多项选择题
22.钨极手工氩弧焊与其他焊接方法相比较的优点有( )。
A.适用焊接位置多
B.焊接熔池易控制
C.热影响区比较小
D.焊接线能量较小
E.受风力影响最小
组配色方案,二、多项选择题
【答案】BC
【解析】(二)钨极惰性气体保护焊
(1)电弧热量集中,可精确控制焊接热输入,焊接热影响区窄。
(2)焊接过程不产生熔渣、无飞溅,焊缝表面光洁。
(3)焊接过程无烟尘,熔池容易控制,焊缝质量高。
(4)焊接工艺适用性强,几乎可以焊接所有的金属材料。
组配色方案,
(5)焊接参数可精确控制,易于实现焊接过程全自动化。二、多项选择题
23.机械设备润滑的主要作用有( )。
A.降低温度
B.减少摩擦
C.减少振动
D.提高精度
E.延长寿命
组配色方案,二、多项选择题
【答案】ABE
【解析】(1)润滑与设备加油是保证机械设备正常运转的必要
条件,通过润滑剂减少摩擦副的摩擦、表面破坏和降低温度,使设
备具有良好工作性能,延长使用寿命。
组配色方案,二、多项选择题
24.下列接闪器的试验内容中,金属氧化物接闪器应试验的内容
有( )。
A.测量工频放电电压
B.测量持续电流
C.测量交流电导电流
D.测量泄漏电流
组配色方案,
E.测量工频参考电压二、多项选择题
【答案】BE
【解析】金属氧化物接闪器的持续电流、工频参考电压或直流参
考电压。
组配色方案,二、多项选择题
25.关于管道法兰螺栓安装及紧固的说法,正确的有( )。
A.法兰连接螺栓应对称紧固
B.法兰接头歪斜可强紧螺栓消除【不可】
C.法兰连接螺栓长度应一致【规格相同】
D.法兰连接螺栓安装方向应一致
E.热态紧固应在室温下进行【工作温度】
组配色方案,二、多项选择题
【答案】ACD
【答案】管道采用法兰连接时,法兰密封面及密封垫片不得有划
痕、斑点等缺陷;法兰 连接应与钢制管道同心,螺栓应能自由穿入
,法兰接头的歪斜不得用强紧螺栓的方法消除;法兰连接应使用同
一规格螺栓,安装方向应一致,螺栓应对称紧固。管道试运行时,
热态紧固或冷态紧固应符合下列规定:1) 钢制管道热态紧固、冷态
组配色方案,
紧固温度应符合规范要求,如工作温度大于350℃时,一次热态紧固
温度为350℃,二次热态紧固温度为工作温度;如工作温度低于-70℃
时,一次冷态紧固温度为-70°C,二次冷态紧固温度为工作温度。二、多项选择题

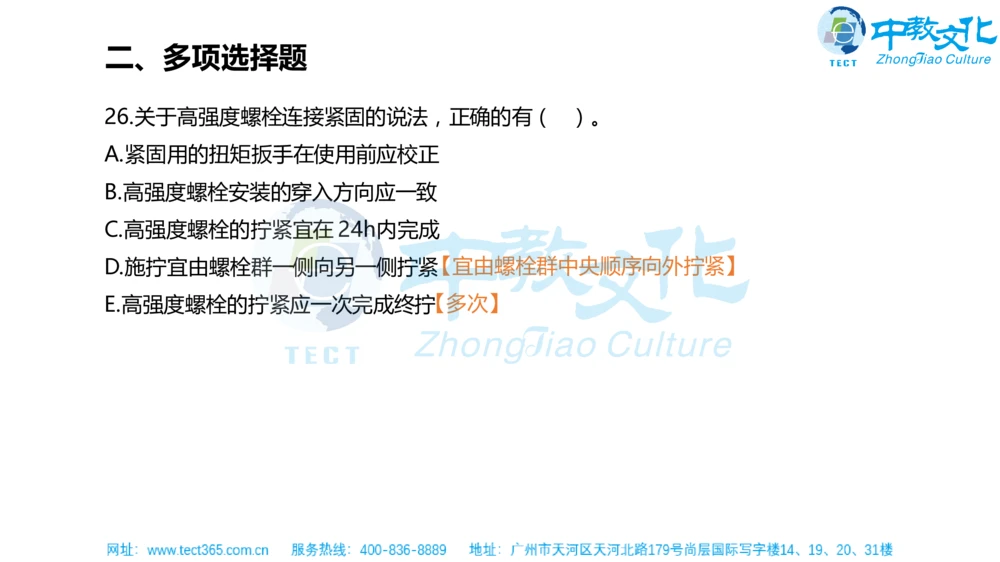

26.关于高强度螺栓连接紧固的说法,正确的有( )。
A.紧固用的扭矩扳手在使用前应校正
B.高强度螺栓安装的穿入方向应一致
C.高强度螺栓的拧紧宜在 24h内完成
D.施拧宜由螺栓群一侧向另一侧拧紧【宜由螺栓群中央顺序向外拧紧】
E.高强度螺栓的拧紧应一次完成终拧【多次】
组配色方案,二、多项选择题
【答案】ABC
【解析】选择项C应该是从中央向外拧紧; D选项高强度螺栓连
接副施拧分为初拧和终拧。大型节点在初拧和终拧间增加复拧,不
是一次完成。
组配色方案,二、多项选择题
27.关于建筑室内给水管道支吊架安装的说法,正确的有( )。
A.滑动支架的滑托与滑槽应有3~5mm间隙
B.无热伸长管道的金属管道吊架应垂直安装
C.有热伸长管道的吊架应向热膨胀方向偏移【热膨胀相反的方向】
D.6m高楼层的金属立管管卡每层不少于2个
E.塑料管道与金属支架之间应加衬非金属垫
组配色方案,二、多项选择题
【答案】ABDE
【解析】4. 管道支吊架安装
(1) 滑动支架应灵活,滑托与滑槽两侧间应留有3~5mm的间隙
(2) 无热伸长管道的吊架、吊杆应垂直安装。
(3) 有热伸长管道的吊架、吊杆应向热膨胀的反方向偏移。
(4) 塑料管及复合管垂直或水平安装的支架间距应符合规范的规
组配色方案,
定。采用金属制作的管道支架,应在管道与支架间加衬非金属垫或
套管。二、多项选择题
(5) 金属管道立管管卡安装应符合下列规定:楼层高度小于或等
于5m,每层必须安装1个;楼层高度大于5m,每层不得少于2个;
管卡安装高度,距地面应为1.5~1.8m,2 个以上管卡应匀称安装,
同一房间管卡应安装在同一高度上。
组配色方案,二、多项选择题
28.关于建筑电气工程母线槽安装的说法,正确的有( )。
A.绝缘测试应在母线槽安装前后分别进行
B.照明母线槽的垂直偏差不应大于10mm
C.母线槽接口穿越楼板处应设置补偿装置
D.母线槽连接部件应与本体防护等级一致
E.母线连接的接触电阻应小于0.1 Ω
组配色方案,二、多项选择题
【答案】ABDE
【解析】排除法,C选项母线槽段与段的连接口不应设置在穿越
楼板或墙体处。
组配色方案,二、多项选择题
29.关于空调风管及管道绝热施工要求的说法,正确的有( )。
A.风管的绝热层可以采用橡塑绝热材料
B.制冷管道的绝热应在防腐处理前进行【后】
C.水平管道的纵向缝应位于管道的侧面
D.风管及管道的绝热防潮层应封闭良好
E.多重绝热层施工的层间拼接缝应一致【错开】
组配色方案,二、多项选择题
【答案】ACD
【解析】 2. 风管及管道绝热施工要求
(2)空调水系统和制冷系统管道的绝热施工,应在管路系统强度
与严密性检验合格和防腐处理结束后进行
(4)风管及管道的绝热防潮层(包括绝热层的端部)应完整,并应
封闭良好立管的防潮层环向搭接缝口应顺水流方向设置;水平管的纵
组配色方案,
向缝应位于管道的侧面,并应顺水流方向设置;带有防潮层绝热材料
的拼接缝应采用粘胶带封严,缝两侧粘胶带粘接的宽度不应小于
20mm。胶带应牢固地粘贴在防潮层面上,不得有胀裂和脱落。
(5) 橡塑绝热材料的施工应符合下列规定
3) 多重绝热层施工时,层间的拼接缝应错开。二、多项选择题

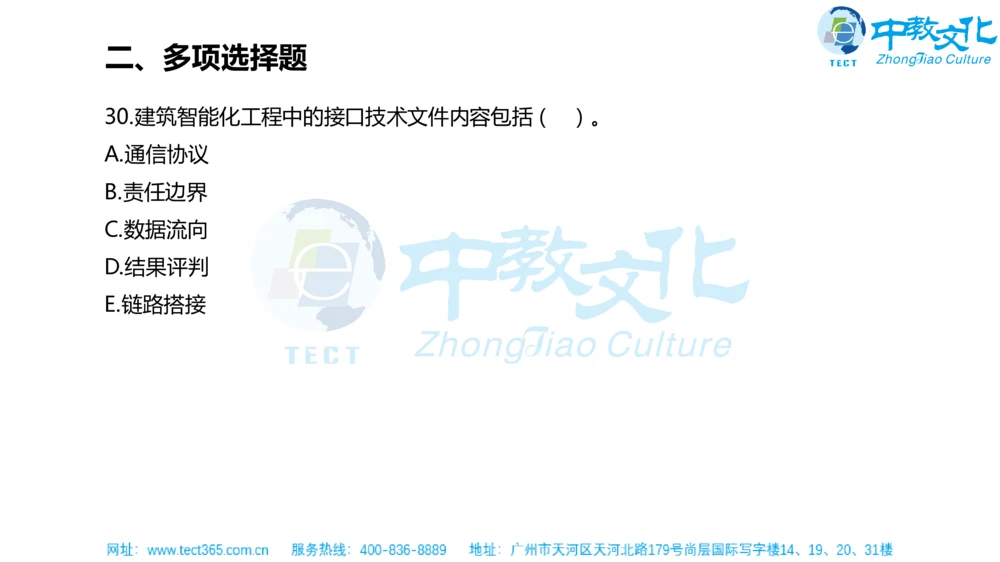

30.建筑智能化工程中的接口技术文件内容包括( )。
A.通信协议
B.责任边界
C.数据流向
D.结果评判
E.链路搭接
组配色方案,二、多项选择题
【答案】ABC
【解析】
文件名称 需要符合的要求 包含的内容 备注
接口概述、接口框图、接
口位置、接口类型与数量、
接口技术文件 合同要求
接口通信协议、数据流向
技术文件与
组配色方案, 和接口责任边界
设计要求不
对应
测试链路搭建、测试用仪
接口测试文件 设计要求 器仪表、测试方法、测试
内容和测试结果评判三、实务操作与案例分析
案例(一)背景资料
某安装公司承包大型制药厂的机电安装工程,工程内容:设备、
管道和通风空调等工程安装。安装公司对施工组织设计的前期实施
,进行了监督检查:施工方案齐全,临时设施通过验收,施工人员
按计划进场,技术交底满足施工要求,但材料采购因资金问题影响
了施工进度。不锈钢管道系统安装后,施工人员用洁净水(氯离子含
组配色方案,

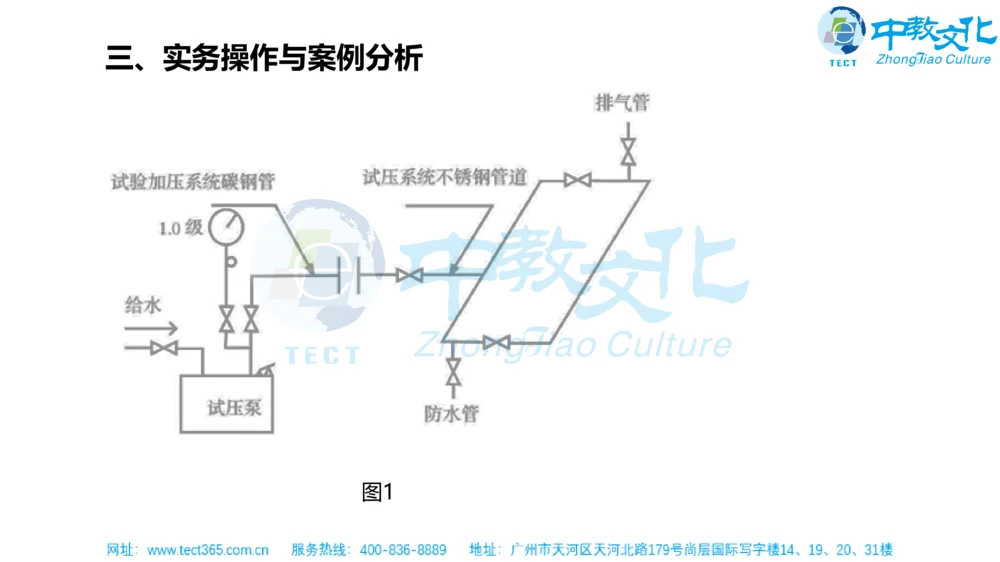

量小于 25ppm)对管道系统进行试压时(见图1),监理工程师认为压
力试验条件不符合规范规定,要求整改。三、实务操作与案例分析
由于现场条件限制,有部分工艺管道系统无法进行水压试验,经
设计和建设单位同意,允许安装公司对管道环向对接焊缝和组成件
连接焊缝采用 100%无损检测,代替现场水压试验,检测后设计单
位对工艺管道系统进行了分析,符合质量要求,检查金属风管制作
质量时,监理工程师对少量风管的板材拼接有十字形接缝提出整改
要求。安装公司进行了返修和加固,风管加固后外形尺寸改变但仍
组配色方案,
能满足安全使用要求,验收合格。三、实务操作与案例分析
组配色方案,
图1三、实务操作与案例分析
【问题】
1、安装公司在施工准备和资源配置计划中哪几项的完成比较好
,哪几项需要改进?
2、图中的水压试验有哪些不符合规范规定,写出正确做法?
3、背景中的工艺管道系统的焊缝应采用哪几种检测方法?设计
单位对工艺管道系统应如何分析?
组配色方案,
4、监理工程师提出整改要求是否正确?说明理由。加固后的风
管可按什么文件进行验收?三、实务操作与案例分析
【问题】
1、安装公司在施工准备和资源配置计划中哪几项的完成比较好
,哪几项需要改进?
【答案】
1)技术准备、现场准备和劳动力配置计划完成比较好
2)资金准备和物资配置计划需要改进
组配色方案,
【解析】实际上是考查 四、施工组织设计编制内容
5. 施工准备与资源配置计划。其中施工准备包括①技术准备、
②现场准备和③资金准备;资源配置计划包括劳动力配置计划和物
资配置计划。三、实务操作与案例分析
【问题】
2、图中的水压试验有哪些不符合规范规定,写出正确做法?
【答案】
1)错误之处:试验用压力表的数量仅为1块不符合规范规定。
正确做法:压力表的数量不应少于两块。
2)错误之处:试验加压系统采用碳钢管道是错误的。
组配色方案,
正确做法:根据相关规范要求,不得采用碳钢管道作为临时试压
管道,应采用不锈钢管或其他高压软管。【规范要求】三、实务操作与案例分析
【问题】
3、背景中的工艺管道系统的焊缝应采用哪几种检测方法?设计
单位对工艺管道系统应如何分析?
【答案】
1)对管道环向对接焊缝采用100%射线检测和100%超声检测:
对组成件连接焊缝采用100%渗透检测或100%磁粉检测。
组配色方案,
2)设计单位对工艺管道系统应做柔性分析。三、实务操作与案例分析
【解析】
3. 代替现场压力试验的方法
现场条件不允许进行液压和气压试验时, 经过设计和建设单位
同意, 可同时采用下列方法代替现场压力试验:
(1)所有环向、纵向对接焊缝和螺旋缝焊缝应进行100%射线检
测和100%超声检测。
组配色方案,
(2)除环向、纵向对接焊缝和螺旋缝焊缝以外的所有焊缝(包括
管道支承件与管道组成件连接的焊缝)应进行100%渗透检测或100%
磁粉检测。
(3)由设计单位进行管道系统的柔性分析。三、实务操作与案例分析
【问题】
4、监理工程师提出整改要求是否正确?说明理由。加固后的风
管可按什么文件进行验收?
【答案】
1)监理工程师提出整改要求正确。
2)理由:风管板材拼接的接缝应错开,不得有十字形接缝。
组配色方案,
3)加固后的风管可按技术处理方案和协商文件的要求以验收。三、实务操作与案例分析
【解析】
2. 镀锌钢板风管制作
风管板材拼接的接缝应错开,不得有十字形接缝。
五、 工业安装工程质量验收评定为“不合格”时工程处理的办
法。
4. 经返修或加固处理的分项、分部工程,虽然改变外形尺寸但仍
组配色方案,
能满足安全使用要求,可按技术方案和协商文件进行验收。三、实务操作与案例分析
案例(二)背景资料
A公司总承包2×660MW火力发电厂1#机组的建筑安装工程,工
程包括:锅炉、汽轮发电机、水处理、脱硫系统等。A公司将水泵、
管道安装分包给B公司施工。B公司在凝结水泵初步找正后,即进行
管道连接,因出口管道与设备不同心,无法正常对口,便用手拉葫
芦强制调整管道,被A公司制止。B公司整改后,并在联轴节上架设
组配色方案,
仪表监视设备位移,保证管道与水泵的安装质量。锅炉补给水管道
设计为埋地敷设,施工完毕自检合格后,以书面形式通知监理申请
隐蔽工程验收。第二天进行土方回填时,被监理工程师制止。三、实务操作与案例分析
在未采取任何技术措施的情况下,公司对凝汽器汽侧进行了灌水
试验(见图2)无泄露,但造成部分弹簧支座因过载而损坏。返修后
,进行汽轮机组轴系对轮中心找正工作,经初找、复找验收合格。
主体工程、辅助工程和公用设施按设计文件要求建成,单位工程验
收合格后,建设单位及时向政府有关部门申请项目的专项验收,并
提供备案申报表、施工许可文件复印件及规定的相关材料等,项目
组配色方案,
通过专项验收。三、实务操作与案例分析
组配色方案,
图2三、实务操作与案例分析
【问题】
1、A公司为什么制止凝结水管道连接?B公司应如何进行整改?
在联轴节上应架设哪些仪表监视设备位移?
2、说明监理工程师制止土方回填的理由,隐蔽工程验收通知内
容有哪些?
3、写出凝汽器灌水试验前后的注意事项。灌水水位应高出哪个
组配色方案,
部件?轴系中心复找工作应在凝汽器什么状态下进行?
4、建设工程项目投入试生产前和试生产阶段应完成哪些专项验
收?三、实务操作与案例分析
【问题】
1、A公司为什么制止凝结水管道连接?B公司应如何进行整改?
在联轴节上应架设哪些仪表监视设备位移?
【答案】
1)A公司制止凝结水管道连接的原因:B公司用手拉葫芦对管道
进行强行组对。
组配色方案,
2)B公司应在自由状态下检验法兰的平行度和同轴度。
3)在联轴节上应架设百分表监视设备位移。三、实务操作与案例分析

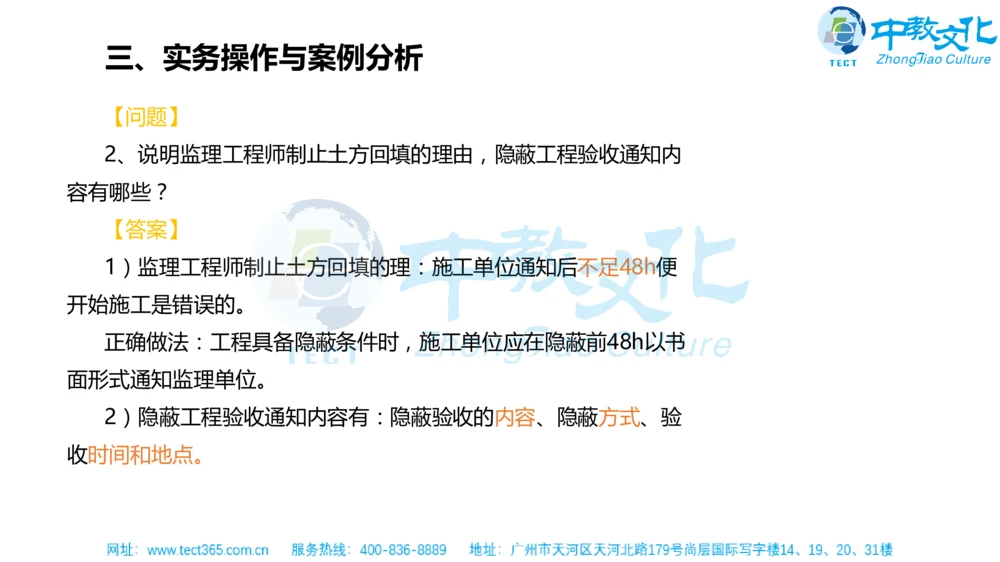

【问题】
2、说明监理工程师制止土方回填的理由,隐蔽工程验收通知内
容有哪些?
【答案】
1)监理工程师制止土方回填的理:施工单位通知后不足48h便
开始施工是错误的。
组配色方案,
正确做法:工程具备隐蔽条件时,施工单位应在隐蔽前48h以书
面形式通知监理单位。
2)隐蔽工程验收通知内容有:隐蔽验收的内容、隐蔽方式、验
收时间和地点。三、实务操作与案例分析
【问题】
3、写出凝汽器灌水试验前后的注意事项。灌水水位应高出哪个
部件?轴系中心复找工作应在凝汽器什么状态下进行?
【答案】
(1)就位在弹簧支座上的凝汽器,灌水试验前应加临时支撑。灌
水试验完成后应及时把水放净。
组配色方案,
(2)灌水高度应充满整个冷却管的汽侧空间并高出顶部冷却管
100mm,维持24h应无渗漏。
(3)轴系中心复找应在凝汽器灌水至模拟运行状态时进行。三、实务操作与案例分析
【问题】
4、建设工程项目投入试生产前和试生产阶段应完成哪些专项验
收?
【答案】
(1)建设工程项目投入试生产前应完成消防验收;
(2)建设工程项目试生产阶段应完成安全设施验收及环境保护
组配色方案,
验收。三、实务操作与案例分析
案例(三)背景资料
某生物新材料项目由A公司总承包,A公司项目部经理在策划组
织机构时,项目部根据项目的大小和具体情况配备了项目部技术人
员,满足了技术管理要求。项目中的料仓盛装的浆糊流体介质温约
42°C米料仓外壁保温材料为半硬质岩棉材料。米料仓由ABCD四块
不锈钢壁板组焊而成。尺寸和安装位置如图3所示。门吊架横梁上挂
组配色方案,
设4只手拉葫芦,通过卸扣、钢丝绳吊索与料仓壁板上吊耳(材料为
Q235)连接成吊装系统。三、实务操作与案例分析
料仓的吊装顺序为:A → C→B → D;料仓四块不锈钢焊接方法
是焊条电弧焊。设计要求:料仓正方形出料口连接法兰安装水平允
许偏差≤1mm,对角线允许偏差≤2mm,中心位置允许偏差
≤1.5mm。料仓工程质量检查时,质量员提出吊耳与料仓壁板为异
种钢焊接,违反“禁止不锈钢与碳素钢接触”的规定。项目部对料
仓临时吊耳进行了标识和记录,根据材质和严重程度编制并提交了
组配色方案,
质量问题调查报告,及时返修后,质量验收合格。三、实务操作与案例分析
组配色方案,三、实务操作与案例分析
【问题】
1、项目经理根据项目大小和具体情况如何配备技术人员?保温材
料到达施工现场应检查哪些质量证明文件?
2、分析图3中存在哪些安全事故危险源?不锈钢壁板组对焊接作
业过程中存在哪些职业健康危害因素?
3、料仓出料口端平面标高基准和纵横中心线的测量应分别使用哪
组配色方案,
种测量仪器?
4、项目部编制的吊耳质量问题调查报告应及时提交给哪些单位?三、实务操作与案例分析
【问题】
1、项目经理根据项目大小和具体情况如何配备技术人员?保温
材料到达施工现场应检查哪些质量证明文件?
【答案】
1)项目经理应根据项目大小和具体情况,按分部、分项工程和
专业配备项目部技术人员。
组配色方案,
2)保温材料到达施工现场应检查质量证明文件包括:质量保证
书或产品合格证。三、实务操作与案例分析
【问题】
2、分析图3中存在哪些安全事故危险源?不锈钢壁板组对焊接
作业过程中存在哪些职业健康危害因素?
【答案】
1)图中存在的安全事故危险源有:起重吊装、受限空间作业、
高空物体坠物、高空作业、焊缝射线检测、焊缝表面渗透检测、临
组配色方案,
时用电、动用明火、机械伤害、交叉作业物体打击。
2)不锈钢壁板组对焊接作业过程中存在的职业健康危害因素有
:电焊烟尘、锰及其化合物、一氧化碳、氮氧化物、臭氧、紫外线
、 红外线、高温、高处作业。
考察电焊工职业病的危害因素,见表 1H420113-1三、实务操作与案例分析
【问题】
3、料仓出料口端平面标高基准和纵横中心线的测量应分别使用
哪种测量仪器?
【答案】
1)料仓出料口端平面标高基准的测量应采用水准仪。
2)纵横中心线的测量应采用经纬仪。
组配色方案,三、实务操作与案例分析
【问题】
4、项目部编制的吊耳质量问题调查报告应及时提交给哪些单位?
【答案】
项目部编制的吊耳质量问题调查报告应及时提交给建设单位、监
理单位和施工单位。
组配色方案,三、实务操作与案例分析
案例(四)背景资料
A公司承包商务园区电气工程,工程内容10/0.4-LN9731型变电
所、供电线路、室内电气。主要设备(三相变压器、开关柜)由建
设单位采购,设备已经运抵施工现场,其他设备材料由A公司采购。
A公司依据施工图、资源配置计划编制了10/0.4-LN9731型变电所安
装工作的逻辑关系及持续时间图。
组配色方案,
A公司将3000m电缆排管分包给B公司,预计单价130元/m,工期
30天,B公司签订合同后第15天结束前,A公司检查电缆排管施工进
度,B公司完成电缆排管1000m,但支付B公司工程款累计已达
200000元,A公司对B公司警告,要求加快进度。三、实务操作与案例分析
A公司对B公司进行质量管理协调,编制质量检验计划于电缆排
管施工进度计划一致,A公司检查电缆型号、规格、绝缘电阻和绝缘
试验均符合要求,在电缆排管检查合格后按施工图进行电缆敷设,
供电线路设计要求完成。
变电所设备安装后,变压器及高压电器进行交接试验,在额定电
压下对变电器进行冲击合闸验收三次,每次间隔时间3min,无异常
组配色方案,
现象。A公司认为交接试验合格,被监理工程师提出异议,要求重新
进行冲击合闸试验。三、实务操作与案例分析
建设单位要求变电所单独验收,给商务园区供电,A公司整理变
电所工程验收资料,在试运行验收中,有一台变压器运行噪音较大
,经有关部门检查分析及A公司提供施工文件证明,不属于安装质量
问题,后经变压器厂家调整处理通过验收。
组配色方案,三、实务操作与案例分析
10/0.4-LN9731型变电所安装工作的逻辑关系及持续时间
代号 工作内容 紧前工作 持续时间 可压缩时间
A 基础框架安装 -- 10 3
B 接地干线安装 -- 10 2
C 桥架安装 A 8 3
D 变压器安装 AB 10 2
E 开关柜、配电柜安装 AB 15 3
组配色方案, F 电缆敷设 CDE 8 2
G 母线安装 DE 11 2
H 二次线路敷设 E 4 1
I 试验调整 FGH 20 3
J 计量仪表安装 GH 2 -
K 试运行验收 IJ 2 -三、实务操作与案例分析
【问题】
1、按表计算变电所安装计划工期,如果每项工作都按表压缩天
数,变电所安装最多可以压缩到多少天?
2、计算B公司电缆排管CPI、SPI,判断B公司电缆排管施工进度
提前还是落后?
3、电缆排管施工中的质量管理协调,有哪些同步性作用?10kV
组配色方案,
电力电缆应做哪些试验?
4、变压器高低压的绝缘电阻测量应分别用多少伏的兆欧表?监
理工程师为什么提出异议?写出正确的冲击合闸试验要求。
5、变电所工程是否可以单独验收?试运行验收中发生的问题A
公司可提供哪些施工文件来证明不是安装质量问题?三、实务操作与案例分析
【问题】
1、按表计算变电所安装计划工期,如果每项工作都按表压缩天
数,变电所安装最多可以压缩到多少天?
【答案】
(1)变电所安装计划工期为58天。
(2)每项都按表压缩工期,可以压缩到48天。
组配色方案,三、实务操作与案例分析
C I

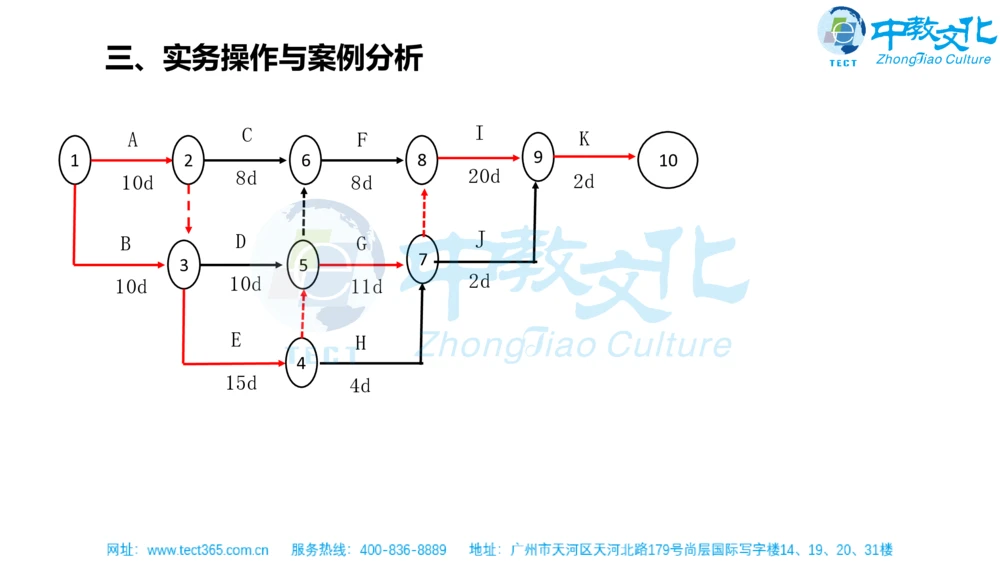

A F K
1 2 6 8 9 10
8d 20d
10d 8d 2d
B D G J
7
3 5
10d 10d 11d 2d
组配色方案,
E H
4
15d 4d三、实务操作与案例分析
【问题】
2、计算B公司电缆排管CPI、SPI,判断B公司电缆排管施工进度
提前还是落后?
【答案】
(1)B公司电缆排管
CPI=BCWP/ACWP=130×1000/200000=0.65<1
组配色方案,
(2)B公司电缆排管SPI=BCWP/BCWS
=130×1000/(130×15x3000/30)=0.67<1
(3)SPI<1,B公司电缆排管施工进度落后三、实务操作与案例分析
注释:由背景可知
已完工程预算费用BCWP=已完工程量×预算单价
=1000×130=130000元
已完工程实际费用ACWP=200000元
计划工作预算费用BCWS=计划工作量×预算单价=(3000/30)
×15×130=195000元
组配色方案,三、实务操作与案例分析
【问题】
3、电缆排管施工中的质量管理协调,有哪些同步性作用?10kV
电力电缆应做哪些试验?
【答案】
1)缆排管施工中的质量管理协调,作用于质量检查或验收记录
的形成与施工实体进度形成的同步性。
组配色方案,
2)10kV电力电缆应做的试验包括:交流耐压试验、直流泄漏试
验和直流耐压试验。三、实务操作与案例分析
【问题】
4、变压器高低压的绝缘电阻测量应分别用多少伏的兆欧表?监
理工程师为什么提出异议?写出正确的冲击合闸试验要求。
【答案】
1)变压器高低压的绝缘电阻测量应分别用2500伏和500伏的兆
欧表。
组配色方案,
2)监理工程师提出异议的原因是变压器在额定电压下的冲击合
闸试验不符合规范要求。
3)正确的冲击合闸试验要求:在额定电压下对变压器的冲击合
闸试验,应进行5次,每次间隔时间宜为5min,应无异常现象。三、实务操作与案例分析
【问题】
5、变电所工程是否可以单独验收?试运行验收中发生的问题A
公司可提供哪些施工文件来证明不是安装质量问题?
【答案】
1)变电所工程可以单独验收。
2)A公司可提供施工文件包括:合同文件、设计文件、施工记
组配色方案,
录和变压器安装技术说明书。三、实务操作与案例分析
案例(五)背景资料
某施工单位承接了一处500kt/d的金属矿综合回收技术改造项目
。该项目的熔炼房内设计有一台桥式起重机(额定起重量50t,跨度
19米),方案采用直立桅杆吊装系统进行设备就位安装。
工程中的氧气输送管道设计压力为0.8Mpa,材质:20#钢,304
不锈钢,321不锈钢。规格主要有φ377、φ325,φ159,φ108,
组配色方案,
φ89,φ76。制氧站在地上管网及底吹、阳极炉、鼓风机房界内工艺
管道共约1500m。三、实务操作与案例分析
施工单位编制了施工组织设计及各项施工方案,经审批通过,在
氧气管道安装合格具备压力试验条件后,对管道系统进行了强度试
验。用氮气作为试验介质,先缓慢升压到设计压力的50%,经检查
无异常,以10%试压压力逐级升压,每级稳压3min,直到试验压力
,稳压10min。降到设计压力,检查管道无泄漏。
为了保证富氧底吹炉内衬的砌筑质量,施工单位对砌筑过程中的
组配色方案,
质量问题进行了现场调查并统计了质量问题(见下表),针对质量
问题用因果分析图找出了主要原因。三、实务操作与案例分析
序号 质量问题 频数 累计频数 频率(%) 累计频率(%)
1 错牙 44 44 47.3 47.3
2 三角缝 31 75 33.3 80.6
3 圆周砌体圆弧度超差 8 83 8.6 89.2
4 端墙砌体平面度超差 5 88 5.4 94.6
5 炉膛砌体线尺寸超差 2 90 2.2 96.4
组配色方案,
6 膨胀缝宽度超差 1 91 1.0 97.8
7 其他 2 93 2.2 100
8 合计 93三、实务操作与案例分析
【问题】
1、本工程哪个设备安装需要编制危大工程专项施工方案?该专
项方案编制后必须经过哪个步骤才能实施?
2、施工单位承接本项目应有哪些特种设备的施工许可?
3、影响富氧底吹炉砌筑的主要质量问题有哪些?累计频率多少
?找到质量问题之后应做什么工作?
组配色方案,
4、直立单桅杆吊装系统由哪几部分组成?卷扬机走绳,桅杆缆
风绳和起重机捆绑绳的安全系数分别应不小于多少?
5、氧气管道的酸洗钝化有哪些工作内容?计算氧气管道采用氮
气的试验压力?三、实务操作与案例分析
【问题】
1、本工程哪个设备安装需要编制危大工程专项施工方案?该专
项方案编制后必须经过哪个步骤才能实施?
【答案】
1)桥式起重机的安装应该编制危大工程专项施工方案。
2)该专项方案编制后,应当通过施工单位审核(施工单位技术
组配色方案,
负责人签字并加盖单位公章)和总监理工程师审查(总监理工程师
签字并加盖执业印章),再由施工单位组织召开专家论证会对专项
施工方案进行论证后才能实施。三、实务操作与案例分析
【问题】
2、施工单位承接本项目应有哪些特种设备的施工许可?
【答案】
施工单位承接本项目应具备特种设备的施工许可包括:
(1)GC2级压力管道安装许可。
(2)桥式起重机B级安装许可、桅杆式起重机安装许可。
组配色方案,三、实务操作与案例分析
【问题】
3、影响富氧底吹炉砌筑的主要质量问题有哪些?累计频率多少
?找到质量问题之后应做什么工作?
【答案】
1)影响富氧底吹炉砌筑的主要质量问题:错牙
2)累计频率是47.3%
组配色方案,
3)找到质量问题的主要原因之后要:确定根据质量问题的范围
、性质、原因和影响程度,确定处置方案。并经建设单位、监理单
位同意并批准。三、实务操作与案例分析
【问题】
4、直立单桅杆吊装系统由哪几部分组成?卷扬机走绳,桅杆缆
风绳和起重机捆绑绳的安全系数分别应不小于多少?
【答案】
1)直立单桅杆吊装系统由桅杆、缆风系统、提升系统、托排滚
杠系统、牵引溜尾系统等组成。
组配色方案,
2)卷扬机走绳的安全系数应不小于5,桅杆缆风绳的安全系数
应不小于3.5,起重机捆绑绳的安全系数应不小于6。三、实务操作与案例分析
【问题】
5、氧气管道的酸洗钝化有哪些工内容?计算氧气管道采用氮气
的试验压力?
【答案】
1)氧气管道的酸洗钝化的工序包括:脱脂去油、酸洗、水洗、
钝化、水洗、无油压缩空气吹干。
组配色方案,
2)氧气管道采用氮气的试验压力=0.8×1.15=0.92MPa。感谢观看
