当前位置:首页>文档>60-第8章-第三节-设备采购合同履行管理(二)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理合同管理SVIP_02-基础精讲✿高端面授✿深度强化_讲义

60-第8章-第三节-设备采购合同履行管理(二)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理合同管理SVIP_02-基础精讲✿高端面授✿深度强化_讲义

  • 2026-03-04 11:50:13 2026-02-16 11:14:49

文档预览

60-第8章-第三节-设备采购合同履行管理(二)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理合同管理SVIP_02-基础精讲✿高端面授✿深度强化_讲义
60-第8章-第三节-设备采购合同履行管理(二)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理合同管理SVIP_02-基础精讲✿高端面授✿深度强化_讲义
60-第8章-第三节-设备采购合同履行管理(二)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理合同管理SVIP_02-基础精讲✿高端面授✿深度强化_讲义
60-第8章-第三节-设备采购合同履行管理(二)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理合同管理SVIP_02-基础精讲✿高端面授✿深度强化_讲义
60-第8章-第三节-设备采购合同履行管理(二)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理合同管理SVIP_02-基础精讲✿高端面授✿深度强化_讲义
60-第8章-第三节-设备采购合同履行管理(二)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理合同管理SVIP_02-基础精讲✿高端面授✿深度强化_讲义

文档信息

文档格式
pdf
文档大小
0.212 MB
文档页数
6 页
上传时间
2026-02-16 11:14:49

文档内容

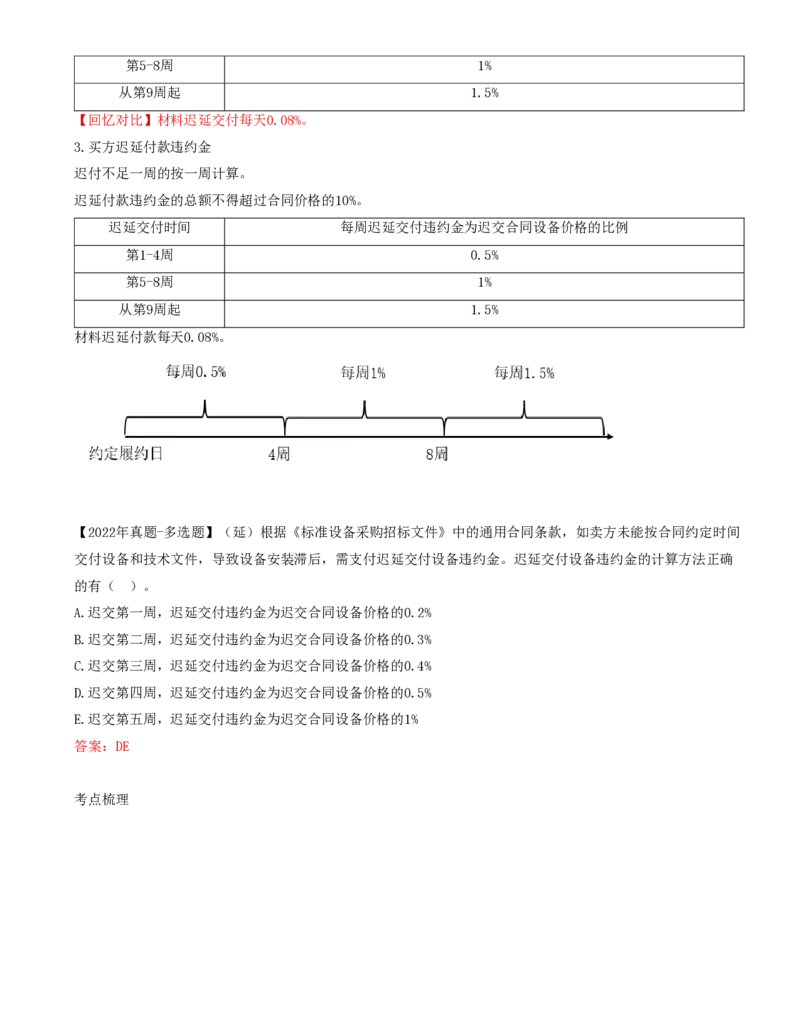

考点四、开箱检验、安装、调试、考核、验收P147 1.开箱检验的时间 合同设备交付后应进行开箱检验,即合同设备数量及外观检验。 如开箱检验不在合同设备交付时进行,买方应在开箱检验3日前将开箱检验的时间和地点通知卖方。 2.开箱检验的地点 除专用合同条款另有约定外,开箱检验应在施工场地进行。 开箱检验由买卖双方共同进行,卖方应自负费用派遣代表到场参加开箱检验。 在开箱检验中,买方和卖方应共同签署数量、外观检验报告,报告应列明检验结果,包括检验合格或发现的任 何短缺、损坏或其他与合同约定不符的情形。 如果卖方代表未能依约或按买方通知如果卖方代表未能依约或按买方通知到场参加开箱检验,买方有权在卖方 代表未在场的情况下进行开箱检验,并签署数量、外观检验报告,对于该检验报告和检验结果,视为卖方已接 受,但卖方确有合理理由且事先与买方协商推迟开箱检验时间的除外。 3.开箱检验不在合同设备交付时进行的 合同设备交付以后到开箱检验之前,应由买方负责按交货时外包装原样对合同设备进行妥善保管。 外包装情况 设备情况 责任方 一致 损坏、短缺 卖方 不一致、破损 损坏、短缺 买方,除外:买方能证明非己方原因 4.安装调试 根据合同约定,卖方、买方或买方安排第三方可负责合同设备的安装、调试工作。(三方都可以安装) 卖方指导 设备损坏责任方 买方人遵守 卖方 买方人不遵守 买方 除另有约定外,安装、调试中合同设备运行需要的用水、用电、其他动力和原材料(如需要)等均由买方承 担。 5.考核 安装、调试完成后,双方应对合同设备进行考核,以确定合同设备是否达到合同约定的技术性能考核指标。 卖方原因考核不通过 买方原因考核不通过 卖方进行考核的机会不超过三次 如由于买方原因在最后一批合同设备交货后6个月内未 三次考核均未能达到考核指标,进行协商,协商不 能开始考核,则买卖双方应在上述期限届满后7日内或 成的,买方有权解除合同。 专用合同条款另行约定的时间内签署验收款支付函。 约定了最低技术性能考核指标,达到了最低技术性 合同设备验收证书的签署不能免除卖方在质量保证期内 能考核指标的,买方无权解除合同,卖方应按专用 对合同设备应承担的保证责任。 合同条款的约定进行减价或向买方支付补偿金。 材料是3个月【2023年真题-单选题】除专用合同条款另有约定外,合同设备的开箱检验应在施工场地进行,设备开箱检验由 买卖双方共同进行,买房和卖方应共同签署的文件是( )。 A.检测检验报告 B.数量检验报告 C.质量合格证书 D.外观检验报告 E.质量证明文件 答案:BD 【2023年真题-单选题】设备开箱检验内容应包括( )。 A.数量检验 B.质量检验 C.性能检验 D.外观检验 E.功能性检验 答案:AD 【2022年真题-单选题】根据《标准设备采购招标文件》中的通用合同条款,除专用合同条款另有约定外合同设 备的开箱检验应在( )进行。 A.卖方仓库 B.第三方检测地 C.施工场地 D.第三方物流公司 答案:C 【2022年真题-单选题】(延)根据《标准设备采购招标文件》中的通用合同条款,买方委托第三方按照卖方现 场服务人员的指导和设备安装、调试技术要求进行设备安装和调试,调试过程中发现设备运行参数不符合合同 约定的技术性能指标,由此造成的损失应由( )承担。 A.卖方 B.买方 C.买方委托的第三方 D.买方和卖方共同 答案:A【2020年真题-单选题】根据《标准设备采购招标文件》,由于买方原因,合同约定的设备在三次考核中均未能 达到技术性能考核指标,买卖双方应签署的文件是( )。 A.设备质量合格证 B.验收款支付函 C.进度款支付函 D.设备验收证书 答案:B 【模拟题-单选题】根据《标准设备采购合同》的规定,设备安装完成后,为买方进行考核的机会不超过 ( )。 A.一次 B.二次 C.三次 D.四次 答案:C 考点五、技术服务P149 卖方应派遣技术熟练、称职的技术人员到施工场地为买方提供技术服务。买方应免费为卖方技术人员提供工作 条件及便利,包括但不限于必要的办公场所、技术资料及出入许可等。 除另有约定外,卖方技术人员的交通、食宿费用由卖方承担。如果任何技术人员不合格,买方有权要求卖方撤 换,因撤换而产生的费用应由卖方承担。在不影响技术服务并且征得买方同意的条件下,卖方也可自负费用更 换其技术人员。 考点六、违约责任 P150 1.承担违约责任的方式 合同一方不履行合同义务,应向对方承担继续履行、采取修理、更换、退货等补救措施或者赔偿损失等违约责 任。 如卖方迟延交付,支付迟延交付违约金不能免除卖方继续交付相关合同设备的义务,但如迟延交付必然导致合 同设备安装、调试、考核、验收工作推迟的,相关工作应相应顺延。(赔了钱合同还得履行) 2.卖方迟延交付的违约金 迟交不足一周的按一周计算。 迟延交付违约金的总额不得超过合同价格的10%。 迟延交付时间 每周迟延交付违约金为迟交合同设备价格的比例 第1-4周 0.5%第5-8周 1% 从第9周起 1.5% 【回忆对比】材料迟延交付每天0.08%。 3.买方迟延付款违约金 迟付不足一周的按一周计算。 迟延付款违约金的总额不得超过合同价格的10%。 迟延交付时间 每周迟延交付违约金为迟交合同设备价格的比例 第1-4周 0.5% 第5-8周 1% 从第9周起 1.5% 材料迟延付款每天0.08%。 【2022年真题-多选题】(延)根据《标准设备采购招标文件》中的通用合同条款,如卖方未能按合同约定时间 交付设备和技术文件,导致设备安装滞后,需支付迟延交付设备违约金。迟延交付设备违约金的计算方法正确 的有( )。 A.迟交第一周,迟延交付违约金为迟交合同设备价格的0.2% B.迟交第二周,迟延交付违约金为迟交合同设备价格的0.3% C.迟交第三周,迟延交付违约金为迟交合同设备价格的0.4% D.迟交第四周,迟延交付违约金为迟交合同设备价格的0.5% E.迟交第五周,迟延交付违约金为迟交合同设备价格的1% 答案:DE 考点梳理要点回忆 1.设备款支付:预付款(10%)→交货款(60%)→验收款(25%)→结清款(5%)。 2.监造及交货前检验:卖方应提前7日将需要买方监造人员现场监造事项通知买方。卖方应提前7日将需要买方 代表检验事项通知买方,如买方代表未按通知出席,不影响合同设备的检验。若卖方未依照合同约定提前通知 买方而自行检验,则买方有权要求卖方暂停发货并重新进行检验,由此增加的费用和(或)造成的延误由卖方 负责。 3.设备包装标记:卖方应在包装箱两侧标注“重心”和“起吊点”以便装卸和搬运。如果发运合同设备中含有 易燃易爆物品、腐蚀物品、放射性物质等危险品,则应在包装箱上标明危险品标志。 4.运输:除专用合同条款另有约定外,卖方应在合同设备预计启运7日前,将合同设备名称、数量、箱数、总毛 重、总体积(用m3表示)、每箱尺寸(长X宽X高)、装运合同设备总金额、运输方式、预计交付日期和合同设备 在运输、装卸、保管中的注意事项等预通知买方,并在合同设备启运后24小时之内正式通知买方。 5.开箱检验:如开箱检验不在合同设备交付时进行,买方应在开箱检验3日前将开箱检验的时间和地点通知卖 方。除专用合同条款另有约定外,开箱检验应在施工场地进行。合同设备交付以后到开箱检验之前,应由买方 保管的。 外包装情况 设备情况 责任方 一致 损坏、短缺 卖方 不一致、破损 损坏、短缺 买方,除外:买方能证明非己方原因 6.安装调试:根据合同约定,卖方、买方或买方安排第三方可负责合同设备的安装、调试工作。(三方都可以安装) 卖方指导 设备损坏责任方 买方人遵守 卖方 买方人不遵守 买方 7.卖方/买方交付违约金规定(上限合同价格的10%) 迟延交付时间 每周迟延交付违约金为迟交合同设备价格的比例 第1-4周 0.5% 第5-8周 1% 从第9周起 1.5%
