AI等不及电网!硅谷巨头机房外私建发电厂,千亿帝国却被物理现实彻底打脸

AI等不及电网!硅谷巨头机房外私建发电厂,千亿帝国却被物理现实彻底打脸

谁也没想到,决定人类通用人工智能决战走向的,竟然是几根锈迹斑斑的天然气管道,以及一堆轰鸣作响的内燃机。

一条突发利空,把整个硅谷与华尔街砸得晕头转向。

甲骨文(Oracle)耗资1650亿美元打造的AI算力圣殿,新墨西哥州“木星计划”(Project Jupiter),突然毫无征兆地按下了紧急暂停键。甲骨文向外界发出了不可抗力通知,相关股价应声大跌。

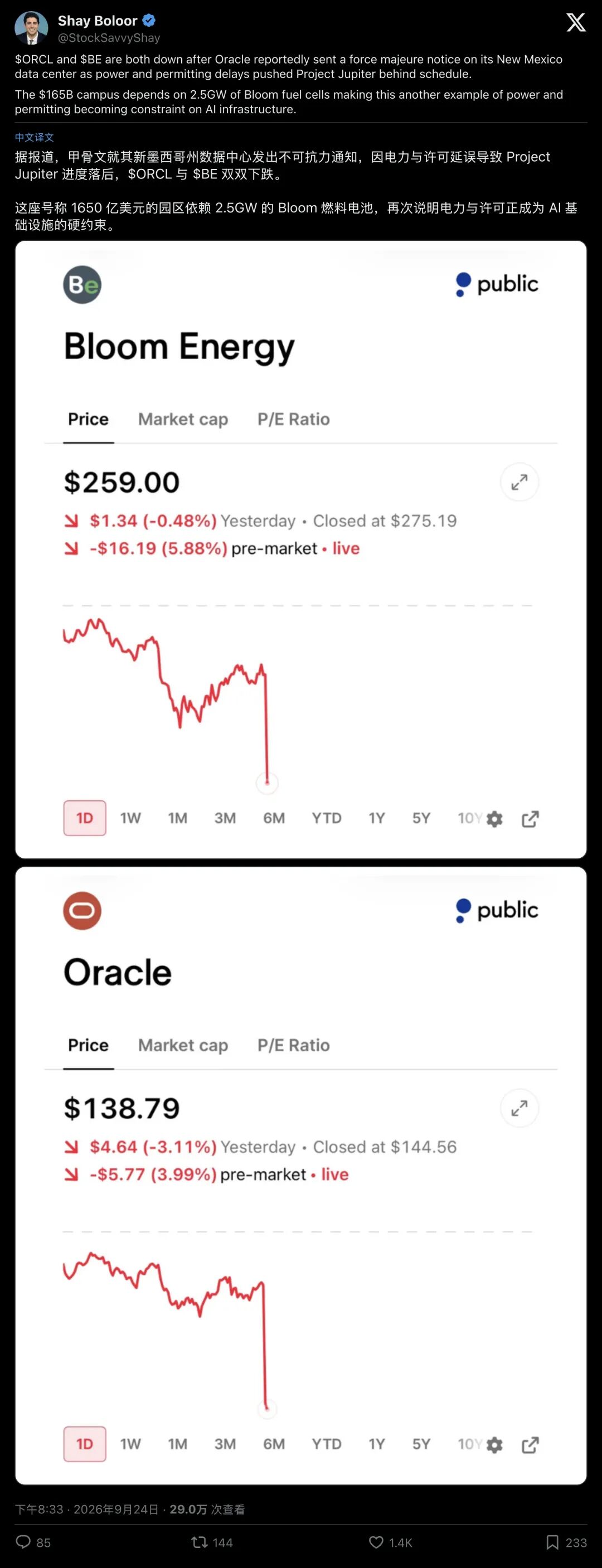

▲ 甲骨文新墨西哥数据中心因燃料供应延误触发不可抗力

这个原本规划吞下2.5吉瓦(GW)电力的庞然大物,居然被硬生生饿停在工地上。

原因荒诞而残酷:为了给机房自带的发电装置供气,开发商申请铺设两条天然气管道。结果,地方环保许可连续被驳回了两次。

一边是每秒燃烧数百万美元、争分夺秒想要统治未来的AI模型;另一边是卡在政府办公桌上、盖不下章的几张薄纸。

虚拟世界的造神神话,在这一刻,狠狠撞上了物理世界的花岗岩。

01逃离电网:硅谷在机房外私建“第二帝国”

过去一百年,人类科技史遵循着一条铁律:你在前台疯狂写代码,国家电网在后台默默供电。你插上插头,电流就理所当然地涌入

但如今,这条契约被AI撕得粉碎

“外界总在谈论AI芯片之争但大家都看偏了眼下拼抢最凶的,反而是更古老的资源,电力。” 在社交媒体上,分析师 Mr. Pool 写下了一段极具冲击力的话。

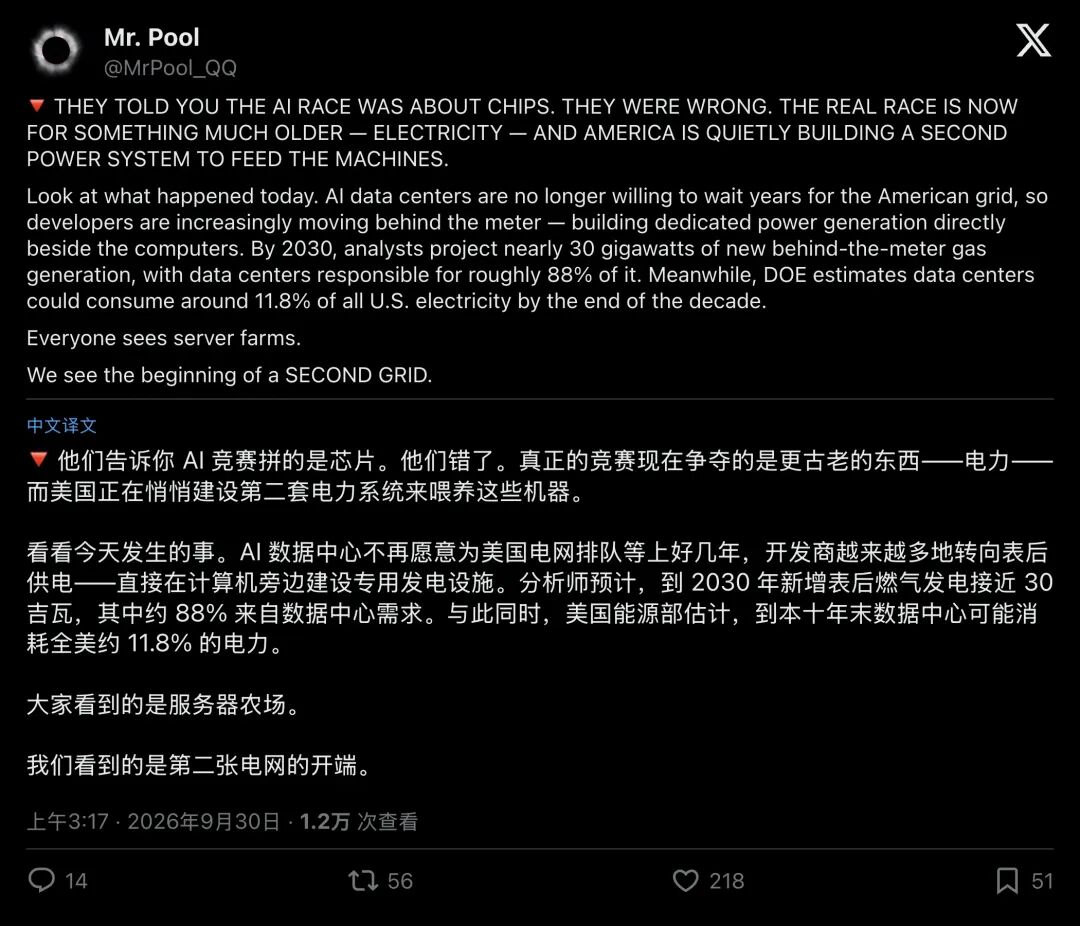

▲ 分析师指出:面对公共电网的漫长延误,算力开发商正在走向表后供电

传统电网到底有多慢?

美国劳伦斯伯克利国家实验室的权威报告给出了一个让人绝望的数字:全美等待并网的电力项目总容量已经高达2290吉瓦,相当于全美在运电力总装机的近两倍。2024年排队成功通电的项目,平均等待时间是整整五年。

五年是什么概念?

对于硅谷来说,五年足够英伟达换三代架构,足够模型参数翻几万倍,足够让一家不可一世的算力独角兽彻底沦为历史尘埃。

据行业测算,一座数百兆瓦的AI云设施,只要能提前半年上线,就意味着数十亿美元的收入差距。

时间就是生命,硅谷彻底等不起了他们决定抛弃公用事业电网,直接掀桌子:“既然你不给我电,那我就在服务器围墙内侧,自己建电厂!”

这在行业里被称为“表后供电”(Behind-the-Meter, BTM)。通俗地说,就是不再指望公共电网送电,而是在机房的后院直接挖井取水、就地发电,越过一切漫长的审批排队。

高盛在最新研报中,把2030年全球数据中心的总容量预期直接上调到了217吉瓦;而其中由算力巨头们私自搭建的“表后发电”,预期更是从40吉瓦暴拉到了67吉瓦。

美国能源部更是预测,到2030年,光是数据中心吃掉的电,就将占到全美总发电量的11.8%。

这是一场人类历史上从未有过的资本迁徙。

华尔街的顶级野心家们嗅到了血腥味。黑石集团(Blackstone)牵头,拉上阿波罗(Apollo)和KKR的保险资金,直接甩出53.4亿美元真金白银,砸向能源巨头Williams的五个表后发电项目。Williams宣称,他们自建的200兆瓦发电机组,从商业敲定到点火并网只需要不到18个月,比传统电网快了整整三倍!

与此同时,资产管理巨头Brookfield与燃料电池先锋Bloom Energy达成协议,将AI基础设施供电的合作框架,从50亿美元一口气扩大五倍,直接顶到了250亿美元的天文数字。

数以百亿计的美元疯狂涌入,似乎正在向世界宣告:只要资本足够雄厚,硅谷就能在电网的盲区里,肉身手搓出一张属于机器的“第二电网”。

但物理学,从不被钞票收买

02逃出虎口,却直接跳进了轮机厂的熔炉

当狂热的科技巨头们背着大把现金冲向工业界,试图买下所有能发电的机器时,他们惊恐地发现:自己不过是从一个排队深渊,跌进了另一个更深的陷阱。

想要在几个月内搞定几十万千瓦的电厂?最主流的选择当然是重型燃气轮机

然而,当采购总监们拨通全球电力设备巨头GE Vernova的订购电话时,对面的回答冰冷刺骨:

“对不起,我们到2030年的燃机产能已经全部售罄。现在下单,请排队到2031年”

根据GE Vernova在2026年第二季度的财报披露,其燃气发电装备的积压订单与机位预留协议已经飙升至116吉瓦,年底即将突破125吉瓦。其中五分之一的订单,是那些被逼到走投无路的算力客户直接砸过来的。

重型燃机的交付周期,已经从过去的两年,硬生生拉长到了四至七年。

为什么多印钞票也造不出燃机?因为燃气轮机的核心热端,依赖的是单晶定向凝固铸造的耐高温合金叶片。

那是在超过上千度高温高压下高速旋转的机械极限。全世界能够稳定浇铸这种工业皇冠明珠的工厂与熟练技工,屈指可数。重型工业装备无法像硅谷云服务器那样敲几行代码就瞬间扩容,它全靠几十年技术沉淀与物理化学极限硬碰硬打磨出来。

为了逃避电网的五年排队,科技巨头们一头撞进了燃气机厂的五年交期。

发电设备的物理特性,同样难以配合软件算法的突发调用。

SemiAnalysis在深度调查中揭示了一个残酷的工程事实:大型燃气联合循环电站(CCGT)虽然效率极高,但它体内流淌着巨大的热惯性,一次冷启动需要30到60分钟,升降负荷受到严苛的材料热应力保护。

可大模型训练是什么脾气?

分布式训练一旦遇到突发的模型保存(checkpointing)或者集合通信同步,服务器集群会在几毫秒到几秒钟内,突然出现几十兆瓦的负荷阶跃!

这就好比你开着一艘十万吨级的核动力航母,结果驾驶员在几秒钟内疯狂把油门踩到底又瞬间踩死刹车。再精密的高温合金叶片,也会在如此剧烈的热应力冲击下产生不可逆的疲劳断裂。

巨型发电机,伺候不起这帮娇贵的数字巨兽。

03工业积木与化学反应:绝望中的替代路线

被逼上绝路的算力工程师们,不得不退而求其次。

既然大轮机排不上队又受不了折腾,那就把目光转向低一级的传统工业机械,大缸径中速往复式内燃机(RICE)。

通俗地说,就是把几十台甚至上百台类似重型柴油卡车、远洋轮船上使用的超大燃气内燃机,像乐高积木一样并联拼在一起。

芬兰动力装备巨头瓦锡兰(Wärtsilä)成了这场大逃亡中的最大赢家之一。仅在2025年,瓦锡兰就拿下了近800兆瓦的数据中心发电机订单,2026年初又一口气吃下单笔429兆瓦的算力专用电站大单。

这种“看似原始”的内燃机方案,反而在算力世界里展现出了奇迹般的适配性:

  1. 秒级响应的耐造体魄
    :工作温度只有六七百度,不需要罕见的单晶合金,机组几分钟就能从零拉满到全功率,每天随意启停几十次也毫无怨言,完美吸收大模型的心跳式颠簸。
  2. 极速拼装的积木游戏
    :不需要等五年,15到24个月就能到货。三十台机组运到现场,到一台并联一台,坏了一台修一台,机房照常算,天然自带安全冗余。
  3. 不用喝水
    :闭环散热,在炎热干旱的沙漠里也能全功率运转。

而另一条突围路线,则是Bloom Energy力推的固态氧化物燃料电池。

它跳过了“把气点燃、驱动机械旋转”的传统过程,直接在微观层面通过电化学反应,把天然气转换成电。不仅部署只要不到一年,效率更高,而且因为它不涉及露天燃烧,局部污染物排放极低,常常能绕过繁琐的环保排污审批。

据传,算力公司Nebius在新泽西的项目,原本打算上燃气轮机,结果遭到当地居民强烈抗议,眼看就要烂尾。开发团队连夜推翻方案,全盘换成燃料电池,借着“清洁无噪音”的招牌,硬生生撕开了一条准生证通道。

可这一切看似完美的替代方案,最终依然没能逃过最根本的物理因果律。

04终局拷问:被电线与管道锁死的数字幻觉

知名投资人 Meltem Demirors 曾在推特上发出一张复杂的设备连线图,给沉浸在降息和算力狂欢中的华尔街泼了一盆冷水:

“数据中心缺电远比外界想象的复杂,背后是一整串环环相扣的工程死结。”

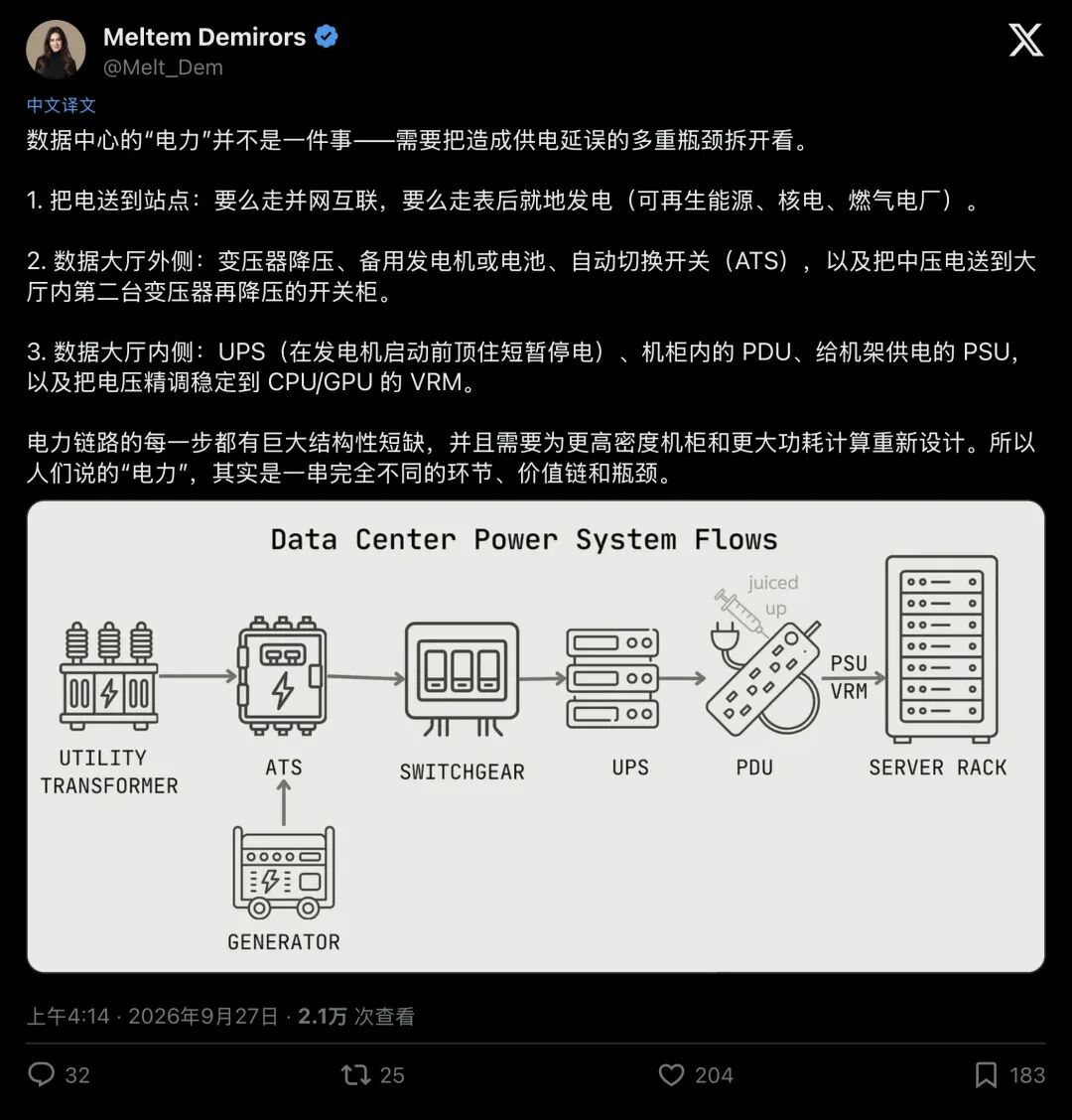

▲ 投资人指出:电力瓶颈贯穿了从外部互联、高压变压器到机柜内稳压模块的整条链条

你看:

  • 你以为建了电厂就万事大吉?降压变压器和开关柜同样全球缺货,交付周期长达两三年;
  • 你以为把电引到大厅外就成了?机房内部的UPS不间断电源、大功率机柜配电单元(PDU)、高密度电压调节模块(VRM),全都需要为了应付如今惊人的功率密度彻底重构;
  • 就算你搞定了所有的机器,甚至买通了最前沿的燃料电池,燃料呢?

甲骨文在“木星计划”上的惨败,正是这一连串死结中最讽刺的一个注脚。

哪怕你的园区规划得再宏伟,哪怕你的燃料电池再先进,如果你没有通往外界的重型天然气管道,如果不被允许在土地上开挖铺管,那么这座价值1650亿美元的超级算力园区,本质上就是沙漠里一具耗尽了水分的钢铁枯骨。

在这个被代码统治的时代,数字精英们习惯了摩尔定律的指数级跃进,习惯了在云端通过软件定义一切,习惯了用充足的风险投资消融一切阻力。

但在这个真实而笨拙的物理世界里,一根天然气管道需要勘测土质,一片单晶涡轮叶片需要经过复杂的冶金冷却,一台重型变压器需要经历几个月的绝缘浸油。

硅谷的AI巨头们并没有发明任何新的物理定律。

他们折腾了整整三年,砸下了数百亿美元,绕了一大圈,最终不过是在电网的倒逼之下,把一百年前人类藏在插座背后的那些庞大、沉重、咆哮着的重工业机器,重新搬回了自己的围墙之内。

这不仅是算力的试炼

这是不可一世的人造智能,在这个由煤炭、钢铁、燃气与重力构成的实体地球面前,所补上的最深刻的一堂敬畏课。
