2.1 机房设备及天馈线安装
3、机架设备安装
(1)机架安装前,应根据设计图纸的尺寸,画线定位,安装位置应满足施工图设计平面图的要求。
(2)需加固底座或机帽时,其规格、型号和尺寸应与机架相符,总体高度应与机房整体机架高度一致,漆色同
机架颜色基本一致。

(3)按照机架底角孔洞数量及机架底面规格尺寸安装地脚螺栓:
①机架底面规格为600mm×300mm及其以上时应使用4只
②机架底面规格在600mm×300mm以下时,可使用斜对角的2只
(4)机架的垂直度偏差应不大于1‰
(5)调整机架垂直度时,可在机架底下边放置金属垫片,最多只能垫其中的三个底边
(6)一列设备有多个机架时,应先安装列头柜(架) ,然后依次安装其余各机架,整列机架横向每米允许偏差为
3mm
(7)机架之间的缝隙上下应均匀一致,且不应大于 3mm
4、子架安装
①安装位置应满足设计要求
②子架与机架的加固应牢固、端正,满足设备装配要求,不得影响机架的整体形状和机架门的顺畅开合
③子架上的饰件、零配件应装配齐全,接地线应与机架接地端子可靠连接
④子架内机盘槽位应满足设计要求,插接件接触良好,空槽位宜安装空机盘或假面板5、机盘安装
①安装前应核对机盘的型号是否与现场要求的机盘型号、性能相符
②安插时应依据设计中的面板排列图进行,各种机盘要准确无误地插入子架中相应的位置
③插盘前必须戴好与机架连接完好的防静电手环,有手汗者要戴手套

在安装600×300×2600(单位:mm)机架时,下列说法正确的是( )。
A.可以使用2个底脚螺栓固定机柜
B.一列有多个机架时,机架应该连接在一起后统一接地
C.调整机架垂直度时,可在机架底角处放置硬纸板
D.机架垂直偏差调整到2.5mm
答案:D
6、电源缆线的布放与绑扎
①馈电采用铜(铝)排敷设时铜(铝)排应平直,看不出有明显不平或锤痕,铜(铝)排安装应牢固,并做好绝缘
防护。
②铜(铝)排馈电线正极应做红色油漆标志,负极应做蓝色标志,保护地应为黄色标志,涂漆应光滑均匀,无漏
涂和流痕。
7、光纤布放
(1)光纤布放时,收信、发信排列方式应符合维护习惯。
(2)不同类型纤芯的光纤外皮颜色应满足设计要求。
(3)光纤宜布放在光纤护槽内,并保持光纤顺直,无明显扭绞。无光纤护槽时,光纤应加穿光纤保护管,保护管
应顺直绑扎在电缆槽道内或走线架上,并与电缆分开放置。
(4)光纤从护槽引出宜采用螺纹光纤保护管保护。
(5)光纤活接头处应留一定的富余,余长应依据接头位置情况确定,一般不宜超过2m。光纤连接线余长部分应整
齐盘放,曲率半径应不小于30mm。
8、电源缆线的成端
①10mm²及以下的单芯电力线宜采用打接头圈方式连接,打圈绕向与螺丝固紧方向一致。
②10mm²以上的电力电缆应采用铜(铝)鼻子连接,鼻子的材料应与电缆相吻合。③铜鼻子的规格必须与铜芯电源线规格一致,剥露的铜线长度适当,并保证铜缆芯完整接入铜鼻子压接管内,严
禁损伤和剪切钢缆芯线。
④安装在铜排上的铜鼻子应牢靠端正,采用合适的螺栓连接,并安装齐备的平垫圈和弹簧垫圈。
⑤铜鼻子压接管外侧应采用绝缘材料保护,正极用红色、负极用蓝色、保护地用黄色或黄绿色。
⑥电源线连接时应确保供电侧熔丝或空气开关处于断开状态,电缆接线端子(或端头)采用绝缘材料包裹严实,
依次连接保护地、工作地和工作电源,先连接供电侧端子后连接受电侧端子。

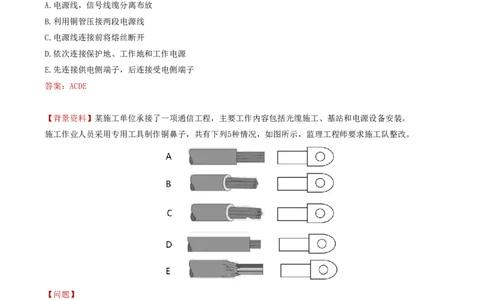

下列电源线布放的做法,正确的有( )。
A.电源线,信号线缆分离布放
B.利用铜管压接两段电源线
C.电源线连接前将熔丝断开
D.依次连接保护地、工作地和工作电源
E.先连接供电侧端子,后连接受电侧端子
答案:ACDE
【背景资料】某施工单位承接了一项通信工程,主要工作内容包括光缆施工、基站和电源设备安装。
施工作业人员采用专用工具制作铜鼻子,共有下列5种情况,如图所示,监理工程师要求施工队整改。
【问题】
1.请指出铜鼻子制作过程哪些不符合规范要求?并说明如何处理。
2.制作铜鼻子的专用工具可能是哪些?
答案:
1.铜鼻子制作过程不符合规范要求的有:B、C、D、E。
处理:重新按标准制作。
2.压线钳、剥线钳、剪线钳
