第二部分 三厂及临时设施
第 2 章 水泥混凝土拌合厂
2.1 一般规定
2.1.1 水泥混凝土拌合厂设置应符合《公路市政项目三厂一部标准化管理实施细则》。
2.1.2 厂站建设按照设计图纸、相关标准要求实施,施工过程中应做好临时防排水设施,危险区域应设置警示标识及安全防护设施。
2.2 规划建设
2.2.1 选址
1 进行方案比选,从场地布置情况、交通情况、混凝土工程量分布情况、混凝土平均运距、经济性等方面进行比选,确定最佳方案。
2 水泥混凝土拌合厂选址应不受洪水和泥石流威胁,避开坍方、落石、滑坡、危岩等不良地质区,避开高压线路及高大树木,与通讯线路、光缆保持一定的距离;选址还应避开集中爆破区(离集中爆破区 500m 以外)。
3 尽量远离居民区、学校等敏感地带,减少对周边环境的干扰。
4 尽量靠近预制厂。
5 水、电接入方便,通信畅通。
6 土地使用成本相对较低。
2.2.2 厂区布置
1 总体规划
拌合厂区域划分为:拌合区、储料区、上料区、污水处理区等配套设施区域。
1)拌合厂四周封闭,进出口设置值班室;
2)储料罐、搅拌机基础等需进行设计、验算;
3)场地应硬化,厂内排水设施齐全,不积水;
4)拌合厂出口宜设置自动冲洗装置,粉剂罐应设置专用顶置除尘装置或采用底置水箱除尘;
5)拌合厂各功能区应在明显位置设有消防设施,并应配备满足拌合机运行的应急备用发电机,发电机应尽量远离生活区;
6)根据实际情况推广使用机制砂,宜自备设备生产机制砂;
7)根据项目施工总体进度计划和项目所在地气候条件,综合考虑夏季材料降温和冬季材料保温的措施,以保证混凝土出厂及入模温度符合要求。

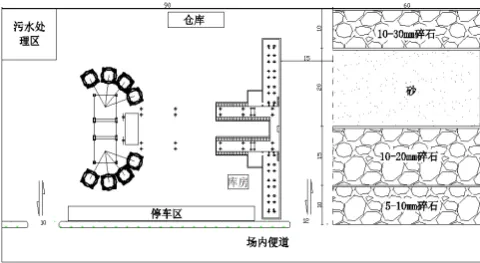

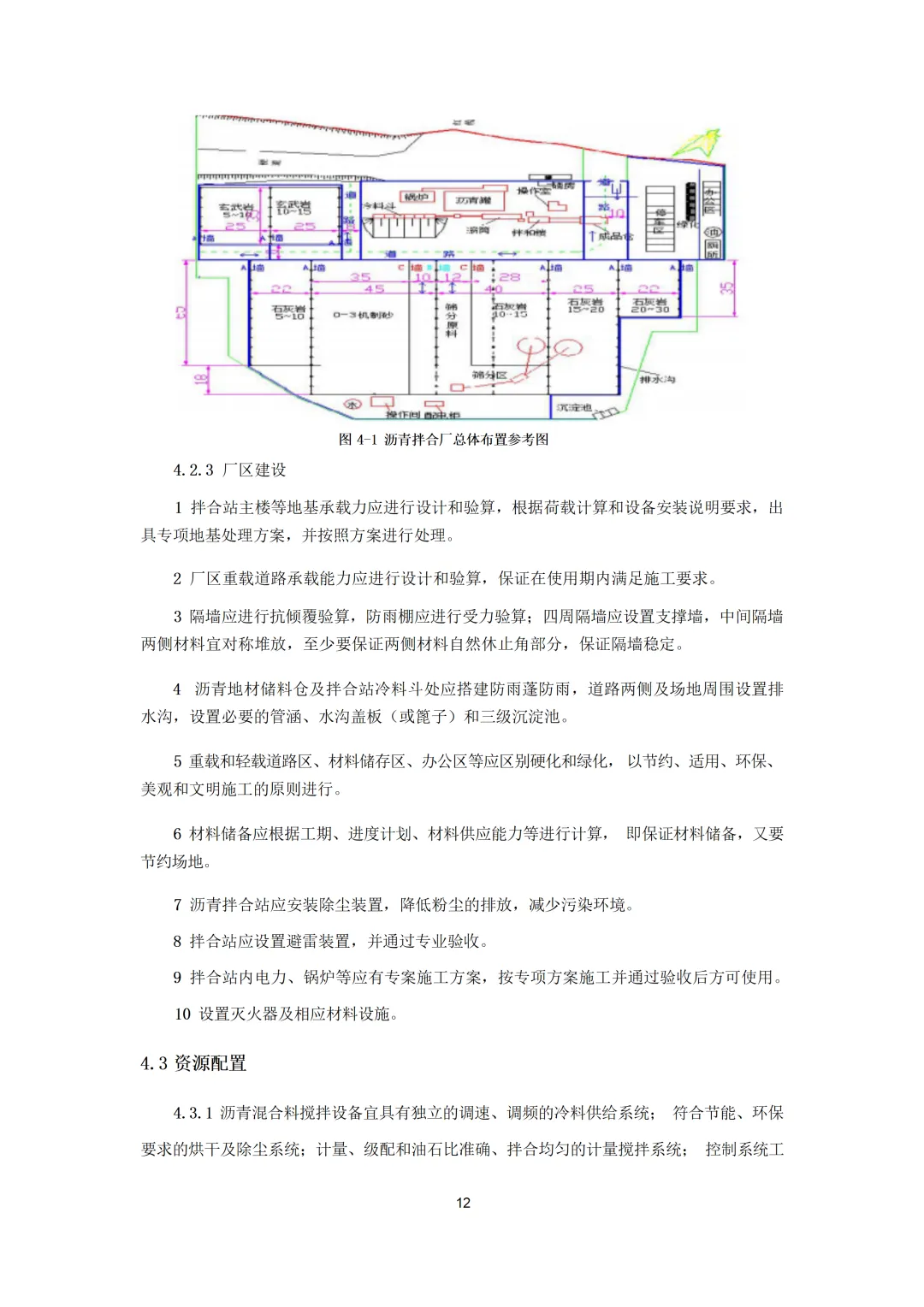

图2-1拌合厂平面布置示意图
2 拌合区
1)混凝土拌合宜采用双机并联强制式搅拌机;
2)配备质量法自动计量器,全自动电子秤,电脑控制且具备打印功能,保证工作的连续性、自动性、准确性;
3)水的计量,必须称重计量,严禁流量计量;
4)公司直属项目或特大型项目应设置监控系统,对拌合数据实时监控,出现误差及时推送信息;
5)减水剂罐体应加设循环搅拌水泵,宜用防火彩钢板全封闭;

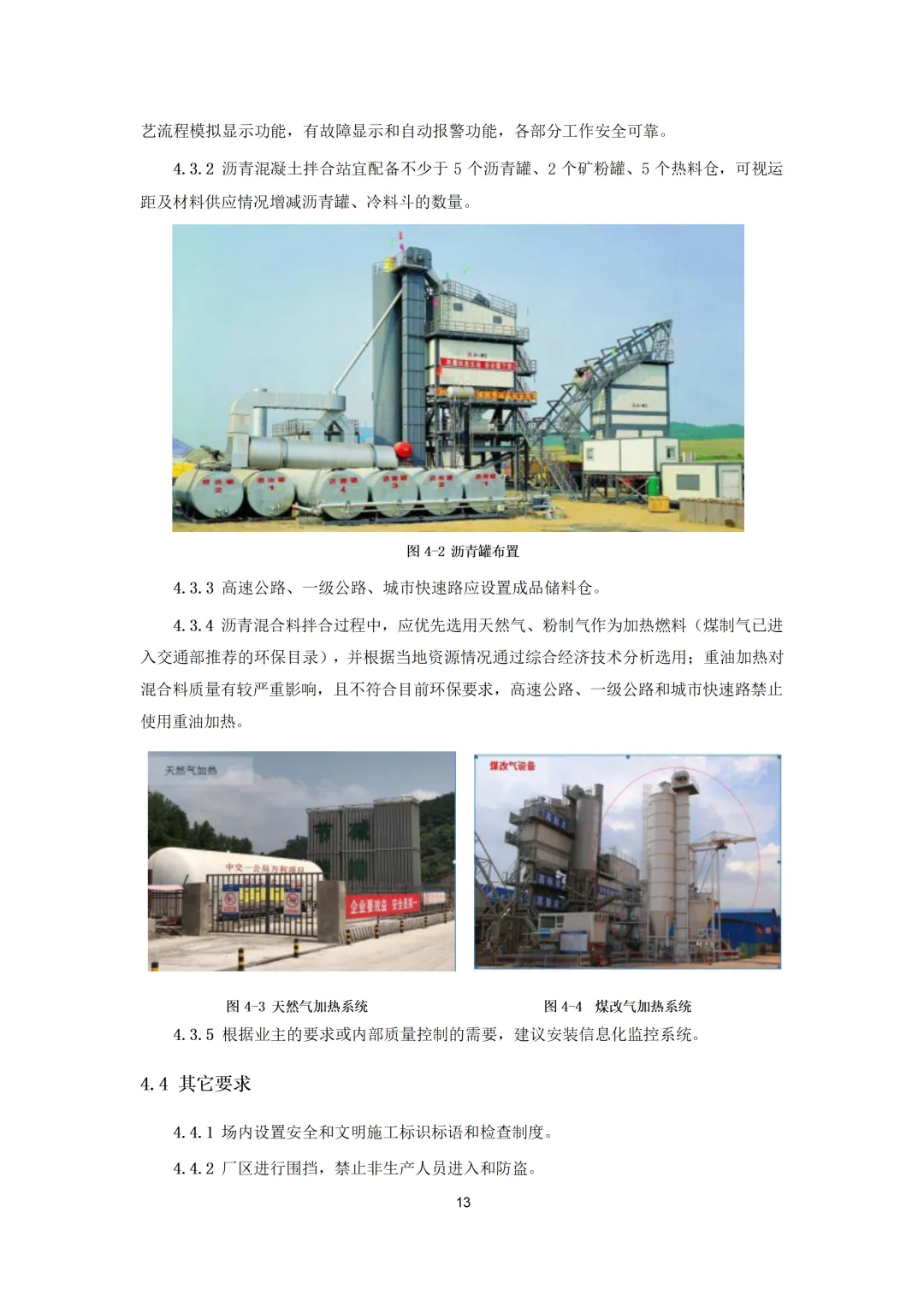

6)拌合设备选型:以高峰期单日混凝土需求量 1900 方为例,料仓面积 3300 平米,可选用 2 台 120 型搅拌机,每台搅拌机设置 200T 储料罐 4 个(水泥罐 3 个、粉煤灰罐 1 个),呈弧形分布于拌合机两侧;
7)通常搅拌机下方地面高程较低,需做好排水设计。
3 储料区
1)根据施工产能和产品种类,每台搅拌机合理配置粉料罐,根据设计施做罐体基础,罐体与基础应采用栓接,必要时根据当地风向安装缆风绳,设置避雷装置和除尘设备;
2)砂石料按级配分仓存放,储料仓设置隔离墙,墙高不宜低于 2.5m,墙体外端设材料标示牌;

4 上料区
1)在环保管控要求较高的地区,宜建设全封闭料仓及上料区;
2)一般情况下仅对上料区上口进行封闭;
3)各配料仓中间应采用挡板隔离,防止串料;
4)可在配料仓顶部设置洒水降尘喷头,但要注意不能影响材料含水率;
5)配料仓至搅拌机之间的物料输送,根据地形条件和场地大小,可选用普通皮带输送机或大倾角皮带输送机。

5 排水设施
厂站内地面应设散水、暗沟, 排水坡度不小于 3%,周围设 40cm×60cm 规格排水沟,确保厂区不积水,其中储料仓地面由内向外设横坡,并在料仓口设置排水沟,避免料仓内积水,四周搭设轻型钢结构防雨棚。
6 配电设施
1)电力应从拌合厂附近地方高压线接入,并充分考虑永临结合;
2)变压器的容量应根据生产生活实际需求计算确定;
3)厂内用电线路宜采用暗埋敷设的方式,三级配电,各作业区用电回路分开设置,加设断路器和漏电保护器;
4)配电房、变压器等固定电力设备应设安全防护屏障或网栅围栏,高度不低于 2.5m,应设置明显的禁止、警告标志。
7 污水处理区

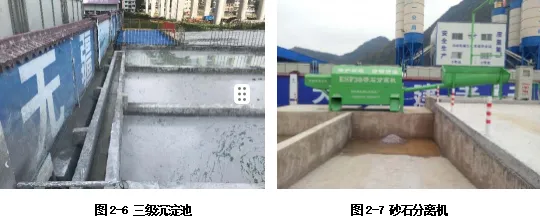

1)应设三级沉淀池,清洗混凝土罐车、搅拌机的废水,须经沉淀处理后排放或回收再利用;
2)日产 500 方混凝土拌合厂,三级沉淀池尺寸参考标准:一级 3×2×2m,二级 2×2× 1.5m,三级 1×2×1m,沉淀池之间用 0.3×0.3m 水沟连接;
3)大型拌合厂宜设置砂石分离机,将冲洗后的砂石料分离,回仓利用。

2.2.3 厂区建设
厂区建设应符合《中国交建视觉识别手册》的要求。
1 厂内道路
1)厂内道路设计应方便材料及混凝土运输车辆通行;
2)根据现场地质条件和各道路及功能区要求,采用合适的地基处理和路面硬化方案;
3)厂区混凝土硬化应分区浇筑,并严格控制高程与坡度,确保厂内道路和各功能区地坪平整,排水畅通无积水。
2 拌合设备
1)拌合配套设备安装宜由专业厂家负责施工;
2)配料仓前上料坡道应硬化处理,坡度不大于 8%。
3)结合地形条件,配料仓上料坡道亦可采用平坡设计。
3 储料仓
1)储料仓宜搭设轻型钢结构雨棚,净高不宜小于 7.5m(自地面至雨棚起拱线),棚顶按2%设排水坡度,前高后低;

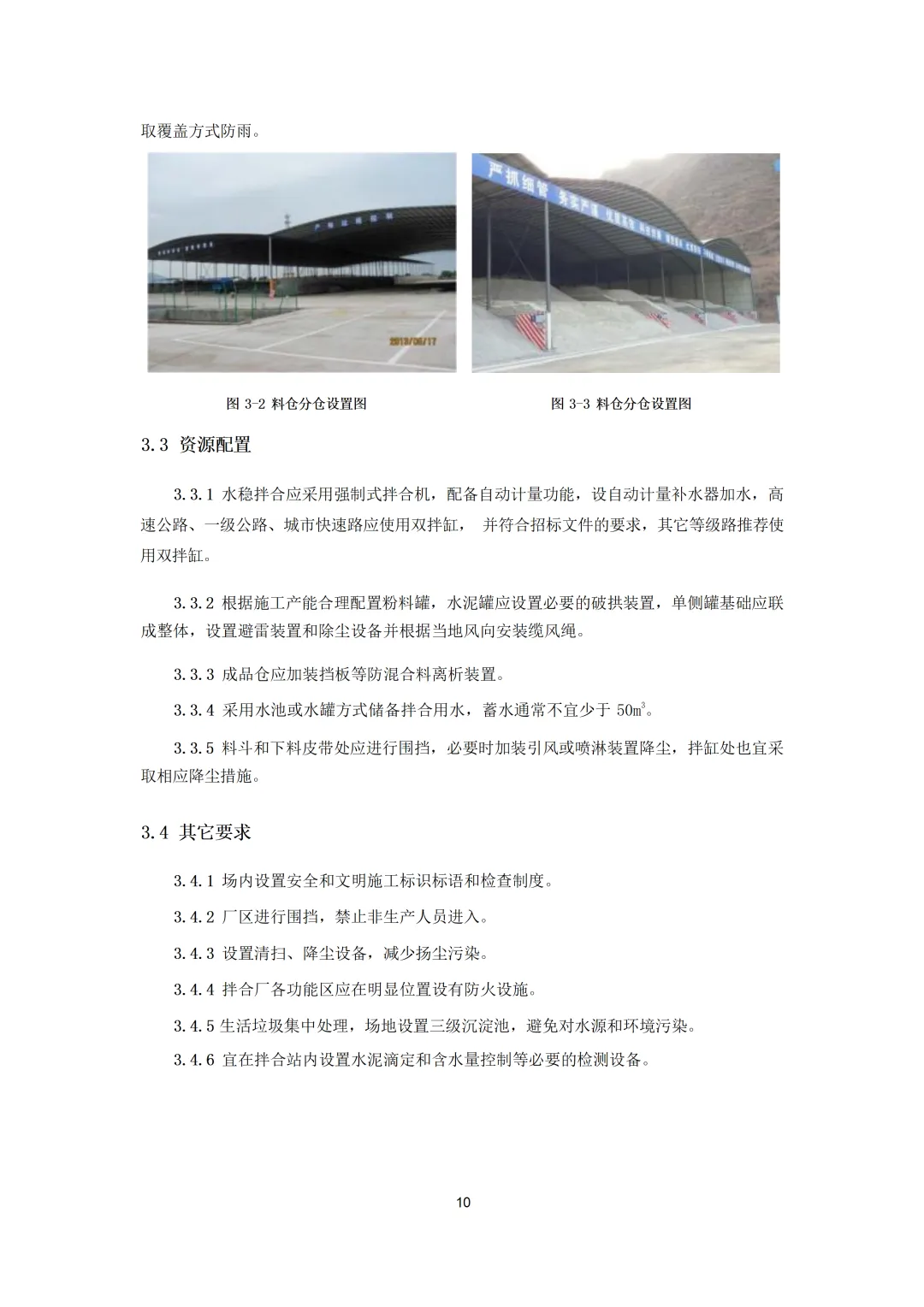

2)储料仓雨棚应参照当地 10 年一遇不利天气(暴雨、暴雪、强风等) 加强考虑,避免积雪压塌大棚,可在储料大棚拱顶外侧布置顺向水管(花管,每坡 1 根),用于雪天冲雪。
4 环保要求
1)厂区主要道路出入口宜设置自动冲洗设施(冲洗用水沉淀后循环利用);
2)厂内所有非功能区域宜绿化处置;
3)宜设置智能扬尘监控系统,如:PM2.5 实时监测仪。
5 标识标牌
1)拌合站内醒目位置应设置工程告示牌、拌合站平面布置示意图、安全生产牌、消防保卫牌、管理人员名单及监督电话牌、文明施工牌、安全操作规程等明示标志;
2)拌合站出入口、搅拌控制室应设置禁止、警告等标识;
3)搅拌机控制室前醒目位置应悬挂混凝土配合比标识牌,字迹工整清晰;
4)标识牌应包括以下内容:混凝土设计与施工配合比(含外加剂),粗细集料的实测含水率及各种材料的每盘使用量等;

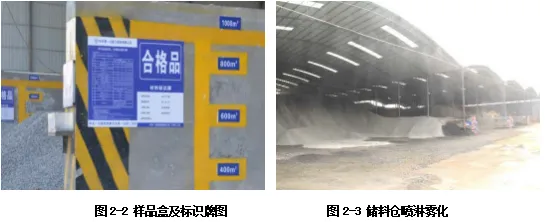

4)料仓内设置材料标示牌,标明材料名称、数量、粒径、进场日期、检验日期、检验人、管理人员姓名等。
2.3 资源配置

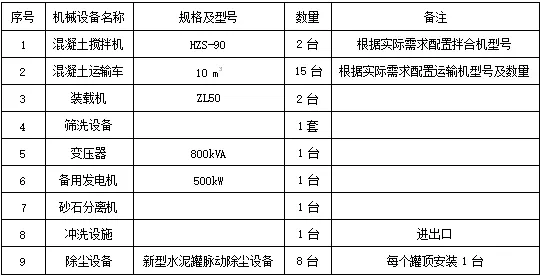

表 2-1 拌合厂设备表(参考)

2.4 其它要求
2.4.1 拌合厂管理
1 拌合厂必须由项目经理部直接统一管理,无论拌合厂设备来源是项目自有或租赁,或是其它方式,拌合厂都应作为一个独立的管理单元与项目部签订合同并结算,可划分为拌合班组和混凝土运输班组,并进行 6s 管理。
2 拌合厂使用前必须完成计量标定。
2.4.2 隧道喷混站
1 喷混站必须由项目部直接管理,必须采用湿喷工艺。
2 喷射混凝土应优先考虑集中拌合,集中供应,条件受限时可单独设置,产能适度,应考虑施工高峰期最大需求量。
3 喷射混凝土料仓不宜低于 3 个,根据集料种类和材料储备要求,合理划分。
4 配备强制式搅拌机组,搅拌机的产能和混凝土喷射设备需求量相匹配。
2.4.3 专项安拆方案
拌合站应编制专项安拆方案,并应由厂家进行施工。
2.4.4 信息化
宜安装中国交建混凝土生产全过程信息监控系统或拌合厂 MDS 智能管理系统,对拌合厂进行信息化管理。
第 3 章 水稳拌合厂
3.1 一般规定
3.3.1 水稳拌合厂设置应符合《公路市政项目三厂一部标准化管理实施细则》。
3.3.2 水稳站的布设应本着经济、适用的原则,符合安全环保的要求。
3.3.3 拌合厂总体布局应合理、节约、交通便利,充分考虑使用时间和产能输出。
3.3.4 符合安全生产及环保及职业健康的相关要求。
3.2 规划建设
3.2.1 选址
1 拌合站宜设置在标段中部或料源方向一侧(减少重复运输),根据施工顺序向两侧延伸,通常站址辐射范围为 5~10 公里。
2 场地设置应综合比选各项费用,互通区、服务区满足工期、基础较好、交通运输便利时应优先选择;还可选择地势平坦、地基较好、地价较便宜的山地或坡地。
3 场地应排水通畅,并做好防排水措施。
4 水稳拌合厂应避开人口稠密区、居民区,与办公、生活区尽可能处于拌合区上风头,且应远离离拌合区。
5 选址应不受洪水和泥石流威胁,避开坍方、落石、滑坡、危岩等不良地质区, 避开高压线路及高大树木,与通讯线路、光缆保持一定的距离,并避开集中爆破区(离集中爆破区500m 以外)。

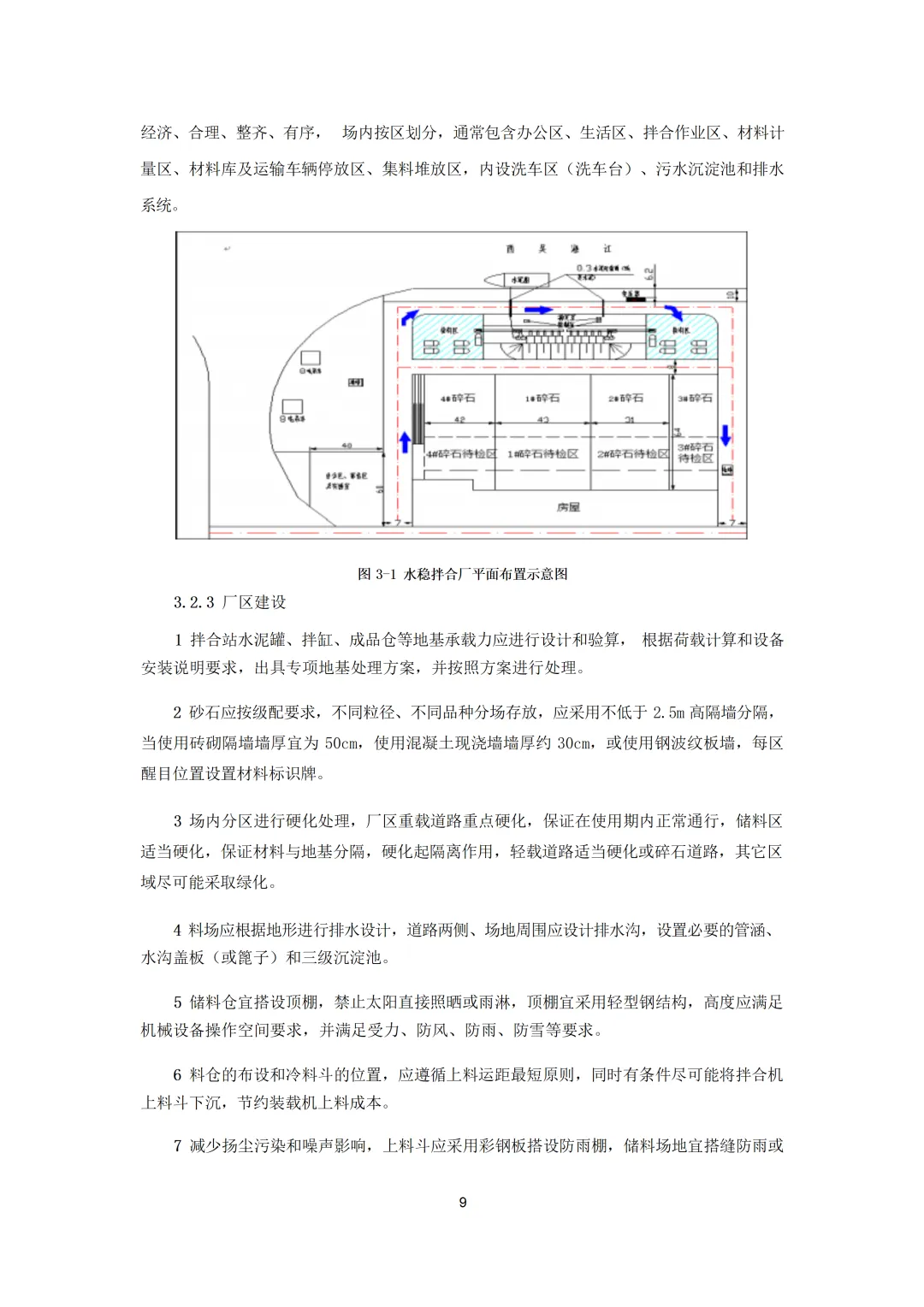

3.2.2 厂区布置
1 应根据实测地基承载力对各功能区分别进行地基处理,综合考虑区划,道路及给排水、电力、通讯等合理布置。
2 场内按区划分,包含拌合作业区、材料计量区、材料库及运输车辆停放区、集料堆放区,内设洗车区(洗车台)、污水沉淀池和排水系统。
3 拌合料总体布设以重载道路最短、材料出入方便为原则; 料仓的布设遵循上料综合运距最短的原则进行布设;上料斗宜下沉式设计,减少装载机油耗。
4 根据水稳拌合站设置情况,可综合考虑与沥青场地的协调使用,以节约用地。
5 拌合厂建设应提前规划,确定合理的布置方式,充分考虑使用时间和产能输出,做到经济、合理、整齐、有序, 场内按区划分,通常包含办公区、生活区、拌合作业区、材料计量区、材料库及运输车辆停放区、集料堆放区,内设洗车区(洗车台)、污水沉淀池和排水系统。



























特别说明:本版为179页,因篇幅所限仅可展示前40页!如需原版,请看文末获取方式!
扫描下文的线上支付开通土建永久资料会员,获取土建会员资料库所有的资料以及后续无限更新,一次性缴费,永久更新!可以开发票。
线上支付开通之后,加微信jdtxxs,加百度网盘好友拉入百度网盘土建天下会员资料群组,通过群组文件库获取所有的资料以及后续无限更新!
转发本资料到两个200人以上行业群以及转发一个朋友圈,保留20分钟之后截图发给微信jdtxxs后获取。本活动自本文章发布之日起限时三天有效!
如您不方便转发,请加微信jdtxxs,咨询获取本资料的其他方式。



夜雨聆风
