014(水泥混凝土面层工程4)
Y I J I J I A N Z A O S H I
民民 航航 机机 场场 工工 程程 管管 理理 与与 实实 务务

精讲课程(2024版教材)缩缝与胀缝水泥混凝土面层施工中的各种缝(MH5004-2010)

纵向施工缝
1——填缝料;2——企口;3——拉杆横向施工缝

1——传力杆涂沥青端;2——填缝料;3——传力杆横向缩缝
1——填缝料;2——垫条;3——下部锯缝;4——传力杆涂沥青端;5——传力杆胀缝
1——传力杆;2——填缝料;3——胀缝板;4——传力杆涂沥青端;5——套筒;6——主筋;
7——箍筋;8——道面或其它构筑物道肩接缝
1——填缝料;2——胀缝板2)水泥混凝土错缝和胀缝施工
(1)当混凝土达到一定强度、产生收缩裂缝前,应按设计要求及
时切缝。在切缝条件受到限制的异形板缝或日温差大的地区进行连
续铺筑混凝土时,可采用预埋钢板的办法形成假缝。钢板抽出后形
成的缝槽中应放入预制嵌缝条,嵌缝条应在混凝土终凝前抽出。
切缝应符合下列规定:
① 切缝的时间应根据施工时的气温和混凝土的强度通过试验确定,
切缝时的混凝土抗压强度宜为6〜8MPa。应避免切缝过早导致边缘
损伤、石子松动,也应避免切缝过晚导致混凝土板产生不规则的收

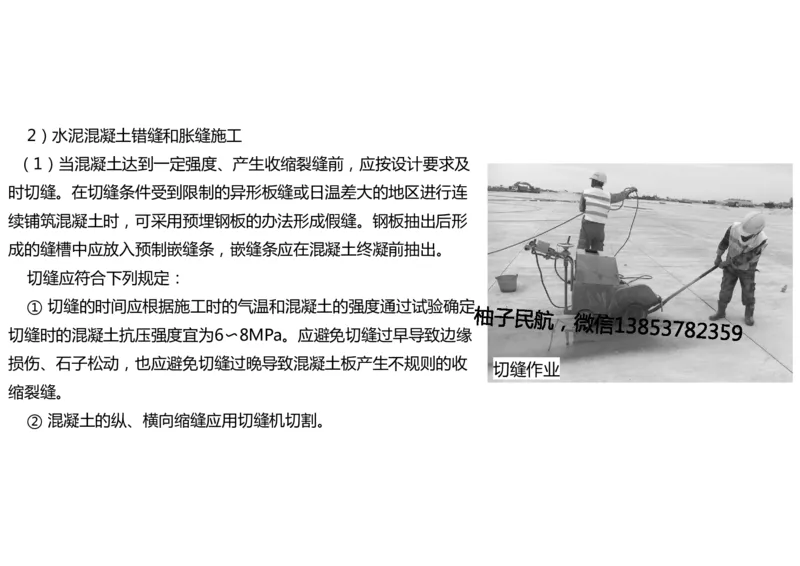

切缝作业
缩裂缝。

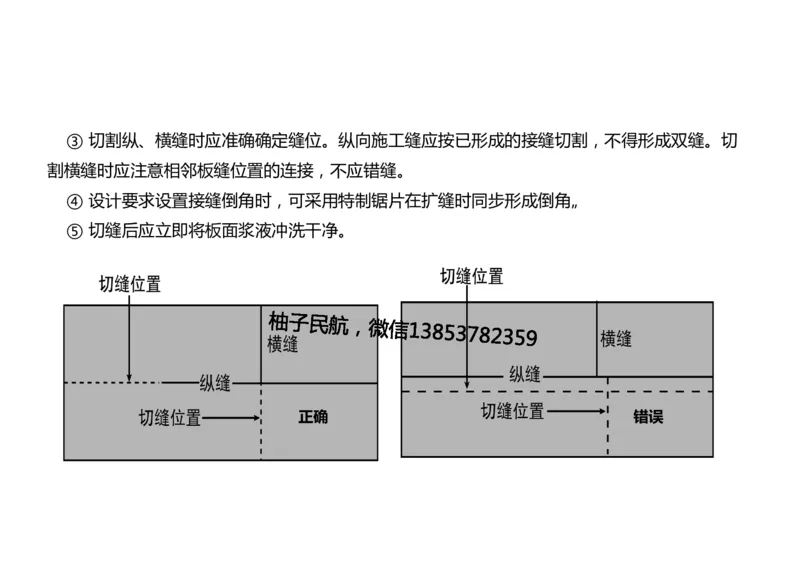

② 混凝土的纵、横向缩缝应用切缝机切割。③ 切割纵、横缝时应准确确定缝位。纵向施工缝应按已形成的接缝切割,不得形成双缝。切
割横缝时应注意相邻板缝位置的连接,不应错缝。
④ 设计要求设置接缝倒角时,可采用特制锯片在扩缝时同步形成倒角„
⑤ 切缝后应立即将板面浆液冲洗干净。
正确 错误道面上的各种缝(俯瞰图)扩展提示

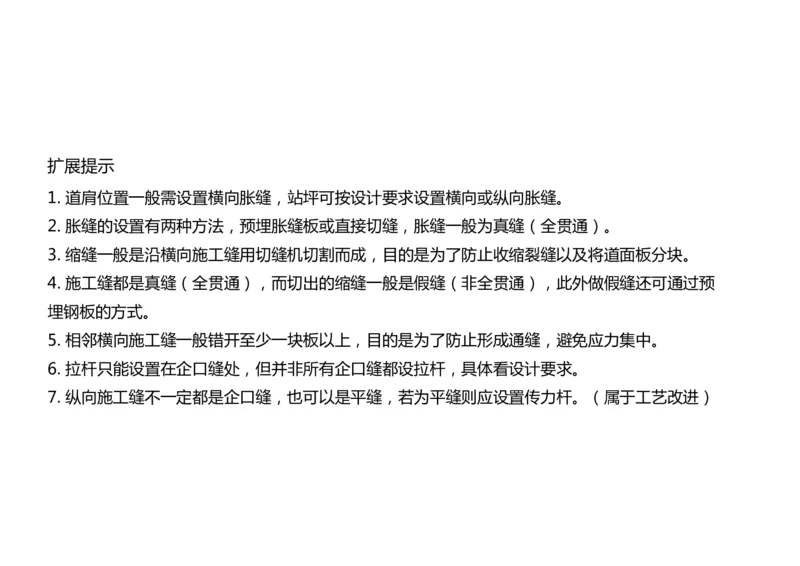

1. 道肩位置一般需设置横向胀缝,站坪可按设计要求设置横向或纵向胀缝。
2. 胀缝的设置有两种方法,预埋胀缝板或直接切缝,胀缝一般为真缝(全贯通)。
3. 缩缝一般是沿横向施工缝用切缝机切割而成,目的是为了防止收缩裂缝以及将道面板分块。
4. 施工缝都是真缝(全贯通),而切出的缩缝一般是假缝(非全贯通),此外做假缝还可通过预
埋钢板的方式。
5. 相邻横向施工缝一般错开至少一块板以上,目的是为了防止形成通缝,避免应力集中。
6. 拉杆只能设置在企口缝处,但并非所有企口缝都设拉杆,具体看设计要求。

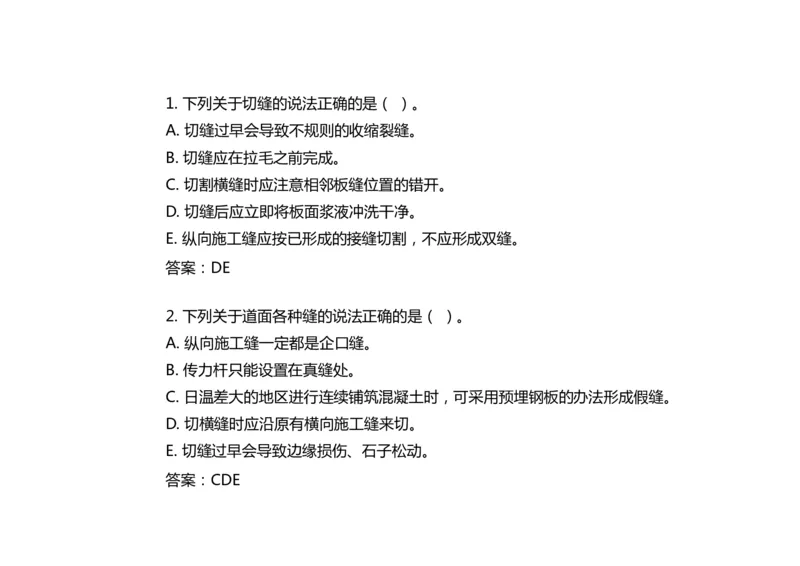

7. 纵向施工缝不一定都是企口缝,也可以是平缝,若为平缝则应设置传力杆。(属于工艺改进)1. 下列关于切缝的说法正确的是( )。
A. 切缝过早会导致不规则的收缩裂缝。
B. 切缝应在拉毛之前完成。
C. 切割横缝时应注意相邻板缝位置的错开。
D. 切缝后应立即将板面浆液冲洗干净。
E. 纵向施工缝应按已形成的接缝切割,不应形成双缝。
答案:DE
2. 下列关于道面各种缝的说法正确的是( )。
A. 纵向施工缝一定都是企口缝。
B. 传力杆只能设置在真缝处。
C. 日温差大的地区进行连续铺筑混凝土时,可采用预埋钢板的办法形成假缝。
D. 切横缝时应沿原有横向施工缝来切。
E. 切缝过早会导致边缘损伤、石子松动。

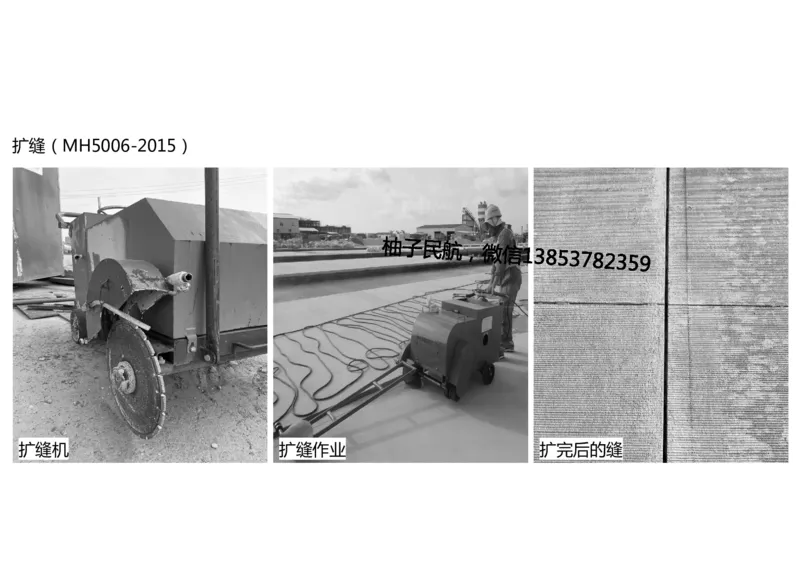

答案:CDE扩缝(MH5006-2015)

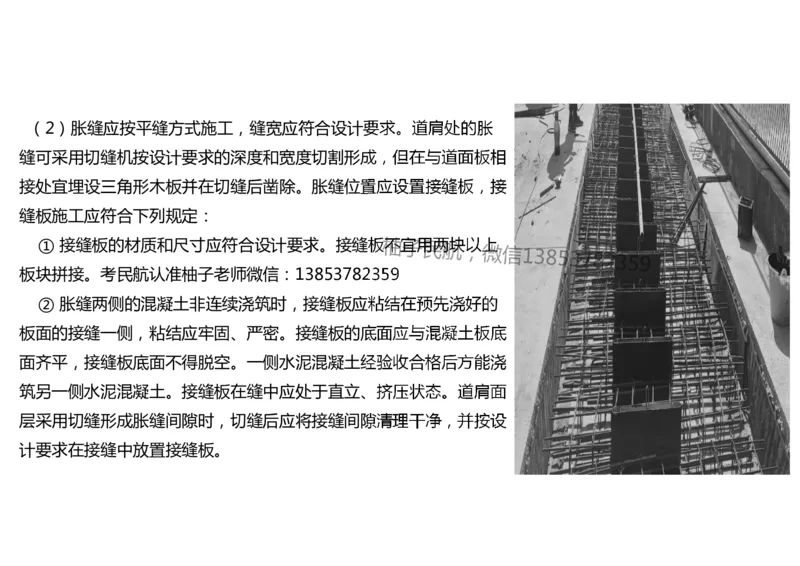

扩缝机 扩缝作业 扩完后的缝(2)胀缝应按平缝方式施工,缝宽应符合设计要求。道肩处的胀
缝可采用切缝机按设计要求的深度和宽度切割形成,但在与道面板相
接处宜埋设三角形木板并在切缝后凿除。胀缝位置应设置接缝板,接
缝板施工应符合下列规定:
① 接缝板的材质和尺寸应符合设计要求。接缝板不宜用两块以上
板块拼接。考民航认准柚子老师微信:13853782359
② 胀缝两侧的混凝土非连续浇筑时,接缝板应粘结在预先浇好的
板面的接缝一侧,粘结应牢固、严密。接缝板的底面应与混凝土板底
面齐平,接缝板底面不得脱空。一侧水泥混凝土经验收合格后方能浇
筑另一侧水泥混凝土。接缝板在缝中应处于直立、挤压状态。道肩面
层采用切缝形成胀缝间隙时,切缝后应将接缝间隙清理干净,并按设

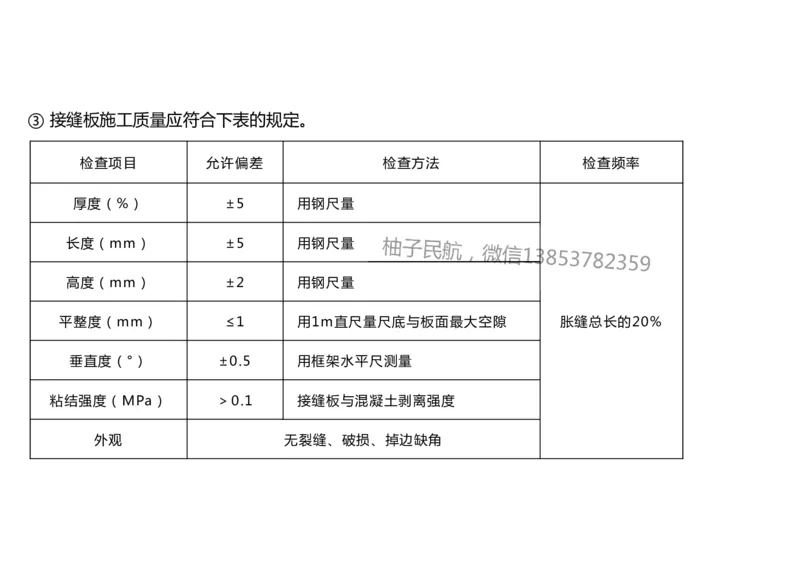

计要求在接缝中放置接缝板。③ 接缝板施工质量应符合下表的规定。
检查项目 允许偏差 检查方法 检查频率
厚度(%) ±5 用钢尺量
长度(mm) ±5 用钢尺量
高度(mm) ±2 用钢尺量
平整度(mm) ≤1 用1m直尺量尺底与板面最大空隙 胀缝总长的20%
垂直度(°) ±0.5 用框架水平尺测量
粘结强度(MPa) >0.1 接缝板与混凝土剥离强度

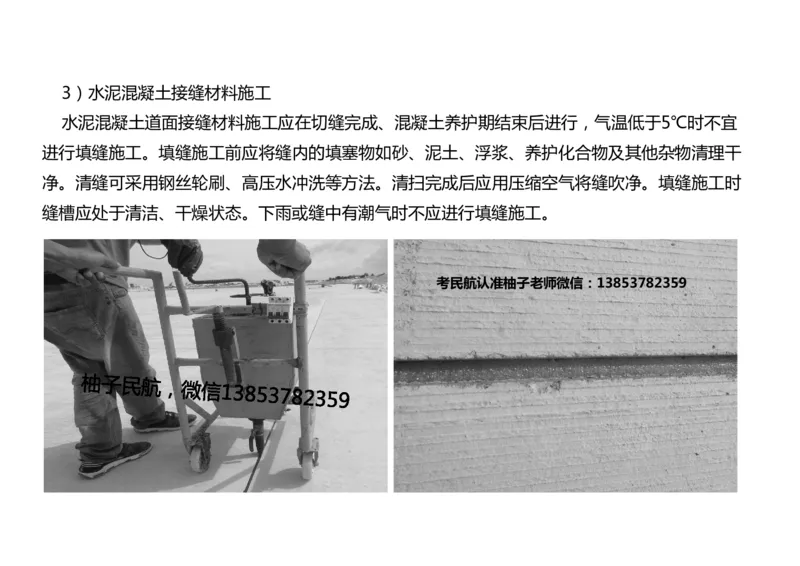

外观 无裂缝、破损、掉边缺角3)水泥混凝土接缝材料施工
水泥混凝土道面接缝材料施工应在切缝完成、混凝土养护期结束后进行,气温低于5℃时不宜
进行填缝施工。填缝施工前应将缝内的填塞物如砂、泥土、浮浆、养护化合物及其他杂物清理干
净。清缝可采用钢丝轮刷、高压水冲洗等方法。清扫完成后应用压缩空气将缝吹净。填缝施工时
缝槽应处于清洁、干燥状态。下雨或缝中有潮气时不应进行填缝施工。

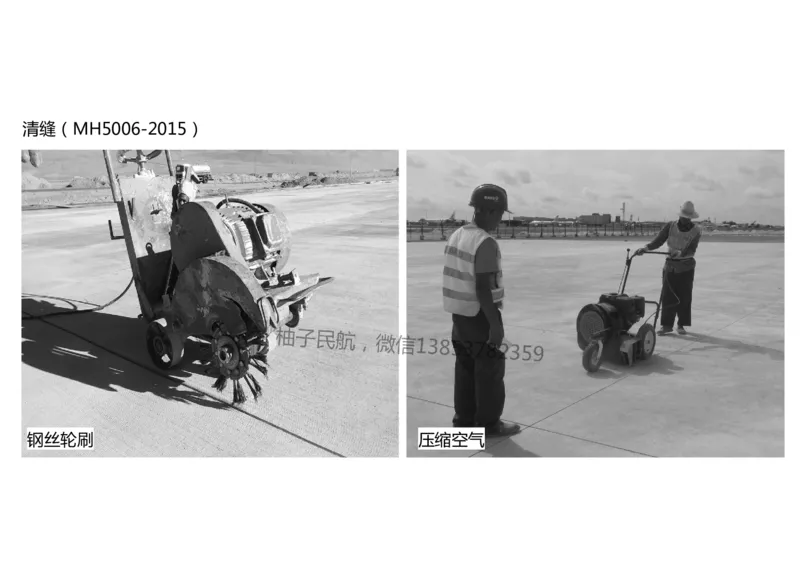

考民航认准柚子老师微信:13853782359清缝(MH5006-2015)

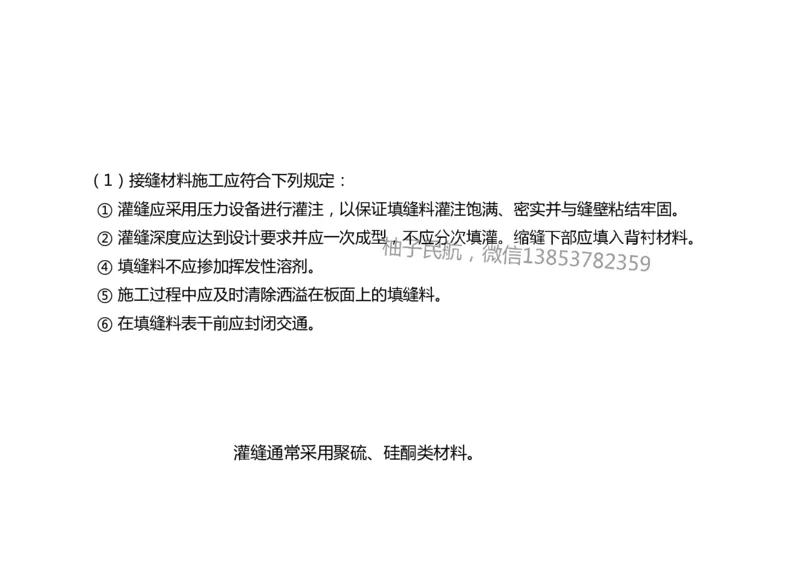

钢丝轮刷 压缩空气(1)接缝材料施工应符合下列规定:
① 灌缝应采用压力设备进行灌注,以保证填缝料灌注饱满、密实并与缝壁粘结牢固。
② 灌缝深度应达到设计要求并应一次成型,不应分次填灌。缩缝下部应填入背衬材料。
④ 填缝料不应掺加挥发性溶剂。
⑤ 施工过程中应及时清除洒溢在板面上的填缝料。
⑥ 在填缝料表干前应封闭交通。

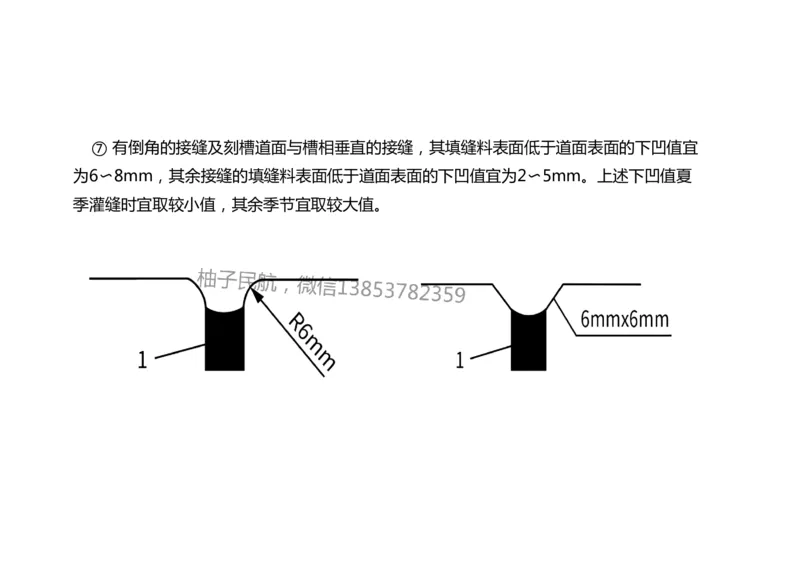

灌缝通常采用聚硫、硅酮类材料。⑦ 有倒角的接缝及刻槽道面与槽相垂直的接缝,其填缝料表面低于道面表面的下凹值宜
为6〜8mm,其余接缝的填缝料表面低于道面表面的下凹值宜为2〜5mm。上述下凹值夏

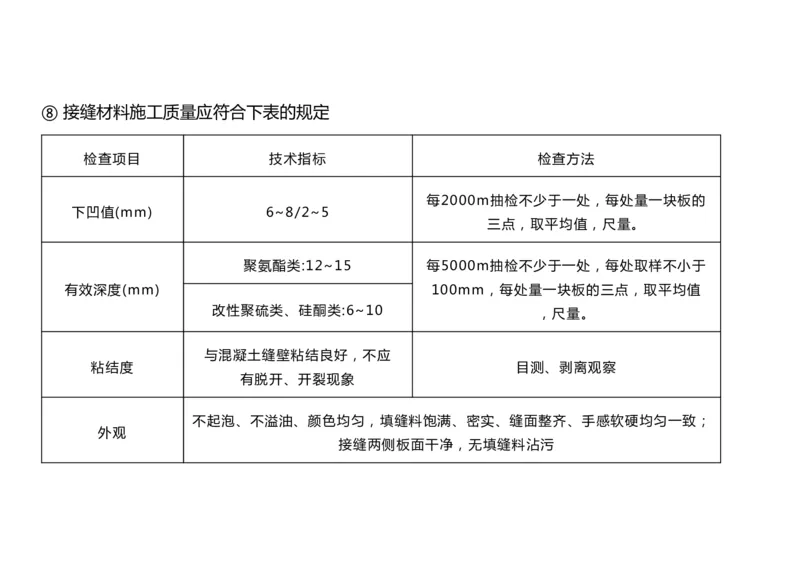

季灌缝时宜取较小值,其余季节宜取较大值。⑧ 接缝材料施工质量应符合下表的规定
检查项目 技术指标 检查方法
每2000m抽检不少于一处,每处量一块板的
下凹值(mm) 6~8/2~5
三点,取平均值,尺量。
聚氨酯类:12~15 每5000m抽检不少于一处,每处取样不小于
有效深度(mm) 100mm,每处量一块板的三点,取平均值
改性聚硫类、硅酮类:6~10
,尺量。
与混凝土缝壁粘结良好,不应
粘结度 目测、剥离观察
有脱开、开裂现象
不起泡、不溢油、颜色均匀,填缝料饱满、密实、缝面整齐、手感软硬均匀一致;
外观

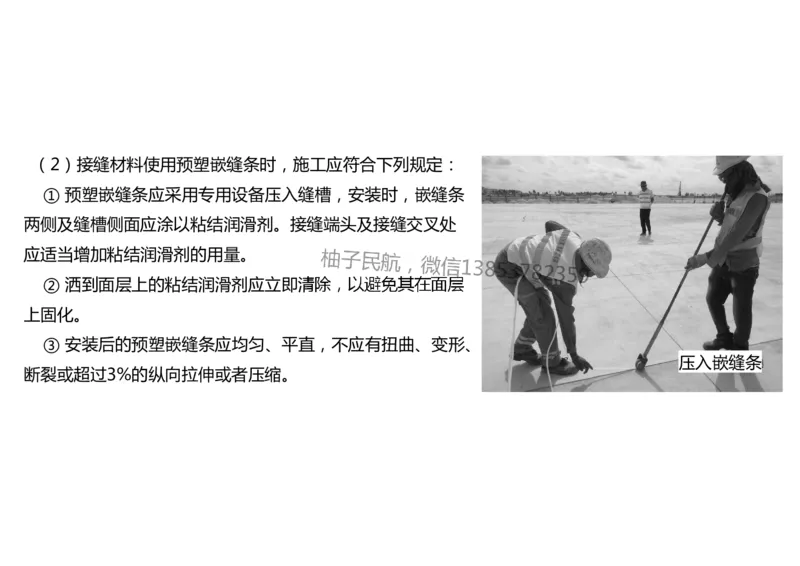

接缝两侧板面干净,无填缝料沾污(2)接缝材料使用预塑嵌缝条时,施工应符合下列规定:
① 预塑嵌缝条应采用专用设备压入缝槽,安装时,嵌缝条
两侧及缝槽侧面应涂以粘结润滑剂。接缝端头及接缝交叉处
应适当增加粘结润滑剂的用量。
② 洒到面层上的粘结润滑剂应立即清除,以避免其在面层
上固化。
③ 安装后的预塑嵌缝条应均匀、平直,不应有扭曲、变形、
压入嵌缝条
断裂或超过3%的纵向拉伸或者压缩。7. 水泥混凝土养护拆模

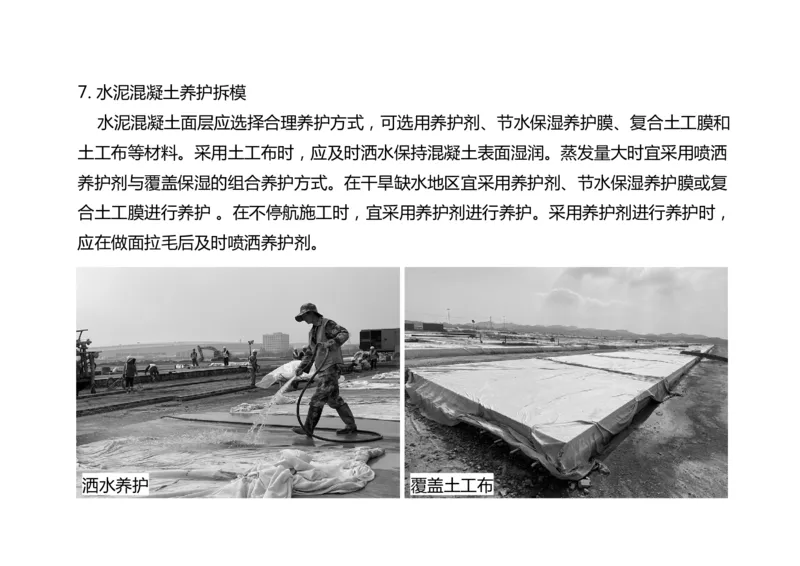

水泥混凝土面层应选择合理养护方式,可选用养护剂、节水保湿养护膜、复合土工膜和
土工布等材料。采用土工布时,应及时洒水保持混凝土表面湿润。蒸发量大时宜采用喷洒
养护剂与覆盖保湿的组合养护方式。在干旱缺水地区宜采用养护剂、节水保湿养护膜或复
合土工膜进行养护 。在不停航施工时,宜采用养护剂进行养护。采用养护剂进行养护时,
应在做面拉毛后及时喷洒养护剂。

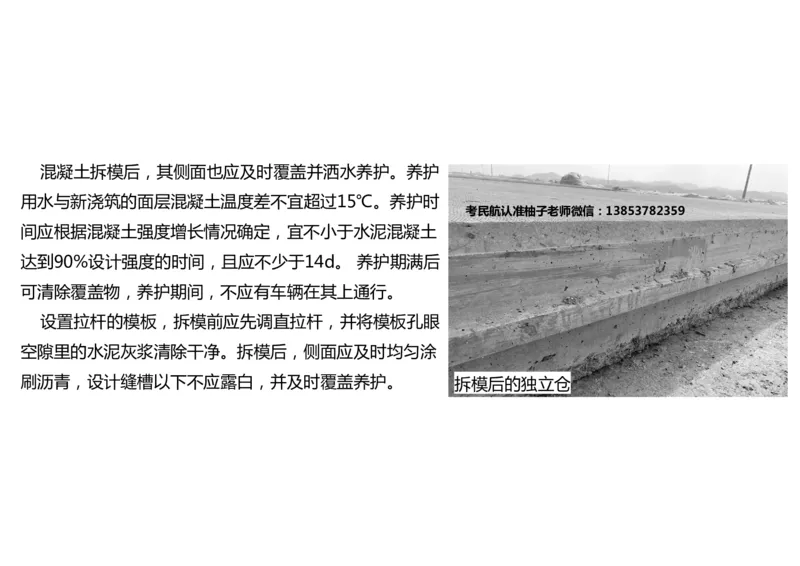

洒水养护 覆盖土工布混凝土拆模后,其侧面也应及时覆盖并洒水养护。养护
用水与新浇筑的面层混凝土温度差不宜超过15℃。养护时
考民航认准柚子老师微信:13853782359
间应根据混凝土强度增长情况确定,宜不小于水泥混凝土
达到90%设计强度的时间,且应不少于14d。 养护期满后
可清除覆盖物,养护期间,不应有车辆在其上通行。
设置拉杆的模板,拆模前应先调直拉杆,并将模板孔眼
空隙里的水泥灰浆清除干净。拆模后,侧面应及时均匀涂
刷沥青,设计缝槽以下不应露白,并及时覆盖养护。 拆模后的独立仓最早的拆模时间应符合下表规定。

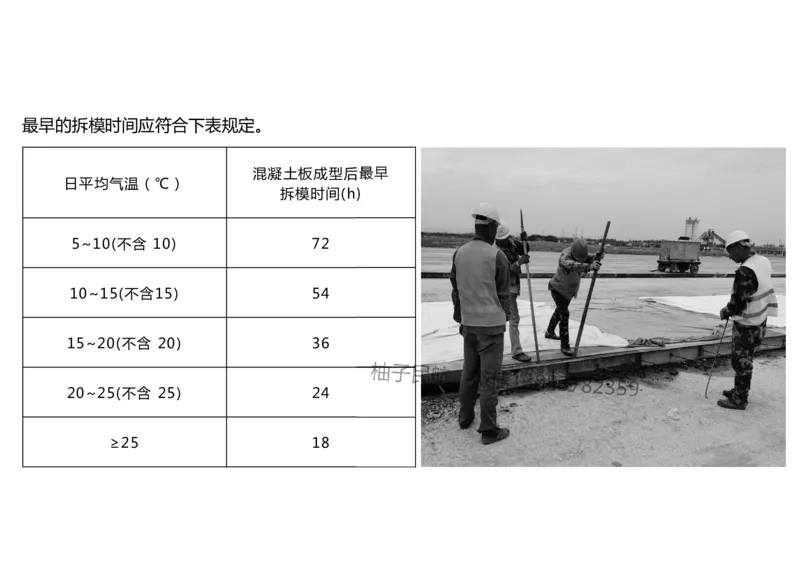

混凝土板成型后最早
日平均气温(℃)
拆模时间(h)
5~10(不含 10) 72
10~15(不含15) 54
15~20(不含 20) 36
20~25(不含 25) 24
≥25 18刻槽(MH5006-2015)

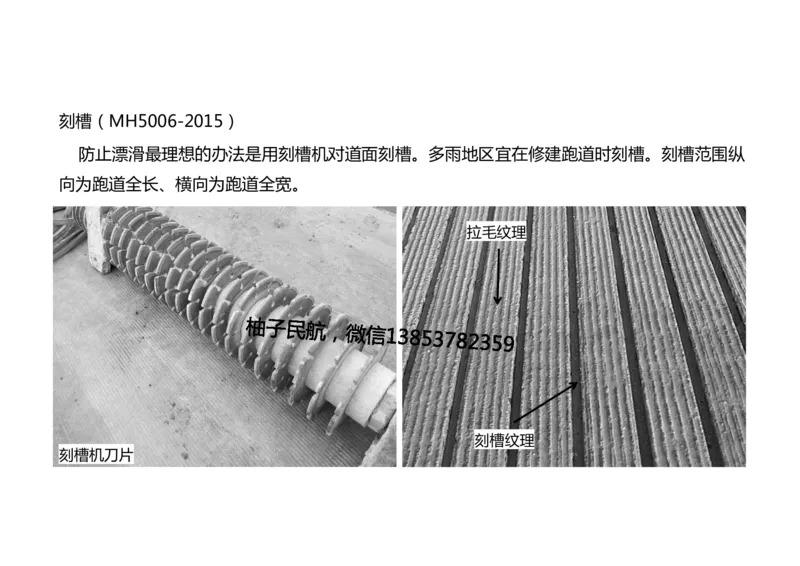

防止漂滑最理想的办法是用刻槽机对道面刻槽。多雨地区宜在修建跑道时刻槽。刻槽范围纵
向为跑道全长、横向为跑道全宽。
拉毛纹理
刻槽纹理
刻槽机刀片刻槽(MH5006-2015)

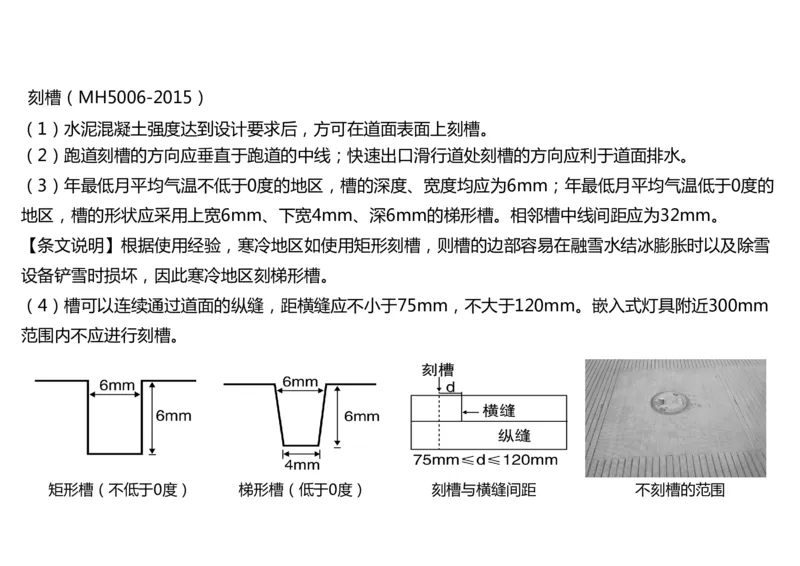

(1)水泥混凝土强度达到设计要求后,方可在道面表面上刻槽。
(2)跑道刻槽的方向应垂直于跑道的中线;快速出口滑行道处刻槽的方向应利于道面排水。
(3)年最低月平均气温不低于0度的地区,槽的深度、宽度均应为6mm;年最低月平均气温低于0度的
地区,槽的形状应采用上宽6mm、下宽4mm、深6mm的梯形槽。相邻槽中线间距应为32mm。
【条文说明】根据使用经验,寒冷地区如使用矩形刻槽,则槽的边部容易在融雪水结冰膨胀时以及除雪
设备铲雪时损坏,因此寒冷地区刻梯形槽。
(4)槽可以连续通过道面的纵缝,距横缝应不小于75mm,不大于120mm。嵌入式灯具附近300mm
范围内不应进行刻槽。

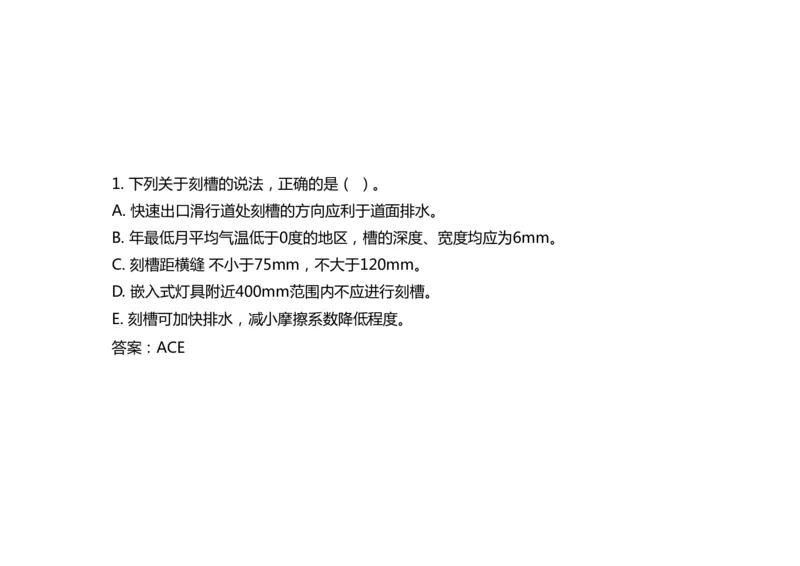

矩形槽(不低于0度) 梯形槽(低于0度) 刻槽与横缝间距 不刻槽的范围1. 下列关于刻槽的说法,正确的是( )。
A. 快速出口滑行道处刻槽的方向应利于道面排水。
B. 年最低月平均气温低于0度的地区,槽的深度、宽度均应为6mm。
C. 刻槽距横缝 不小于75mm,不大于120mm。
D. 嵌入式灯具附近400mm范围内不应进行刻槽。
E. 刻槽可加快排水,减小摩擦系数降低程度。
答案:ACE8. 特殊气候条件施工
1) 雨天施工应采取以下措施
(1)雨天施工应增加集料含水量的测定频率,并调整混凝
土的拌和用水量。混凝土面层不应在降雨时施工。
(2)施工过程中如遇降雨,铺筑作业应停止。对已铺筑的
混凝土,应及时遮盖,并防止雨水流入。
(3)雨停后,在混凝土初凝前,对表面被雨水冲走的部分
砂浆,应及时利用原浆填补,不应另调砂浆或在其上撒干
水泥。如冲刷面积较大,应挖除部分混凝土,用新混凝土

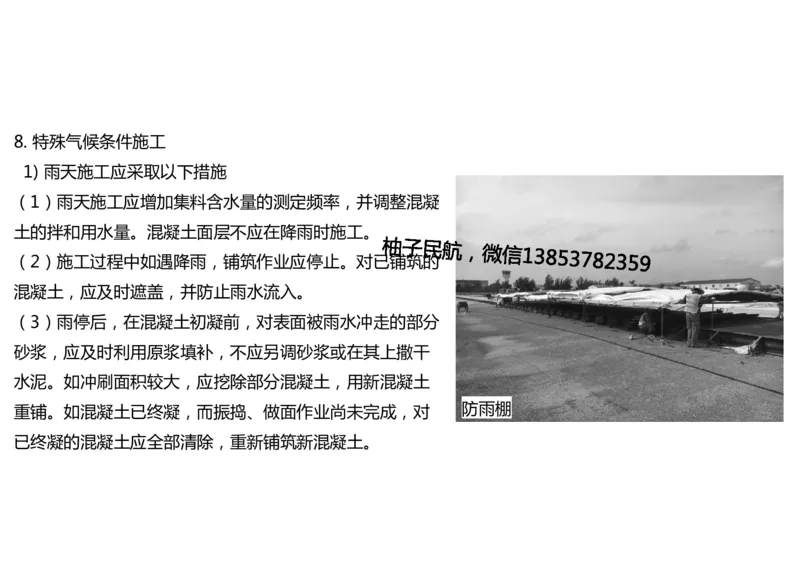

防雨棚
重铺。如混凝土已终凝,而振捣、做面作业尚未完成,对
已终凝的混凝土应全部清除,重新铺筑新混凝土。3)高温期施工(连续4h平均气温 高 4)低温期施工(连续5d日平均气温

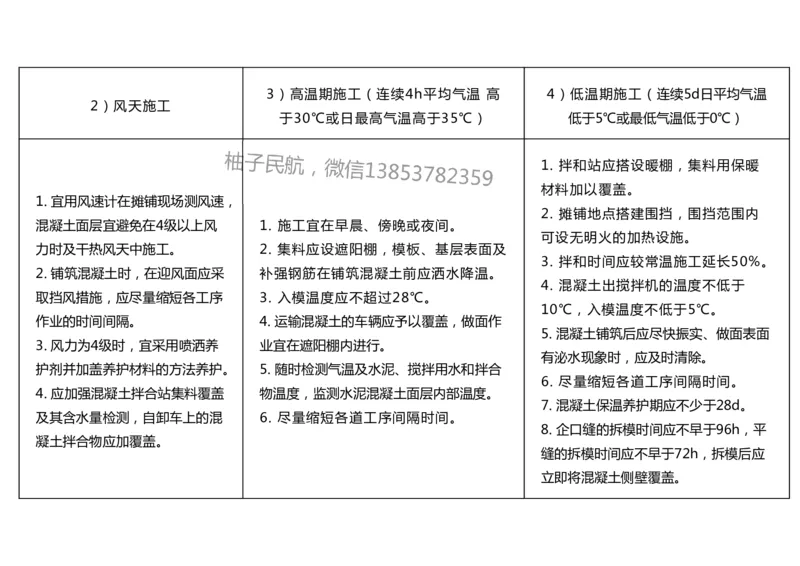

2)风天施工
于30℃或日最高气温高于35℃) 低于5℃或最低气温低于0℃)
1. 拌和站应搭设暖棚,集料用保暖
材料加以覆盖。
1. 宜用风速计在摊铺现场测风速,
2. 摊铺地点搭建围挡,围挡范围内
混凝土面层宜避免在4级以上风 1. 施工宜在早晨、傍晚或夜间。
可设无明火的加热设施。
力时及干热风天中施工。 2. 集料应设遮阳棚,模板、基层表面及
3. 拌和时间应较常温施工延长50%。
2. 铺筑混凝土时,在迎风面应采 补强钢筋在铺筑混凝土前应洒水降温。
4. 混凝土出搅拌机的温度不低于
取挡风措施,应尽量缩短各工序 3. 入模温度应不超过28℃。
10℃,入模温度不低于5℃。
作业的时间间隔。 4. 运输混凝土的车辆应予以覆盖,做面作
5. 混凝土铺筑后应尽快振实、做面表面
3. 风力为4级时,宜采用喷洒养 业宜在遮阳棚内进行。
有泌水现象时,应及时清除。
护剂并加盖养护材料的方法养护。 5. 随时检测气温及水泥、搅拌用水和拌合
6. 尽量缩短各道工序间隔时间。
4. 应加强混凝土拌合站集料覆盖 物温度,监测水泥混凝土面层内部温度。
7. 混凝土保温养护期应不少于28d。
及其含水量检测,自卸车上的混 6. 尽量缩短各道工序间隔时间。
8. 企口缝的拆模时间应不早于96h,平
凝土拌合物应加覆盖。
缝的拆模时间应不早于72h,拆模后应
立即将混凝土侧壁覆盖。
