一级建造师 建筑工程管理与实务 章节精要11
主讲老师:郭俊辉
关注抖音号:灰灰老师讲建造(建筑-郭俊辉)
关注视频号:建筑郭俊辉老师证儿八经网校
上课日期 直播课 需预习课程内容-录播课 内容范围
2024.10.29 【建筑】章节精要1 【建筑】基础精学01~05
2024.11.12 【建筑】章节精要2 【建筑】基础精学06~14
2024.11.26 【建筑】章节精要3 【建筑】基础精学15~20
2024.12.10 【建筑】章节精要4 【建筑】基础精学21~27
2024.12.24 【建筑】章节精要5 【建筑】基础精学28~31
2025.1.7 【建筑】章节精要6 【建筑】基础精学32~39
2025.1.21 【建筑】章节精要7 【建筑】基础精学40~48
2025.2.18 【建筑】章节精要8 【建筑】基础精学49~53 相关法规与相关标准

2025.3.4 【建筑】章节精要9 【建筑】基础精学54~58 建筑工程企业资质与施工组织
2025.3.11 【建筑】章节精要10 【建筑】基础精学59~63 工程招标投标与合同管理1
2025.3.18 【建筑】章节精要11 【建筑】基础精学64~67 工程招标投标与合同管理2
2025.3.25 【建筑】章节精要12 【建筑】基础精学68~72 施工进度管理
2025.4.1 【建筑】章节精要13 【建筑】基础精学73~79 质量管理+成本管理
2025.4.8 【建筑】章节精要14 【建筑】基础精学80~86 安全管理
2025.4.15 【建筑】章节精要15 【建筑】基础精学86~90 绿色建造及环境管理
2025.4.22 【建筑】章节精要16 【建筑】基础精学91~92 资源管理
第三部分 建筑工程项目管理实务
第8章 施工进度管理
考点1:施工进度控制方法应用
一、建设工程造价
1.工程施工组织实施的方式分三种: 施工、 施工、 施工。
2.流水施工参数
工艺参数(n)
空间参数(M)
时间参数
补充参数 技术间歇(G),搭接(C),施工队伍数(N)【1】下列选项不属于工程项目组织实施的管理形式的是( )。
A.依次施工 B.流水施工 C.分段施工 D.平行施工
【2】下列参数中,属于流水施工参数的有( )。
A.空间参数 B.技术参数 C.时间参数 D.设计参数 E.工艺参数
【3】属于流水施工空间参数的是( )。
A.流水强度 B.施工队数 C.施工过程数 D.施工层数
【4】下列流水施工参数中,属于时间参数的是( )。
A.施工过程 B.流水步距 C.流水强度 D.流水节拍 E.工期

3.流水施工组织形式(会判定、会计算、会画图)
流水施工的组织形式 工期T计算公式
等节奏流水
无节奏流水
等步距异节奏(成倍节奏)
异节奏
异步距异节奏
【5】背景资料:某公司中标高新产业园职工宿舍楼项目,建筑面积2万平方米,地上5层,由4个结构形式
和建设规模相同的单体建筑组成,合同施工工期240天。
本项目各单体建筑共由4个施工过程组成分别为:地基基础工程、主体工程、装饰装修工程、安装工程。每个
施工过程组建1个专业工作队,各施工过程的流水节拍见表1。
表1流水节拍
施工过程编号 施工过程 流水节拍(天)
Ⅰ 地基基础工程 30
Ⅱ 主体工程 45
Ⅲ 装饰装修工程 30
Ⅳ 安装工程 15
【问题】计算流水施工工期,并判断是否满足合同工期要求。
【6】某群体工程由甲乙丙三个独立的单体建筑组成,预制装配式混凝土结构。每个单体均有四个施工过程:
基础、主体结构、二次结构、装饰装修。每个单体作为一个施工段,四个施工过程采用四个作业队组织无节奏流水
施工。三个单体各施工过程流水节拍如表1。总工期最短的流水施工进度计划如图1-1。
表1 三个单体各施工过程流水节拍表
施工过程
序号 施工段
基础 主体结构 二次结构 装饰装修
1 甲栋 A B 2 3
2 乙栋 4 3 C 2
3 丙栋 2 3 D E【问题】补充表1中A~E处的流水节拍?(如A-2)甲栋、乙栋、丙栋的施工工期各是多少?
【7】背景资料:某工程包括三个结构形式与建造规模完全一样的单体建筑,共由五个施工过程组成:土方开
挖、基础施工、地上结构、二次结构、装饰装修。根据施工工艺要求,地上结构施工完毕后,需等待2周后才能进
行二次砌筑。该工程采用五个专业工作队组织施工,各施工过程的流水节拍见表:
【问题】1.本工程属于何种形式的流水施工,流水施工的组织形式还有哪些?
2.绘制其流水施工进度计划横道图并计算总工期。
3.采用成倍节奏流水施工画出横道图?
4.网络计划技术
【8】背景资料:设备安装阶段,施工单位编制了设备安装施工进度计划网络图(时间单位:周)如图所示。
图 设备安装施工进度计划网络图
【问题】根据图计算设备安装的总工期,并写出关键线路。
【9】某新建办公楼工程,地下2层,地上20层,建筑面积 24万㎡,筋混凝土框架-剪力墙结构,M 公司总承
包施工。
事件一:M 公司编制了施工进度计划网络图,如图 3 所示。事件二:M 公司将图 3 的施工进度计划网络图报送监理单位后,总监理工程师发现E工作应该在B工作完成后
才能开始,要求 M 公司修改,M 公司按监理单位提出的工序要求调整了进度计划,各项工作持续时间不变。
事件三:监理单位对 M 公司修改后的施工进度计划进行审核,要求M公司在计划实施中确保修改后的进度计划
总工期应与原计划总工期保持不变。原计划各工作相关参数见表 3:
工作 最大可压缩时间(天) 赶工费用(元/天)
A 1 3000
B 2 2500
C 1 3000
D 2 1000
E 2 1000
F 4 1000
G 1 1200
H 1 1500
【问题】1.写出事件 1 中施工进度计划的关键线路(以工作表示)并计算总工期。
2.写出事件 2 中,M 公司修改后的进度计划的关键线路(以工作表示)并计算总工期。
3.事件三中,从赶工费用最优的角度考虑,写出应压缩的工作项,每项工作压缩天数,列式计算所需赶工费用
(元)。
考点2:施工进度计划编制与控制
1.单位工程进度计划的内容包括
等。
2.单位工程进度计划的编制步骤包括
。
3.施工进度计划监测方法包括 等。
4.施工进度计划的调整内容包括 、 、 、 、 、 。
5.施工进度计划的调整方法包括 ; ; ; ; 。参考答案

第三部分 建筑工程项目管理实务
第8章 施工进度管理
考点1:施工进度控制方法应用
一、建设工程造价
1.工程施工组织实施的方式分三种:依次施工、平行施工、流水施工。
2.流水施工参数
工艺参数(n) 施工过程(工序);流水强度
空间参数(M) 施工区(段);施工层数
时间参数 流水节拍(t);流水步距(K);工期(T)
补充参数 技术间歇(G),搭接(C),施工队伍数(N)
【1】下列选项不属于工程项目组织实施的管理形式的是( )。
A.依次施工 B.流水施工 C.分段施工 D.平行施工
【证儿八经答案】C
【2】下列参数中,属于流水施工参数的有( )。
A.空间参数 B.技术参数 C.时间参数 D.设计参数 E.工艺参数
【证儿八经答案】ACE
【3】属于流水施工空间参数的是( )。
A.流水强度 B.施工队数 C.施工过程数 D.施工层数
【证儿八经答案】D
【4】下列流水施工参数中,属于时间参数的是( )。
A.施工过程 B.流水步距 C.流水强度 D.流水节拍 E.工期
【证儿八经答案】BDE
3.流水施工组织形式(会判定、会计算、会画图)
流水施工的组织形式 工期T计算公式等节奏流水 (M+n-1)K
无节奏流水 ΣK+Σtn+ΣG
等步距异节奏(成倍节奏) (M+N-1)K
异节奏
异步距异节奏 ΣK+Σtn+ΣG

【5】背景资料:某公司中标高新产业园职工宿舍楼项目,建筑面积2万平方米,地上5层,由4个结构形式
和建设规模相同的单体建筑组成,合同施工工期240天。
本项目各单体建筑共由4个施工过程组成分别为:地基基础工程、主体工程、装饰装修工程、安装工程。每个
施工过程组建1个专业工作队,各施工过程的流水节拍见表1。
表1流水节拍
施工过程编号 施工过程 流水节拍(天)
Ⅰ 地基基础工程 30
Ⅱ 主体工程 45
Ⅲ 装饰装修工程 30
Ⅳ 安装工程 15
【问题】计算流水施工工期,并判断是否满足合同工期要求。
【证儿八经答案】
(1)流水施工工期计算如下:
①列出各施工过程流水节拍的累加数列:
地基基础工程:30 60 90 120
主体工程:45 90 135 180
装饰装修工程:30 60 90 120
安装工程:15 30 45 60
②错位相减,取最大值得流水步距:
③代入公式计算工期:
T=∑K+∑tn+∑G=(30+90+75)+(15+15+15+15)=255天。
(2)不满足合同工期。【证儿八经解析】合同工期240天<计算工期255天。
【6】某群体工程由甲乙丙三个独立的单体建筑组成,预制装配式混凝土结构。每个单体均有四个施工过程:基础、主体结构、二次结构、装饰装修。每个单体作为一个施工段,四个施工过程采用四个作业队组织无节奏流水
施工。三个单体各施工过程流水节拍如表1。总工期最短的流水施工进度计划如图1-1。
表1 三个单体各施工过程流水节拍表
施工过程
序号 施工段
基础 主体结构 二次结构 装饰装修

1 甲栋 A B 2 3
2 乙栋 4 3 C 2
3 丙栋 2 3 D E
【问题】补充表1中A~E处的流水节拍?(如A-2)甲栋、乙栋、丙栋的施工工期各是多少?
【证儿八经答案】(1)流水节拍如下:A-2,B-5,C-2,D-3,E-4。
(2)甲栋工期=13个月;乙栋工期=15个月;丙栋工期=15个月。
【7】背景资料:某工程包括三个结构形式与建造规模完全一样的单体建筑,共由五个施工过程组成:土方开

挖、基础施工、地上结构、二次结构、装饰装修。根据施工工艺要求,地上结构施工完毕后,需等待2周后才能进
行二次砌筑。该工程采用五个专业工作队组织施工,各施工过程的流水节拍见表:
【问题】1.本工程属于何种形式的流水施工,流水施工的组织形式还有哪些?
2.绘制其流水施工进度计划横道图并计算总工期。
3.采用成倍节奏流水施工画出横道图?
【证儿八经答案】1.(1)属于异节奏流水施工。
(2)还有等节奏和无节奏流水施工。
2.(1)根据上表中数据,计算流水步距:

① 各施工过程流水节拍的累加数列:
施工过程Ⅰ: 2 4 6
施工过程Ⅱ: 2 4 6
施工过程Ⅲ: 6 12 18
施工过程Ⅳ: 4 8 12
施工过程Ⅴ: 4 8 12
② 错位相减,取最大值得流水步距:③ 总工期T=∑K+∑tn+∑G=(2+2+10+4)+(4+4+4)+2=32(周)
(2)流水施工进度计划如图所示:
3.采用成倍节拍流水施工横道图如下:
4.网络计划技术
【8】背景资料:设备安装阶段,施工单位编制了设备安装施工进度计划网络图(时间单位:周)如图所示。
图 设备安装施工进度计划网络图
【问题】根据图计算设备安装的总工期,并写出关键线路。
【证儿八经答案】总工期=1+3+3+5+4+10=26周。
关键线路:A→C→E→G→J→K和A→C→E→F→H→K(或①→②→④→⑤→⑥→⑧→⑨→⑩和①→②→④→⑤→⑦→⑨→⑩)。
【9】某新建办公楼工程,地下2层,地上20层,建筑面积 24万㎡,筋混凝土框架-剪力墙结构,M 公司总承
包施工。
事件一:M 公司编制了施工进度计划网络图,如图 3 所示。
事件二:M 公司将图 3 的施工进度计划网络图报送监理单位后,总监理工程师发现E工作应该在B工作完成后
才能开始,要求 M 公司修改,M 公司按监理单位提出的工序要求调整了进度计划,各项工作持续时间不变。
事件三:监理单位对 M 公司修改后的施工进度计划进行审核,要求M公司在计划实施中确保修改后的进度计划

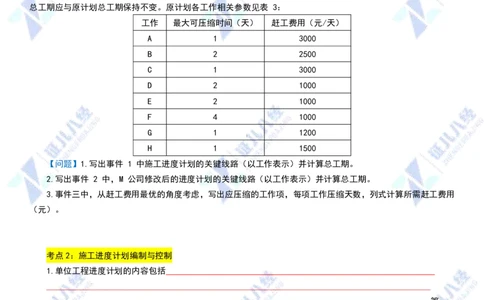

总工期应与原计划总工期保持不变。原计划各工作相关参数见表 3:
工作 最大可压缩时间(天) 赶工费用(元/天)
A 1 3000
B 2 2500
C 1 3000
D 2 1000
E 2 1000
F 4 1000
G 1 1200
H 1 1500
【问题】1.写出事件 1 中施工进度计划的关键线路(以工作表示)并计算总工期。
2.写出事件 2 中,M 公司修改后的进度计划的关键线路(以工作表示)并计算总工期。
3.事件三中,从赶工费用最优的角度考虑,写出应压缩的工作项,每项工作压缩天数,列式计算所需赶工费用
(元)。
【证儿八经答案】1.(1)关键线路为:A→C→E→G→H;
(2)总工期=5+4+9+2+3=23天。
2.(1)关键线路为:A→B→E→G→H;
(2)总工期=5+7+9+2+3=26天。
3.压缩E工作,压缩2天;
压缩G工作,压缩1天;
所需赶工费用=2×1000+1×1200=3200元。
考点2:施工进度计划编制与控制

1.单位工程进度计划的内容包括工程设计情况,单位工程进度计划,分阶段进度计划,单位工程准备工作计划,
劳动力需用量计划,主要材料、设备及加工计划,主要施工机械和机具需要量计划,主要施工方案及流水段划分,各项经济技术指标要求等。
2.单位工程进度计划的编制步骤包括①收集编制依据;②划分施工过程、施工段和施工层;③确定施工顺序;
④计算工程量;⑤计算劳动量或机械台班需用量;⑥确定持续时间;⑦绘制可行的施工进度计划图;⑧优化并绘制
正式施工进度计划图。
3.施工进度计划监测方法包括横道计划比较法、网络计划法、实际进度前锋线法、S形曲线法、香蕉形曲线比
较法等。
4.施工进度计划的调整内容包括施工内容、工程量、起止时间、持续时间、工作关系、资源供应。
5.施工进度计划的调整方法包括①关键工作的调整(最常用);②改变工作逻辑关系;③剩余工作重新编制进
度计划;④非关键工作调整;⑤资源调整。
