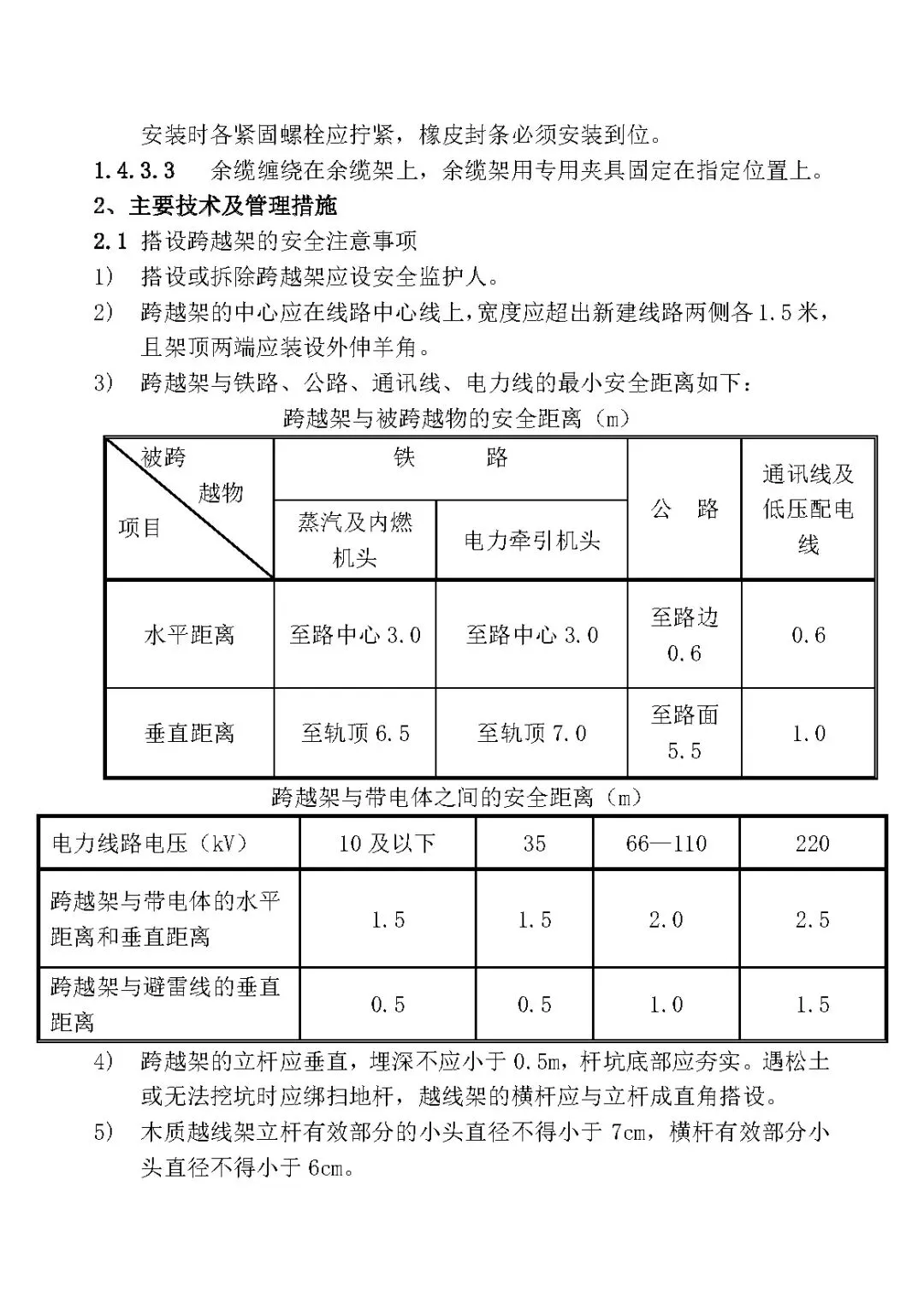

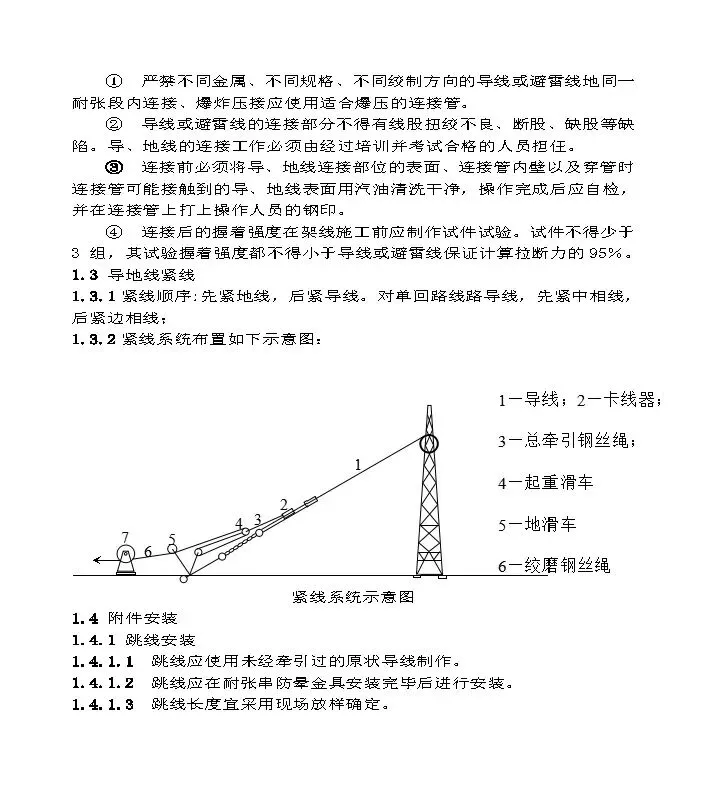

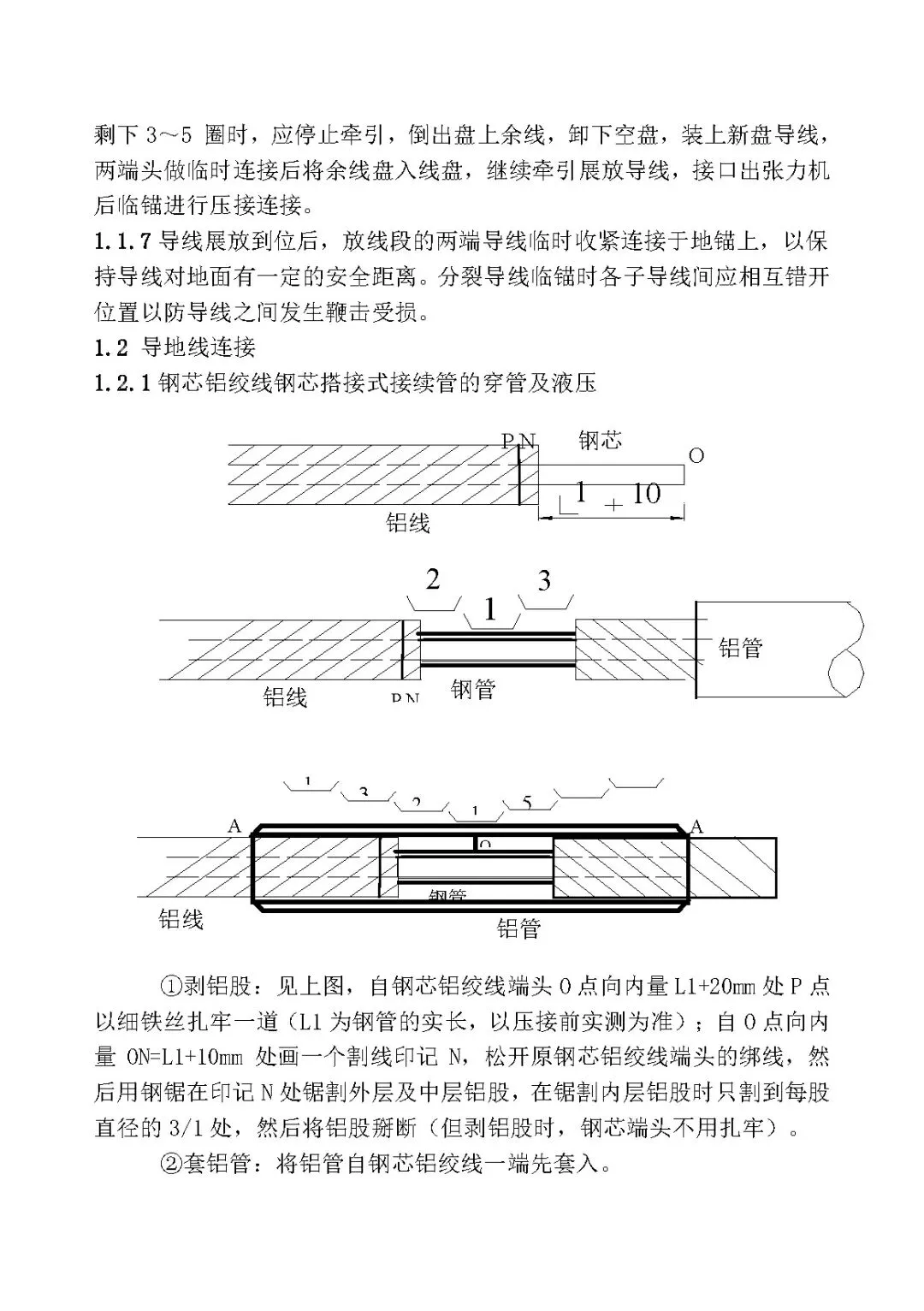

第一章架空线路工程

第一节铁塔组立

1施工工艺质量要求

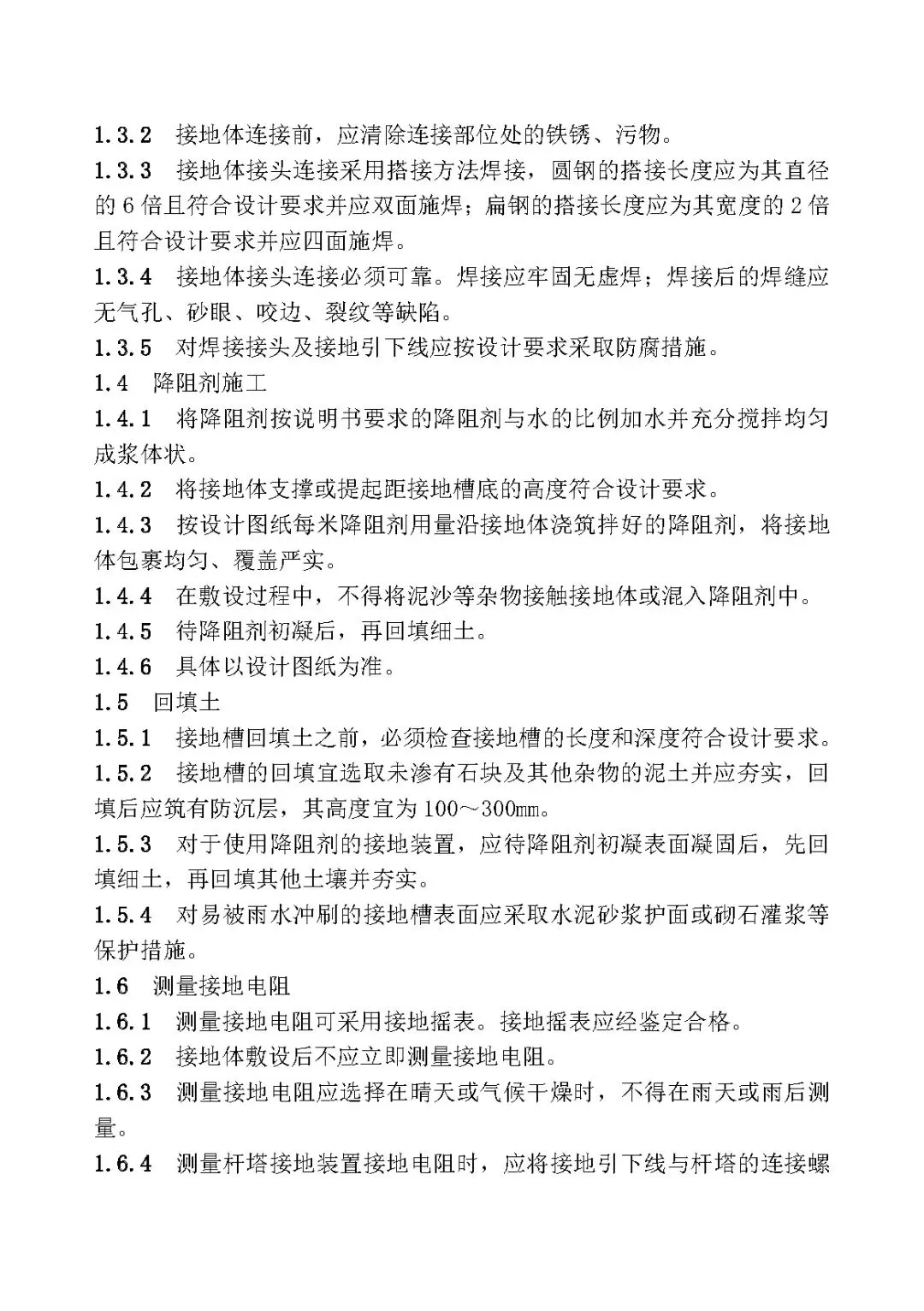

1.1地面组装质量要求

1.1.1 杆塔各构件的组装应牢固,交叉处有空隙者,应装设相应厚度的垫圈或垫板。装设的垫板应符合设计图纸规定。装设的垫圈,应采用标准垫圈并经热镀锌。

1.1.2 当采用螺栓连接构件时,应符合下列规定:

1.1.2.1螺杆应与构件平面垂直,螺栓头与构件的接触处不应有空隙(产生空隙的原因可能有:螺栓头加工不规则、残留锌渣、构件平面不平整、对孔不准及螺栓未拧紧等,应查明原因)。

1.1.2.2螺母拧紧后,螺杆露出螺母的长度:对单螺母,不应小于两个螺距;对双螺母,可与螺母相平。螺母与螺杆配合应紧密,但不应卡阻。

1.1.2.3螺杆必须加垫着,每端不宜超过2个垫圈(螺杆加垫的条件是:螺母在螺杆上拧完丝扣后,螺杆与构件仍然松动;由于螺栓位置限制,螺栓无法拧紧时。但应注意:加垫圈后螺杆露出螺母的长度应符合上面要求)

1.1.2.4螺栓的防卸、防松应符合设计要求。

1.1.2.5螺栓的级别应在螺栓头上明确标识,使用时,其级别应符合设计图纸规定,严禁不同级别螺栓混用。

1.1.2.6同直径不同长度螺杆的螺栓不得混用。

1.1.3、螺旋的穿入方向应符合以下规定:

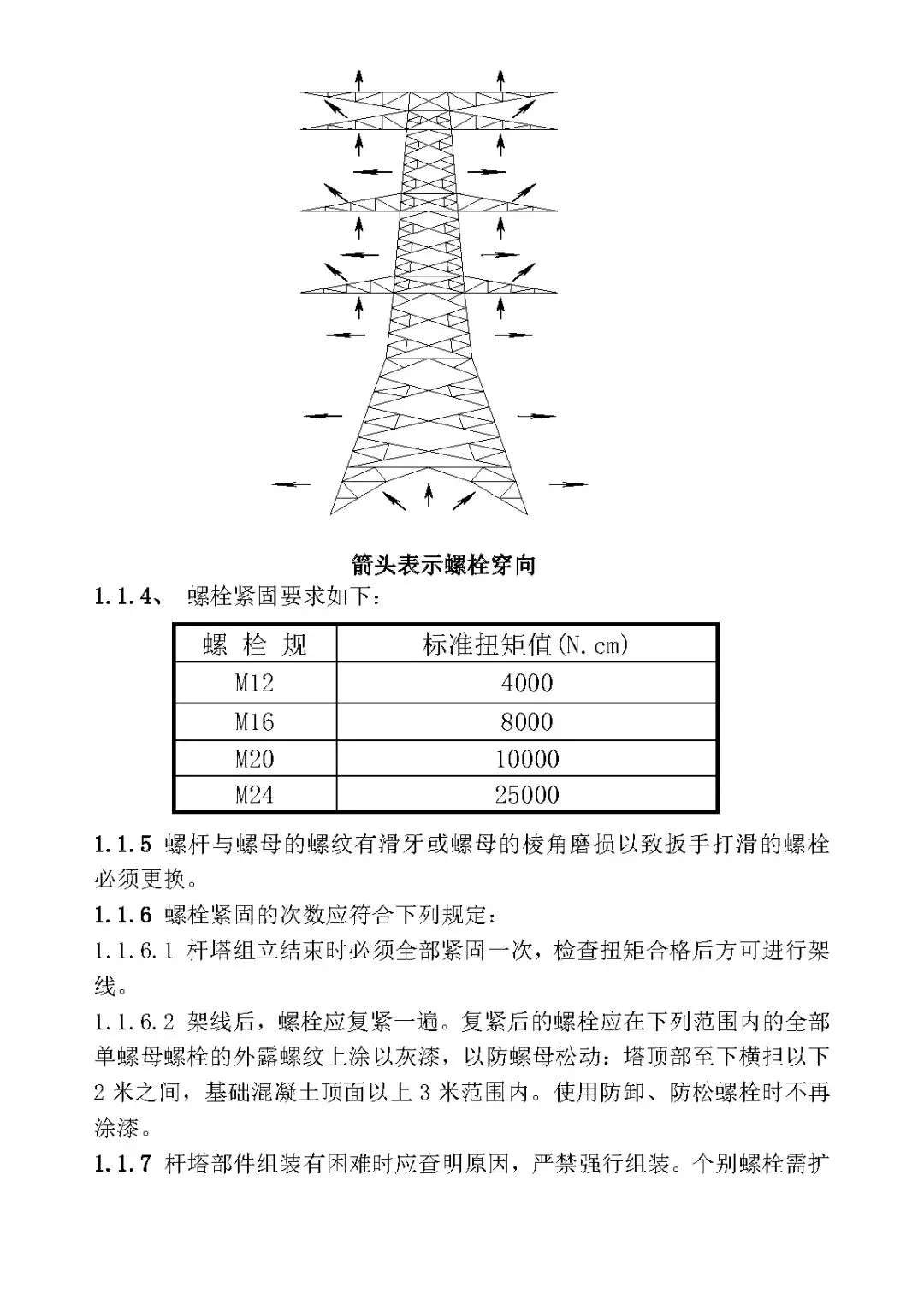

a)立体结构:水平方向由内向外,垂直方向由下向上。

b)平面结构:顺线路方向由小号向大号;横线路方向两侧由内向外

,中间由左向右;垂直方向由下向上。

c)个别螺栓若无法安装时,可更改穿插向。

1.2.2 铁塔组立后,各相邻节点间主材弯曲不得超过对应长度的1/750.

1.2.3 铁塔组立后,塔脚板应与基础面接触良好,有空隙应垫铁片,并应浇筑水泥砂浆。铁塔经检查合格后随即浇筑混凝土保护帽。

1.2.4 组立铁塔必须具备的铁塔基础条件:

1)经中间检查验收合格。

2)采用分解组立工艺时,基础混凝土的强度应达到设计值的70%。整体立塔时基础混凝土的强度应达到设计值的100%。

1.2.5 自立式转角塔、终端塔应组立在倾斜平面的基础上,立塔后应向受力反方向倾斜。架线后,铁塔的扰曲度不应超过设计规定。

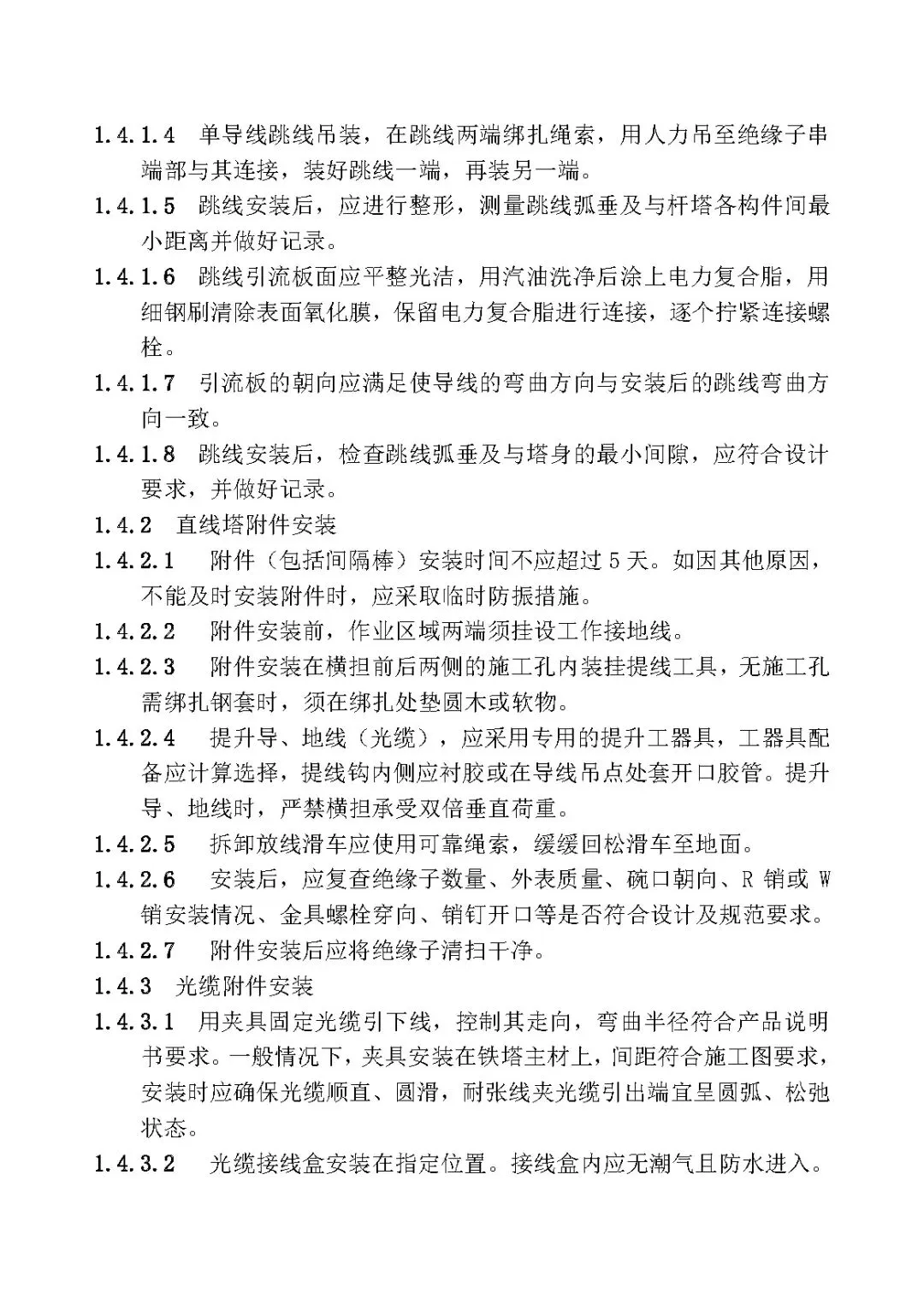

2、主要技术及管理措施

2.1对进入现场的塔材应进行清点和检验,保证进场材料质量符合相关要求。

2.2铁塔基础必须经中间检查验收合格,基础混凝土的抗压强度不允许低于设计强度的70%;

2.3铁塔接地装置施工完毕,具备与铁塔塔腿可靠连接的条件;

2.4熟悉设计文件和塔图,并进行详细的现场调查,编写施工作业指导书,及时进行技术交底;

2.5组立前对施工场地进行平整。根据现场情况选择拉线布置方式,避让障碍物,不能避开的障碍物应采取有效可靠的措施保证施工安全。

2.6对进入施工现场的机具、工器具进行清点、检验或现场试验,确保施工工器具完好并符合相关要求;

2.7根据安全文明施工的要求和铁塔结构,配备相应的安全设施。

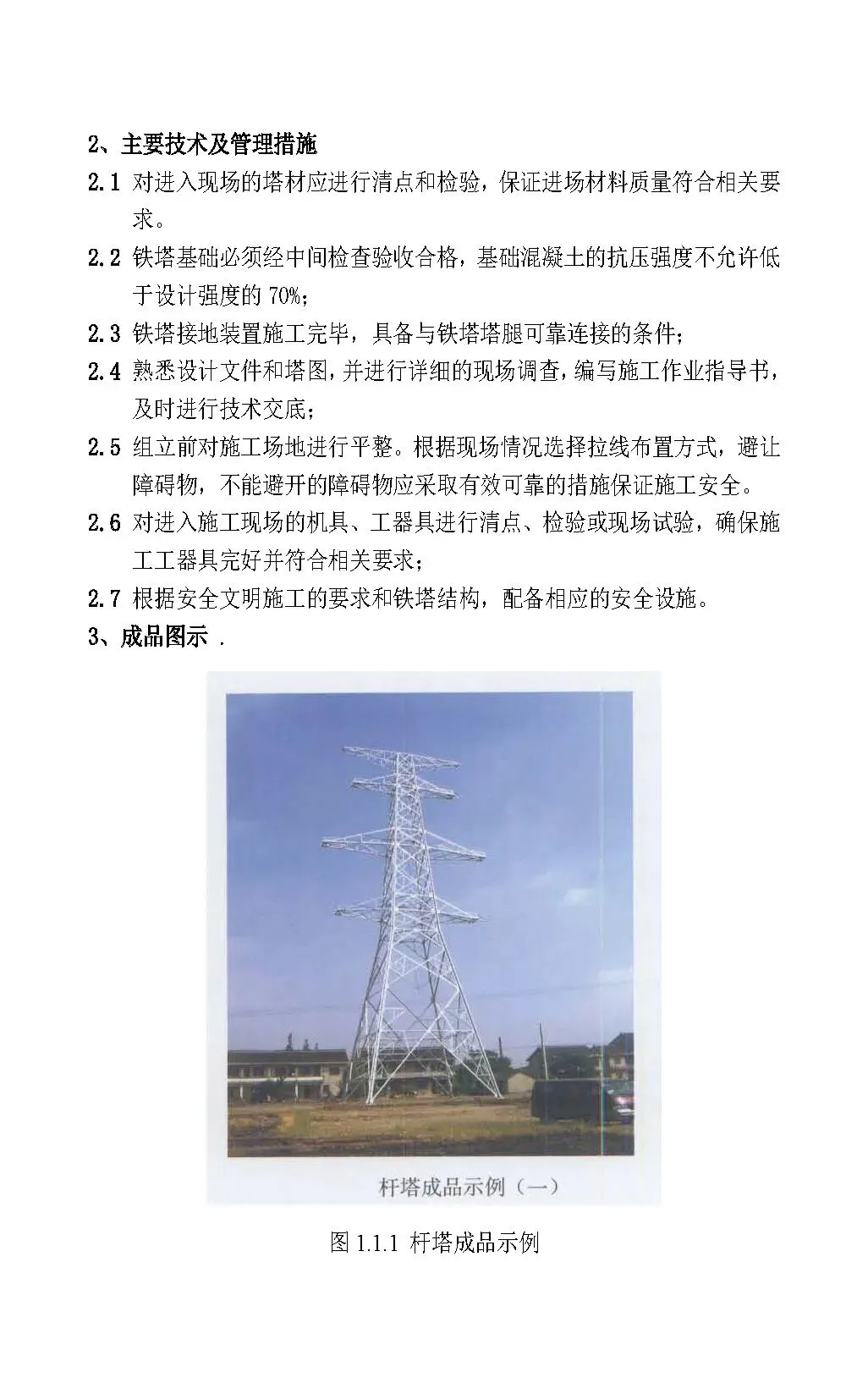

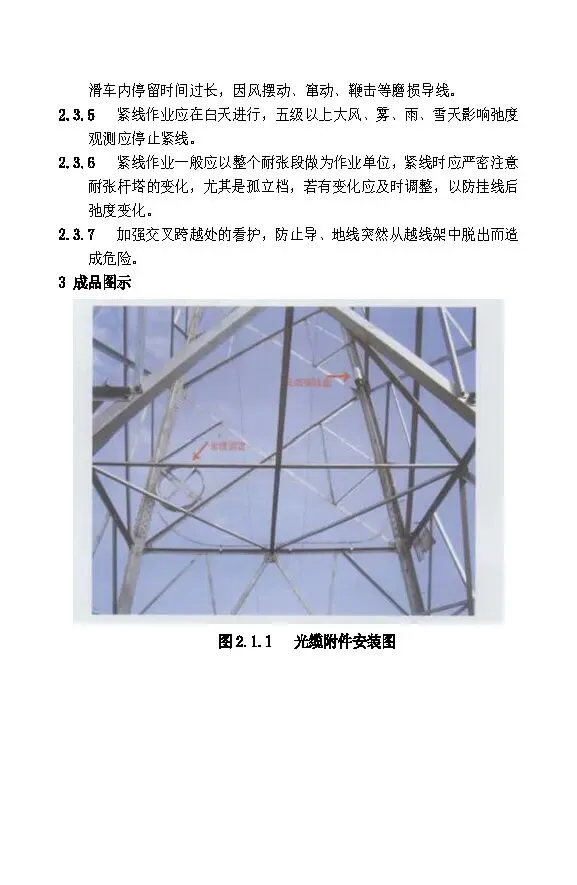

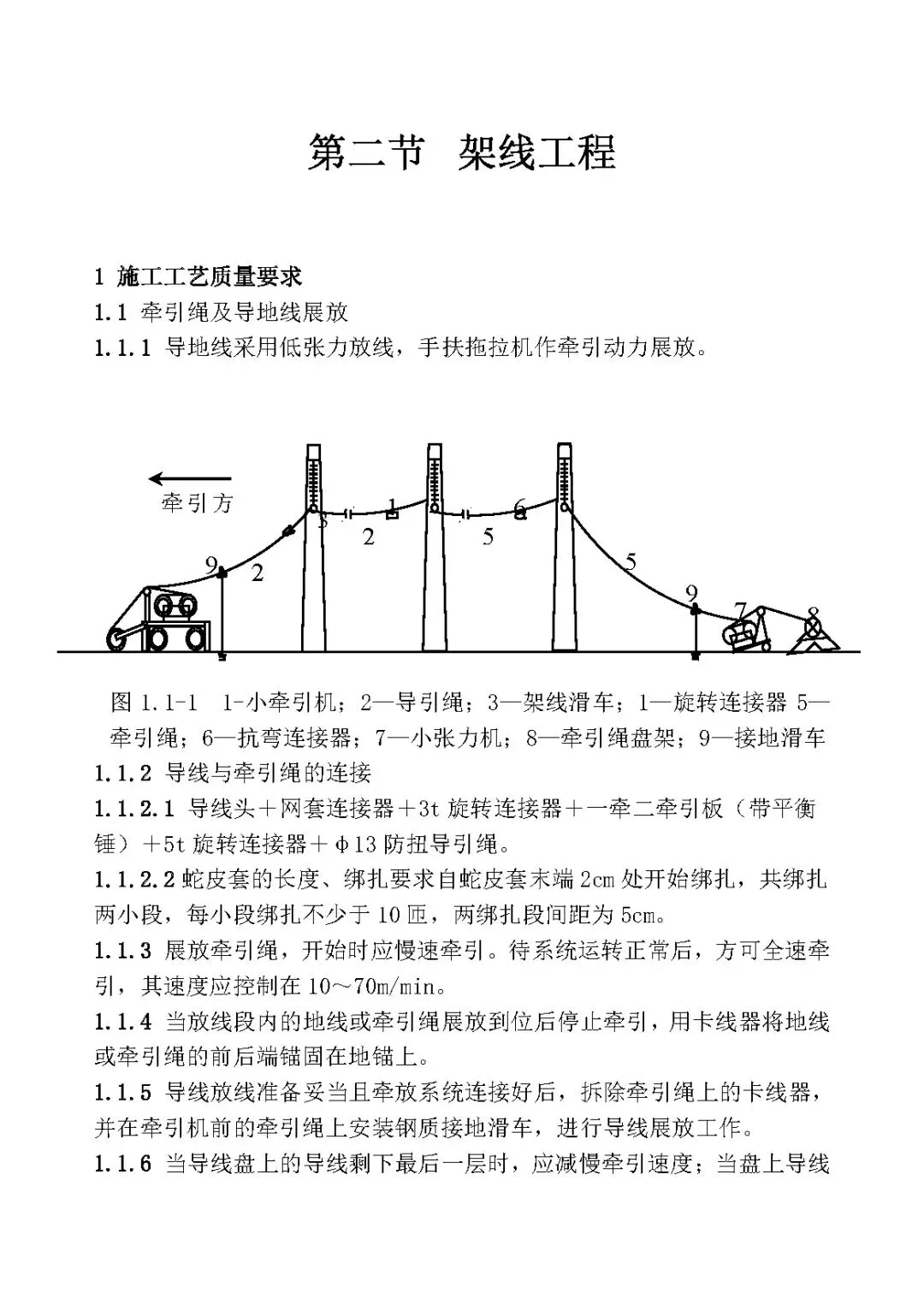

3、成品图示 .
