设备采购的坑,从来不是出在价格上,是出在你以为“大家都应该这样”的地方。今天这套设备采购合同关键条款检查清单,你把付款、验收、质保这三大节骨眼逐条对过去,卡住一个遗漏的要点可能就省下几十万的扯皮成本。
一、付款条款——你手里的最大筹码,怎么用才不被“套牢”
付款节点之所以是采购方手里最硬的一张牌,是因为每一笔钱什么时候付、付多少、以什么为前置条件,直接决定了你在整个合同执行期有多少话语权。以下是付款条款最关键的六个审查点。

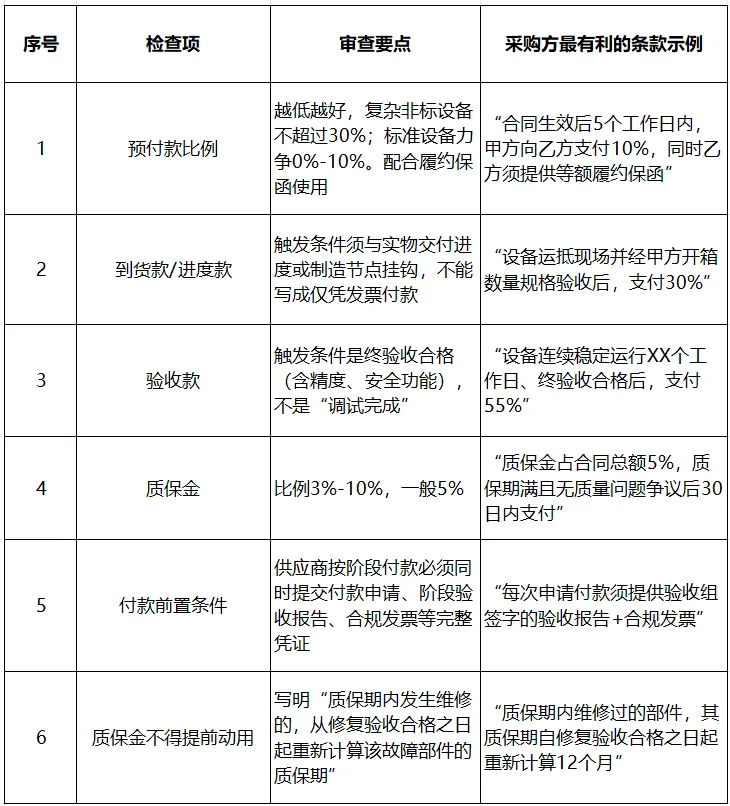

✅ 付款条款6项关键检查清单

✅ 1.1 预付款比例越低越好
预付款是你的风险敞口。供应商一旦收走大额预付款,后续出了交期延误或者质量异议,你的谈判底气就没了一半。标准设备争取0%-10%;非标定制设备如果对方坚持30%以上,必须要求供应商出具等额履约保函——银行白纸黑字担保,供应商违约了你能拿回这笔钱。合同同时写明:供应商逾期交货超过XX天,采购方有权单方解除合同,供应商除全额返还预付款外另按日支付违约金。
✅ 1.2 付款条件只认甲方验收人员签字的那张单子
当合同中出现“初步验收”“调试完成”“开机运行”等含糊表述时,只能将第一次付款与这些节点挂钩,但后续付款(特别是大额验收款)必须附加一个刚性约束:所有付款须凭甲方授权验收人员正式签发的《验收合格报告》才能支付。保留一张不能替换的硬约束,是保证后续条款不被架空的基础。
二、验收条款——你以为签了验收就完事了?
验收不是你在一张“安装调试完成确认单”上签了字就算数。验收有三个层级:开箱数量规格验收、安装调试中间验收、最终质量与性能终验收。以下是最关键的七个审查点。

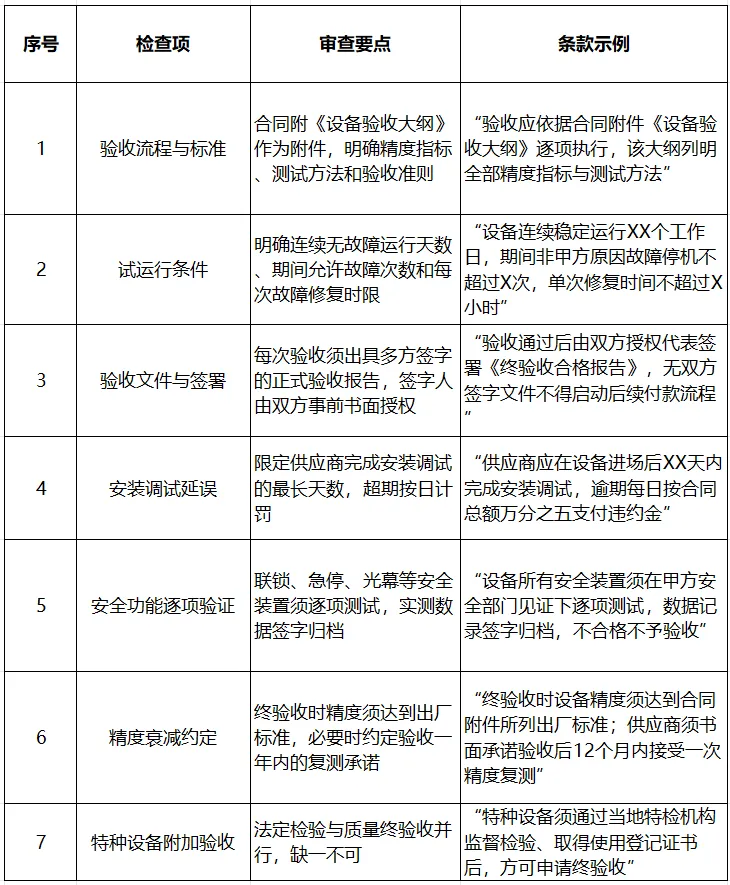

✅ 验收条款7项关键检查清单

✅ 2.1 验收一定分三步走
设备验收不是“到了”就验。成熟做法是分三步:第一步开箱验收,核对设备及附件是否与合同和发货清单一致,外观有无运输损伤;第二步安装调试中间验收,确认安装调平、电气接线、管路连接等中间工序是否达到厂商安装指导标准;第三步终验收,在连续无故障稳定运行一段约定的时间后测试精度与安全功能。每一步验收都要出具对应阶段双方签字的验收报告。未完成的步骤不得跨步跳到下一步。
✅ 2.2 合同附件里必须放《验收大纲》
没有量化标准的验收条款等于没写。合同正文写“验收标准详见附件《设备验收大纲》”——这个附件必须列明:几何精度各测试项目和允差、定位精度和重复定位精度、产品加工合格率判定、急停响应时间和各安全功能测试方法。验收大纲里每一项都要和供应商技术协议里的参数一一对应。数据量化的验收条款才有执行力。
✅ 2.3 安全功能单独作为验收先决条件
设备安全验收不能和产品质量验收混在一起做。安全功能验收必须在连续试运行之前独立完成:每个急停按钮逐一按下确认切断所有动力源,每扇安全门打开确认联锁立即停机,安全光幕上中下三个位置分别遮挡确认触发。安全功能不合格,不予启动试运行考核。对于特种设备(压力容器、起重设备、叉车等),法定检验与质量终验收必须并行:通过特检机构监督检验、取得使用登记证书,是申请终验收的必要前置条件。
三、质保条款——你觉得有人管,合同没写等于没人管

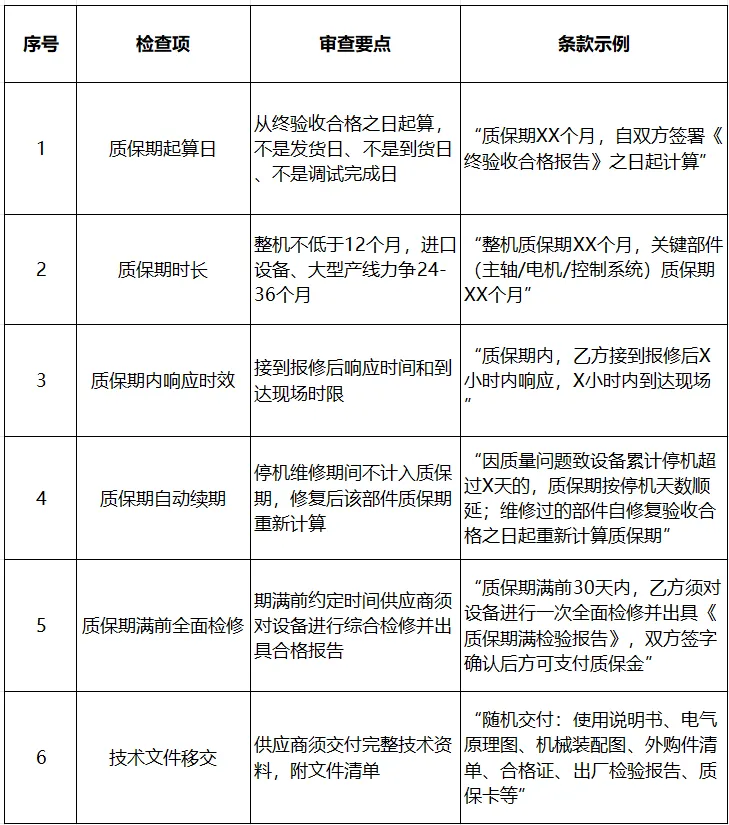

质保期是整个设备采购中最容易被默认假定的地方——买家觉得“一两年之内坏了你总得管吧”,但法律上是“合同没写的,人家确实没义务管”。以下是质保条款最关键的六个审查点。

✅ 质保条款6项关键检查清单

✅ 3.1 质保期起算日必须改写成“从终验收合格之日起算”
一些供应商合同模板会把质保期写为“自发货之日起XX个月”。设备从发货到安装调试、再到正式投产,中间可能横跨数月,等于质保期被白白压缩了。这一条必须改成“质保期从双方签署终验收合格报告之日起计算”,是一个不能妥协的底线条款。
✅ 3.2 质保金不只是扣一笔尾款
质保金是供应商在质保期内履行维修义务的压力保证。没有质保金的合同,质保条款再好看也可能一纸空文。金额通常是合同总价的5%。其中一条关键保障是:质保期内因设备质量问题导致停机超过约定天数,质保期按实际停机天数顺延;维修过的部件,质保期自修复验收合格之日起重新计算。

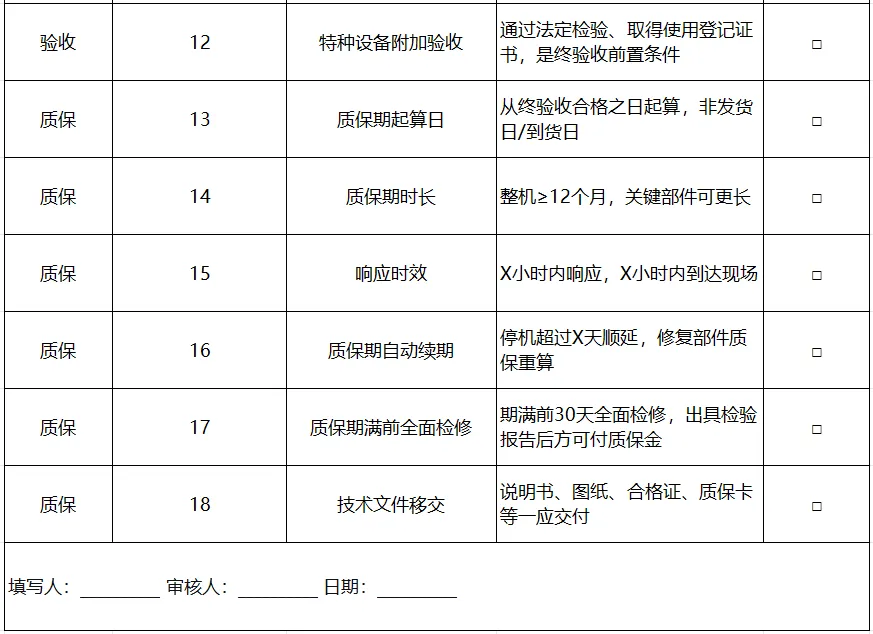

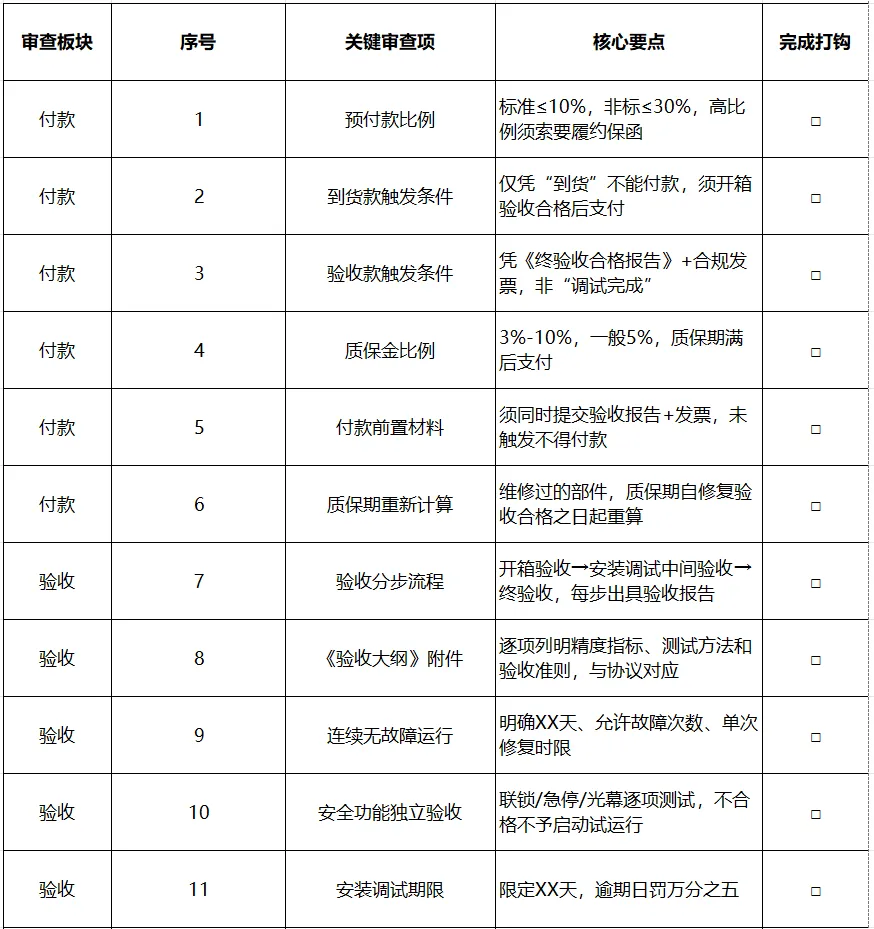

四、设备采购合同关键条款审查总表
把付款、验收、质保三大关键条款的18个审查点压缩进一张总表,签合同之前逐项打钩,不遗漏关键动作。


文末模板分享
需要这份《设备采购合同关键条款检查清单》的可编辑版,关注「设备师」后请点击下面下载链接免费下载,我把完整Excel版发你,拿回去签下一份设备采购合同之前逐项打钩对照。
你经历过最吃亏的合同条款是哪一条——是质保期被写成从发货日起算,还是验收标准没附在合同里最后扯不清?评论区招呼一声。
