关于建筑铝模板的施工流程
模板拼接
混凝土浇筑
模板拆除
编者按:中淦集团及其所属的子公司是专门从事房建和市政工程建设的专业公司,拥有“双二级”资质。公司从业十余年来,不断学习新技术,运用新工艺,积累了丰富的实践经验,建造了系列精品工程,受到了广泛的好评。现利用公司的微信公众号开辟【技术交流】栏目,刊登一些建筑施工技法的视频或图片,供大家学习参考。
2016年,国务院发布的《“十三五”节能减排综合工作方案》中明确要求“实施绿色建筑全产业链发展计划,推行绿色施工方式,推广节能绿色建材、装配式和钢结构建筑”。工信部编制的《有色金属行业“十三五”发展规划》中,也鼓励扩大铝模板、泡沫铝抗震房屋、铝结构活动板房在建筑领域的应用。以下为铝模框架结构模板施工流程:
铝模板施工流程

1.定位放线

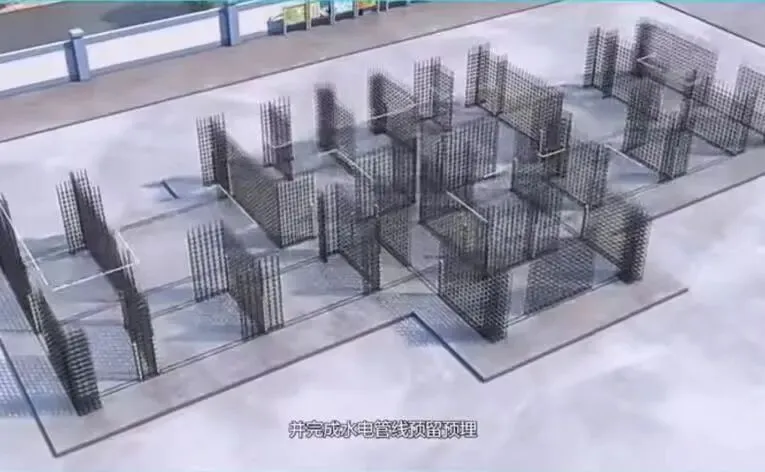

铝模板材料运送至施工现场后,根据建筑图纸测量放线,依照布置好的线样绑扎墙柱钢筋,并完成水电管线预留预埋。
2.安装准备

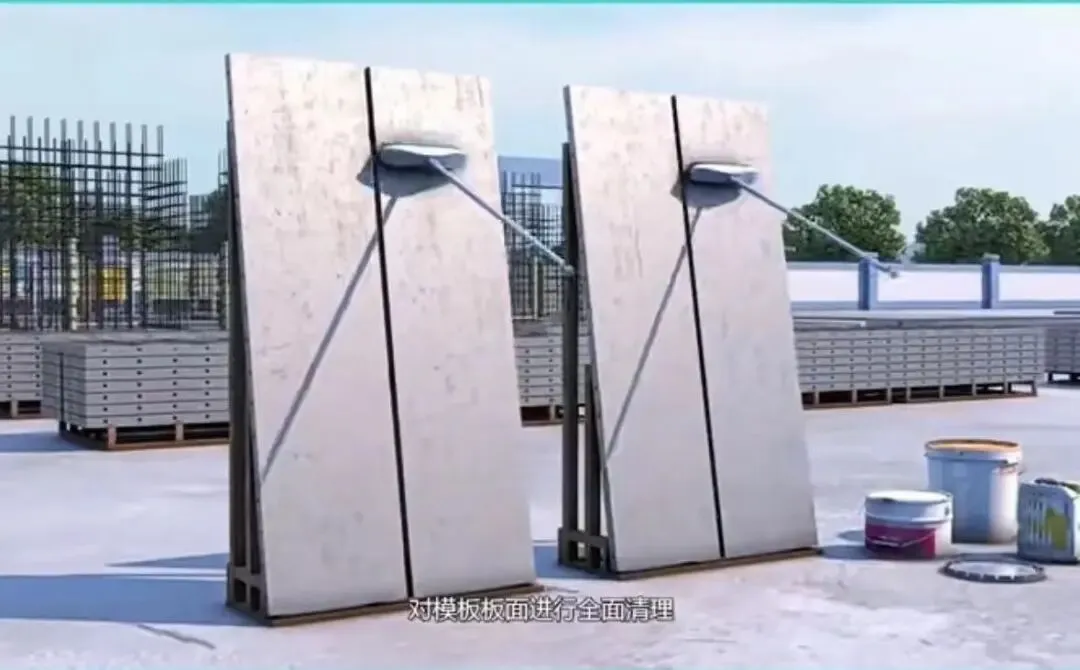

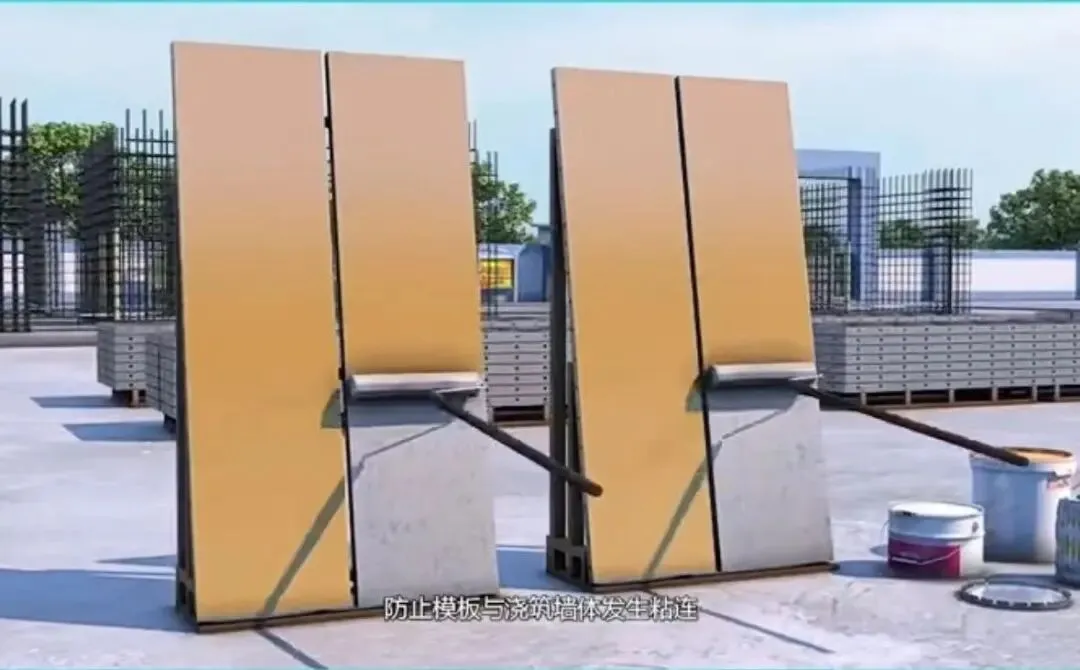

对模板板面进行全面清理后,涂刷脱模剂,防止模板与浇筑墙体发生粘连。
3.模板拼接

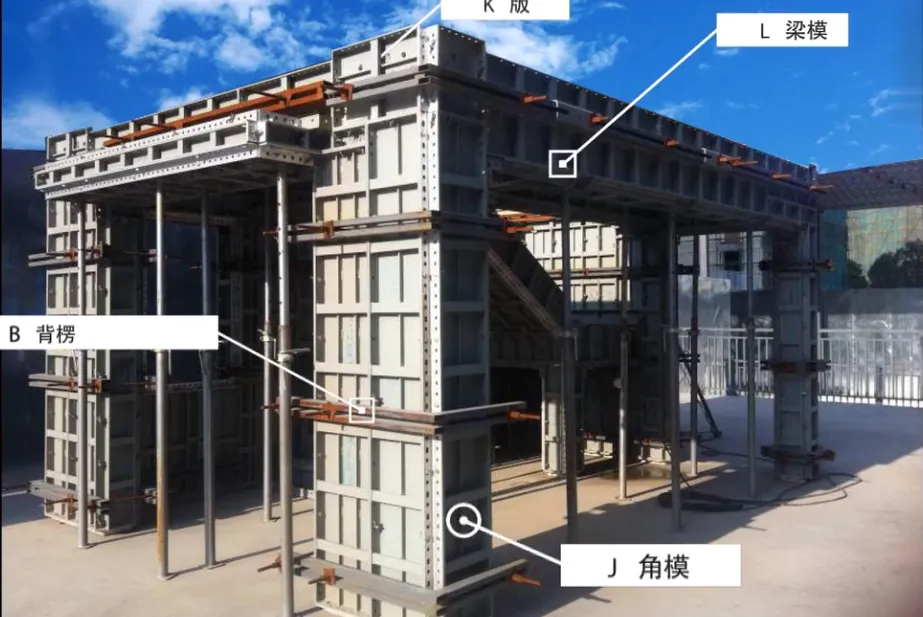

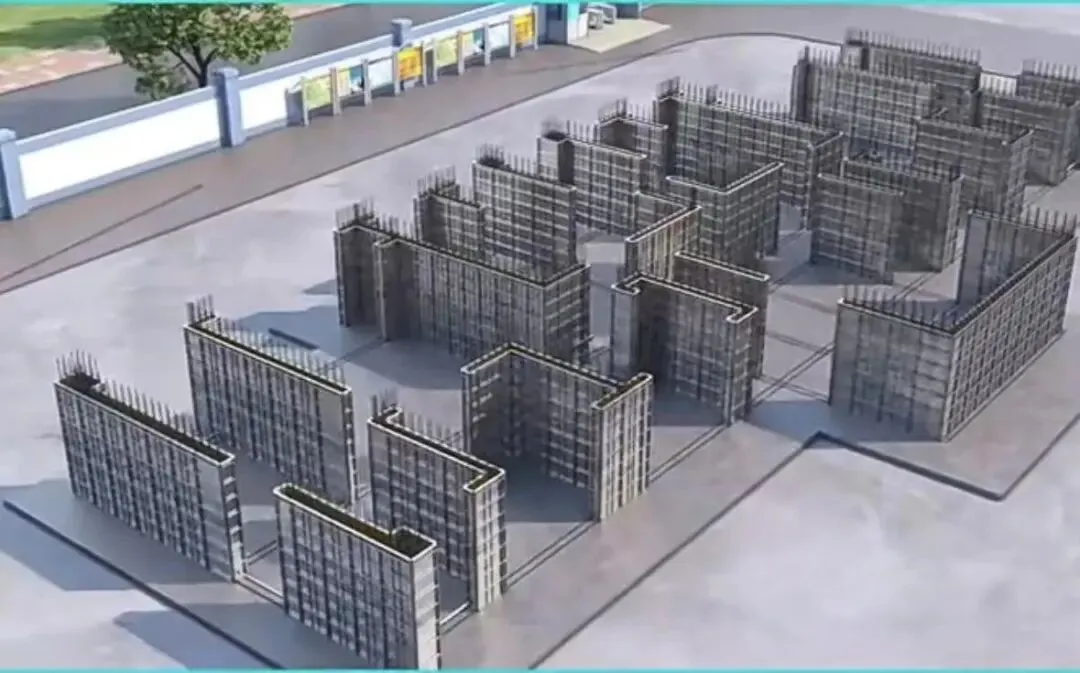

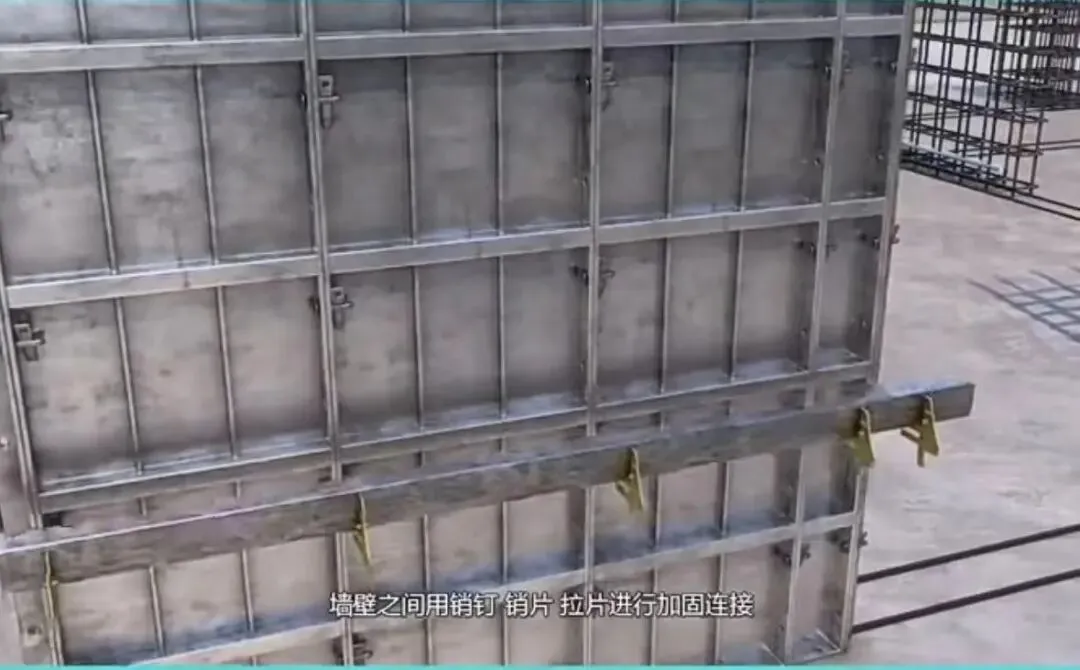

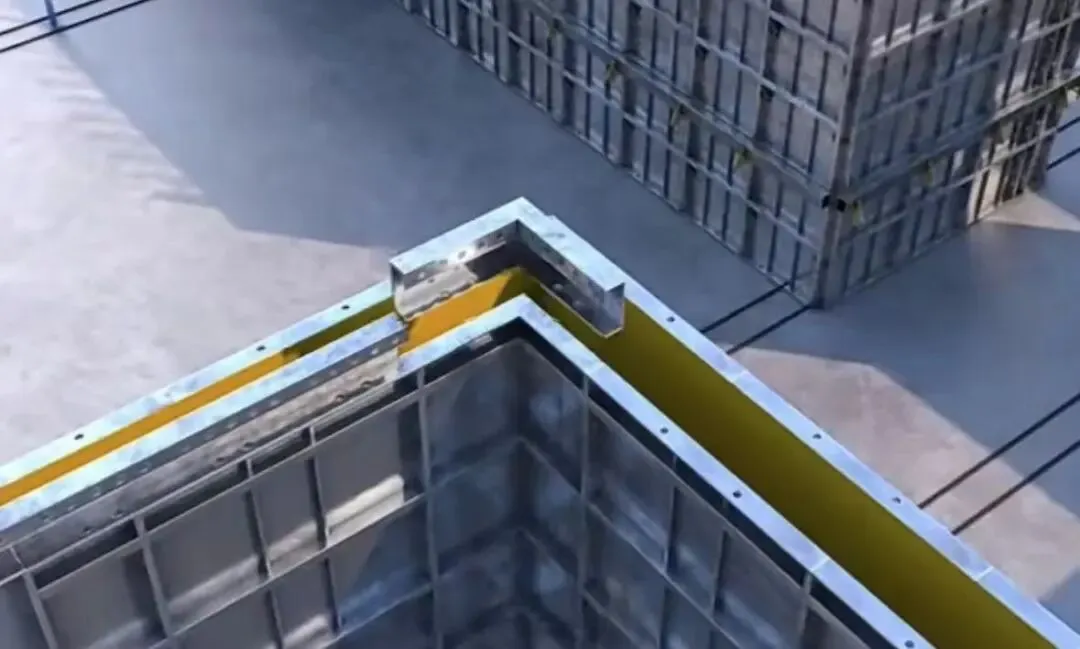

内外墙模板安装:根据布置好的放线位置及拼装图依次拼装内外墙模板,墙壁之间用销钉、销片、拉片进行加固连接。

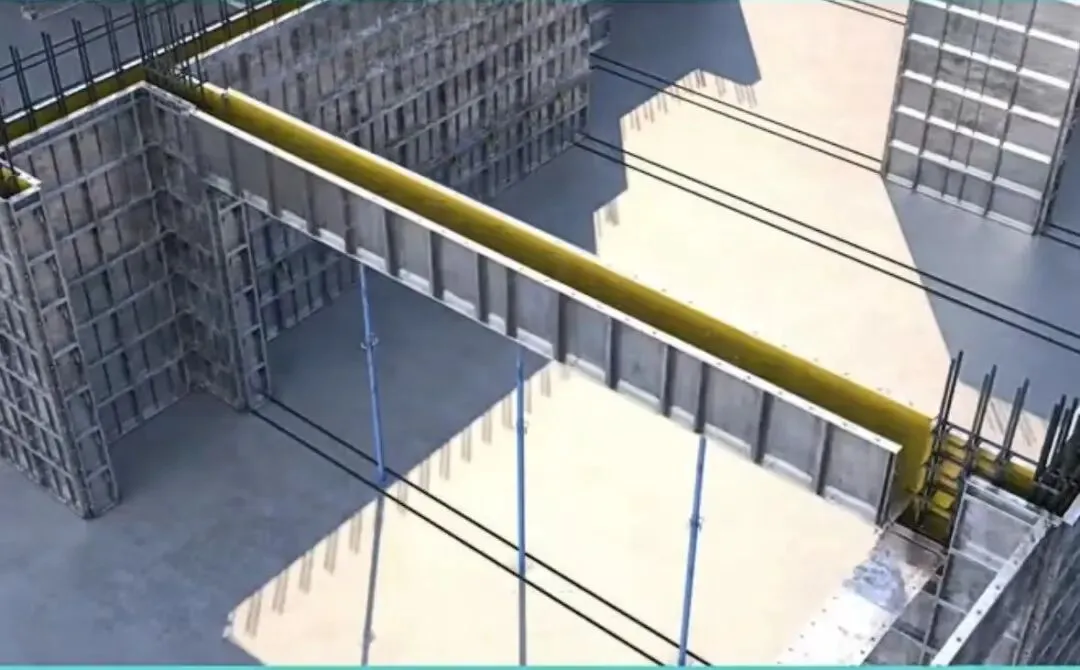

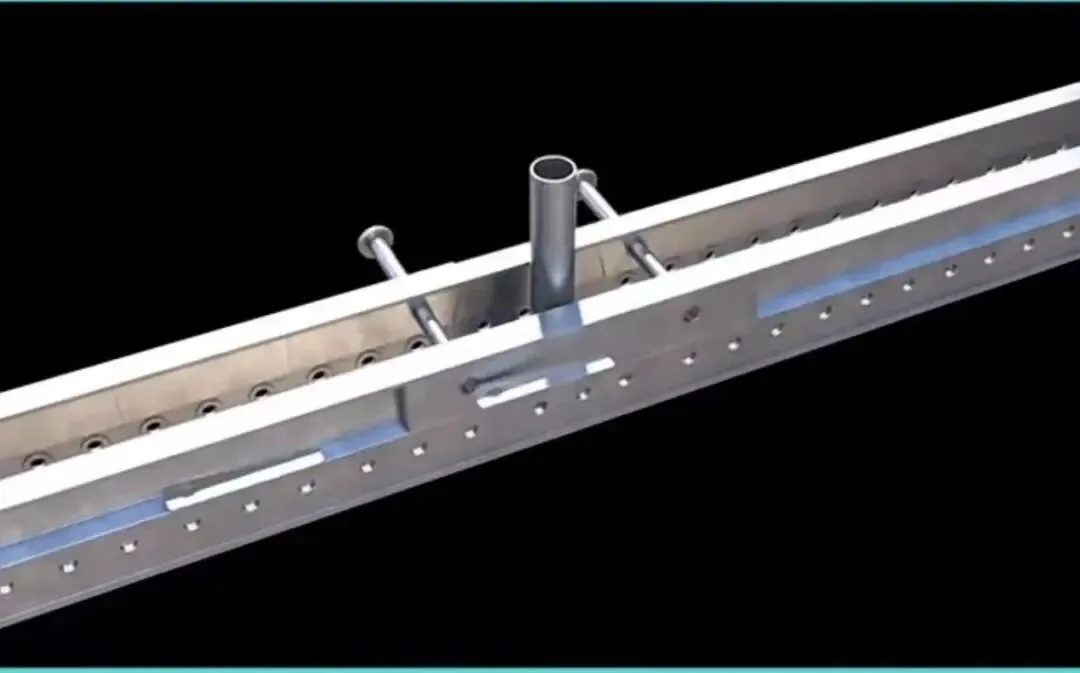

柱与梁模板安装:在墙板安装完成后,将两底模支撑在柱模板预留的梁缺口上,梁底支撑,立杆随底安装,通过立杆底托调整梁底板标高,梁侧模架于梁底模之上,与墙柱通过销钉紧密连接。

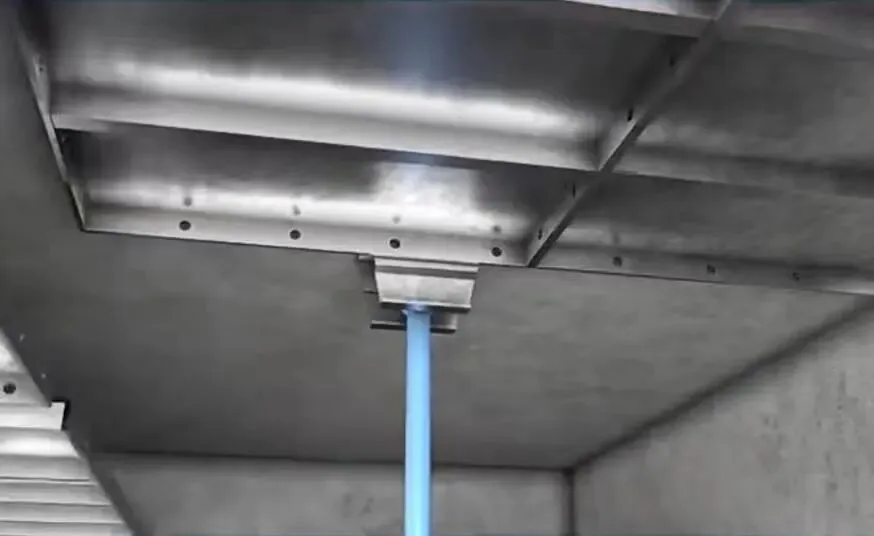

K板和C槽安装:安装K板和楼面C槽用于楼面板的拼装增强整体稳定性,安装完梁模后,按照施工图纸完成楼面板龙骨托架的安装工作。

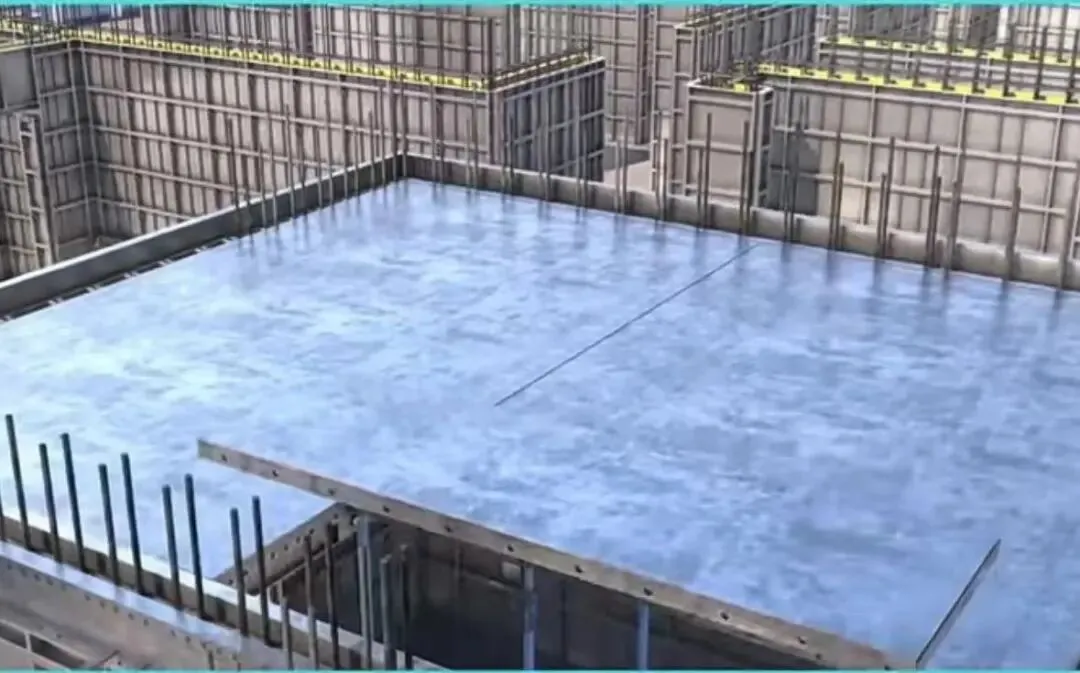

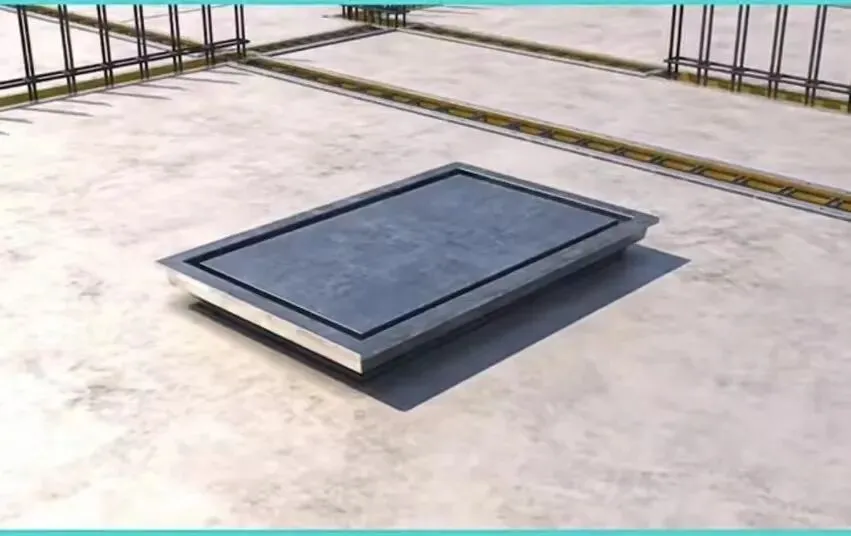

楼面板拼装:搭设支撑头梁立柱,然后按照编号从脚部模板完成楼面板的全部拼装工作,在适当位置提前留有传递槽的楼面板,并盖上预留井盖。

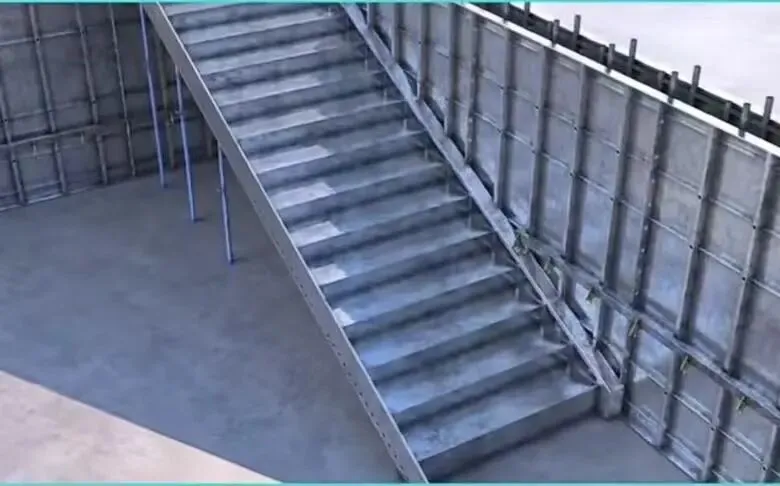

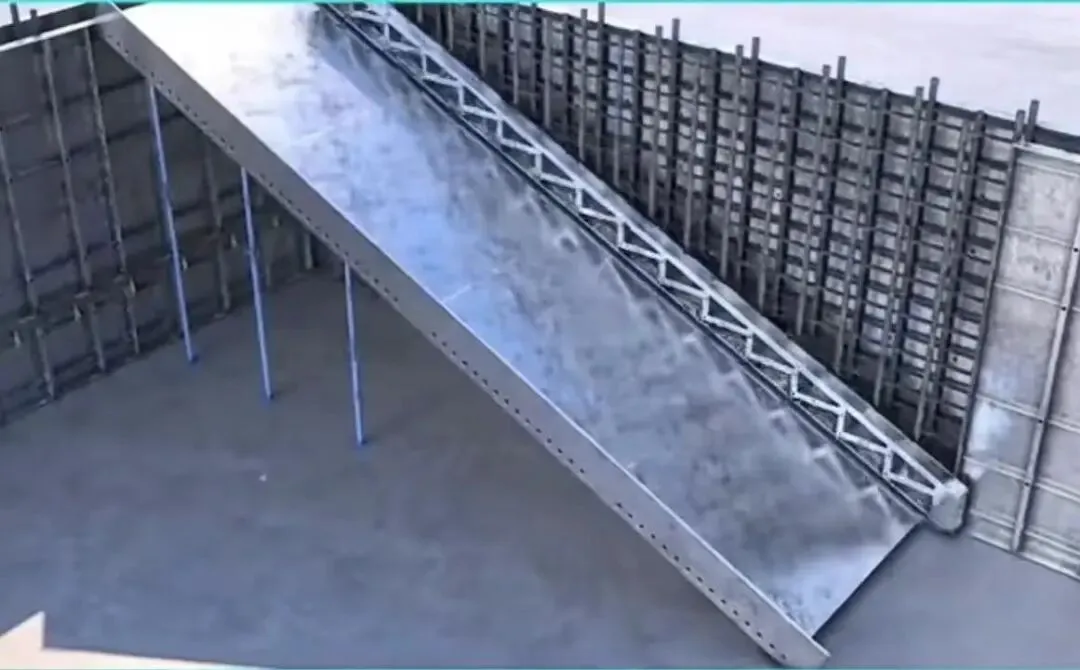

楼梯安装:楼梯模板按照设计图纸依次进行安装。

04
扫描复核

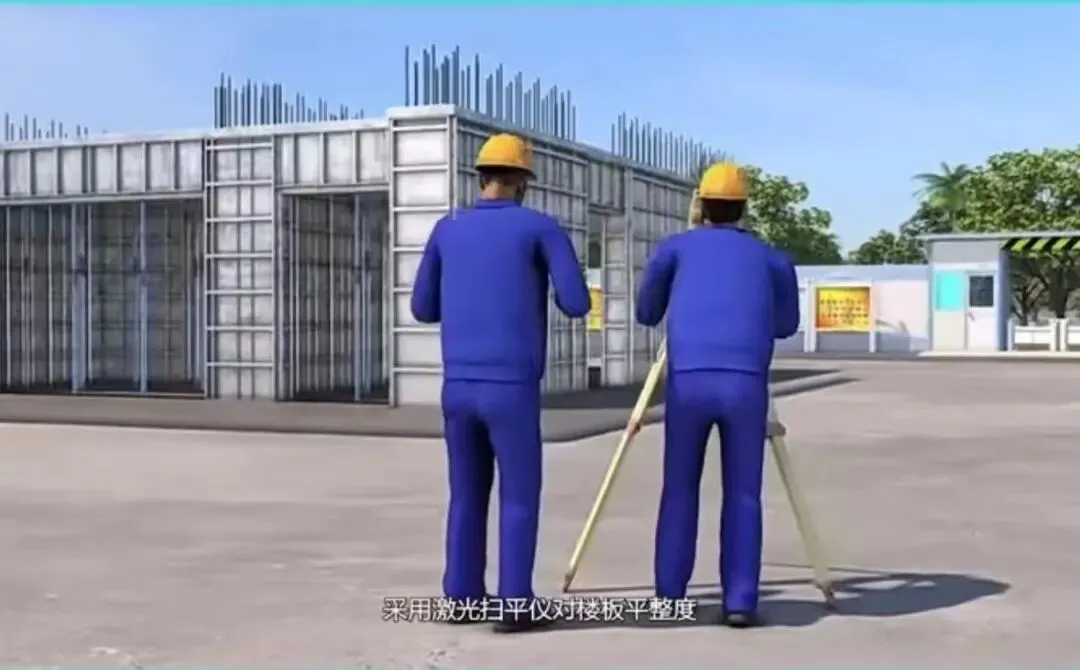

在所有铝模板安装完毕后,采用激光扫平仪对楼板平整度、墙柱模板平整度及垂直度进行复核。

05
混凝土浇筑

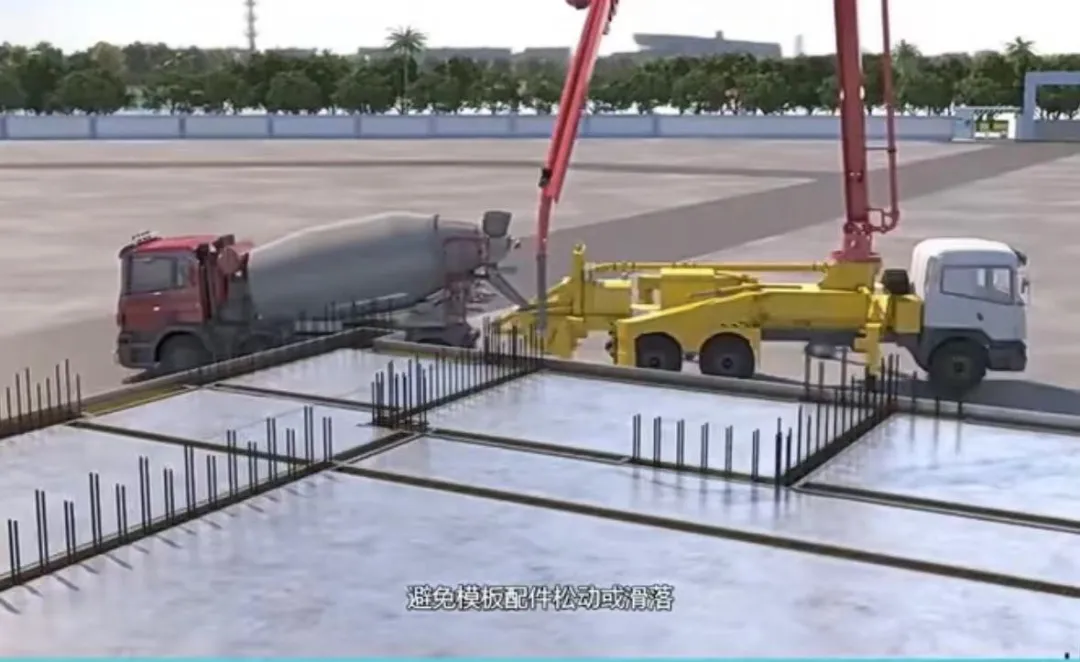

混凝土浇筑时要设专人检查模板,避免模板配件松动或滑落引起模板下沉或胀模等现象出现。

06
模板拆除

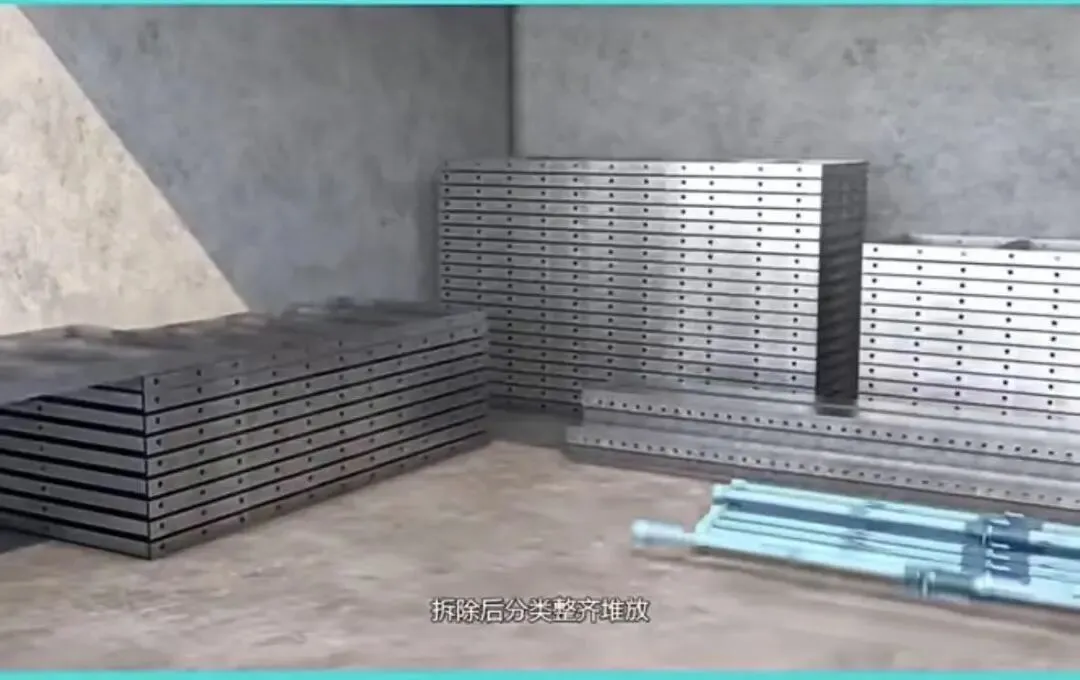

在混凝土达到一定强度后,按照先墙板后梁板,再楼面板的顺序进行模板拆除工作,除保留立杆支撑和早拆支撑托头外,将龙骨其余模板拆除,拆除后分类整齐堆放,便于进行下一楼层的循环施工。
