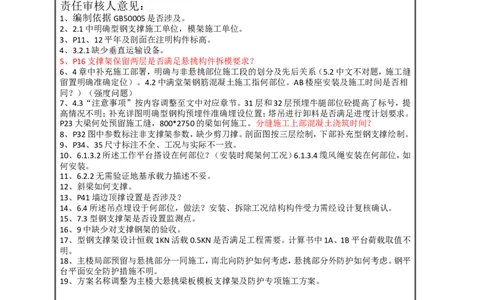

施工组织设计文件审核表 编号:JS-BD-012 工程名称 建筑面积 建设单位 结构类型 设计单位 层 数 监理单位 编制人 施工单位 编制时间 文件名称 报审时间 责任审核人意见: 1、编制依据GB50005是否涉及。 2、2.1中明确型钢支撑施工单位,模架施工单位。 3、P11、12平年及剖面在注明构件标高。 4、3.2.1缺少垂直运输设备。 5、P16支撑架保留两层是否满足悬挑构件拆模要求? 6、4章中补充施工部署,明确与非悬挑部位施工段的划分及先后关系(5.2中文不对题,施工缝 留置明确准确定位)。4.2中满堂架钢筋混凝土施工指何部位。AB楼座安装及施工时间是否相 同?)(强度问题) 7、4.3“注意事项”按内容调整至文中对应章节。31层和32层预埋牛腿部位砼提高了标号,提 高情况不明;补充详图明确型钢构预埋件准确埋设位置;塔吊进行卸料是否满足进度计划要求。 P23大梁何处预留施工缝,800*2750的梁如何施工。分缝施工上部混凝土浇筑时间? 8、P32图中参数标注非支撑架参数,缺少剪刀撑。剖面图按三层绘制,下部补充型钢支撑绘制。 9、P34、35尺寸标注不全、工况与实际不一致。 10、6.1.3.2所述工作平台搭设在何部位?(安装时爬架何工况)6.1.3.4缆风绳安装在何部位,如 何安装。 11、6.2.2无需验证地基承载力描述不妥。 12、斜梁如何支撑。 13、P41墙边顶撑设置是否涉及? 14、6.4所述吊点埋设于何部位,做法?安装、拆除工况结构构件受力需经设计复核确认。 15、7.3型钢支撑架是否设置监测点。 16、9中缺少对支撑钢架的验收。 17、型钢支撑架设计恒载1KN活载0.5KN是否满足工程需要。计算书中1A、1B平台荷载取值不 明。 18、主楼局部预留与悬挑部分一同施工,南北向防护如何考虑,悬挑部分外防护如何考虑。钢平 台平面安全防护措施不明。 19、方案名称调整为主楼大悬挑梁板模板支撑架及防护专项施工方案。 审核单位(部门): 审核人: 审核日期: 年 月 日
