P50~57 2.1.2 桥梁结构施工通用施工技术
2. 钢筋施工技术
2024年一建市政未直接涉及到钢筋的内容。
1)钢筋的名称和作用
按构件中钢筋所起作用的不同分为:

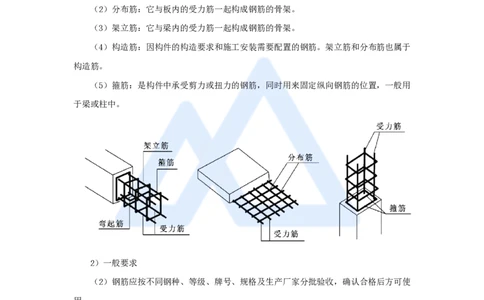

(1)受力筋:一般承受构件中的拉力,称为受拉钢筋。在梁、柱构件中有时还需要配
置承受压力的钢筋,称为受压钢筋。
(2)分布筋:它与板内的受力筋一起构成钢筋的骨架。
(3)架立筋:它与梁内的受力筋一起构成钢筋的骨架。
(4)构造筋:因构件的构造要求和施工安装需要配置的钢筋。架立筋和分布筋也属于
构造筋。
(5)箍筋:是构件中承受剪力或扭力的钢筋,同时用来固定纵向钢筋的位置,一般用
于梁或柱中。
2)一般要求
(2)钢筋应按不同钢种、等级、牌号、规格及生产厂家分批验收,确认合格后方可使
用。
(3)钢筋在运输、储存、加工过程中应防止锈蚀、污染和变形。在工地存放时应按不
同品种、规格、分批分别堆置整齐,不得混杂,并应设立识别标志,存放时间宜不超过6
1
www.haixue.com嗨学网 | 职业价值点亮者
个月;存放场地应有防水排水设施,且钢筋不得直接置于地面,应垫高或堆置在台座上,
钢筋与地面之间应垫不低于200mm的地楞;顶部采用合适的材料覆盖,防水浸、雨淋。
(4)钢筋进场应按现行国家相关标准的规定,抽取试件做屈服强度、抗拉强度、伸长
率、弯曲性能和重量偏差检验,检验结果应符合相应标准的规定。

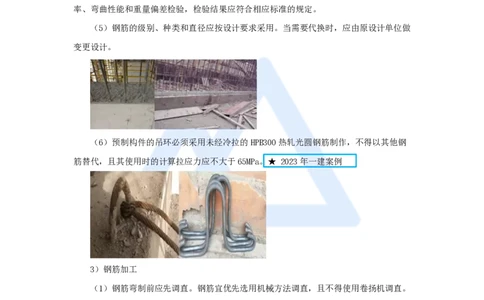

(5)钢筋的级别、种类和直径应按设计要求采用。当需要代换时,应由原设计单位做
变更设计。
(6)预制构件的吊环必须采用未经冷拉的HPB300热轧光圆钢筋制作,不得以其他钢
筋替代,且其使用时的计算拉应力应不大于65MPa。★ 2023年一建案例
3)钢筋加工
(1)钢筋弯制前应先调直。钢筋宜优先选用机械方法调直,且不得使用卷扬机调直。
(2)钢筋下料前,应核对钢筋品种、规格、等级及加工数量,并应根据设计要求和钢
筋长度配料。钢筋宜采用数控化机械设备在专用厂房中集中下料和加工,其形状、尺寸应
符合设计的要求;加工后的钢筋,其表面不应有削弱钢筋截面的伤痕。下料后应按种类和
使用部位分别挂牌标明。
2
www.haixue.com嗨学网 | 职业价值点亮者

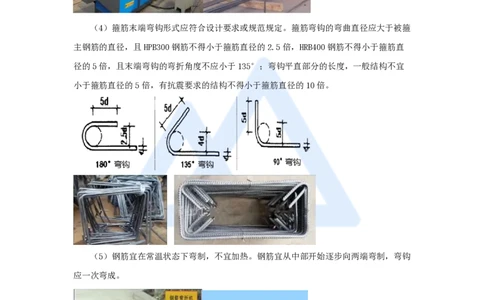

(4)箍筋末端弯钩形式应符合设计要求或规范规定。箍筋弯钩的弯曲直径应大于被箍
主钢筋的直径,且HPB300钢筋不得小于箍筋直径的2.5倍,HRB400钢筋不得小于箍筋直
径的5倍,且末端弯钩的弯折角度不应小于135°;弯钩平直部分的长度,一般结构不宜
小于箍筋直径的5倍,有抗震要求的结构不得小于箍筋直径的10倍。
(5)钢筋宜在常温状态下弯制,不宜加热。钢筋宜从中部开始逐步向两端弯制,弯钩
应一次弯成。
4)钢筋连接
(1)热轧钢筋接头应符合设计要求。当设计无要求时,应符合下列要求:
① 钢筋接头宜采用焊接接头或机械连接接头。
3
www.haixue.com嗨学网 | 职业价值点亮者
③ 当普通混凝土中钢筋直径等于或小于22mm,在无焊接条件时,可采用绑扎连接,
但受拉构件中的主钢筋不得采用绑扎连接。

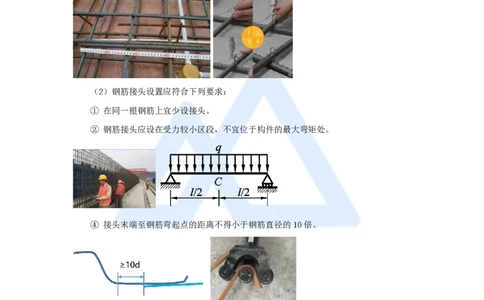

(2)钢筋接头设置应符合下列要求:
① 在同一根钢筋上宜少设接头。
② 钢筋接头应设在受力较小区段,不宜位于构件的最大弯矩处。
④ 接头末端至钢筋弯起点的距离不得小于钢筋直径的10倍。
⑤ 施工中钢筋受力分不清受拉、受压的,按受拉处理。
4
www.haixue.com嗨学网 | 职业价值点亮者
⑧ 直螺纹钢筋丝头加工时,钢筋端部应采用带锯、砂轮锯或带圆弧形刀片的专用钢筋
切断机切平;镦粗头不应有与钢筋轴线相垂直的横向裂纹;钢筋丝头长度应满足产品设计
要求,极限偏差应为0~2.0p。钢筋丝头采用专用直螺纹量规检验,通规应能顺利旋入并
达到要求的拧入长度,止规旋入不得超过3p(p为螺纹的螺距)。各规格的自检数量不应少
于10%,检验合格率不应小于95% 。
通止规内容在2021年一建市政考核,当时属于超纲
通止规(通规、止规)
扭力(矩)扳手
⑩ 直螺纹接头安装后用扭力扳手校核拧紧扭矩,校核用扭力扳手每年校核一次。
⑪ 直螺纹接头现场抽检项目应包括极限抗拉强度试验、加工和安装质量检验。抽检
应按验收批进行,同钢筋生产厂、同强度等级、同规格、同类型和同型式接头应以500个
为一个验收批进行检验与验收,不足500个也应作为一个验收批。
5)钢筋骨架和钢筋网的组成与安装
(2)钢筋现场绑扎应符合下列要求:
④ 矩形柱角部竖向钢筋的弯钩平面与模板面的夹角应为45°;多边形柱角部竖向钢
筋弯钩平面应朝向断面中心;圆形柱所有竖向钢筋弯钩平面应朝向圆心。小型截面柱当采
用插入式振捣器时,弯钩平面与模板面的夹角不得小于15°。
竖向钢筋弯钩
5
www.haixue.com嗨学网 | 职业价值点亮者
⑤ 绑扎接头搭接长度范围内的箍筋间距:当钢筋受拉时应小于5d(d为主筋直径),
且不得大于100mm;当钢筋受压时应小于10d(d为主筋直径),且不得大于200mm。
⑥ 钢筋骨架的多层钢筋之间,应用短钢筋支垫,确保位置准确。
(3)钢筋的混凝土保护层厚度
钢筋的混凝土保护层厚度,必须符合设计要求。设计无要求时应符合下列要求:
① 普通钢筋和预应力直线形钢筋的最小混凝土保护层厚度不得小于钢筋公称直径,后
张法构件预应力直线形钢筋不得小于其管道直径的1/2。
② 当受拉区主筋的混凝土保护层厚度大于50mm时,应在保护层内设置直径不小于
6mm、间距不大于100mm的钢筋网。
③ 钢筋机械连接件的最小保护层厚度不得小于20mm。
6
www.haixue.com嗨学网 | 职业价值点亮者
④ 应在钢筋与模板之间设置垫块,确保钢筋的混凝土保护层厚度,垫块应与钢筋绑扎
牢固、错开布置。混凝土垫块应具有不低于结构本体混凝土的强度,并应有足够的密实
性。宜采用专业化压制设备和标准模具生产的垫块。
⑤ 混凝土浇筑前,应对垫块的位置、数量和紧固程度进行检查。
【模拟题】
下列对钢筋混凝土保护层厚度的说法,正确的是( )。
A. 钢筋机械连接件的最小保护层厚度不得小于10mm
B. 后张法构件预应力直线形钢筋不得小于其管道直径的1/3
C. 受拉区主筋的混凝土保护层为60mm时,应在保护层内设置钢筋网
D. 普通钢筋的最小混凝土保护层厚度可小于钢筋公称直径
【答案】C
3. 混凝土施工技术
2024年未直接涉及 桥梁 常规混凝土的考核
混凝土的抗压强度是通过试验得出的,用边长为150mm的立方体试件作为混凝土抗压
强度试验的标准尺寸试件。按照《混凝土物理力学性能试验方法标准》GB/T 50081-2019,
制作边长为150mm的立方体在标准养护[温度(20±2)℃、相对湿度在95%以上]条件
下,养护至28d龄期,用标准试验方法测得的极限抗压强度,称为混凝土标准立方体抗压
强度,混凝土的强度等级应按照其立方体抗压强度标准值确定。采用符号C与立方体抗压
强度标准值(以N/mm²或MPa计)表示。
1)一般要求
(2)混凝土的强度达到2.5MPa后,方可承受小型施工机械荷载,进行下道工序前,
混凝土应达到相应的强度等级。
3)混凝土配合比设计
(1)混凝土配合比应采用质量比,并应通过设计和试配选定。试配时应使用施工实际
采用的材料,配制的混凝土拌合物应满足和易性、凝结时间等施工技术条件,制成的混凝
土应符合强度、耐久性等要求。
7
www.haixue.com嗨学网 | 职业价值点亮者
(4)预应力混凝土中严禁使用含氯化物的外加剂及引气剂或引气型减水剂。
(5)预应力混凝土从各种材料引入混凝土中的水溶性氯离子最大含量不宜超过胶凝材
料用量的0.06% 。
4)混凝土施工 ★ 案例考点
混凝土的施工包括:原材料的计量,混凝土的搅拌、运输、浇筑和混凝土养护等内
容。
(1)原材料计量:
各种计量器具应按计量法的规定定期检定,保持计量准确。在混凝土生产过程中,应
注意控制原材料的计量偏差。对骨料含水率的检测,每一工作班不应少于一次。雨期施工
应增加测定次数,根据骨料实际含水率调整砂石料和水的用量。
(2)混凝土搅拌
混凝土拌合物应均匀,颜色一致,不得有离析和泌水现象。
混凝土拌合物的坍落度应在搅拌地点和浇筑地点分别随机取样检测。每一工作班或每
一单元结构物不应少于两次。评定时应以浇筑地点的测值为准。如混凝土拌合物从搅拌机
出料起至浇筑入模的时间不超过15min时,其坍落度可仅在搅拌地点检测。在检测坍落度
时,还应观察混凝土拌合物的黏聚性和保水性。
★ 科普
坍落度:坍落度是指混凝土的和易性、塑化性能和可泵性能,影响混凝土坍落度的因
素主要有级配变化、含水量、衡器的称量偏差、外加剂的用量,容易被忽视的还有水泥的
温度等。
科普
坍落度的测试方法:用一个上口100mm、下口200mm、高300mm喇叭状的坍落度桶,灌
入混凝土分三次填装,每次填装后用捣棒沿桶壁均匀由外向内击25下,捣实后抹平。然后
拔起桶,混凝土因自重产生坍落现象,用桶高(300mm)减去坍落后混凝土最高点的高度,
称为坍落度。
8
www.haixue.com嗨学网 | 职业价值点亮者
【2021年一建案例真题四】
背景资料:某桥梁工程,上部结构为预应力混凝土空心板。
空心板浇筑混凝土施工时,项目部对混凝土拌合物进行质量控制,分别在混凝土拌合
站和预制厂浇筑地点随机取样检测混凝土拌合物的坍落度,其值分别为A和B,并对坍落
度测值进行评定。
【问题】
指出施工方案四中坍落度值A、B的大小关系;混凝土质量评定时应使用哪个数值?
指出施工方案四中坍落度值A、B的大小关系;混凝土质量评定时应使用哪个数值?
【参考答案】
(1)坍落度值A大于B(或坍落度值B<A)。
(2)混凝土质量评定时应使用B值。
(3)混凝土运输
④ 混凝土拌合物运输到浇筑地点后,应按规定检测其坍落度,坍落度应符合设计要求
和施工工艺要求。
⑥ 严禁在运输过程中向混凝土拌合物中加水。
⑦ 预拌混凝土从搅拌机卸入搅拌运输车至卸料时的运输时间不宜大于90min,如需延
长运送时间,则应采取相应的有效技术措施,并应通过试验验证。
【2018年二建案例真题三】
背景材料:某公司承建一项城市污水处理工程,包括调蓄池、泵房、排水管道等,调
蓄池底板与池壁分两次浇筑,施工缝处安装金属止水带,混凝土均采用泵送商品混凝土。
事件三:池壁混凝土浇筑过程中,有一辆商品混凝土运输车因交通堵塞,混凝土运至
现场时间过长,坍落度损失较大,泵车泵送困难,施工员安排工人向混凝土运输车罐体内
直接加水后完成了浇筑工作。
为确保调蓄池混凝土的质量,施工单位加强了混凝土浇筑和养护等各环节的控制,以
确保实现设计的使用功能。
【问题】
3. 事件三中,施工员安排向罐内加水的做法是否正确?应如何处理?
5. 施工单位除了混凝土的浇筑和养护控制外,还应从哪些环节加以控制以确保混凝土
质量?
3. 事件三中,施工员安排向罐内加水的做法是否正确?应如何处理?
9
www.haixue.com嗨学网 | 职业价值点亮者
【参考答案】
不正确。
正确做法:泵送防水混凝土,当坍落度损失后不能满足施工要求时,应加入原水灰比
的水泥浆或减水剂进行搅拌,严禁直接加水。
5. 施工单位除了混凝土的浇筑和养护控制外,还应从哪些环节加以控制以确保混凝土
质量?
【参考答案】
施工单位还应从原材料、配合比、混凝土搅拌、混凝土供应(运输)等环节加以控
制,以确保混凝土质量。
【2018年二建案例真题四】
背景资料:某公司项目部施工的桥梁基础工程,灌注桩混凝土强度为C25,直径
1200mm,桩长18m。
事件三:经计算,编号为3-1-1的钻孔灌注桩混凝土用量为Am³,商品混凝土到达现
场后施工人员通过在导管内安放隔水球、导管顶部放置储灰斗等措施灌注了首罐混凝土,
经测量导管埋入混凝土的深度为2m。
【问题】
5. 混凝土灌注前项目部质检员对到达现场商品混凝土应做哪些工作?
5. 混凝土灌注桩前项目部质检员对到达现场商品混凝土应做哪些工作?
【参考答案】
检查混凝土的开盘鉴定书;查验混凝土出厂时间、到场时间和混凝土外观;测试混凝
土的坍落度;留置混凝土试块等工作。
(4)混凝土浇筑
① 浇筑混凝土前,应检查模板、支架的承载力、刚度、稳定性,检查钢筋及预埋件的
位置、规格,并作好记录,符合设计要求后方可浇筑。在原混凝土面上浇筑新混凝土时,
相接面应凿毛,并清洗干净,表面湿润但不得有积水。
混凝土施工缝
③ 自高处向模板内倾卸混凝土时,其自由倾落高度不得超过2m;当倾落高度超过2m
10
www.haixue.com嗨学网 | 职业价值点亮者
时,应通过串筒、溜槽或振动溜管等设施下落;倾落高度超过10m时应设置减速装置。
④ 混凝土应按一定厚度、顺序和方向水平分层浇筑,上层混凝土应在下层混凝土初凝
前浇筑、捣实,上下层同时浇筑时,上层与下层前后浇筑距离应保持1.5m以上。
混凝土分层浇筑厚度不宜超过表2.1-4的要求。
表2.1-4 混凝土分层浇筑厚度
捣实方法 配筋情况 浇筑层厚度(mm)
用插入式振捣器 - 300
用附着式振捣器 - 300
无筋或配筋稀疏时 250
用表面振捣器
配筋较密时 150
⑤ 浇筑混凝土时,应采用振动器振捣。当施工无特殊振捣要求时,可采用振捣棒进行
捣实,插入间距不应大于振捣棒振动作用半径的1.5倍,连续多层浇筑时,振捣棒应插入
下层拌合物50~100mm进行振捣;振捣时不得碰撞模板、钢筋和预埋部件。振捣持续时间
宜为20~30s,以混凝土不再沉落、不出现气泡、表面呈现浮浆为度。浇筑厚度不大于
200mm的表面积较大的平面结构或构件时,宜采用表面振动成型。
⑥ 浇筑混凝土时,对预应力筋锚固区及钢筋密集部位,应加强振捣。
⑦ 对先张构件应避免振动器碰撞预应力筋,对后张构件应避免振动器碰撞预应力筋的
管道。
⑧ 混凝土运输、浇筑及间歇的全部时间不应超过混凝土的初凝时间。同一施工段的混
凝土应连续浇筑,并应在底层混凝土初凝之前将上一层混凝土浇筑完毕。
11
www.haixue.com嗨学网 | 职业价值点亮者
★ 科普
初凝时间:从水泥加水拌合起,至水泥浆开始失去塑性所需的时间。
终凝时间:从水泥加水拌合起,至水泥浆完全失去塑性并开始产生强度所需的时间。
普通水泥初凝时间不得早于45min,一般为1~3h; 终凝时间不得迟于12h,一般为
5~8h。
⑨ 施工缝设置应符合下列要求:
a. 施工缝宜留置在结构受剪力和弯矩较小、便于施工的部位,且应在混凝土浇筑之前
确定。施工缝不得呈斜面。
b. 先浇混凝土表面的水泥砂浆和松弱层应及时凿除。凿除时的混凝土强度,水冲法应
达到0.5MPa;人工凿毛应达到2.5MPa;机械凿毛应达到10MPa。
c. 经凿毛处理的混凝土面,应清除干净,在浇筑后续混凝土前,应铺10~20mm同配
合比的水泥砂浆。
d. 重要部位及有抗震要求的混凝土结构或钢筋稀疏的混凝土结构,应在施工缝处补插
锚固钢筋或石榫;有抗渗要求的施工缝宜做成凹形、凸形或设止水带。
e. 施工缝处理后,应待下层混凝土强度达到2.5MPa后,方可浇筑后续混凝土。
(5)混凝土养护
② 混凝土施工可采用浇水、覆盖保湿、喷涂养护剂、冬季蓄热养护等方法进行养护;
混凝土构件或制品厂生产可采用蒸汽养护、湿热养护或潮湿自然养护等方法进行养护。选
12
www.haixue.com嗨学网 | 职业价值点亮者
择的养护方法应满足施工养护方案或生产养护制度的要求。
③ 洒水养护的时间,采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥的混凝土,
不应少于7d。掺用缓凝型外加剂或有抗渗等要求以及高强度的混凝土,不应少于14d。使
用真空吸水的混凝土,可在保证强度的条件下适当缩短养护时间。采用涂刷薄膜养护剂养
护时,养护剂应通过试验确定,并应制定操作工艺。采用塑料膜覆盖养护时,应在混凝土
浇筑完成后及时覆盖严密,保证膜内有足够的凝结水。
④ 对于大体积混凝土,养护过程应进行温度控制,混凝土内部和表面的温差不宜超过
25℃,表面与外界温差不宜大于20℃。
⑤ 当气温低于5℃时,应采取保温措施,不应对混凝土洒水养护。
5)混凝土检验评定
(1)在进行混凝土强度试配和质量评定时,混凝土的抗压强度应采用边长为150mm的
立方体标准试件测定。
(2)《混凝土强度检验评定标准》GB/T 50107-2010中规定了评定混凝土强度的方
法,包括标准差已知统计法、标准差未知统计法以及非统计法三种。
混凝土抗渗试块:
上口直径175mm,下口直径185mm,高150mm。
13
www.haixue.com嗨学网 | 职业价值点亮者
(3)试件的取样频率和数量应符合下列要求:
① 每100盘,但不超过100m³的同配合比混凝土,取样次数不应少于一次。
② 每一工作班拌制的同配合比混凝土,不足100盘和100m³时其取样次数不应少于一
次。
③ 当一次连续浇筑的同配合比混凝土超过1000m³时,每200m³取样不应少于一次。
(4)对强度等级C60及以上的高强度混凝土,当混凝土方量较少时,宜留取不少于
10组的试件,采用标准差未知的统计方法评定混凝土强度。
小结:
本次课程介绍了城市桥梁钢筋和混凝土的通用知识点,钢筋内容基本上以选择题为主
要考点,不过需要注意钢筋的材料检查与验收,主要控制项目,以及钢筋隐蔽工程验收等
延伸点可以进行案例考核。混凝土的搅拌、运输、检查、测定坍落度、浇筑振捣和养护等
内容均可考核案例题。
