在美国看AI基建:卡住美国算力的不是GPU,是变压器
4月底到的美国,刚好赶上几个场景。

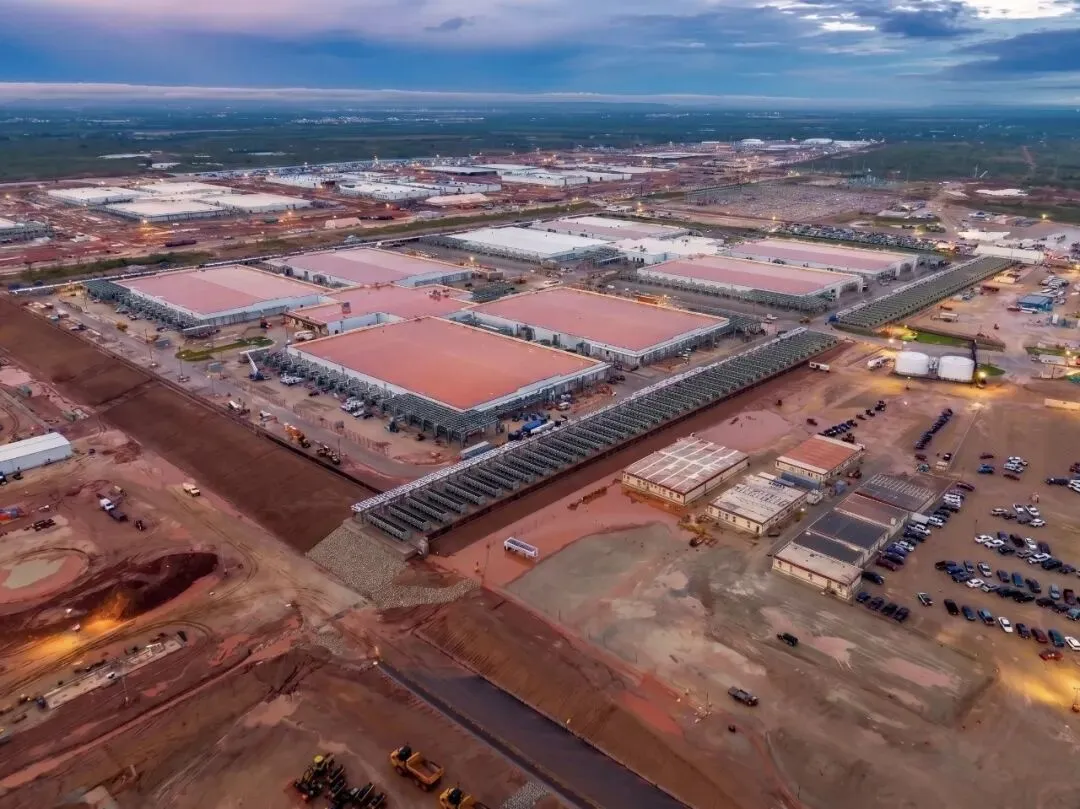

一个是德州Abilene郊外,Stargate项目的工地,一千多英亩的红土地上,四百万平方英尺的建筑群正在拔地而起,场面壮观得像一场基础设施运动。

另一个是高盛4月底发的研报,里面有一句话耐人寻味:”受AI服务器需求提振,半导体组件及材料的供需紧缺程度在2026年前四个月显著加剧。”
这两件事放在一起看,你会发现一个反直觉的事实:卡住美国AI算力扩张脖子的事情,不是GPU,是变压器。
一、5000亿美元的Stargate,被1.2GW封了顶
先说Abilene那个工地。
这是OpenAI和Oracle的Stargate项目旗舰基地。2025年1月特朗普亲自站台宣布,5000亿美元,四年内铺开全美AI基础设施网络。Abilene是第一站——1000英亩,8栋建筑,计划容纳40万张英伟达Blackwell芯片。
按最初的设想,Abilene的算力规模要做到2GW。但到了2026年3月,OpenAI和Oracle做了一个令人意外的决定:把Abilene的容量封顶在1.2GW,扩建计划无限期暂停。
原因不是缺钱,不是缺芯片,不是缺地——是电网接不上了。
额外的电力供应,要等一年以上才能到位。数据中心是7×24小时不间断运行的设施,对电力的要求不是”有就行”,而是”稳如磐石”。电网升不了级,GPU再先进也只能干等着。
这背后是一个更大的结构性问题。据Sightline Climate的报告,美国2026年计划新增约16GW的数据中心容量,但目前真正进入施工阶段的只有大约5GW。近一半的项目面临延期或取消,而电力设备短缺是最核心的瓶颈。
摩根士丹利中国首席经济学家邢自强最近在一个闭门会上给过一个判断:美国新建数据中心基本面临10%到20%的电力缺口。
10%到20%。换算成具体数字,就是几GW的电力缺口。放在一个数据中心项目里,这可能意味着几十亿元的设备被迫闲置。
二、一台变压器,等五年
电力短缺的原因,拆开看并不复杂,但解决起来极难。
第一层是变压器。
高功率变压器是美国AI数据中心建设中最紧缺的单一设备。一座中型AI数据中心需要一百多台特制变压器,而这些变压器的交付周期已经从2020年前的24到30个月,拉长到了现在的接近五年。
五年。一个数据中心项目的部署周期通常18个月。设备还没到,项目就过期了。
第二层是电网本身。
美国电网老化不是秘密。大部分输配电设施建于上世纪六七十年代,已接近设计寿命。数据中心对电力的需求密度远超传统工业——一座GW级数据中心相当于一个小城市的用电量,而美国现有的配电网络根本不是按这个密度设计的。
第三层是审批和施工周期。
在美国新建一条高压输电线路或变电站,从环评到完工,平均需要7到10年。数据中心18个月就要交付,电网10年才建好——这个时间错配几乎是结构性的。
所以你会看到一个看似荒诞的局面:一边是OpenAI、Google、Meta、微软数千亿美元的算力投资计划,一边是德州乡下的变电站五年都批不下来。GPU的世界在按月迭代,电力的世界在按十年审批。
Abilene的当地居民反应也很有意思。市政府官员很兴奋,但普通市民明显在观望——六千名建筑工人涌入一个不到13万人口的小城,交通噩梦、噪音、空气污染,以及一个尖锐的问题:这座数据中心只会创造大约300个永久岗位,”大概相当于一个沃尔玛超市”。
而为了让这个项目落地,Abilene和Taylor County给它开了85%的物业税减免,为期十年。当地经济发展机构声称未来二十年能带来40亿美元的经济影响——但拒绝公开任何测算方法论。
这个细节很美国。在AI基建的宏大叙事和地方社区的琐碎博弈之间,隔着一道巨大的鸿沟。
三、中国变压器,对美出口暴增182%
视线拉回国内。
海关总署的数据:2026年1至2月,中国10MVA以上大功率变压器出口额同比增长61%,其中对美出口同比激增182%。
这不是偶然波动。高盛3月份的研报明确指出,美国AI数据中心建设导致的电力设备短缺,正在加速从中国进口变压器。
2025年,中国出口沙特电力变压器金额超过60亿元。中信建投4月初的研报判断,欧美虹吸全球产能后,中国企业在中东迎来大放量。全球”变压器荒”之下,中国制造正在成为填补缺口的主力。
江西某变压器企业2026年在手订单接近7亿元,出口占比超过90%,其中北美高端数据中心订单是增长最快的品类。河南平顶山的数智化车间,平均每天发运30多台变压器到俄罗斯、越南和中东。
这不是低端产能转移的故事。数据中心用的变压器有严格的技术门槛——高功率密度、高可靠性、智能监控,都是附加值很高的环节。能拿下北美高端数据中心订单,说明中国企业在这一领域已经过了”性价比”阶段,进入了技术竞争力阶段。
而这背后,是一个容易被忽视的逻辑:AI算力的竞争,正在从芯片层延伸到电力层。
GPU是算力的心脏,但心脏要跳起来,得有血管——电网就是AI时代的血管系统。谁掌握了电力基础设施的供应链,谁就在算力竞争中多了一张底牌。
四、中国这边:1882 EFLOPS和”算电协同”
4月21日,工信部副部长张云明在国新办发布会上披露了一组数据:截至2026年3月底,中国智能算力规模达到1882 EFLOPS,AI芯片国产化率突破40%。
更值得关注的是”算电协同”第一次被系统性地写进了政策框架。政府工作报告首次写入这个词,工信部表态要”推动绿色电力与算力协同布局”,甚至”太空算力”都正式立项了。
从”东数西算”到”算电协同”,中国的算力政策思路正在清晰化:算力不是孤立的IT基础设施,它是能源基础设施的延伸。 算力跟着电力走,电力跟着可再生能源走,算力布局跟着能源布局走。
这个逻辑跟美国形成了鲜明对比。美国是市场驱动,哪里有需求就在哪里建数据中心,然后发现电网跟不上,再回过头来补基础设施。中国是规划驱动,先把能源和算力的空间布局想清楚,再落地建设。
两种模式各有优劣,但至少在现阶段,中国的”算电协同”思路,客观上规避了美国那种”建了一半发现没电”的窘境。
中国三大运营商在这盘棋中的角色也值得重新审视。截至目前,运营商智算规模约137 EFLOPS,占全国智能算力的17.4%——这个比例不算高,但增长速度惊人。中国电信的智能收入一季度同比增长39.4%,中国联通AI收入同比增长超140%,中国移动的智算服务收入增速高达279%。
利润在跌,但AI收入在暴涨。这是另一个维度的”算电协同”——传统通信业务的结构性衰退,恰好需要AI新业务来对冲。
五、一个更大的窗口
回到美国这边的现实。
Stargate在Abilene封顶1.2GW之后,OpenAI并没有停下来。它正在全美布局超过六个新站点,计划搭载英伟达下一代Vera Rubin芯片——单芯片性能是Blackwell的10倍,能耗比更是数量级提升。
但电网的瓶颈不会因为芯片升级就消失。反过来,芯片越强、密度越高,对电力的需求就越大。
这是中国电力设备和基础设施产业链的机会。变压器、开关、储能电池、智能配电系统——这些”不性感”的电力设备,正在成为AI竞争中最硬通货的卡位。
运营商的机会也在这里。 不是单纯的卖算力、卖Token——那些是C端和B端的产品逻辑。真正更大的机会在于,作为”国家队”的基础设施玩家,运营商有没有可能把自己在电力、网络、算力三个维度的资源整合起来,变成”算电协同”的解决方案提供商?
中东、东南亚的算力需求正在爆发,中国电力设备出口正在狂飙,中国移动已经开了中资出海数智赋能合作会议——这些碎片正在拼出一个更大的图景。
站在德州的工地上看,5000亿美元的Stargate被1.2GW封顶的那一刻,与其说是一个项目的挫折,不如说是一个时代的隐喻:AI的尽头是电力,而电力正在重新定义全球科技竞争的版图。
能看见这一层的,才看得见真正的机会。
