从今天就开启第三轮儿的冲刺刷题复习,今天做了一套计价模拟试卷儿。然后,我把今天这套卷子我认为比较重要的知识点儿罗列一下,供大家参考。

1.求运输保险费

运输保险费=(离岸价+国际运费+运输保险费)×保险费费率

公式可以整理为

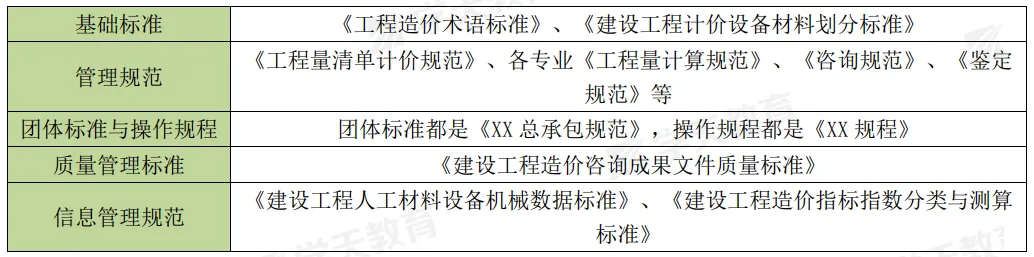

2.如何区分工程造价管理标准

3.工程总承包模式下,初步设计之后的项目清单编码分类

工程总承包模式下,初步设计之后的项目清单编码:

第一级,专业工程分类码;

第二级, 房屋(市政、轨道交通工程)类型分类码;

第三级,单位工程分类码;

第四级,可行性研究或方案设计 后自编码;

第五级,扩大分部分类码;

第六级,扩大分项分类码;

第七级,初步设计后自编码

4.求时间定额

工序作业时间=基本工作时间+辅助工作时间

                   =基本工作时间/(1-辅助时间%)

时间定额=工序作业时间/(1-规范时间)

5.求台班检修费

台班折旧费=[机械预算价格×(1-残值率)]/耐用总台班

耐用总台班=检修间隔台班×检 修周期

台班检修费=(一次检修费×检修次数×除税系数)/耐用总台班

6.求人工幅度差用工数量

人工幅度差用工数量=(基本用工+超运距用工+辅助用工)×人工幅度差系数

7.不同行业、不同类型项目确定建设规模,还应分别考虑以下因素

①对于煤炭、金属与非金属矿山、石油、天然气等矿产资源开发项目,在确定建设规模时,应充分考虑资源合理开发利用要求和资源可采储量、赋存条件等因素。

②对于水利水电项目,在确定建设规模时,应充分考虑水的资源量、可开发利用量、地质条件、建设条 件、库区生态影响、占用土地以及移民安置等因素。

③对于铁路、公路项目,在确定建设规模时,应充分考虑建设项目影响区域内一定时期运输量的需求预 测,以及该项目在综合运输系统和本系统中的作用确定线路等级、线路长度和运输能力等因素。

④对于技术改造项目,在确定建设规模时,应充分研究建设项目生产规模与企业现有生产规模的关系; 新建生产规模属于外延型还是外延内涵复合型,以及利用现有场地、公用工程和辅助设施的可能性等因素。

8.工料单价法编制施工图预算程序

准备工作→列项并计算工程量→套用定额单价,计算直 接费→编制工料分析表→计算主材费并调整直接费→按计价程序计取其他费用→复核,填写封面、编制 说明

9.根据最高投标限价的市场化编制发展趋势,材料价格如何处理?

①统一定额已经不是编制最高投标限价的法定依据,最高投标限价也逐渐走向由市场 决定的发展方向。

②采用通用施工工艺的常规工程量清单项目,对于工料机价格根据市场取定,地方发布的人工定额价、材料信息价和机械台班价仅作参考;

③危险性较大分部分项工程确定的价格,应选取数据来源中的最高价编制

10.施工投标报价流程

前期工作(确定参加投标,准备资料→获取招标文件→组建投标报价 班子→研究招标文件、准备与投标有关资料、工程现场调查)→调查询价(收集投标信息、复核工程量、 各种询价→制定项目管理规划)→报价编制

~End~
关注我,获取更多精彩内容呀~
↓↓↓
👇往期回顾
2026一造备考|安装案例电气需注意的点
2026一造备考|安装案例需注意的点(二)
2026一造备考|案例易错点(高频)
2026一造备考|案例结算题遇到的疑惑
2026一造备考|案例工程预付款怎么扣回
2026一造备考|24清单下措施费的变化
2026一造备考|关于数字的考点总结
2026一造备考|工程量变化该怎么调整综合单价
2026一造备考|计价第一章易混淆考点
2026一造备考|计价第二章易混淆考点
2026一造备考|案例第一章易混淆点
2026一造备考|案例第二章易混淆点
2026一造备考|案例第三章易混淆点
2026一造备考|案例第四章易混淆点

相关学习资料
