在农村自建房建设中,污水处理系统是宜居环境的基石。成品钢筋混凝土化粪池作为预制一体化设备,凭借安装快、强度高、密封性好等特点,正成为农村户厕改造与自建排污的主流选择。本文结合工程实践,为您详解成品化粪池的选型、安装及维护全流程。
一、成品化粪池 vs 传统现浇:为什么选成品?
成品化粪池是工厂预制、现场吊装的一体化结构,相比传统现场砌砖或现浇混凝土,它具备显著优势:
1. 工期极短,快速入住
- 传统工艺:需开挖基坑、支模、绑筋、浇筑、养护,全程至少需等待混凝土强度达标,周期长且受天气影响大。
- 成品工艺:工厂预制完成,运抵现场后直接吊装就位,1-2小时即可安装到位,不耽误房屋装修与入住计划。
2. 质量稳定,防渗无忧
- 传统工艺:依赖施工队手艺,易出现蜂窝麻面、施工缝处理不当等问题,导致后期渗漏、发臭,污染地下水。
- 成品工艺:在工厂标准化生产线生产,采用高强度C30以上防水混凝土,整体浇筑无接缝,出厂前严格进行满水闭水试验,防渗等级达P6以上,彻底杜绝渗漏隐患。
3. 结构坚固,寿命超长
- 成品化粪池内部配置高精度钢筋笼,钢筋保护层厚度达标,抗压、抗沉降、抗浮能力强。设计使用寿命通常可达50年以上,真正实现一次投资,终身受用。
4. 造价可控,综合成本低
- 工厂规模化生产降低了材料损耗与人工成本。相比之下,现场施工的模板费、脚手架费、人工工时费等累加起来,实际造价往往更可控且不低。
二、选型关键:如何根据需求挑选规格?
成品化粪池多为模块化设计,选购时需根据家庭人口和房屋排水方式精准匹配。
1. 按容积选型(3-6人家庭参考)
表格
家庭人数 推荐总容积 适用场景
2-3人 2.0 m³ - 2.5 m³ 小户型、老人独居
3-4人 2.5 m³ - 3.0 m³ 农村主流家庭,刚需标配
5-6人 3.0 m³ - 4.0 m³ 人口多,用水量大
计算公式:总有效容积 ≥ 人数 × 0.5 m³/人(依据农村改厕相关标准)。
2. 按类型选型(结构与用途)
- 一体式三格式化粪池:市场最主流。内部已按2:1:3比例分隔为三格,依次完成沉淀、厌氧发酵和澄清储存功能,直接满足环保排放要求。
- 隔油池/调节池(选配):若厨房含油污水较多,可在前端增加一级隔油处理,避免油脂堵塞管道。
三、安装指南:施工现场标准作业
成品化粪池安装看似简单,实则细节决定成败,以下是黄金施工法则:
1. 选址与放线
- 位置:距建筑物外墙≥3米,距饮用水井≥10米,避免污染水源。
- 标高:安装位置地面应高于周边地面100-200mm,防止雨水倒灌。
- 放线:按化粪池尺寸四周放线,确保基坑开挖位置准确。
2. 基坑开挖与垫层
1. 挖方:按放线尺寸开挖,坑底尺寸应比化粪池外径各加宽300mm,便于做垫层和回填操作。
2. 基底处理:挖至设计标高后,夯实基底。若为松软土质,需铺设100mm厚碎石垫层,再浇筑100mm厚C15混凝土垫层,找平夯实。
3. 吊装与就位

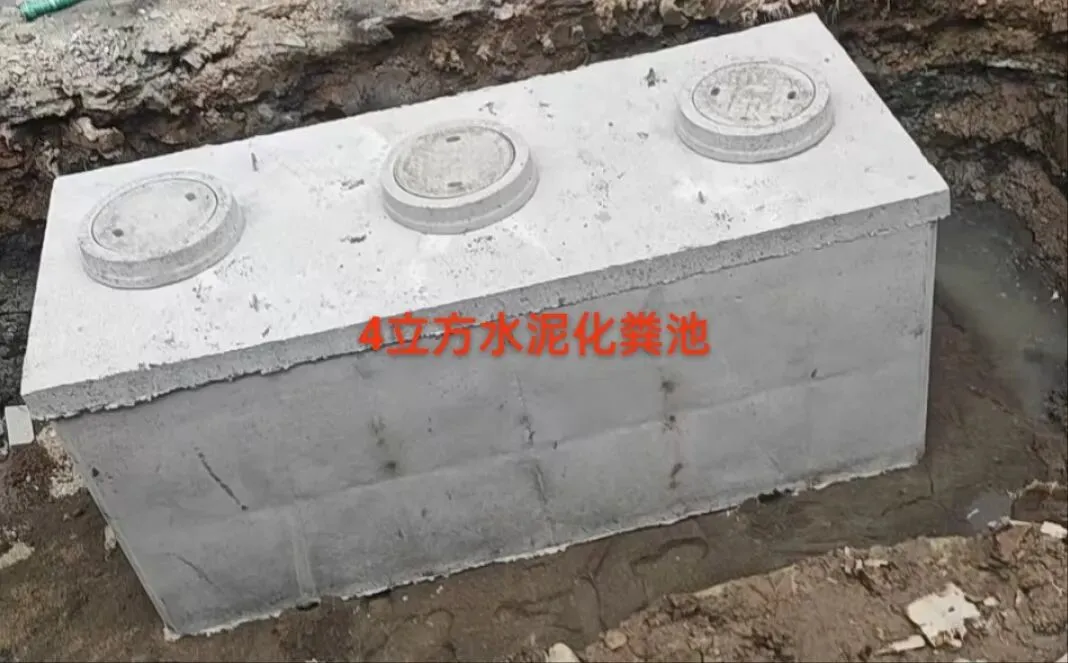

- 使用吊车或挖机配合吊装,轻吊轻放,避免磕碰损坏池体。
- 调整水平,确保池体水平、垂直,进出水口位置与管道方向准确对接。
4. 管道连接与密封(核心)
- 进水管:一般接DN110或DN150 PVC管,接入第一格,管口需低于池内液面,形成水封防臭。
- 过粪管:一池至二池、二池至三池的连通管,需采用斜插式,安装高度符合“前低后高”原则,防止短路流。
- 密封:所有管道与池壁接口,必须使用防水胶圈或防水砂浆严密封堵,这是防臭、防渗漏的关键。
5. 回填与封顶
1. 回填:池体定位后,及时在四周分层回填细土或沙土,每层厚度≤300mm并夯实,严禁回填石块等尖锐硬物。
2. 顶板:若上方需行车或重载,需在顶板上浇筑混凝土加固层或铺设钢筋混凝土盖板。
3. 试水:回填前务必再次进行满水试验,24小时无水位下降方可回填。
