系统集成项目管理工程师案例分析是最容易丢分的题型。不是不会,是答不全——找错题只写结论不写依据,建议题太笼统,计算题跳步丢步骤分。
科科过软考培训给你一套可复用的答题模板,按模板写,不遗漏不丢分。

一、案例分析题的3种常见问法
案例题一般3道简答+1道计算,简答题的问法基本就3种:
找错题: 请指出案例中存在哪些问题(占分最多) 原因分析题: 请分析导致这些问题的原因 建议题: 请给出改进建议或正确做法

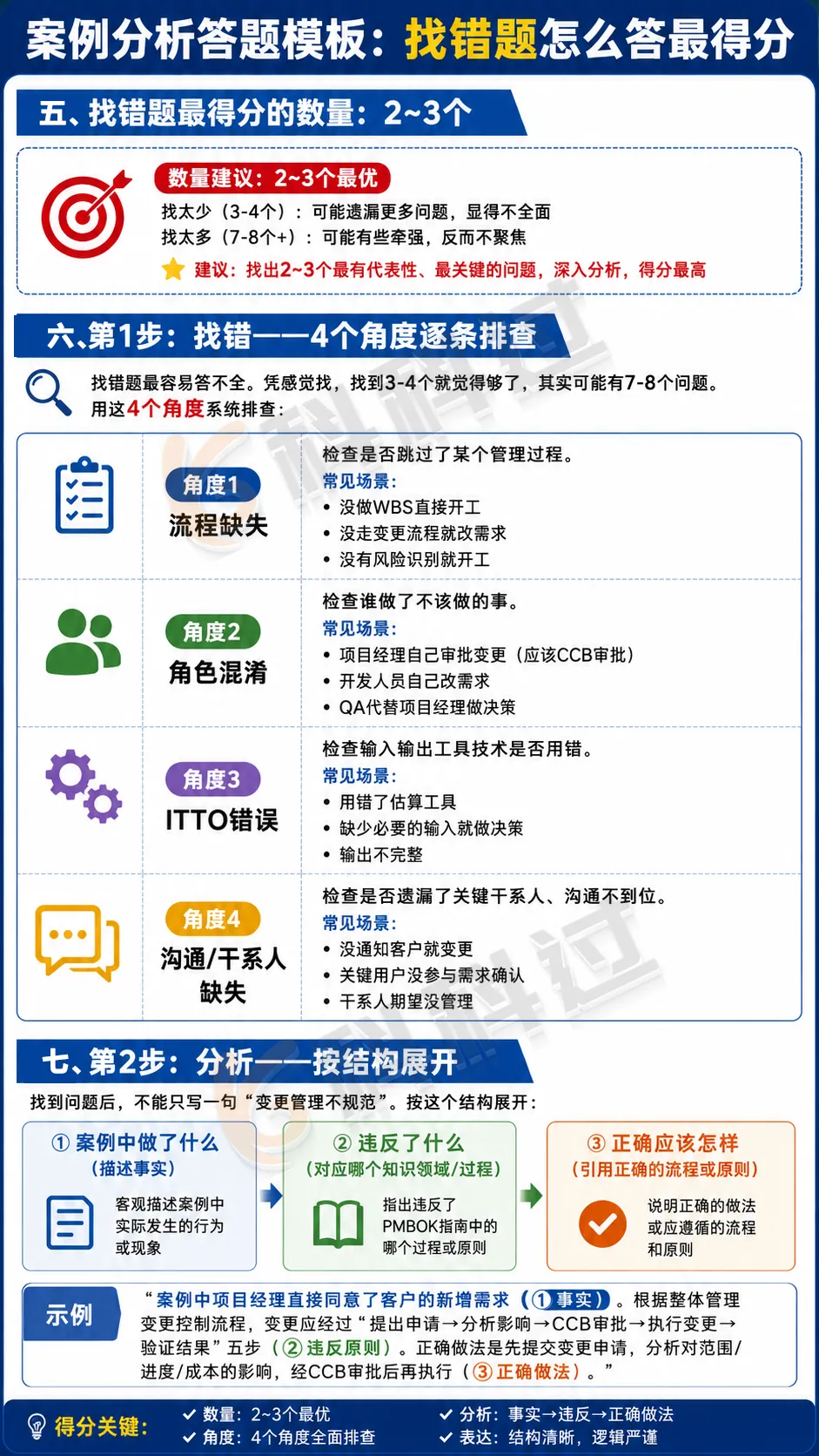

二、第1步:找错——4个角度逐条排查
找错题最容易答不全。凭感觉找,找到3-4个就觉得够了,其实可能有7-8个问题。用这4个角度系统排查:
角度1:流程缺失检查是否跳过了某个管理过程。常见场景:没做WBS直接开工、没走变更流程就改需求、没有风险识别就开工。
角度2:角色混淆检查谁做了不该做的事。常见场景:项目经理自己审批变更(应该CCB审批)、开发人员自己改需求、QA代替项目经理做决策。
角度3:ITTO错误检查输入输出工具技术是否用错。常见场景:用错了估算工具、缺少必要的输入就做决策、输出不完整。
角度4:沟通/干系人缺失检查是否遗漏了关键干系人、沟通不到位。常见场景:没通知客户就变更、关键用户没参与需求确认、干系人期望没管理。

三、第2步:分析——按结构展开
找到问题后,不能只写一句"变更管理不规范"。按这个结构展开:
分析模板:
① 案例中做了什么(描述事实) ② 违反了什么(对应哪个知识领域/过程) ③ 正确应该怎样(引用正确的流程或原则)
示例:
"案例中项目经理直接同意了客户的新增需求(①事实)。根据整体管理变更控制流程,变更应经过'提出申请→分析影响→CCB审批→执行变更→验证结果'五步(②违反原则)。正确做法是先提交变更申请,分析对范围/进度/成本的影响,经CCB审批后再执行(③正确做法)。"
每一条都按这个结构写,阅卷老师一眼看到"事实→违反→正确做法"三要素,给分明确。

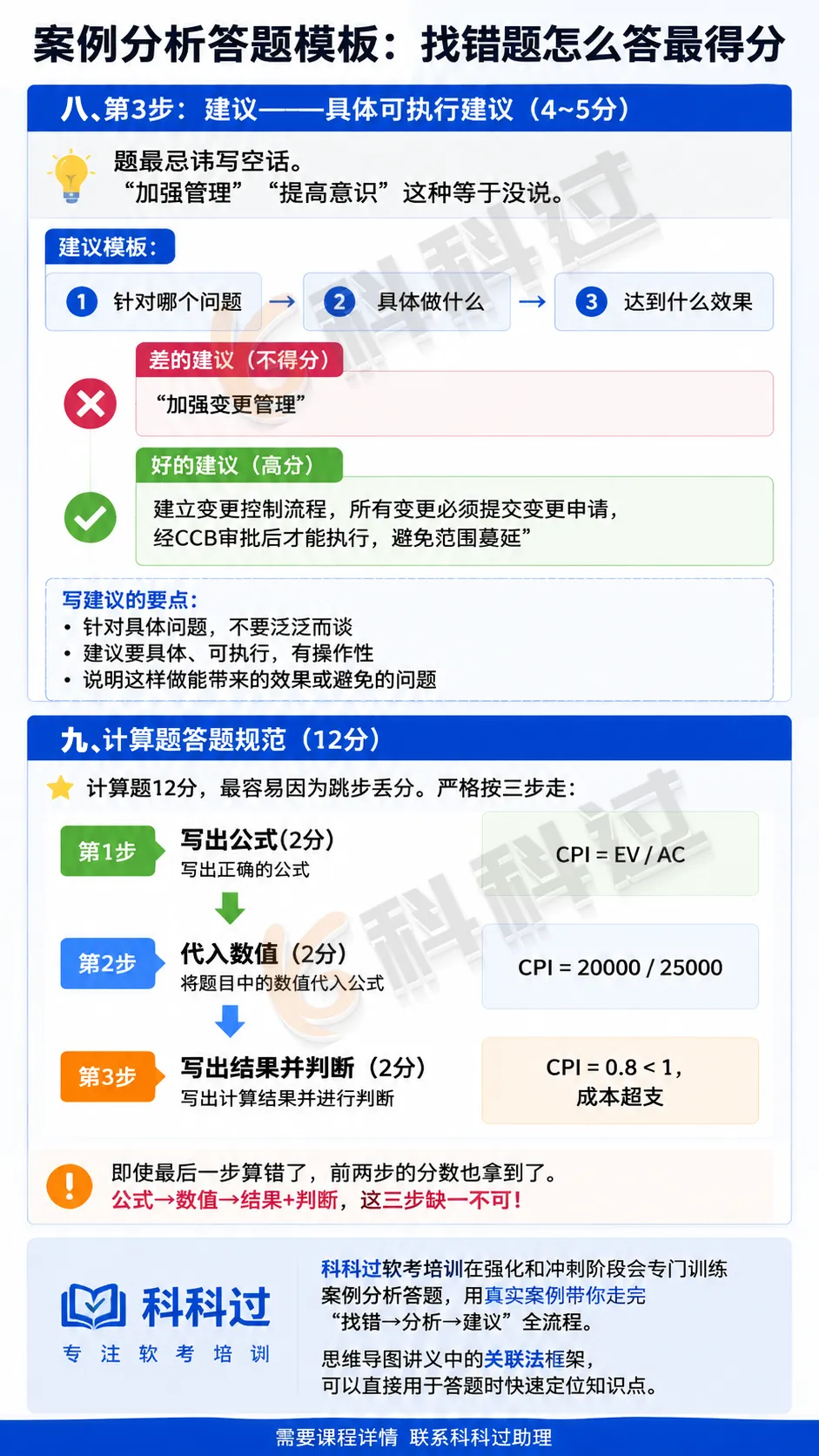

四、第3步:建议——具体可执行
建议题最忌讳写空话。"加强管理""提高意识"这种等于没说。
建议模板:
① 针对哪个问题 ② 具体做什么 ③ 达到什么效果
好的建议 vs 差的建议:
❌ "加强变更管理" ✅ "建立变更控制流程,所有变更必须提交变更申请,经CCB审批后才能执行,避免范围蔓延"

五、计算题答题规范
计算题12分,最容易因为跳步丢分。严格按三步走:
第1步:写出公式(2分)
CPI = EV / AC
第2步:代入数值(2分)
CPI = 20000 / 25000
第3步:写出结果并判断(2分)
CPI = 0.8 < 1,成本超支
即使最后一步算错了,前两步的分数也拿到了。公式→数值→结果+判断,这三步缺一不可。

科科过软考培训在强化和冲刺阶段会专门训练案例分析答题,用真实案例带你走完"找错→分析→建议"全流程。思维导图讲义中的关联法框架,可以直接用于答题时快速定位知识点。需要课程详情联系科科过助理。
