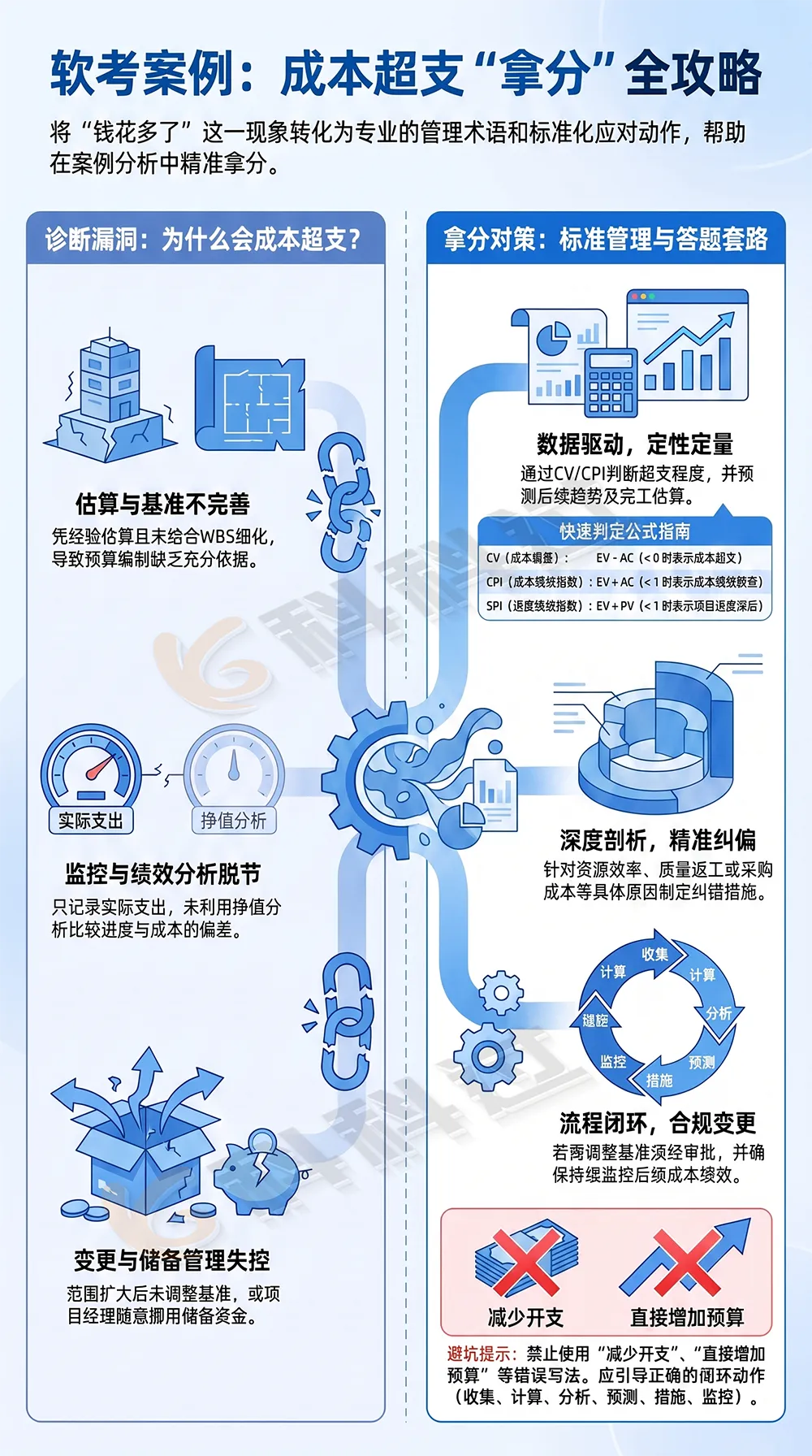

系统集成项目里,成本超支很少是突然发生的。
更常见的情况是:前期估算凭经验,预算没有细化到工作包;执行中只统计花了多少钱,却不比较完成了多少工作;客户增加功能后,成本预算也没有同步调整。等到项目接近交付,才发现资金已经不够。

遇到这类案例,不能只写“节约成本”,而要抓住:
估算是否合理、预算是否形成基准、执行中是否监控、偏差后是否纠正。
一、题干出现这些词,要想到成本管理
如果题干里出现:
项目预算由项目经理凭经验确定; 没有结合WBS进行成本估算; 只记录实际支出,不分析成本绩效; 发生变更后没有调整预算; 项目后期才发现费用严重超支; 项目经理随意使用储备资金。
通常可以判断存在:
成本估算依据不足; 成本预算和成本基准不完善; 成本监控与偏差分析不到位; 变更、风险与成本管理脱节。
科科过软考在讲案例题时,会提醒考生:看到“钱花多了”,不要立即只写压缩支出,要先判断成本超支是估算问题、执行问题,还是范围变化造成的。
二、问题类题目怎么答?
可以这样写:
项目成本管理不规范。项目组未结合WBS、资源需求和活动持续时间进行合理的成本估算,预算编制缺少充分依据;未建立或维护成本基准,项目执行过程中没有定期收集实际成本并开展成本绩效分析;发生范围变更后,也未分析其成本影响并按流程更新相关预算,导致成本偏差未被及时发现和纠正。
三、措施类题目怎么答?
可以这样写:
项目经理应重新核查成本估算和成本基准,收集计划价值、挣值和实际成本等绩效数据,计算成本偏差和成本绩效指数,判断超支程度及变化趋势;分析超支原因,针对资源浪费、返工、采购价格变化或范围扩大等问题制定纠正措施;预测完工尚需估算和完工估算,评估剩余资金是否充足,并持续监控后续成本绩效。
科科过软考宋老师讲成本类案例时,会强调:计算出CPI或CV不是结束,还要根据结果写出项目状态、原因分析和后续措施。

四、可直接套用的完整话术
项目经理应依据成本基准收集项目绩效数据,通过挣值分析计算成本偏差CV和成本绩效指数CPI,判断项目是否超支及超支程度;进一步分析偏差原因,区分估算不准确、资源使用效率低、质量返工、采购成本增加和未经批准的范围扩大等情况;针对原因采取控制支出、优化资源、减少返工、加强采购管理等纠正措施;同时预测完工估算,持续监控成本趋势。若需要调整成本基准,应提交变更申请,经批准后再更新相关计划和基准。
五、题目给出挣值数据怎么写?
如果计算结果为:
CV=EV-AC<0,表示成本超支; CPI=EV÷AC<1,表示成本绩效较差。
答案不能只写计算结果,还应补充:
项目当前成本超支,应分析偏差原因并采取纠正措施,同时预测后续成本绩效和完工估算。
如果同时出现SPI小于1,还要指出:
项目不仅成本超支,而且进度滞后。
六、容易丢分的写法
❌ 不要只写:
“减少开支。” “加强成本控制。” “要求团队节约费用。” “直接增加预算。”
这些措施缺少依据。成本类案例的完整动作应包括:
收集数据、计算偏差、分析原因、预测结果、采取措施、持续监控。
增加预算也不能由项目经理随意决定。如果需要改变成本基准,必须按变更控制流程处理。
科科过软考在案例训练中强调,成本题既有计算,也有管理。只会套公式不够,只写管理空话同样不够,要把“计算结论”和“管理动作”连起来。
最后记住一句:
成本超支后,先用数据看清偏差,再根据原因采取措施,不能一发现钱不够就直接追加预算。
