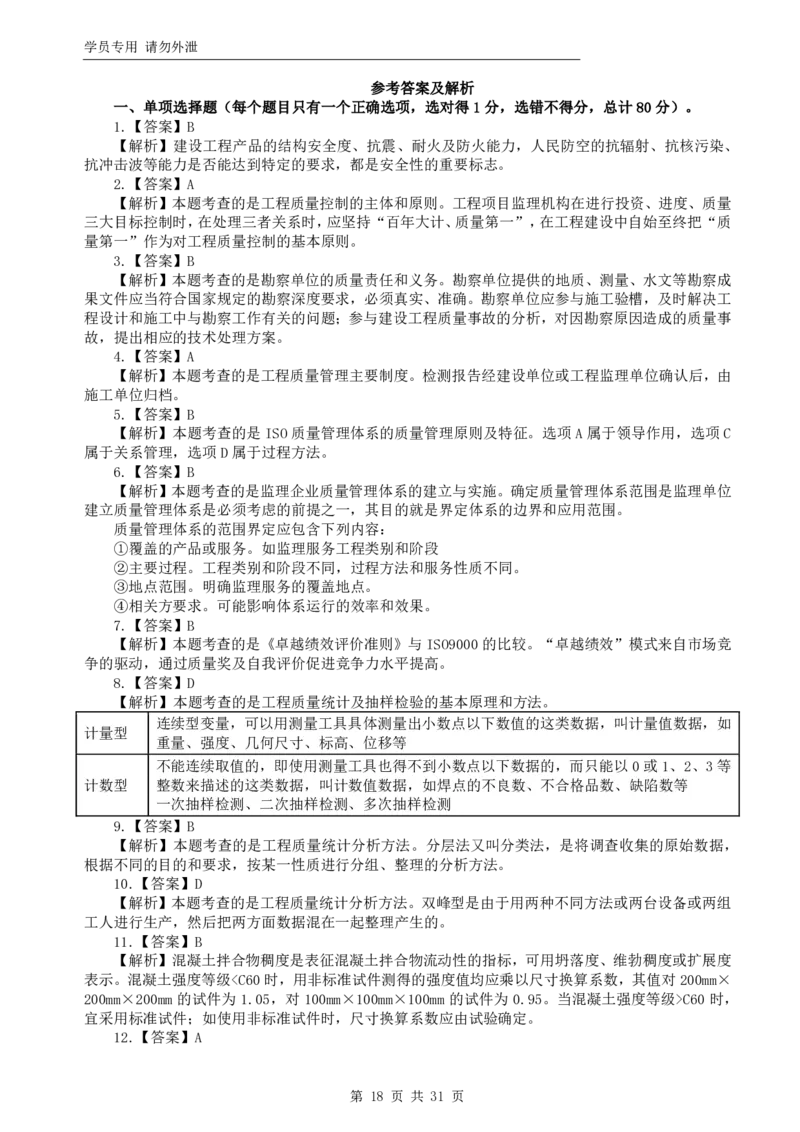

2025环球网校监理工程师《建设工程目标控制》(土建)临考点睛卷
一、单项选择题(每个题目只有一个正确选项,选对得1分,选错不得分,总计80分)。
1.建设工程产品的结构安全度、抗震、耐火及防火能力,人民防空的抗辐射、抗核污染、抗冲击
波等能力是否能达到特定的要求,都是( )的重要标志。
A.可靠性
B.安全性
C.适用性
D.耐久性
2.监理工程师在工程质量控制过程中,自始至终要把坚持( )原则作为工程质量控制的基本原
则。
A.质量第一
B.以人为核心

C.以预防为主
D.质量标准
3.勘察单位对其编制的勘察文件质量负责,应履行的主要职责不包括( )。
A.参与施工验槽
B.制定基础工程施工方案
C.解决工程施工中的勘察问题
D.提出因勘察原因造成质量事故的技术处理方案
4.工程质量检验机构出具的检验报告需经( )确认后,方可按规定归档。
A.监理单位
B.施工单位
C.设计单位
D.工程质量监督机构
5.ISO质量管理体系中,改进的基本内容有( )。
A.确定质量方针、目标
B.提供资源
C.识别相关方关系
D.建立PDCA循环
6.确定质量管理体系范围是监理单位建立质量管理体系是必须考虑的前提之一,其目的是( )。
A.确定覆盖的产品和服务
B.界定体系的边界和应用范围
C.确定监理工作的主要过程
D.明确相关方要求
7.根据《卓越绩效评价准则》,采用卓越绩效模式的驱动力来自( )。
A.标准化导向
B.市场竞争
C.市场准入
D.符合性评审
8.根据抽样检验分类方法,属于计数型抽样检验的质量特性有( )。
A.几何尺寸

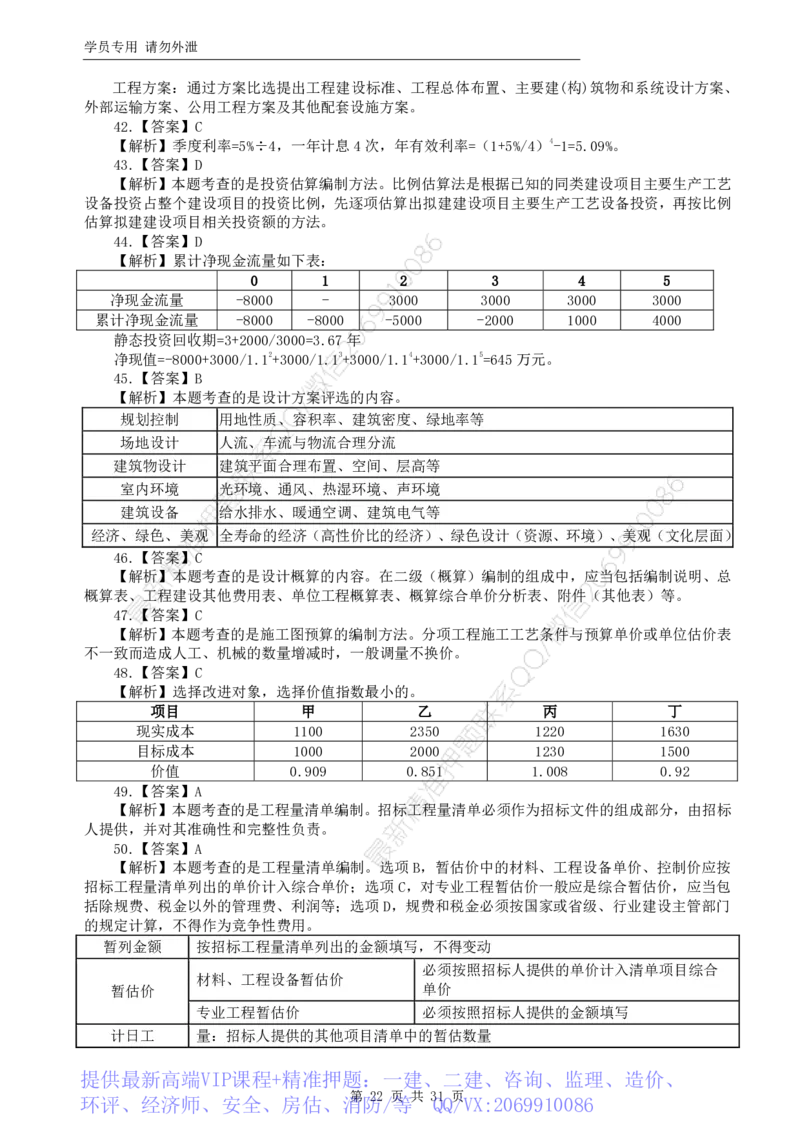

B.重量
C.标高
D.裂缝条数
9.工程质量统计分析方法中,根据不同的目的和要求将调查收集的原始数据,按某一性质进行分
组、整理,分析产品存在的质量问题和影响因素的方法是( )。
A.调查表法
B.分层法
C.排列图法
D.控制图法

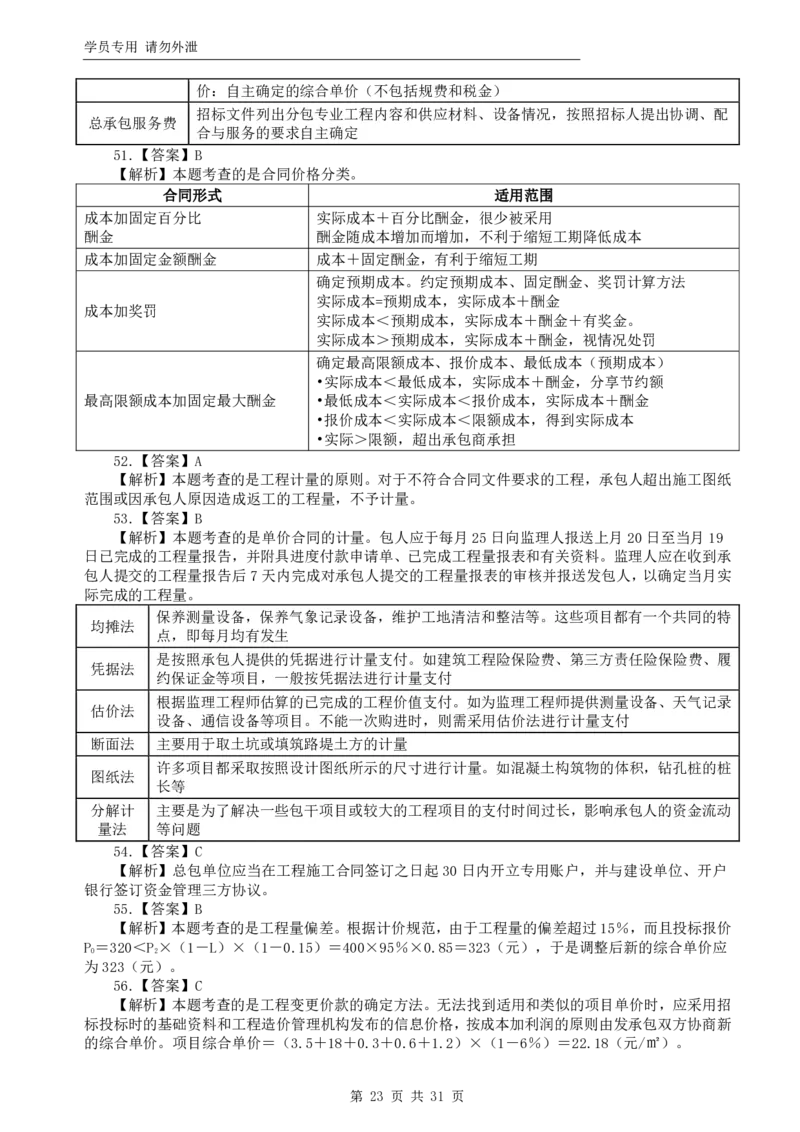

提供最新高端VIP课程+精准押题:一建、二建、咨询、监理、造价、
第 1 页 共 31 页
环评、经济师、安全、房估、消防/等 QQ/VX:2069910086学员专用 请勿外泄
10.将两种不同方法或两台设备或两组工人进行生产的质量特性统计数据混在一起整理,将形成
( )直方图。
A.折齿型

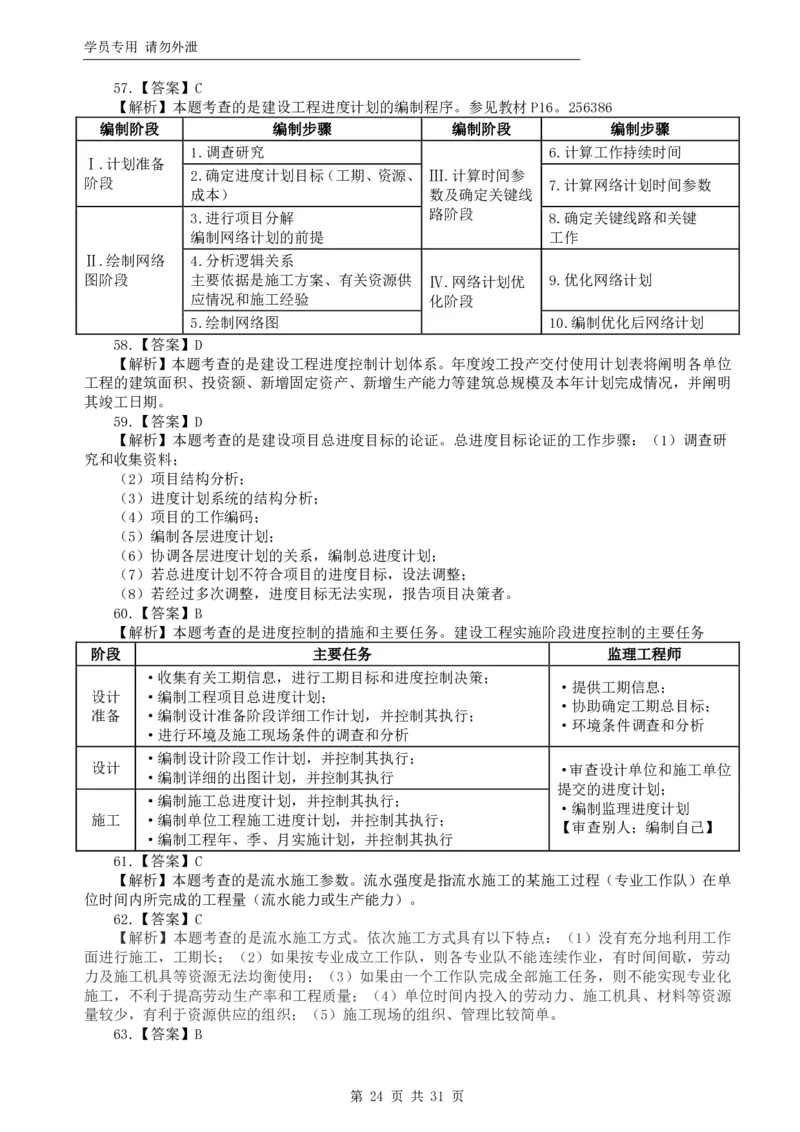

B.缓坡型
C.孤岛型
D.双峰型
11.混凝土拌合物稠度是表征混凝土拌合物( )的指标,可用坍落度、维勃稠度或扩展度表示。
A.黏聚性
B.流动性
C.保水性

D.和易性
12.对由热轧钢筋制成的成型钢筋,当有施工单位或监理单位的代表驻厂监督生产过程,并提供

原材钢筋力学性能第三方检验报告时,可仅进行重量偏差检验。同一厂家、同一类型、同一钢筋来源
的成型钢筋,不超过30t为一批,每批中每种钢筋牌号、规格均应至少抽取( )个钢筋试件。

A.1
B.2
C.3

D.6
13.砌筑砂浆强度试验采用立方体抗压强度试验方法,下列说法正确的是( )。
A.同一验收批砂浆试块强度平均值应≥设计强度等级值的1.15倍
B.同一验收批砂浆试块抗压强度的最小一组平均值<设计强度等级值的85%
C.同一验收批砂浆试块强度平均值应<设计强度等级值的1.10倍
D.同一验收批砂浆试块抗压强度的最小一组平均值≥设计强度等级值的85%
14.建筑结构安全等级为一级,跨度40m及以上的螺栓球节点钢网架结构,其高强度螺栓连接副
应进行( )。
A.预拉力
B.扭矩系数
C.表面硬度试验
D.最小拉力载荷复验
15.关于设计阶段划分的说法,正确的是( )。
A.简单的民用建筑项目,设计可分为初步设计和施工图设计
B.能源建设项目,按合同约定可以不做初步设计,直接进行施工图设计
C.市政建设项目,一般分为初步设计和施工图设计两个阶段

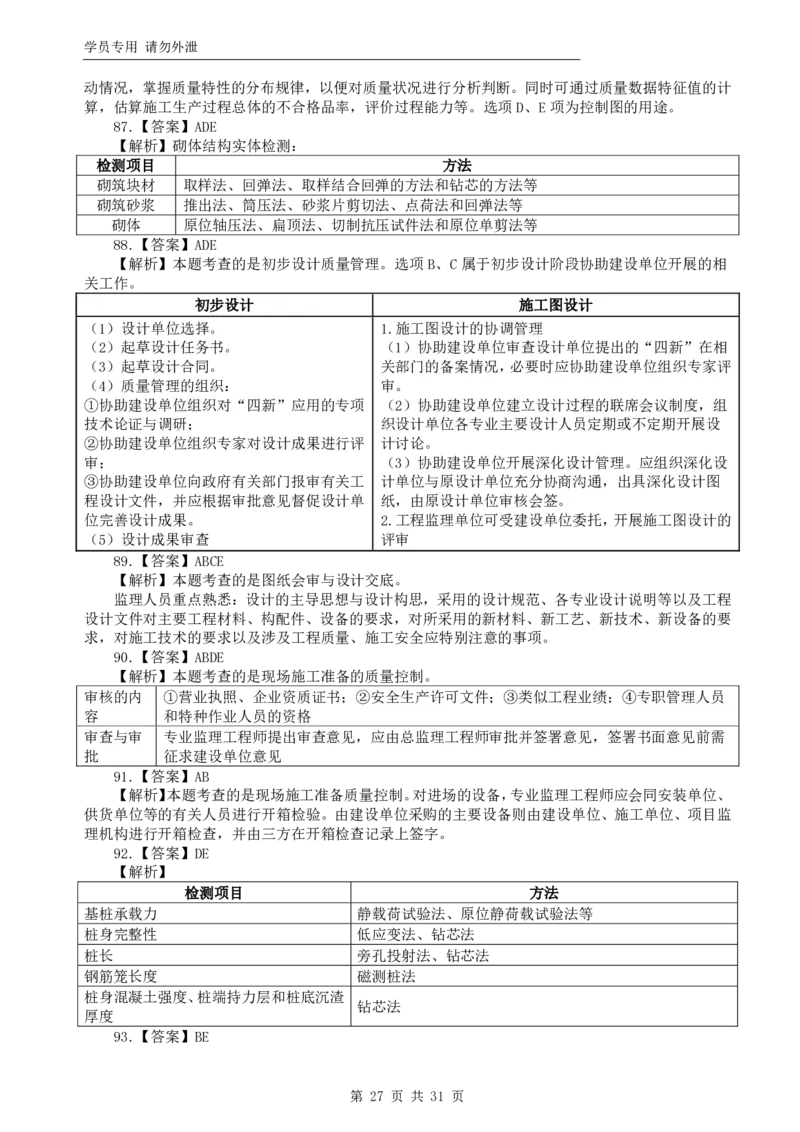

D.简单的民用建筑项目,初步设计之后应增加单项技术设计阶段
16.重点审核设计方案的设计参数、设计标准、设备选型和结构造型、功能和使用价值,属于设
计方案评审的( )。
A.总体方案评审

B.专业设计方案评审
C.设计方案审核
D.施工图设计评审
17.新材料不符合强制性标准规定,应当由( )提请建设单位组织专题技术论证。
A.建设行政主管部门
B.拟采用单位
C.监理单位
D.设计单位
18.在施工质量验收过程中,涉及结构安全的试块、试件以及有关材料,应按规定进行( )检
测。
A.平行
B.巡视
C.抽样

第 2 页 共 31 页学员专用 请勿外泄
D.见证取样
19.项目监理机构在审批施工方案时,应检查施工单位内部审批是否完善、签章是否齐全,重点
核对审批人是否为( )。

A.项目经理
B.施工单位质量负责人
C.施工方案编制人
D.施工单位技术负责人

20.监理机构对施工方案的审查内容是( )。
A.施工总平面布置
B.施工工艺技术
C.资金、劳动力等资源供应计划
D.编制程序
21.在施工准备阶段,专业监理工程师应检查施工试验室的内容不包括( )。
A.试验室资质等级及试验范围
B.试验室管理制度
C.试验设备的合格证书
D.试验人员资格证书
22.对于进口材料、构配件和设备,联合检查由( )提出申请,( )组织,( )主持。
A.施工单位,监理机构,建设单位
B.建设单位,施工单位,总监理工程师
C.监理单位,施工单位,建设单位
D.供货单位,监理机构,施工单位
23.下列报审、报验表中,需总监理工程师签署审查意见,建设单位代表签字的有( )。
A.试验室报审报验
B.工程开工报审表
C.工程开工令
D.工程材料、构配件、设备报审表
24.项目监理机构对工程质量旁站监理的内容有( )。
A.特种作业人员是否持证上岗
B.施工现场管理人员是否到位
C.使用的材料、构配件和设备是否合格
D.检查施工单位现场质检人员到岗情况
25.施工前,应由( )制定分项工程和检验批的划分方案,并由( )审核。
A.监理工程师,建设单位
B.施工单位,项目监理机构
C.施工单位,建设单位
D.监理工程师,项目监理机构
26.根据《混凝土结构工程施工质量检验规范》,对有抗冻抗渗或其他要求的混凝土用卵石或碎
石,含泥量应满足的要求是( )。
A.含泥量不大于3.0%
B.含泥量不大于2.0%
C.含泥量不大于1.0%
D.含泥量不大于5.0%
27.对于装配式建筑预制混凝土构件施工质量控制,生产准备阶段的质量控制内容有( )。
A.生产工艺流程审核
B.参与生产工艺技术交底会
C.审核工厂提供的预制构件型式检验报告
D.构件吊装
28.当专业验收规范对工程中的验收项目未作出相应规定时,应由( )组织相关单位制定专项
验收要求。涉及安全、节能、环境保护等项目的专项验收要求应由( )组织专家论证。
第 3 页 共 31 页学员专用 请勿外泄
A.监理单位,建设单位
B.建设单位,建设单位
C.施工单位,监理单位
D.设计单位,监理单位
29.施工质量不合格经加固补强的分项、分部工程,通过改变外形尺寸仍能满足安全使用要求的,
可按( )和协商文件进行验收。
A.技术处理方案
B.设计单位意见
C.设计变更处理
D.质量事故责任
30.发生工程质量缺陷后,( )进行质量缺陷调查,分析质量缺陷产生的原因,并提出经( )
认可的处理方案。
A.监理机构,建设单位
B.施工单位,建设单位
C.施工单位,设计单位
D.监理机构,设计单位
31.监理工程师最终确认工程质量事故的技术处理是否达到了预期的目的,应通过组织( )。
A.观察和必要的判断
B.检查和必要的鉴定
C.回访和必要的跟踪
D.分析和必要的验证
32.关于设备采购的质量控制,以下说法不正确的有( )。
A.成套设备及生产线设备采购,宜采用向厂家订购的方式
B.建设单位采购,采购方案由监理机构协助建设单位编写报建设单位批准
C.市场采购设备,一般用于标准设备的采购
D.向厂家订购设备,质量控制工作的首要环节是选择一个合格的供货厂商
33.某建设项目,建筑安装工程费为40000万元,设备工器具费为5000万元,建设期利息为1800
万元,工程建设其他费用为4000万元,建设管理费200万元,建设期预备费为9700万元(其中基本
预备费为4900万元),项目的铺底流动资金为600万元。则该项目的静态投资部分的金额为( )
万元。
A.58700
B.53800
C.54100
D.53900
34.为了有效控制建设工程投资,项目监理机构宜采取的经济措施是( )。
A.参与处理索赔事宜
B.进行工程计量
C.审核施工组织设计
D.落实投资控制职能分工
35.施工企业提供预付款担保和履约担保所发生的各项费用,属于建筑安装工程费中的( )。
A.财产保险费
B.规费
C.企业管理费
D.社会保险费
36.建筑材料出厂价4000元/吨,运输费用100元/吨,运输损耗率1%,采购保管费费率2%,以
上数据均不含增值税。该材料(不含增值税)单价为( )元/吨。
A.4120.80
B.4141.00
C.4223.82
D.4182.00
第 4 页 共 31 页学员专用 请勿外泄
37.某公司从国外进口一套机电设备,相关费用折合成人民币为:离岸价1500万元,国外运费90
万元,国外运输保险费4.5万元,银行财务费6万元,进口关税税率10%,增值税税率13%。该进口
设备增值税为( )万元。
A.207.285
B.214.500
C.228.794
D.228.014
38.某项目建设期2年,共向银行借款30000万元,借款年利率4.5%。第1年和第2年借款比例
分别为45%和55%。假设借款在各年内均衡使用,建设期内只计息不付息。编制设计概算时,该项目
建设期利息总和为( )万元。
A.1296.169
B.607.500
C.992.419
D.1984.838
39.根据《国务院关于决定调整固定资产投资项目资本金比例的通知》,投资项目资本金最低比
例要求为25%的是( )。
A.钢铁、电解铝项目
B.机场项目
C.水泥项目
D.城市轨道交通项目
40.《关于规范实施政府和社会资本合作新机制的指导意见》指出,PPP应全部采取( )实施,
根据项目实际情况,合理采用具体的实施方式。
A.政府融资计划模式
B.私人融资计划模式
C.特许经营模式
D.特许合同模式
41.根据《政府投资项目可行性研究报告编写大纲(2023年版)》,编写项目可行性研究报告时,
应在( )项下提出工程总体布置、主要构(建)筑物、姓名建设组织模式和机构设置等内容。
A.项目建设背景和必要性
B.项目需求分析和产出方案
C.项目选址与要素保障
D.项目建设方案
42.某企业向金融机构借入一笔资金,年名义利率5%,按季计息,该笔资金的年有效利率是( )。
A.5%
B.5.06%
C.5.09%
D.5.12%
43.比例估算法是根据( ),先逐项估算出拟建建设项目主要生产工艺设备投资,再按比例进
行估算拟建建设项目相关投资额的方法。
A.拟建建设项目主要生产工艺设备投资占同类整个建设项目的投资比例
B.拟建建设项目主要生产工艺设备投资占拟建整个建设项目的投资比例
C.已知建设项目主要生产工艺设备投资占拟建整个建设项目的投资比例
D.已知的同类建设项目主要生产工艺设备投资占整个建设项目的投资比例
44.某投资方案建设期为1年,第1年年初投资8000万元,第2年开始盈利,运营期为4年,运
营期每年年末净收益为3000万元,净残值为零。若基准率为10%,则该投资方案的财务净现值和静态
投资回收期分别为( )。
A.1510万元和3.67年
B.1510万元和2.67年
C.645万元和2.67年
D.645万元和3.67年
提供最新高端VIP课程+精准押题:一建、二建、咨询、监理、造价、
第 5 页 共 31 页
环评、经济师、安全、房估、消防/等 QQ/VX:2069910086学员专用 请勿外泄
45.建筑出入口应根据场地条件、建筑使用功能、交通组织以及安全疏散等要求进行设置,属于
( )评价的内容。
A.场地设计
B.建筑物设计
C.规划控制指标
D.绿色设计
46.在设计概算文件的编制形式中,二级概算编制的组成,不应包括( )。
A.编制说明
B.总概算表
C.综合概算表
D.单位工程概算表
47.在采用定额单价法编制施工图预算的过程中,套用定额单价时,发现分析工程施工工艺条件
与预算单价不一致,则应当( )。
A.直接套用
B.换算预算价格
C.调量不调价
D.编制补充单位估价表
48.某单位工程由甲、乙、丙和丁4个分部工程组成,相关数据如下表,运用价值工程原理判断,
应作为优先改进对象的是( )。
项目 甲 乙 丙 丁
现实成本 1100 2350 1220 1630
目标成本 1000 2000 1230 1500
A.甲
B.丙
C.乙
D.丁
49.采用工程量清单招标时,由工程造价咨询人提供了招标工程量清单,对其完整性和准确性负
责的单位是( )。
A.发布招标文件的招标人
B.发放招标文件的招标代理人
C.编制清单的工程造价咨询人
D.招标人的上级管理单位
50.根据《建设工程工程量清单计价规范》(GB50500-2013),关于工程量清单编制的说法,正
确的是( )。
A.综合单价包括应由投标人承担的全部风险费用
B.招标文件提供了暂估单价的材料,其材料费用应计入其他项目清单费
C.专业工程暂估价包括规费、税金等在内
D.规费和总承包服务费必须按有关部门的规定计算,不得作为竞争性费用
51.不能促使承包人降低工程成本,甚至最可能“鼓励”其增大工程成本的合同形式是( )。
A.成本加固定金额酬金合同
B.成本加固定百分比酬金合同
C.成本加奖罚合同
D.最高限额成本加固定最大酬金合同
52.某工程基础底板的设计厚度为1.6米,施工单位实际施工的厚度为1.7米,在工程款的计量、
支付时,多做部分的工程量应( )。
A.不予计量
B.予以计量
C.计量一半
D.由业主与施工单位协商处理
53.为了解决一些包干项目或较大工程项目的支付时间过长、影响承包人的资金流动等问题,在
第 6 页 共 31 页学员专用 请勿外泄
工程计量时,可以采用( )。
A.估价法
B.分解计量法
C.均摊法
D.图纸法
54.根据《工程建设领域农民工工资专用账户管理暂行办法》,总包单位应当在工程施工合同签
订之日起( )日内开立专用账户,并与建设单位、开户银行签订资金管理三方协议。
A.7
B.15
C.30
D.60
55.某工程项目的最高投标限价的综合单价为400元,投标报价的综合单价为320元,投标报价
浮动率为5%。如果履行合同过程中,工程量偏差超过15%,则其综合单价应调整为( )元。
A.320
B.323
C.400
D.460
56.某工程采用工程量清单计价。施工过程中,业主将屋面防水变更为PE高分子防水卷材(1.5mm)。
清单中无类似项目,工程所在地造价管理机构发布该卷材单价为18元/㎡,该地区定额人工费为3.5
元/㎡,机械使用费为0.3元/㎡,除卷材外的其他材料费为0.6元/㎡,管理费和利润为1.2元/㎡。
若承包人报价浮动率为6%,则发承包双方协商确定该项目综合单价的基础为( )元/㎡。
A.25.02
B.23.60
C.22.18
D.21.06
57.建设工程进度计划的编制一般包含以下四个阶段:①计划准备阶段、②计算时间参数及确定
关键线路阶段、③网络计划优化阶段、④绘制网络图阶段,其正确程序应该是( )。
A.①②③④
B.①③②④
C.①④②③
D.①②④③
58.( )阐明各单位工程的建筑总规模及本年计划完成情况。
A.年度计划项目表
B.投资计划年度分配表
C.工程项目总进度计划
D.年度竣工投产交付使用计划表
59.某建设项目工程总承包方为了协助业主进行项目总进度目标的控制,对项目的总进度目标进
行了分析和论证,编制了项目总进度纲要。在总进度目标论证时做了以下工作:①调查研究;②编制
总进度计划;③编制各层进度计划;④项目结构分析;⑤项目的工作编码;⑥进度计划系统的结构分
析等,则建设项目工程总承包方进行总进度目标论证时,其工作顺序应为( )。
A.①-②-③-⑥-④-⑤
B.①-③-②-⑥-④-⑤
C.①-③-②-⑤-④-⑥
D.①-④-⑥-⑤-③-②
60.建设工程施工阶段进度控制的主要任务是( )。
A.调查和分析工程环境及施工现场条件
B.编制施工总进度计划,并控制其执行
C.进行工程项目工期目标和进度控制决策
D.编制年度竣工投产交付使用计划
61.建设工程组织流水施工时,某专业工作队在单位时间内所完成的工程量称为( )。
第 7 页 共 31 页学员专用 请勿外泄
A.流水节拍
B.流水步距
C.流水强度
D.流水节奏
62.工程项目组织依次施工的特点是( )。
A.能充分利用工作面进行施工,工期较短
B.能由一个工作队完成全部工作任务,有利于专业化作业
C.单位时间内利用的施工机具少,有利于调配施工机具
D.专业工作队连续施工,有利于最大限度地搭接施工
63.在组织流水施工过程中,流水步距的大小取决于相邻两个施工过程在各个施工段上的( )。
A.技术间歇
B.流水节拍及流水施工的组织方式
C.搭接时间
D.劳动强度
64.某分部工程有3个施工过程,分为4个施工段组织流水施工。各施工过程的流水节拍分别为3
天、5天、4天、3天,3天、4天、4天、2天和4天、3天、3天、4天,则流水施工工期为( )
天。
A.20
B.21
C.22
D.23
65.在不影响其紧后工作最早开始时间的前提下,本工作可利用的机动时间为( )。
A.总时差
B.最迟开始时间
C.自由时差
D.最迟完成时间
66.某工程双代号网络计划如下图所示,关键线路有( )条。
A.1
B.2
C.3
D.4
67.某工程双代号网络计划如图所示,其中E工作的最早开始时间和最迟开始时间是( )。
第 8 页 共 31 页学员专用 请勿外泄
A.3和5
B.3和6
C.4和5
D.4和6
68.某工程双代号时标网络计划(时间单位:周)如下图所示,其中工作 E 的总时差和自由时差
( )。
A.分别为1周和0周
B.均为1周
C.分别为2周和1周
D.均为2周
69.下图所示的双代号时标网络计划中,如果 C、F、J 三项工作因共用一台施工机械而必须顺序
施工,则该施工机械在施工现场的最小闲置时间为( )周。
A.0
B.1
C.2
D.3
70.在工程网络计划中,关于计划工期的说法,正确的是( )。
A.根据网络计划确定计划工期时,可不考虑要求工期
B.当未规定要求工期时,计划工期可小于计算工期
C.根据网络计划确定计划工期时,计划工期须等于计算工期
提供最新高端VIP课程+精准押题:一建、二建、咨询、监理、造价、
第 9 页 共 31 页
环评、经济师、安全、房估、消防/等 QQ/VX:2069910086学员专用 请勿外泄
D.当有要求工期时,计划工期不大于要求工期
71.某工作有且仅有两个紧后工作C、D,其中C工作最早开始时间为10(计算坐标系,下同),
最迟完成时间为28,持续时间为15天;D工作最早完成时间为18,最迟完成时间为20,持续时间为
6天;该工作与C工作间的时间间隔为2天,与D工作间的时间间隔为4天,则该工作的总时差为( )
天。
A.3
B.4
C.5
D.6
72.在建设工程进度调整的系统过程中,采取措施调整进度计划时,应当以( )为依据。
A.本工作及后续工作的总时差
B.本工作及后续工作的自由时差
C.非关键工作所拥有的机动时间
D.总工期和后续工作的限制条件
73.下列关于某项工作进度偏差对后续工作及总工期的影响的说法中,正确的是( )。
A.工作的进度偏差大于该工作的总时差时,则此进度偏差只影响后续工作
B.工作的进度偏差大于该工作的总时差时,则此进度偏差只影响总工期
C.工作的进度偏差未超过该工作的自由时差时,则此进度偏差不影响后续工作
D.非关键工作出现进度偏差时,则此进度偏差不会影响后续工作
74.工程网络计划中某工作的实际进度偏差影响总工期时,可通过压缩( )的工作持续时间来
进行调整。
A.总时差最小
B.自由时差最小
C.总时差最大
D.自由时差最大
75.下列选项,不属于确定建设工程设计进度控制总目标时的主要依据的是( )。
A.设计工期定额
B.工程项目的技术先进程度
C.建设工程总进度目标对设计周期的要求
D.设计费用
76.某工程单代号搭接网络计划如下图所示,其中B和D工作的最早开始时间是( )。
A.4和4
B.6和7
C.2和0
D.2和2
77.施工总进度计划的编制过程中,确定各单位工程的施工期限的下一步是( )。
A.计算工程量
B.编制初步施工总进度计划
C.确定各单位工程的开竣工时间和相互搭接关系
D.编制正式施工总进度计划
78.在建设工程施工阶段,为了减少或避免工程延期事件的发生,监理工程师应( )。
第 10 页 共 31 页学员专用 请勿外泄
A.提醒业主履行施工合同中的职责
B.及时支付工程进度款
C.及时提供施工场地及设计图纸
D.及时供应建筑材料及设备
79.关于工程延期审批原则的说法,正确的是( )。
A.导致工期拖延确实属于承包单位的原因
B.工期拖延事件必须位于施工进度计划的关键线路上
C.承包单位应在合同规定的有效期内以书面形式提出索赔通知
D.批准的工程延期必须符合实际情况
80.物资供应计划编制的任务是在确定计划需求量的基础上,经过综合平衡后,提出( )。
A.申请量和采购量
B.采购量和库存量
C.库存量和供应量
D.供应量和申请量
二、多项选择题(共40题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有
1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
81.竣工验收应具备的条件包括( )。
A.完成建设工程设计和合同约定的各项内容
B.有完整的技术档案
C.有施工单位签署的工程保修书
D.有工程使用的主要建筑材料、构配件和设备的进场试验报告
E.有建设单位签署的质量合格文件
82.建设工程保修期内出现的质量问题,不属于施工单位保修责任的有( )。
A.建设单位负责采购的给排水管道破裂
B.分包单位完成的屋面防水工程出现渗漏
C.建设单位使用不当造成的质量缺陷
D.运输公司货车撞裂建筑墙体
E.不可抗力造成的质量缺陷
83.建立监理单位质量管理体系时,质量管理体系的范围界定应包含( )。
A.过程适用性评价
B.覆盖的产品或服务
C.环境与风险评价
D.主要过程
E.相关方要求
84.监理单位的工程项目质量控制系统构成应包括( )。
A.组织机构
B.工作制度
C.监理程序
D.监理方法
E.资格认证
85.根据《建筑工程施工质量验收统一标准》,关于二次抽样检验的说法。正确的是( )。
A.α和β分别代表生产方风险和使用方风险
B.α和β分别代表存伪错误和弃真错误
C.主控项目对应于合格质量水平的α和β不宜超过5%
D.二次抽样检验涉及三个参数
E.一般项目对应于合格质量水平的α和β不宜超过10%
86.在质量管理中,直方图的用途有( )。
A.分析判断产品的质量状况
B.估算施工生产过程总体的不合格率
C.评价过程能力
第 11 页 共 31 页学员专用 请勿外泄
D.分析生产过程是否稳定
E.控制生产过程质量状态
87.下列砌体结构实体检测方法中,属于砌筑砂浆强度现场检测方法的有( )。
A.回弹法
B.原位轴压法
C.扁顶法
D.推出法
E.筒压法
88.施工图设计阶段,项目监理机构开展质量管理相关服务的工作内容有( )。
A.协助审查设计单位提出的“四新”在相关部门的备案情况
B.协助建设单位起草设计任务书
C.协助建设单位组织对“四新”应用的专项技术论证与调研
D.协助开展深化设计管理
E.协助建设单位建立设计过程的联席会议制度
89.总监理工程师组织监理人员熟悉工程设计文件,监理人员重点熟悉( )。
A.设计的主导思想与设计构思
B.采用新材料、新工艺、新技术、新设备的要求
C.对施工技术的要求以及涉及工程质量、施工安全应特别注意的事项
D.设计人员的信息
E.设计规范、专业设计说明对材料、构配件、设备的要求
90.分包工程开工前,专业监理工程师对分包单位资格审核应包括的基本内容有( )。
A.营业执照、企业资质等级证书
B.安全生产许可证
C.分包合同的支付方式是否合理
D.专职管理人员和特种作业人员的资格
E.类似工程业绩
91.对进场的设备,专业监理工程师应会同( )等的有关人员进行开箱检验。
A.安装单位
B.供货单位
C.建设单位
D.质量监督机构
E.设计单位
92.据《建筑地基检测技术规范》,检测基桩桩身完整性可采用的方法有( )。
A.静载荷试验法
B.旁孔投射法
C.磁测桩法
D.钻芯法
E.低应变法
93.按《建筑工程施工质量验收统一标准》的规定,建筑工程施工质量验收中子分部是按( )
划分的。
A.工程量
B.专业系统及类别
C.施工工艺
D.工程部位
E.施工程序
94.地基与基础分部工程质量验收的参加者有( )。
A.施工单位项目负责人
B.建设单位负责人
C.勘察单位项目负责人
D.设计单位项目负责人
第 12 页 共 31 页学员专用 请勿外泄
E.施工单位项目技术负责人
95.根据住房和城乡建设部颁发的《工程质量安全手册(实行)》,各分部工程实体质量的控制
要求,说法正确的有( )。
A.桩基础承载力检验结果应符合设计要求。施工结束后,混凝土灌注桩、预制桩应采用低应变法
等方法对桩身完整性进行检验,混凝土灌注桩采用28d试块强度或钻芯法进行强度检验
B.受力钢筋保护层厚度的合格点率应达到80%及以上
C.厚涂型防火涂料的涂层厚度,80%及以上面积应符合有关耐火极限的设计要求,且最薄处厚度
不应低于设计要求的85%
D.预制柱的底部应设置键槽且宜设置粗糙面;键槽应均匀布置,键槽深度一般在40mm左右
E.有防水要求的大体积底板与侧墙相连接的施工缝,应采取钢板止水带处理措施
96.工程质量事故的实况资料是找出质量事故原因和确定处理对策的基础,它主要来自( )。
A.施工单位的质量事故调查报告
B.基坑监测合同
C.有关的技术文件和档案
D.有关的设计文件
E.监理机构所掌握的质量事故相关资料
97.项目监理机构处理施工单位提出的工程变更费用时,正确的做法有( )。
A.自主评估工程变更费用
B.组织建设单位、施工单位协商确定工程变更费用
C.根据工程变更引起的费用和工期变化变更施工合同
D.变更实施前,与建设单位、施工单位协商确定工程变更的计价原则、方法
E.建设单位与施工单位未能就工程变更费用达成协议时,自主确定一个价格作为最终结算的依据
98.下列费用中,属于工程建设其他费的有( )。
A.工程招标费
B.施工单位的临时设施费
C.市政公用配套设施费
D.检验试验费
E.工器具及生产家具购置
99.进口设备抵岸价的构成部分有( )。
A.设备到岸价
B.外贸手续费
C.设备运杂费
D.进口设备增值税
E.进口设备检验鉴定费
100.与发行股票相比,企业通过发行债券进行筹资的缺点是( )。
A.企业经营灵活性降低
B.可能使企业总资金成本增大
C.可能产生财务杠杆负效应
D.企业筹资成本较高
E.影响股东的控股权
101.利用经济评价指标评判项目的可行性时,说法错误的有( )。
A.财务内部收益率≥行业基准收益率,方案可行
B.静态投资回收期>行业基准投资回收期,方案可行
C.财务净现值>0,方案可行
D.总投资收益率≥行业基准投资收益率,方案可行
E.财务净年值<0,方案可行
102.某项目基准收益率为8%,计算期内现金流量如下表(单位:万元)。依据下述资料进行项
目财务评价可以得到的结论有( )。
年份 1 2 3 4 5 6
净现金流量 -1000 200 400 400 400 400
第 13 页 共 31 页学员专用 请勿外泄
A.项目自投产期初开始的静态投资回收期为4年
B.项目财务净现值大于零
C.项目总投资收益率为25%
D.项目内部收益率大于8%
E.项目的动态投资回收期长于4年
103.关于项目财务分析和经济分析关系的说法,正确的有( )。
A.财务分析的数据资料是经济分析的基础
B.两种分析所站立场和角度相同
C.两种分析的对象不同
D.大型项目中,经济分析是财务分析的前提
E.两种分析计量费用和效益的价格尺度不同
104.审核投标报价时,对分部分项工程综合单价的审核内容有( )。
A.综合单价的确定依据是否正确
B.清单中提供了暂估单价的材料是否按暂估的单价进入综合单价
C.暂列金额是否按规定纳入综合单价
D.单价中是否考虑了承包人应承担的风险费用
E.总承包服务费的计算是否正确
105.根据《标准施工招标文件》,下列导致承包人工期延误和费用增加的事件中,承包人能同时
获得工期、费用和利润索赔的有( )。
A.承包人应监理人要求对材料重新检验且检验结果合格
B.设计单位提供图纸延误
C.采用合同未约定的安全作业环境及安全施工措施
D.异常恶劣的气候条件
E.发包人的原因造成工期延误
106.根据《计价规范》的有关规定,下列合同价款调整的描述中,正确的是( )。
A.出现合同价款调减事项后的14天内,承包人应提交合同价款调减报告并附相关资料
B.招标的工程,法律法规变化的基准日为投标截止日期前第28天
C.发包人收到承包人合同价款调整报告7天内未确认,视为报告被认可
D.若在合同履行期间项目特征描述发生变化,应按实际施工的项目特征,重新确定综合单价,并
调整合同价款
E.发承包双方对合同价款调整的意见不能达成一致,只要对双方履约不产生实质影响的,双方应
继续履行合同义务,直到其按照合同约定的争议解决方式得到处理
107.关于支付工程预付款及预付款保函的说法,正确的有( )。
A.重大项目应一次性支付
B.重大项目应按年度计划逐年支付
C.发包人应在签订合同后7天内支付
D.预付款担保的金额随着预付款的扣回应逐渐减少
E.实行工程量清单计价的工程,实体性消耗和非实体性消耗部分应在合同中分别约定预付款比例
108.赢得值法的评价指标有( )。
A.已完工作预算投资
B.计划工作预算投资
C.投资绩效指数
D.进度绩效指数
E.进度偏差
109.横道图和网络图是建设工程进度计划的常用表示方法。与横道计划相比,单代号网络计划的
特点包括( )。
A.网络计划能够明确表达各项工作之间的逻辑关系
B.形象直观,能够直接反映出工程总工期
C.可以利用计算机进行计算、优化和调整
D.通过计算可以找出关键线路和关键工作
第 14 页 共 31 页学员专用 请勿外泄
E.明确地反映出各项工作之间的相互关系
110.采用加快的成倍节拍流水施工的特点有( )。
A.相邻专业工作队之间的流水步距相等
B.不同施工过程的流水节拍成倍数关系
C.专业工作队数等于施工过程数
D.流水步距等于流水节拍的最大值
E.各专业工作队能够在施工段上连续作业
111.下列施工过程中,作为建造类施工过程而必须列入流水施工进度计划之中的有( )。
A.混凝土构件预制
B.基础混凝土浇筑
C.建筑材料运输
D.砂浆预制
E.主体结构工程
112.某分部工程双代号网络计划如下图所示,图中的错误有( )。
A.工作代号重复
B.节点编号有误
C.多个起点节点
D.多个终点节点
E.存在循环回路
113.某工程双代号时标网络计划执行到第 6 周末和第 11 周末时,检查其实际进度如下图前锋线
所示,检查结果表明( )。
A.第6周末检查时,工作A拖后1周,不影响总工期
B.第6周末检查时,工作E提前1周,不影响总工期
C.第6周末检查时,工作C提前1周,预计总工期缩短1周
D.第11周末检查时,工作G拖后1周,不影响总工期
E.第11周末检查时,工作H提前1周,预计总工期缩短1周
114.某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,该计划表
明( )。
第 15 页 共 31 页学员专用 请勿外泄
A.工作1-3的最迟完成时间为8
B.工作4-7为关键工作
C.工作2-5的总时差为零
D.工作3-6的总时差为1
E.工作6-7的总时差为1
115.工程网络计划中的关键线路是指( )的线路。
A.单代号搭接网络计划中时间间隔均为零
B.双代号时标网络计划中时距均为零
C.单代号网络计划中由关键工作组成
D.双代号网络计划中由关键节点组成
E.双代号时标网络计划中无波形线
116.某混凝土工程计划进度与实际进度速度如下图所示,以总量的百分比计,该图表明本工程
( )。
A.第3天至第4天的实际进度为匀速进展
B.第8天至第9天的实际进度为匀速进展
C.实施过程中累计停工为2天
D.第9天实际完成的工作量与计划工作量相同
E.第10天结束时该工作已按计划完成
117.某钢筋工程计划进度和实际进度S曲线如下图所示,从图中可以看出( )。
提供最新高端VIP课程+精准押题:一建、二建、咨询、监理、造价、
第 16 页 共 31 页
环评、经济师、安全、房估、消防/等 QQ/VX:2069910086学员专用 请勿外泄
A.第1天末该工程实际拖欠的工程量为120吨
B.第2天末实际进度比计划进度超前1天
C.第3天末实际拖欠的工程量60吨
D.第4天末实际进度比计划进度拖后1天
E.第4天末实际拖欠工程量70吨
118.关于工程网络计划工期优化的说法,正确的有( )。
A.应分析调整各项工作之间的逻辑关系
B.应有步骤地将关键工作压缩成非关键工作
C.应将各条关键线路的总持续时间压缩相同数值
D.应考虑质量、安全和资源等因素选择压缩对象
E.应压缩非关键线路上自由时差大的工作
119.在施工进度控制过程中,监理工程师的主要工作内容有( )。
A.审批工程延期
B.督促承包商编制进度计划
C.组织现场协调会
D.审批工程款支付证书
E.签署工程竣工报验单

120.监理工程师编制的施工进度控制工作细则的内容包括( )。
A.施工进度控制目标分解图
B.进度控制组织措施
C.施工进度控制目标实现的风险分析
D.施工总进度计划编制程序
E.单位工程施工进度计划编制要求
第 17 页 共 31 页学员专用 请勿外泄
参考答案及解析
一、单项选择题(每个题目只有一个正确选项,选对得1分,选错不得分,总计80分)。
1.【答案】B
【解析】建设工程产品的结构安全度、抗震、耐火及防火能力,人民防空的抗辐射、抗核污染、
抗冲击波等能力是否能达到特定的要求,都是安全性的重要标志。
2.【答案】A
【解析】本题考查的是工程质量控制的主体和原则。工程项目监理机构在进行投资、进度、质量
三大目标控制时,在处理三者关系时,应坚持“百年大计、质量第一”,在工程建设中自始至终把“质
量第一”作为对工程质量控制的基本原则。
3.【答案】B
【解析】本题考查的是勘察单位的质量责任和义务。勘察单位提供的地质、测量、水文等勘察成
果文件应当符合国家规定的勘察深度要求,必须真实、准确。勘察单位应参与施工验槽,及时解决工
程设计和施工中与勘察工作有关的问题;参与建设工程质量事故的分析,对因勘察原因造成的质量事
故,提出相应的技术处理方案。
4.【答案】A
【解析】本题考查的是工程质量管理主要制度。检测报告经建设单位或工程监理单位确认后,由
施工单位归档。
5.【答案】B
【解析】本题考查的是ISO质量管理体系的质量管理原则及特征。选项A属于领导作用,选项C
属于关系管理,选项D属于过程方法。
6.【答案】B
【解析】本题考查的是监理企业质量管理体系的建立与实施。确定质量管理体系范围是监理单位
建立质量管理体系是必须考虑的前提之一,其目的就是界定体系的边界和应用范围。
质量管理体系的范围界定应包含下列内容:
①覆盖的产品或服务。如监理服务工程类别和阶段
②主要过程。工程类别和阶段不同,过程方法和服务性质不同。
③地点范围。明确监理服务的覆盖地点。
④相关方要求。可能影响体系运行的效率和效果。
7.【答案】B
【解析】本题考查的是《卓越绩效评价准则》与ISO9000的比较。“卓越绩效”模式来自市场竞
争的驱动,通过质量奖及自我评价促进竞争力水平提高。
8.【答案】D
【解析】本题考查的是工程质量统计及抽样检验的基本原理和方法。
连续型变量,可以用测量工具具体测量出小数点以下数值的这类数据,叫计量值数据,如
计量型
重量、强度、几何尺寸、标高、位移等
不能连续取值的,即使用测量工具也得不到小数点以下数据的,而只能以0或1、2、3等
计数型 整数来描述的这类数据,叫计数值数据,如焊点的不良数、不合格品数、缺陷数等
一次抽样检测、二次抽样检测、多次抽样检测
9.【答案】B
【解析】本题考查的是工程质量统计分析方法。分层法又叫分类法,是将调查收集的原始数据,
根据不同的目的和要求,按某一性质进行分组、整理的分析方法。
10.【答案】D
【解析】本题考查的是工程质量统计分析方法。双峰型是由于用两种不同方法或两台设备或两组
工人进行生产,然后把两方面数据混在一起整理产生的。
11.【答案】B
【解析】混凝土拌合物稠度是表征混凝土拌合物流动性的指标,可用坍落度、维勃稠度或扩展度
表示。混凝土强度等级C60 时,
宜采用标准试件;如使用非标准试件时,尺寸换算系数应由试验确定。
12.【答案】A
第 18 页 共 31 页学员专用 请勿外泄
【解析】对由热轧钢筋制成的成型钢筋,当有施工单位或监理单位的代表驻厂监督生产过程,并
提供原材钢筋力学性能第三方检验报告时,可仅进行重量偏差检验。其检查数量:同一厂家、同一类
型、同一钢筋来源的成型钢筋,不超过30t为一批,每批中每种钢筋牌号、规格均应至少抽取1个钢
筋试件,总数不应少于3个。检验方法一致。
13.【答案】D
【解析】本题考查的是基本材料性能检验。砌筑砂浆试块强度验收的合格标准应符合规定:(1)
同一验收批砂浆试块强度平均值应大于或等于设计强度等级值的1.10倍;(2)同一验收批砂浆试块
抗压强度的最小一组平均值应大于或等于设计强度等级值的85%。
14.【答案】C
【解析】建筑结构安全等级为一级,跨度40m及以上的螺栓球节点钢网架结构,其高强度螺栓连
接副应进行表面硬度试验。
检验项目
普通螺栓作为永久性连接螺栓时,当设计有要求或对其质量有疑义时,应进行螺栓实物最小拉力载荷
复验。其结果应符合现行相关国家标准的规定
扭剪型高强度螺栓连接副应检验预拉力,其检验结果应符合其现行相关规范的规定
高强度大六角头螺栓连接副应检验其扭矩系数,其检验结果应符合其现行相关规范的规定
15.【答案】C
【解析】本题考查的是初步设计文件的编制条件。选项A,简单的民用建筑项目,设计可分为方
案设计和施工图设计;选项B,能源建设项目一般分为初步设计和施工图设计两个阶段;选项D,对
于技术要求简单的民用建筑工程,经有关主管部门同意,并在合同中有约定不做初步设计的,可在方
案设计审批后直接进行施工图设计。
16.【答案】B
【解析】本题考查的是初步设计质量管理。专业设计方案评审,重点审核专业设计方案的设计参
数、设计标准、设备选型和结构造型、功能和使用价值等。
17.【答案】B
【解析】本题考查的是施工质量控制的依据。如采用的“三新”不符合规定,应当由拟采用单位
提请建设单位组织专题技术论证,报批准标准的建设行政主管部门或者国务院有关主管部门审定。
18.【答案】D
【解析】本题考查的是施工质量控制的工作程序。在施工质量验收过程中,涉及结构安全的试块、
试件以及有关材料,应按规定进行见证取样检测;对涉及结构安全和使用功能的重要分部工程,应进
行抽样检测,承担见证取样检测及有关结构安全检测的单位应具有相应资质。
第 19 页 共 31 页学员专用 请勿外泄
19.【答案】D
【解析】本题考查的是施工方案审查。项目监理机构在审批施工方案时,应检查施工单位的内部
审批程序是否完善、签章是否齐全,重点核对审批人是否为施工单位技术负责人。
20.【答案】B
【解析】本题考查的是施工方案审查。审查施工方案的基本内容是否完整,包括:(1)工程概
况:分部分项工程概况、施工平面布置、施工要求和技术保证条件;(2)编制依据:相关法律法规、
标准、规范及图纸(国标图集)、施工组织设计等;(3)施工安排:包括施工顺序及施工流水段的
确定、施工进度计划、材料与设备计划;(4)施工工艺技术:技术参数、工艺流程、施工方法、检
验标准等;(5)施工保证措施:组织保障、技术措施、应急预案、监测监控等;(6)计算书及相关
图纸。
21.【答案】C
【解析】本题考查的是现场施工准备质量控制。试验室检查应包括下列内容:试验室的资质等级
及试验范围;法定计量部门对试验设备出具的计量检定证明;试验室管理制度;试验人员资质证书。
22.【答案】A
【解析】本题考查的是现场施工准备质量控制。进口材料、构配件和设备,施工单位报送进口商
检证明文件,专业监理工程师会同建设、施工、供货等单位进行联合验收。联合检查施工单位提出,
监理机构组织,建设单位主持。
23.【答案】B
【解析】AD,专业监理工程师签字。C总监签字、加盖执业印章,无需建设单位代表签字。开工
报审表:总监签字、加盖执业印章,建设单位代表签字。
24.【答案】D
【解析】本题考查的是巡视与旁站。选项ABC属于巡视的内容。
巡视应包括下列主要内容:
巡视 旁站
(1)施工单位是否按工程设计文件、工程建设 (1)检查施工单位现场质检人员到岗、特殊工种人
标准和批准的施工组织设计、(专项)施工方案 员持证上岗及施工机械、建筑材料准备情况;
施工。 (2)在现场监督关键部位、关键工序的施工执行施
(2)使用的工程材料、构配件和设备是否合格。 工方案以及工程建设强制性标准情况;
(3)施工现场管理人员,特别是施工质量管理 (3)核查进场建筑材料、构配件、设备和商品混凝
人员是否到位。 土的质量检验报告等,并可在现场监督施工单位进
(4)特种作业人员是否持证上岗。 行检验或者委托具有资格的第三方进行复验;
(4)做好旁站记录,保存旁站原始资料。
25.【答案】B
【解析】本题考查的是建筑工程施工质量验收层次划分原则。施工前,应由施工单位制定分项工
程和检验批的划分方案,并由项目监理机构审核。如果是验收规范未涵盖的分项工程和检验批,可由
建设单位组织监理、施工等单位协商确定。
26.【答案】C
【解析】对有抗冻抗渗或其他要求的混凝土用卵石或碎石,含泥量应不大于1%。
27.【答案】B
【解析】装配式建筑PC构件施工质量控制:
(1)图纸深化设计的审核。应在原设计单位指导协助下由有拆分设计经验的专业设
计单位拆分设计,最终图纸须得到原设计单位的审核盖章确认。项目监理机构应参
1.生产准备阶
与建设单位组织的图纸深化设计会审,审核要点中包括:审核拆分图、节点图、构
段的质量控制
件图是否有原设计单位签章。
(2)生产方案的审查。
第 20 页 共 31 页学员专用 请勿外泄
(3)参与生产工艺技术交底会。
(4)生产原材料质量控制。
2.生产阶段的 (1)生产工艺流程审核。
质量控制 (2)制作过程的检验与报验。
(1)构件存放与运输
3.构件存放、
(2)PC构件的运输应编制专项运输方案,报项目监理机构批准后执行。
运输与吊装的
(3)项目监理机构应审核施工单位编制的吊装方案,提出审查意见,经总监理工程
质量控制
师签认后实施。
28.【答案】B
【解析】本题考查的是建筑工程施工质量验收基本规定。当专业验收规范对验收项目未作出相应
规定时,应由建设单位组织监理、设计、施工等相关单位制定专项验收要求。涉及安全、节能、环境
保护等项目的专项验收要求应由建设单位组织专家论证。专项验收要求应符合设计意图,包括分项工
程及检验批的划分、抽样方案、验收方法、判定指标等内容。
29.【答案】A
【解析】本题考查的是建筑工程质量验收时不符合要求的处理。经返修或加固处理的分项、分部
工程,满足安全及使用功能要求时,可按技术处理方案和协商文件的要求予以验收。
30.【答案】C
【解析】本题考查的是工程质量缺陷的处理。发生工程质量缺陷后,施工单位进行质量缺陷调查,
分析质量缺陷产生的原因,并提出经设计单位认可的处理方案。
31.【答案】B
【解析】本题考查的是工程质量事故处理。质量事故的技术处理是否达到了预期目的,消除了工
程质量不合格和工程质量缺陷,是否仍留有隐患。监理工程师应通过组织检查和必要的鉴定,进行验
收并予以最终确认。
32.【答案】A
【解析】本题考查的是招标采购设备的质量控制。选项A错误,成套设备及生产线设备采购,采
用招标采购设备。
33.【答案】D
【解析】静态投资=工程费用+工程建设其他费+基本预备费=40000+5000+4000+4900=53900万元。
34.【答案】B
【解析】A属于合同措施,C属于技术措施,D属于组织措施。
35.【答案】C
【解析】施工企业提供预付款担保和履约担保所发生的各项费用,属于企业管理费中的财务费。
36.【答案】C
【解析】材料单价=(4000+100)×(1+1%)×(1+2%)=4223.82元/吨。
37.【答案】D
【解析】进口关税=(1500+90+4.5)×10%=159.45万元,增值税=(1500+90+4.5+159.45)×
13%=228.014万元。
38.【答案】A
【解析】第1年建设期利息:
1/2×30000×45%×4.5%=303.750万元
第2年建设期利息:(1/2×30000×55%+13500+303.75)×4.5%=992.419万元
建设期利息总和=303.750+992.419=1296.169万元。
39.【答案】B
【解析】A,40%;C,35%;D,20%。
40.【答案】C
【解析】通常来说,PPP 分为基于使用者付费的特许经营和基于公共部门(政府)付费的私人融资
计划(PFI)两种模式。《关于规范实施政府和社会资本合作新机制的指导意见》指出,PPP应全部采
取特许经营模式实施,根据项目实际情况,合理采用具体的实施方式。
41.【答案】D
【解析】项目建设方案:技术方案、设备方案、工程方案、建设管理方案等。
第 21 页 共 31 页学员专用 请勿外泄
工程方案:通过方案比选提出工程建设标准、工程总体布置、主要建(构)筑物和系统设计方案、
外部运输方案、公用工程方案及其他配套设施方案。
42.【答案】C
【解析】季度利率=5%÷4,一年计息4次,年有效利率=(1+5%/4)4-1=5.09%。
43.【答案】D
【解析】本题考查的是投资估算编制方法。比例估算法是根据已知的同类建设项目主要生产工艺
设备投资占整个建设项目的投资比例,先逐项估算出拟建建设项目主要生产工艺设备投资,再按比例
估算拟建建设项目相关投资额的方法。
44.【答案】D
【解析】累计净现金流量如下表:
0 1 2 3 4 5
净现金流量 -8000 - 3000 3000 3000 3000
累计净现金流量 -8000 -8000 -5000 -2000 1000 4000
静态投资回收期=3+2000/3000=3.67年
净现值=-8000+3000/1.12+3000/1.13+3000/1.14+3000/1.15=645万元。
45.【答案】B
【解析】本题考查的是设计方案评选的内容。
规划控制 用地性质、容积率、建筑密度、绿地率等
场地设计 人流、车流与物流合理分流
建筑物设计 建筑平面合理布置、空间、层高等
室内环境 光环境、通风、热湿环境、声环境
建筑设备 给水排水、暖通空调、建筑电气等
经济、绿色、美观 全寿命的经济(高性价比的经济)、绿色设计(资源、环境)、美观(文化层面)
46.【答案】C
【解析】本题考查的是设计概算的内容。在二级(概算)编制的组成中,应当包括编制说明、总
概算表、工程建设其他费用表、单位工程概算表、概算综合单价分析表、附件(其他表)等。
47.【答案】C
【解析】本题考查的是施工图预算的编制方法。分项工程施工工艺条件与预算单价或单位估价表
不一致而造成人工、机械的数量增减时,一般调量不换价。
48.【答案】C
【解析】选择改进对象,选择价值指数最小的。
项目 甲 乙 丙 丁
现实成本 1100 2350 1220 1630
目标成本 1000 2000 1230 1500
价值 0.909 0.851 1.008 0.92
49.【答案】A
【解析】本题考查的是工程量清单编制。招标工程量清单必须作为招标文件的组成部分,由招标
人提供,并对其准确性和完整性负责。
50.【答案】A
【解析】本题考查的是工程量清单编制。选项B,暂估价中的材料、工程设备单价、控制价应按
招标工程量清单列出的单价计入综合单价;选项C,对专业工程暂估价一般应是综合暂估价,应当包
括除规费、税金以外的管理费、利润等;选项D,规费和税金必须按国家或省级、行业建设主管部门
的规定计算,不得作为竞争性费用。
暂列金额 按招标工程量清单列出的金额填写,不得变动
必须按照招标人提供的单价计入清单项目综合
材料、工程设备暂估价
暂估价 单价
专业工程暂估价 必须按照招标人提供的金额填写
计日工 量:招标人提供的其他项目清单中的暂估数量
提供最新高端VIP课程+精准押题:一建、二建、咨询、监理、造价、
第 22 页 共 31 页
环评、经济师、安全、房估、消防/等 QQ/VX:2069910086学员专用 请勿外泄
价:自主确定的综合单价(不包括规费和税金)
招标文件列出分包专业工程内容和供应材料、设备情况,按照招标人提出协调、配
总承包服务费
合与服务的要求自主确定
51.【答案】B
【解析】本题考查的是合同价格分类。
合同形式 适用范围
成本加固定百分比 实际成本+百分比酬金,很少被采用
酬金 酬金随成本增加而增加,不利于缩短工期降低成本
成本加固定金额酬金 成本+固定酬金,有利于缩短工期
确定预期成本。约定预期成本、固定酬金、奖罚计算方法
实际成本=预期成本,实际成本+酬金
成本加奖罚
实际成本<预期成本,实际成本+酬金+有奖金。
实际成本>预期成本,实际成本+酬金,视情况处罚
确定最高限额成本、报价成本、最低成本(预期成本)
•实际成本<最低成本,实际成本+酬金,分享节约额
最高限额成本加固定最大酬金 •最低成本<实际成本<报价成本,实际成本+酬金
•报价成本<实际成本<限额成本,得到实际成本
•实际>限额,超出承包商承担
52.【答案】A
【解析】本题考查的是工程计量的原则。对于不符合合同文件要求的工程,承包人超出施工图纸
范围或因承包人原因造成返工的工程量,不予计量。
53.【答案】B
【解析】本题考查的是单价合同的计量。包人应于每月25日向监理人报送上月20日至当月19
日已完成的工程量报告,并附具进度付款申请单、已完成工程量报表和有关资料。监理人应在收到承
包人提交的工程量报告后7天内完成对承包人提交的工程量报表的审核并报送发包人,以确定当月实
际完成的工程量。
保养测量设备,保养气象记录设备,维护工地清洁和整洁等。这些项目都有一个共同的特
均摊法
点,即每月均有发生
是按照承包人提供的凭据进行计量支付。如建筑工程险保险费、第三方责任险保险费、履
凭据法
约保证金等项目,一般按凭据法进行计量支付
根据监理工程师估算的已完成的工程价值支付。如为监理工程师提供测量设备、天气记录
估价法
设备、通信设备等项目。不能一次购进时,则需采用估价法进行计量支付
断面法 主要用于取土坑或填筑路堤土方的计量
许多项目都采取按照设计图纸所示的尺寸进行计量。如混凝土构筑物的体积,钻孔桩的桩
图纸法
长等
分解计 主要是为了解决一些包干项目或较大的工程项目的支付时间过长,影响承包人的资金流动
量法 等问题
54.【答案】C
【解析】总包单位应当在工程施工合同签订之日起30日内开立专用账户,并与建设单位、开户
银行签订资金管理三方协议。
55.【答案】B
【解析】本题考查的是工程量偏差。根据计价规范,由于工程量的偏差超过15%,而且投标报价
P=320<P×(1-L)×(1-0.15)=400×95%×0.85=323(元),于是调整后新的综合单价应
0 2
为323(元)。
56.【答案】C
【解析】本题考查的是工程变更价款的确定方法。无法找到适用和类似的项目单价时,应采用招
标投标时的基础资料和工程造价管理机构发布的信息价格,按成本加利润的原则由发承包双方协商新
的综合单价。项目综合单价=(3.5+18+0.3+0.6+1.2)×(1-6%)=22.18(元/㎡)。
第 23 页 共 31 页学员专用 请勿外泄
57.【答案】C
【解析】本题考查的是建设工程进度计划的编制程序。参见教材P16。256386
编制阶段 编制步骤 编制阶段 编制步骤
1.调查研究 6.计算工作持续时间
Ⅰ.计划准备
2.确定进度计划目标(工期、资源、 Ⅲ.计算时间参
阶段 7.计算网络计划时间参数
成本) 数及确定关键线
路阶段
3.进行项目分解 8.确定关键线路和关键
编制网络计划的前提 工作
Ⅱ.绘制网络 4.分析逻辑关系
图阶段 主要依据是施工方案、有关资源供 Ⅳ.网络计划优 9.优化网络计划
应情况和施工经验 化阶段
5.绘制网络图 10.编制优化后网络计划
58.【答案】D
【解析】本题考查的是建设工程进度控制计划体系。年度竣工投产交付使用计划表将阐明各单位
工程的建筑面积、投资额、新增固定资产、新增生产能力等建筑总规模及本年计划完成情况,并阐明
其竣工日期。
59.【答案】D
【解析】本题考查的是建设项目总进度目标的论证。总进度目标论证的工作步骤:(1)调查研
究和收集资料;
(2)项目结构分析;
(3)进度计划系统的结构分析;
(4)项目的工作编码;
(5)编制各层进度计划;
(6)协调各层进度计划的关系,编制总进度计划;
(7)若总进度计划不符合项目的进度目标,设法调整;
(8)若经过多次调整,进度目标无法实现,报告项目决策者。
60.【答案】B
【解析】本题考查的是进度控制的措施和主要任务。建设工程实施阶段进度控制的主要任务
阶段 主要任务 监理工程师
·收集有关工期信息,进行工期目标和进度控制决策;
·提供工期信息;
设计 ·编制工程项目总进度计划;
·协助确定工期总目标;
准备 ·编制设计准备阶段详细工作计划,并控制其执行;
·环境条件调查和分析
·进行环境及施工现场条件的调查和分析
·编制设计阶段工作计划,并控制其执行;
设计 ·审查设计单位和施工单位
·编制详细的出图计划,并控制其执行
提交的进度计划;
·编制施工总进度计划,并控制其执行;
·编制监理进度计划
施工 ·编制单位工程施工进度计划,并控制其执行;
【审查别人;编制自己】
·编制工程年、季、月实施计划,并控制其执行
61.【答案】C
【解析】本题考查的是流水施工参数。流水强度是指流水施工的某施工过程(专业工作队)在单
位时间内所完成的工程量(流水能力或生产能力)。
62.【答案】C
【解析】本题考查的是流水施工方式。依次施工方式具有以下特点:(1)没有充分地利用工作
面进行施工,工期长;(2)如果按专业成立工作队,则各专业队不能连续作业,有时间间歇,劳动
力及施工机具等资源无法均衡使用;(3)如果由一个工作队完成全部施工任务,则不能实现专业化
施工,不利于提高劳动生产率和工程质量;(4)单位时间内投入的劳动力、施工机具、材料等资源
量较少,有利于资源供应的组织;(5)施工现场的组织、管理比较简单。
63.【答案】B
第 24 页 共 31 页学员专用 请勿外泄
【解析】流水步距的大小取决于相邻两个施工过程在各个施工段上的流水节拍及流水施工的组织
方式。
64.【答案】D
【解析】本题考查的是非节奏流水施工。
施工过程Ⅰ3 8 12 15
施工过程Ⅱ3 7 11 13
施工过程Ⅲ4 7 10 14
K =max{3,5,5,4,-13}=5(天);K =max{3,3,4,3,-14}=4(天);T=ΣK+Σt
1,2 2,3 n
=(4+5)+14=23(天)。
65.【答案】C
【解析】本题考查的是网络计划时间参数的概念。工作的自由时差是指在不影响其紧后工作最早
开始时间的前提下,本工作可以利用的机动时间。自由时差=min紧后工作最早开始时间-本工作的最
早完成时间(有紧后工作);无紧后工作,自由时差=计划工期-本工作最早完成时间。
66.【答案】C
【解析】本题考查的是双代号时间参数的计算。关键线路包括①②③⑥⑧⑩;①②③④⑦⑨⑩;
①②④⑦⑨⑩。
67.【答案】C
【解析】本题考查的是双代号时间参数的计算。关键线路:1→2→6→8和1→3→7→8。计算工
期=3+6+5=14,E工作最早开始时间是4,最迟开始时间是5。
68.【答案】A
【解析】本题考查的是时标网络计划中时间参数的判定。E 工作没有波形线,所以自由时差为 0
周,总时差=自由时差+紧后工作波形线的最小值=0+1=1周。
69.【答案】B
【解析】本题考查的是时标网络计划中时间参数的判定。C 工作推迟 1 周施工,J 工作推迟 1 周
施工,此时机械闲置时间最少为1周,且不影响总工期。
70.【答案】D
【解析】本题考查的是网络计划时间参数的概念。计划工期是指根据要求工期和计算工期所确定
的作为实施目标的工期。当已规定了要求工期时,计划工期不应超过要求工期;当未规定要求工期时,
可令计划工期等于计算工期。
71.【答案】C
【解析】本题考查的是单代号网络计划时间参数的计算。C工作总时差=28-15-10=3(天;)D工
作总时差=20-18=2(天);总时差=min{紧后工作的总时差+本工作与该紧后工作之间的时间间隔}=min
(3+2,2+4)=5(天)。
72.【答案】D
【解析】本题考查的是进度调整的系统过程。采取进度调整措施,应以后续工作和总工期的限制
条件为依据,确保要求的进度目标得到实现。
73.【答案】C
【解析】本题考查的是分析进度偏差对后续工作及总工期的影响。选项A、B影响后续工作和总
工期;选项D,非关键工作进度偏差超过自由时差,也会影响后续工作。
74.【答案】A
【解析】本题考查的是进度计划的调整方法。如果项目总工期不允许拖延,工程项目必须按照原
计划工期完成,则只能采取缩短关键线路上后续工作持续时间的方法来达到调整计划的目的。关键线
路上的工作即为关键工作,关键工作的总时差最小。
75.【答案】D
【解析】本题考查的是设计进度控制分阶段目标。确定建设工程设计进度控制总目标时,其主要
依据有:建设工程总进度目标对设计周期的要求;设计工期定额、类似工程项目的设计进度、工程项
目的技术先进程度等。
76.【答案】C
【解析】B最早开始时间是第2天末,D最早开始时间是第0天。
77.【答案】C
第 25 页 共 31 页学员专用 请勿外泄
【解析】本题考查的是施工总进度计划的编制。计算工程量→确定各单位工程的施工期限→确定
各单位工程的开竣工时间和相互搭接关系→编制初步施工总进度计划→编制正式施工总进度计划。
78.【答案】A
【解析】本题考查的是工程延期的控制。监理工程师应做好以下工作,以减少或避免工程延期:
(1)选择合适的时机下达工程开工令;(2)提醒业主履行施工承包合同中所规定的职责;(3)妥
善处理工程延期事件。
79.【答案】D
【解析】本题考查的是工程延期的申请与审批。监理工程师在审批工程延期时应遵循下列原则:
必须符合合同条件;必须影响工期;必须符合实际情况。
80.【答案】A
【解析】本题考查的是物资供应进度控制的工作内容。物资供应计划的编制,是在确定计划需求
量的基础上,经过综合平衡后,提出申请量和采购量。
二、多项选择题(共40题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有
1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
81.【答案】ABCD
【解析】本题考查的是工程质量管理主要制度。建设单位收到建设工程竣工验收报告后,组织设
计、施工、监理等单位进行验收。竣工验收具备的条件:(1)完成设计及合同约定的内容;(2)有
完整的技术档案和施工管理资料;(3)有主要建材、构配件、设备的进场试验报告;(4)有勘察、
设计、施工、监理分别签署的质量合格文件;(5)有施工单位签署的工程保修书。
82.【答案】CDE
【解析】下列情况不属于规定的施工单位保修范围:(1)因使用不当或者第三方造成的质量缺
陷;(2)不可抗力造成的质量缺陷。
83.【答案】BDE
【解析】本题考查的是监理企业质量管理体系的建立与实施。
质量管理体系的范围界定应包含下列内容:
①覆盖的产品或服务。如监理服务工程类别和服务阶段
②主要过程。工程类别和阶段不同,过程方法或服务性质不同。
③地点范围。明确监理服务的覆盖地点。
④相关方要求。可能影响体系运行的效率和效果。
监理企业质量管理体系的建立的程序如下:
(1)贯标决策,统一思想
(2)教育培训,统一认识
策划与准备
(3)成立班子,明确任务
(4)编制工作计划、环境与风险评价
(1)确定质量方针、目标
总体设计 (2)过程适用性评价和体系覆盖范围确定
(3)组织结构调整方案
(1)质量管理体系文件的编制原则
符合性、确定性、相容性、可操作性、系统性、独立性。
编写文件
(2)质量管理体系文件的构成
三个层次:质量手册、程序文件、作业文件
84.【答案】ABCD
【解析】本题考查的是项目质量控制系统的建立和实施。工程项目质量控制系统应包括组织机构、
工作制度、监理程序、监理方法和监理手段。
85.【答案】AC
【解析】选项B错误,α和β分别代表弃真错误和存伪错误;选项D错误,一次抽样检验涉及3
个参数,二次抽样检验涉及5个参数。选项E错误,一般项目,对应于合格质量水平的α不宜超过5%,
β不宜超过10%。
86.【答案】ABC
【解析】本题考查的是工程质量统计分析方法。通过直方图的观察与分析,可了解产品质量的波
第 26 页 共 31 页学员专用 请勿外泄
动情况,掌握质量特性的分布规律,以便对质量状况进行分析判断。同时可通过质量数据特征值的计
算,估算施工生产过程总体的不合格品率,评价过程能力等。选项D、E项为控制图的用途。
87.【答案】ADE
【解析】砌体结构实体检测:
检测项目 方法
砌筑块材 取样法、回弹法、取样结合回弹的方法和钻芯的方法等
砌筑砂浆 推出法、筒压法、砂浆片剪切法、点荷法和回弹法等
砌体 原位轴压法、扁顶法、切制抗压试件法和原位单剪法等
88.【答案】ADE
【解析】本题考查的是初步设计质量管理。选项B、C属于初步设计阶段协助建设单位开展的相
关工作。
初步设计 施工图设计
(1)设计单位选择。 1.施工图设计的协调管理
(2)起草设计任务书。 (1)协助建设单位审查设计单位提出的“四新”在相
(3)起草设计合同。 关部门的备案情况,必要时应协助建设单位组织专家评
(4)质量管理的组织: 审。
①协助建设单位组织对“四新”应用的专项 (2)协助建设单位建立设计过程的联席会议制度,组
技术论证与调研; 织设计单位各专业主要设计人员定期或不定期开展设
②协助建设单位组织专家对设计成果进行评 计讨论。
审; (3)协助建设单位开展深化设计管理。应组织深化设
③协助建设单位向政府有关部门报审有关工 计单位与原设计单位充分协商沟通,出具深化设计图
程设计文件,并应根据审批意见督促设计单 纸,由原设计单位审核会签。
位完善设计成果。 2.工程监理单位可受建设单位委托,开展施工图设计的
(5)设计成果审查 评审
89.【答案】ABCE
【解析】本题考查的是图纸会审与设计交底。
监理人员重点熟悉:设计的主导思想与设计构思,采用的设计规范、各专业设计说明等以及工程
设计文件对主要工程材料、构配件、设备的要求,对所采用的新材料、新工艺、新技术、新设备的要
求,对施工技术的要求以及涉及工程质量、施工安全应特别注意的事项。
90.【答案】ABDE
【解析】本题考查的是现场施工准备的质量控制。
审核的内 ①营业执照、企业资质证书;②安全生产许可文件;③类似工程业绩;④专职管理人员
容 和特种作业人员的资格
审查与审 专业监理工程师提出审查意见,应由总监理工程师审批并签署意见,签署书面意见前需
批 征求建设单位意见
91.【答案】AB
【解析】本题考查的是现场施工准备质量控制。对进场的设备,专业监理工程师应会同安装单位、
供货单位等的有关人员进行开箱检验。由建设单位采购的主要设备则由建设单位、施工单位、项目监
理机构进行开箱检查,并由三方在开箱检查记录上签字。
92.【答案】DE
【解析】
检测项目 方法
基桩承载力 静载荷试验法、原位静荷载试验法等
桩身完整性 低应变法、钻芯法
桩长 旁孔投射法、钻芯法
钢筋笼长度 磁测桩法
桩身混凝土强度、桩端持力层和桩底沉渣
钻芯法
厚度
93.【答案】BE
第 27 页 共 31 页学员专用 请勿外泄
【解析】本题考查的是建筑工程施工质量验收层次划分原则。选项A是检验批的划分标准,选项
C属于分项工程,D属于分部工程。
94.【答案】ACDE
【解析】本题考查的是建筑工程施工质量验收程序和合格规定。分部工程应由总监理工程师组织
施工单位项目负责人和项目技术负责人等进行验收。勘察、设计单位项目负责人和施工单位技术、质
量部门负责人应参加地基与基础分部工程的验收。
95.【答案】ACE
【解析】B选项应为90%;选项D应为30mm。
96.【答案】AE
【解析】本题考查的是工程质量事故处理。有关质量事故实况的资料主要来自:(1)施工单位
的质量事故调查报告,事故发生后,施工单位写出调查报告。提交项目监理机构和建设单位。(2)
项目监理机构所掌握的质量事故相关资料,内容大致与施工单位调查报告中的内容相似,可用来与施
工单位所提供的情况对照、核实。
97.【答案】BD
【解析】本题考查的是我国项目监理机构在建设工程投资控制中的主要工作。处理施工单位提出
的工程变更费用:(1)总监理工程师组织专业监理工程师对工程变更费用及工期影响做出评估。(2)
总监理工程师组织建设单位、施工单位等共同协商确定工程变更费用及工期变化,会签工程变更单。
(3)项目监理机构可在工程变更实施前与建设单位、施工单位等协商确定工程变更的计价原则、计
价方法或价款。(4)建设单位与施工单位未能就工程变更费用达成协议时,项目监理机构可提出一
个暂定价格并经建设单位同意,作为临时支付工程款的依据。工程变更款项最终结算时,以建设单位
与施工单位达成的协议为依据。
98.【答案】ACE
【解析】选项B、D属于建筑安装工程费。
99.【答案】ABD
【解析】本题考查的是设备购置费组成和计算。进口设备抵岸价=货价+国外运费+国外运输保
险费+银行财务费+外贸手续费+进口关税+增值税+消费税。
100.【答案】ABC
【解析】本题考查的是项目资金筹措的渠道和方式。债券筹资的优点包括:
筹资成本较低(比股票筹资的成本低);保障股东控制权;发挥财务杠杆作用;便于调整资
优点
本结构(可以提前赎回)
缺点 可能产生财务杠杆负效应;可能使企业总资金成本增大;经营灵活性降低
101.【答案】BE
【解析】本题考查的是财务分析主要指标的计算。选项B错误,静态投资回收期≤基准投资回收
期,方案可行;选项E错误,财务净年值≥0,方案可行。256317
102.【答案】BDE
【解析】选项A错误,项目从建设期初起算的静态投资回收期为4年。
选项B正确,净现值=-1000/1.08+200/1.082+400/1.083+400/1.084+400/1.085+400/1.086
=388.388(万元)
选项C错误,无法计算总投资收益率。
选项D正确,净现值大于0,方案可行,内部收益率>基准收益率。
选项E正确,同一项目,动态投资回收期长于静态投资回收期。
103.【答案】ACDE
【解析】本题考查的是项目经济分析。经济分析和财务分析的联系和区别。联系:(1)财务分
析是经济分析的基础;(2)大型项目中,经济分析是财务分析的前提。区别:(1)出发点和目的不
同;(2)费用和效益的组成不同;(3)分析对象不同;(4)计量费用与效益的价格尺度不同;(5)
分析内容和方法不同;(6)采用的评价标准和参数不同;(7)分析时效性不同。
【知识点】经济分析和财务分析的区别
财务分析 经济分析
出发点和目的 项目或投资人 国家或地区
费用和效益 流入、流出都考虑 只有当项目的投入或产出能够给国民经济
第 28 页 共 31 页学员专用 请勿外泄
带来贡献时才被视为项目的费用或效益
对象 项目或投资人的财务收益与成本 引起的国民收入增值和社会耗费
计量费用与效益的价
实际货币效果 影子价格
格尺度
费用与效益分析、成本与效益分析和多目
内容和方法 成本与效益的分析方法
标综合分析
评价的标准和参数 净利润、财务净现值、市场利率 净收益、经济净现值、社会折现率
随着国家财税制度的变更而作出
时效性 多数是按照宏观经济原则进行分析
相应的变化
104.【答案】ABD
【解析】本题考查的是投标报价审核方法。
分部分项工程和措施项目中的综合单价审核:
①合单价的确定依据
②材料、工程设备暂估价,按暂估的单价进入综合单价。
③风险费用。投标人承担的风险,考虑到综合单价中。在施工过程中,当出现的风险内容及其范
围(幅度)在招标文件规定的范围内时,合同价款不作调整。
105.【答案】ABE
【解析】选项C可以索赔费用。选项D可以索赔工期。
106.【答案】BDE
【解析】本题考查的是合同价款应当调整的事项及调整程序。选项A,出现合同价款调增事项后
的14天内,承包人应向发包人提交合同价款调增报告并附上相关资料;选项C,承(发)包人在收到
发(承)包人的协商意见后14天内既不确认也未提出不同意见的,视为发(承)包人提出的意见已
被承(发)包人认可。
107.【答案】BDE
【解析】本题考查的是预付款。
承包人应在签订合同或向发包人提供与预付款等额的预付款保函后向发包人提交预付款
时间
支付申请。程序7天
百分比计
签约合同价(扣暂列金额)的10%~30%
算法
对重大工程项目,按年度工程计划逐年预付。
其他 实行工程量清单计价的工程,实体性消耗和非实体性消耗部分应在合同中分别约定预付
款比例(或金额)
预付款担保
金额 与预付款等值,预付款逐月从工程进度款中扣除,预付款担保的金额也应逐渐减少
有效期 预付款全部扣回之前一直有效,扣完后14天内退还
【知识点】合同价款期中支付(安全文明施工费)。
第 29 页 共 31 页学员专用 请勿外泄
时间 开工后的28天内
不低于当年施工进度计划的安全文明施工费总额的60%,其余部分按照提前安排
金额 的原则进行分解,与进度款同期支付,
承包人应专款专用
不按时支付的处 承包人可催告;付款期满后的7天内仍未支付的,若发生安全事故,发包人应承
理 担相应责任
要求 专款专用,在财务账单中单独列项备查,不得挪作他用
108.【答案】CDE
【解析】本题考查的是赢得值法。赢得值法的四个评价指标包括投资偏差、进度偏差、投资绩效
指数、进度绩效指数。
109.【答案】ACDE
【解析】本题考查的是建设工程进度计划的表示方法。与横道图相比,网络图具有以下主要特点:
①网络图能够明确表达各项工作之间的逻辑关系;②通过网络图时间参数的计算,可以找出关键线路
和关键工作;③通过网络图时间参数的计算,可以明确各项工作的机动时间;④网络图可以利用计算
机进行计算、优化和调整。网络图也有其不足之处,比如不像横道图那么直观明了等,但这可以通过
绘制时标网络图得到弥补。
110.【答案】ABE
【解析】本题考查的是成倍节拍流水施工。选项C错误,专业工作队数大于施工过程数;选项D
错误,相邻专业工作队的流水步距相等,且等于流水节拍的最大公约数(K)。
111.【答案】BE
【解析】建造类施工过程占有施工对象的空间,直接影响工期的长短,必须列入施工进度计划。
运输类与制备类施工过程一般不占有施工对象的工作面,影响工期时,才列入施工进度计划之中。
112.【答案】BD
【解析】⑧、⑨节点编号有误。⑧、⑩两个终点节点。
113.【答案】DE
【解析】本题考查的是前锋线比较法。选项 A,工作 A 拖后 2 周,影响总工期 1 周;选项 B,工
作E提前2周,影响总工期;选项C,工作C提前1周,对总工期没有影响。
114.【答案】AE
【解析】本题考查的是双代号网络计划按节点计算法。关键线路为①—②—④—⑤—⑦,工作4
-7不是关键工作。工作的总时差等于该工作完成节点的最迟时间减去该工作开始节点的最早时间所
得差值再减其持续时间。工作2-5的总时差为10-4-4=2,工作3-6的总时差为11-5-3=3,
工作6-7的总时差为15-10-4=1。
115.【答案】AE
【解析】本题考查的是线路、关键线路和关键工作。工程网络计划过程中的关键工作,双代号网
络图中各项工作的持续时间总和最大的线路就是关键线路。由关键节点组成的线路不一定是关键线路。
单代号网络图中相邻两项关键工作之间时间间隔为零而构成的线路是关键线路。
116.【答案】ADE
【解析】本题考查的是横道图比较法。选项B,第八天完成了10%,第九天用半天就完成了10%;
选项C,累计停工是1天。
117.【答案】CDE
【解析】本题考查的是S曲线比较法。第1天末该工程实际超前的工程量是120吨。选项B,如
果第二天末完成的量达到310才是超前一天。
118.【答案】CD
【解析】本题考查的是工期优化。选项A,工期优化,不能改变工作之间的逻辑关系;选项B,
不能将关键工作压缩成非关键工作;选项E,不针对非关键工作进行压缩。
119.【答案】ACE
【解析】本题考查的是建设工程施工进度控制工作内容。
提供最新高端VIP课程+精准押题:一建、二建、咨询、监理、造价、
第 30 页 共 31 页
环评、经济师、安全、房估、消防/等 QQ/VX:2069910086学员专用 请勿外泄
120.【答案】ABC
【解析】本题考查的是建设工程施工进度控制工作内容。编制施工进度控制工作细则,主要内容
包括:施工进度控制目标分解图;施工进度控制的主要工作内容和深度;进度控制人员的职责分工;
与进度控制有关各项工作的时间安排及工作流程;进度控制的方法;进度控制的具体措施(组织、技
术、经济、合同措施等);施工进度控制目标实现的风险分析;尚待解决的有关问题。
