10.2 施工进度控制
10.2.1 公路工程进度控制方法和措施
施工进度计划实施的保证从内容上可概括为组织保证、技术保证、合同保证、资源与经济保证
2.进度计划的审查要点
施工单位编制完进度计划后,应重点从以下几方面对进度计划进行审查:

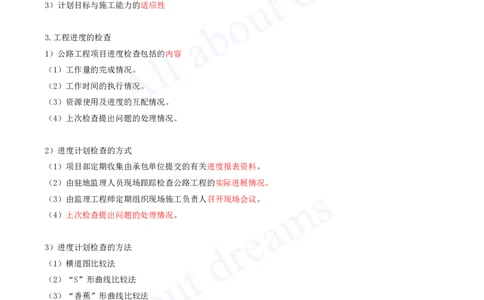

1)工期和时间安排的合理性
2)施工准备的可靠性
3)计划目标与施工能力的适应性
3.工程进度的检查
1)公路工程项目进度检查包括的内容
(1)工作量的完成情况。
(2)工作时间的执行情况。
(3)资源使用及进度的互配情况。
(4)上次检查提出问题的处理情况。
2)进度计划检查的方式
(1)项目部定期收集由承包单位提交的有关进度报表资料。
(2)由驻地监理人员现场跟踪检查公路工程的实际进展情况。
(3)由监理工程师定期组织现场施工负责人召开现场会议。
(4)上次检查提出问题的处理情况。
3)进度计划检查的方法
(1)横道图比较法
(2)“S”形曲线比较法
(3)“香蕉”形曲线比较法
(4)公路工程进度表(横道图法与“S”形曲线法的结合)
(5)前锋线比较法
(6)一般网络图(无时标)进度检查的割线法——完工时点计算法

10.2.2 公路工程进度拖延处理
1.进度拖延的原因
进度拖延可分以下两个方面:[注:天一文化专有版权,未经许可不可转发或复印传播]
一是非承包人原因或责任引起的进度拖延
二是承包人原因导致的进度拖延。
1)非承包人的原因或责任造成的拖延
可归纳为业主原因和不可抗力两个方面。
2)承包人自身的原因或责任造成的拖延
由于承包人自身管理问题和技术问题造成工程进度拖延
3.工程进度计划的调整
(1)改变某些工作间的逻辑关系
(2)关键工作的调整
(3)调整施工方案
(4)剩余工作重新编制进度计划
【案例10.2-1】
背景

某公路工程,合同工期275D施工合同签订后,施工单位向监理提交了如图10.2-1 所示的进度计划,并得到监理
批准。
施工过程中,在第三个月末(第90天末)检查时发现:E工作尚需60d完工,C工作尚需30d完工,F工作尚需10d完
工,G工作尚需100d完工。
为满足业主坚持按合同工期完工的要求,施工单位首先将P工作(路面施工)的顺序改为两个施工段流水施工,
基层每施工段为24d,面层每施工段为18d。在不改变除P工作之外网络计划逻辑关系的条件下,施工单位根据表
在G工作进行到一半左右,出现了合同中未标明的硬质岩石,导致施工困难。施工单位及时采取合理措施进行处
理并通知了监理。因处理硬质岩石导致增加费用20万元,G工作延误25d,对此,施工单位在规定时间内提出了25d[注:天一文化专有版权,未经许可不可转发或复印传播]
工期及20万元费用索赔。

【问题】
(1)根据时间参数的含义。说明F 工作计划最早什么时间开始和完成? F工作计划最迟什么时间完成和开始?
(2)针对第三月末进度检查结果,评价各工作和工程的进度,并分析确定调整计划的最经济方案。
(3)针对G工作中出现硬质岩石的处理,分别指出施工单位提出的工期索赔25d及费用索赔20万元是否合理?并
说明理由。
【答案】
(1)F工作计划最早开始为70,表示最早在第70天后(即71d早晨)开始施工;
F最早完成为70+30=100d,表示最早在第100天末完成施工。
F工作计划最迟完成为120d,表示最迟必须在第120天末完成施工;
F工作计划最迟开始为120-30=90d,
表示最迟必须在第90天后(即91d早晨)开始施工。

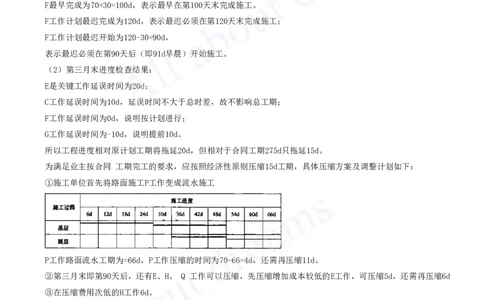

(2)第三月末进度检查结果:
E是关键工作延误时间为20d;
C工作延误时间为10d,延误时间不大于总时差,故不影响总工期;
F工作延误时间为0d,说明按计划进行;
G工作延误时间为-10d,说明提前10d。
所以工程进度相对原计划工期将拖延20d,但相对于合同工期275d只拖延15d。
为满足业主按合同 工期完工的要求,应按照经济性原则压缩15d工期,具体压缩方案及调整计划如下:
①施工单位首先将路面施工P工作变成流水施工
P工作路面流水工期为=66d,P工作压缩的时间为70-66=4d,还需再压缩11d。
②第三月末即第90天后,还有E、H、 Q 工作可以压缩,先压缩增加成本较低的E工作,可压缩5d,还需再压缩6d
③在压缩费用次低的H工作6d。
(3)针对G工作中出现硬质岩石的处理,施工单位提出的工期索赔不合理,而费用索赔合理,理由说明如下:
①处理硬质岩石导致G工作延误25d提出的工期索赔25d不合理。因为原计划G工作有10d总时差(210—70—130),
在第三月末时G工作提前了10d,因此相对于270d的工期G工作有20d的总时差,如果相对于275d的合同工期则是25d
的总时差。
G工作进行一半时处理硬质岩石的开始时间大约是70+65=135d,是在第三月末以后发生的,提前的10d可以利用。
相对于合同工期275d的25d总时差可以消化这25d的延误,不会造成工程(总)工期拖延,不能索赔工期。
②处理硬质岩石导致增加费用20万元,施工单位可以索赔。
因为合同未标明硬质岩石是业主方的责任属于非承包人原因,所造成的费用增加理应获得补偿。处理费用索 赔[注:天一文化专有版权,未经许可不可转发或复印传播]
不需考虑该工作总时差的影响。
