文档内容
学员专用 请勿外泄
2025环球网校一级建造师《通信与广电工程管理与实务》精讲班
第13讲
第1篇通信与广电工程技术
第2章通信与广电工程施工技术
2.4通信电源工程施工技术
章节目录 2024 2023 2022 2021 2020 2019
通信电源设备安装 1 5 1
通信电源设备测试 1 2
2.4.1电源施工安装工艺和技术要求

1.配电设备的安装
各种电源设备的规格、数量应符合工程设计要求,并应有出厂检验合格证、入网许可证。
配电设备的安装位置应符合工程设计图纸的规定,其偏差应不大于10mm
柜式设备机架安装时,应用4只M10-M12的膨胀螺栓与地面加固,机架顶部应与走线架上梁加固。
2.电池架的安装
电池铁架安装后,各个组装螺钉及漆面脱落处都应补喷防腐漆。蓄电池架应按设计要求采取抗震
措施加固。
3.蓄电池安装
所安装电池有出厂检验合格证及入网许可证。
电池单体应保持垂直与水平,底部四角应均匀着力,如不平整,应用耐酸橡胶垫实。电池标志、
比重计、温度计应排在外侧(维护侧)。应用万用表检查电池端电压和极性,保证极性正确连接。
安装蓄电池组时,应根据馈电母线(汇流条)走向确定蓄电池正、负极的出线位置。
酸性蓄电池不得与碱性蓄电池安装在同一电池室内。
4.太阳能电池组装方式(略)
5.柴油发电机组安装
扫码关注更多内容
第 1 页 共 4 页学员专用 请勿外泄
1)发电机组安装
机组安装应稳固,地脚螺栓应采用“二次灌浆”预埋,预埋位置应准确;(2019.12)
机组与底座之间要按设计要求加装减振装置。安装在减振器上的机组底座,其基础应采用防滑铁
件定位措施。
对于重量较轻的机组,基础可用 4个防滑铁件进行加固定位。对于2500kg以上的机组,在机器
底盘与基础之间,须加装金属或非金属材料的抗震器减振。
2)排烟管路安装
烟管水平伸向室外时,靠近机器侧应高于外伸侧,其坡度应在 0.5%左右,离地高度一般应不少
于2.5m。

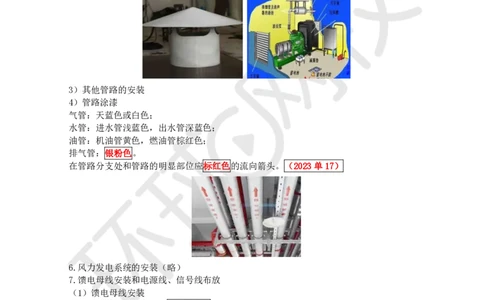

排烟管的水平外伸口应安装丝网护罩,垂直伸出口的顶端应安装伞形防雨帽。
3)其他管路的安装
4)管路涂漆
气管:天蓝色或白色;
水管:进水管浅蓝色,出水管深蓝色;
油管:机油管黄色,燃油管棕红色;
排气管:银粉色。
在管路分支处和管路的明显部位应标红色的流向箭头。(2023单17)
6.风力发电系统的安装(略)
7.馈电母线安装和电源线、信号线布放
(1)馈电母线安装
母线其水平度每米偏差应不大于5mm;
母线在槽道中必须平行、水平安装,靠近设备侧为正极,靠近走道侧为负极。母线在走线架连固
铁上必须上下水平安装,下端为正极,上端为负极。
在有抗震要求的地区,母线与蓄电池输出端必须采用“软母线”连接条进行连接。
扫码关注更多内容
第 2 页 共 4 页学员专用 请勿外泄
(2)布放电源和信号线
沿地槽布放电源线时,电缆不宜直接与地面接触,可用橡胶垫垫底。
电源线穿越上、下楼层或水平穿墙时,应预留“S”弯。
(3)室外电缆的敷设
室外直埋电缆敷设深度深度应不小于600mm,遇有障碍物时或穿越道路时应敷设穿线钢管或塑料
管保护。
非同一级电压的电力电缆不得穿在同一管孔内。
8.接地裝置安装
1)接地装置的安装
新建局站的接地应采用联合接地方式。
接地体埋深上端距地面不应小于700mm,在寒冷地区应在冻土层以下。
接地体连接线若用扁钢,在接头处的搭焊长度应大于其宽度的2倍,圆钢应为其直径的10倍以上。
在地下不得采用裸铝导体作为接地体或接地引入线。因为裸铝易腐蚀,使用寿命短。
2)安装接地引入线
接地引入线的长度不宜超过30m,其材料为热镀锌扁钢或圆钢,截面不宜小于40mmX4mm。
3)接地汇集装置安装
接地汇集装置的安装位置应符合设计规定,安装应端正,并应与接地引入线连接牢固,设置明显
的标志。
2.4.2通信电源设备测试
1.设备通电前的检验
机内布线及设备非电子器件对地绝缘电阻应不小于 2MΩ/500V。
2.交流配电设备通电检验(略)
3.直流配电设备通电检验
配电设备内部电压降应符合指标要求(屏内放电回路压降应不大于0.5V)
4.直流一直流变换设备通电测试检验
应有限流性能:限流整定值可在 105%~110%输出电流额定值之间调整
5.逆变设备通电测试检验(略)
6.开关整流设备通电测试检验
同型号整流设备应能多台并联工作,并具有按比例均分负载的性能,其不平衡度不应大于5%输
出额定电流值。
功率因数、效率和设备噪声应满足技术指标要求。(2016.20)
7.太阳能电源控制架和太阳能电池检验(略)
扫码关注更多内容
第 3 页 共 4 页学员专用 请勿外泄
8.发电机组试机
发电机组试机前应进行空载试验、带载试验,监控开通后应能实现油机的自动启动、停机、自动
调整输出电压、频率及故障显示、油位显示。
9.蓄电池的充放电(2018.10)(2020、27)
1)铅酸蓄电池初充电
充电前应检查蓄电池单体电压、温度、极性、电解液比重设计要求相符。初充电期间(24h内)
不得停电
充电期间,会产生大量氢气,当室内氢气含量超过 2%时,遇到明火就有可能引起爆炸,因此充
电时,应严禁明火并保持空气的流通。
阀控式密封铅酸蓄电池初充电压为 2.35V,浮充电压为 2.23-2.28V,均充电为 2.23-2.35V。初充
电结束时,电池电压连续3h以上不变。

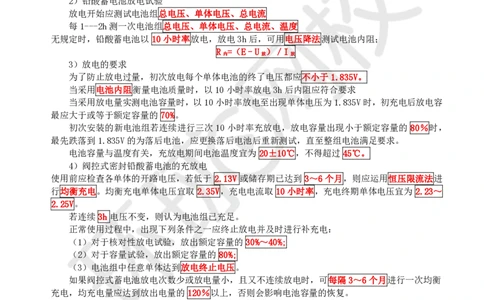

2)铅酸蓄电池放电试验
放电开始应测试电池组总电压、单体电压、总电流
每1---2h测一次电池组总电压、单体电压、总电流、温度
无规定时,铅酸蓄电池以 10小时率放电,放电3h后,可用电压降法测试电池内阻;
R =(E–U )/I
内 放 放
3)放电的要求
为了防止放电过量,初次放电每个单体电池的终了电压都应不小于1.835V。
当采用电池内阻衡量电池质量时,以10小时率放电3h后内阻应符合要求
当采用放电量实测电池容量时,以10小时率放电至出现单体电压为1.835V时,初充电后放电容
最应大于或等于额定容量的 70%。
初次安装的新电池组若连续进行三次 10小时率充放电,放电容量出现小于额定容量的 80%时,
最先跌落到1.835V的为落后电池,应更换落后电池后重新测试,直至整组电池满足要求。
电池容量与温度有关,充放电期间电池温度宜为 20±10℃,不得超过 45℃。
4)阀控式密封铅酸蓄电池的充放电
使用前应检查各单体的开路电压,若低于 2.13V 或储存期已达到 3~6个月,则应运用恒压限流法进
行均衡充电。均衡充电单体电压宜取 2.35V,充电电流取 10小时率,充电终期单体电压宜为 2.23~
2.25V。
若连续 3h 电压不变,则认为电池组已充足。
正常使用过程中,出现下列条件之一应终止放电并及时进行补充电:
(1)对于核对性放电试验,放出额定容量的 30%~40%;
(2)对于容量试验,放出额定容量的 80%;
(3)电池组中任意单体达到放电终止电压。
如果阀控式蓄电池放电次数少或放电量小,且又不连续放电时,可每隔3~6个月进行一次均衡
充电,均充电量应达到放出电量的 120%以上,否则会影响电池容量的恢复。
