P95~120 3.4 主体结构工程施工
考点预览(第三讲)
5. 砌体结构技术要求
6. 砖砌体工程
7. 混凝土小型空心砌块砌体工程
8. 填充墙砌体工程

P103~105 五、砌体结构技术要求
1. 基底标高不同时,应从低处砌起,并应由高处向低处搭接。
2. 施工中,在墙的转角处及交接处应设置皮数杆,皮数杆的间距不宜大于15m。
3. 临时洞口
(1)净宽度不应大于1m,其侧边距交接处墙面不应小于500mm。
(2)顶部宜设置过梁。
4. 不得留设脚手眼部位
(1)120mm厚墙;轻质墙;
(2)过梁上与过梁成60º角的三角形范围及过梁净跨度1/2的高度范围内;
(3)宽度小于1m的窗间墙;
(4)门窗洞口两侧200mm和转角处450mm范围内(不包括石砌体);
(5)梁或梁垫下及其左右500mm范围内。
4. 不得留设脚手眼部位
200㎜ 200㎜ 1m
L/2
60°
过梁
L
500㎜
梁
㎜
450㎜ 450
500㎜
【例】当设计无要求时,在240mm厚的实心砌体上留设脚手眼的做法,正确的是
1
www.haixue.com嗨学网 | 职业价值点亮者
( )。
A. 过梁上一皮砖处
B. 宽度为800mm的窗间墙上
C. 距转角550mm处
D. 梁垫下一皮砖处
【答案】C

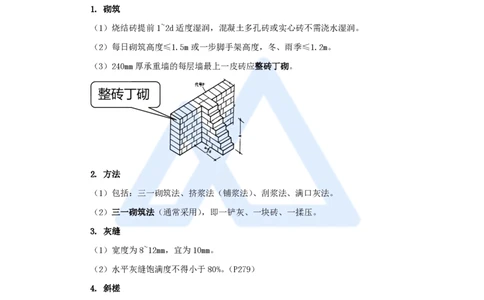

P105~106 六、砖砌体工程
1. 砌筑
(1)烧结砖提前1~2d适度湿润,混凝土多孔砖或实心砖不需浇水湿润。
(2)每日砌筑高度≤1.5m或一步脚手架高度,冬、雨季≤1.2m。
(3)240mm厚承重墙的每层墙最上一皮砖应整砖丁砌。
2. 方法
(1)包括:三一砌筑法、挤浆法(铺浆法)、刮浆法、满口灰法。
(2)三一砌筑法(通常采用),即一铲灰、一块砖、一揉压。
3. 灰缝
(1)宽度为8~12mm,宜为10mm。
(2)水平灰缝饱满度不得小于80%。(P279)
4. 斜槎
(1)砖墙转角处和交接处同时砌筑,对不能同时砌筑又必须留置的临时间断处,应砌
成斜槎。
(2)斜槎长高比:普通砖砌体≥2/3;多孔砖砌体≥1/2。
2
www.haixue.com嗨学网 | 职业价值点亮者

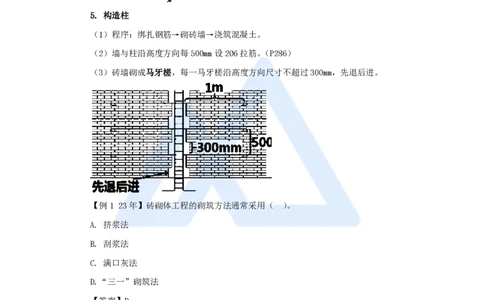

5. 构造柱
(1)程序:绑扎钢筋→砌砖墙→浇筑混凝土。
(2)墙与柱沿高度方向每500mm设2Ø6拉筋。(P286)
(3)砖墙砌成马牙槎,每一马牙槎沿高度方向尺寸不超过300mm,先退后进。
【例1 23年】砖砌体工程的砌筑方法通常采用( )。
A. 挤浆法
B. 刮浆法
C. 满口灰法
D.“三一”砌筑法
【答案】D
【例2 20/18年】设有钢筋混凝土构造柱的抗震多层砖房,施工顺序正确的是( )。
A. 砌砖墙→绑扎钢筋→浇筑混凝土
B. 绑扎钢筋→浇筑混凝土→砌砖墙
C. 绑扎钢筋→砌砖墙→浇筑混凝士
D. 浇筑混凝土→绑扎钢筋→砌砖墙
【答案】C
3
www.haixue.com嗨学网 | 职业价值点亮者

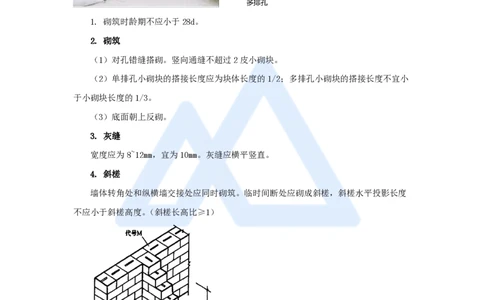

P106 七、混凝土小型空心砌块砌体工程
1. 砌筑时龄期不应小于28d。
2. 砌筑
(1)对孔错缝搭砌。竖向通缝不超过2皮小砌块。
(2)单排孔小砌块的搭接长度应为块体长度的1/2;多排孔小砌块的搭接长度不宜小
于小砌块长度的1/3。
(3)底面朝上反砌。
3. 灰缝
宽度应为8~12mm,宜为10mm。灰缝应横平竖直。
4. 斜槎
墙体转角处和纵横墙交接处应同时砌筑。临时间断处应砌成斜槎,斜槎水平投影长度
不应小于斜槎高度。(斜槎长高比≥1)
5. 小砌块砌体每日砌筑高度宜控制在1.4m或一步脚手架高度内。
【例】关于普通混凝土小型空心砌块的说法,正确的是( )。
A. 施工时先灌水湿透
B. 生产时的底面朝下正砌
4
www.haixue.com嗨学网 | 职业价值点亮者
C. 生产时的底面朝上反砌
D. 出场龄期14天即可砌筑
【答案】C

P106~107 八、填充墙砌体工程
1. 一般规定
(1)普通砂浆砌筑填充墙时,烧结空心砖、轻骨料混凝土小型空心砌块应提前1~2d
浇水湿润;蒸压加气混凝土砌块采用专用砂浆或普通砂浆砌筑时,应在砌筑当天浇水湿
润。
(2)在厨房、卫生间、浴室等处采用轻骨料混凝土小型空心砌块、蒸压加气混凝土砌
块砌筑填充墙时,底部宜现浇混凝土坎台,高度宜为150mm。
(3)填充墙的拉结筋采用化学植筋时,应进行实体检测。
2. 蒸压加气混凝土砌块砌体
(1)上下错缝,搭接长度不宜小于砌块长度的1/3,且不应小于150mm。
(2)采用薄层砂浆砌筑法砌筑时,灰缝厚度宜为2~4mm。水平面和垂直面上有超过
2mm的错边量时,应采用钢齿磨板和磨砂板磨平。
(3)采用非专用粘结砂浆砌筑时,水平灰缝厚度和竖向灰缝宽度不应超过15mm。
【例】背景资料:某新建住宅工程,钢筋混凝土剪力墙结构,室内填充墙体采用蒸压
加气混凝土砌块,水泥砂浆砌筑。监理工程师审查“填充墙砌体施工方案”时,指出以下
错误内容:砌块使用时提前2d浇水湿润;卫生间墙体底部用灰砂砖砌200mm高坎台;填充
墙砌筑可通缝搭砌;填充墙与主体结构连接钢筋采用化学植筋方式,进行外观检查验收。
要求改正后再报。
【问题】逐项改正填充墙砌体施工方案中的错误之处。
【答案】
(1)砌块使用时当天浇水湿润;
(2)砌体底部用混凝土浇筑150mm高坎台;
(3)砌筑填充墙应错缝搭砌;
(4)化学植筋连接应进行实体检测(拉拔试验)。
5
