第5章 堤防与河湖疏浚工程

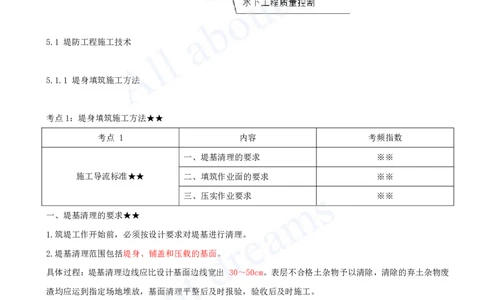

5.1 堤防工程施工技术
5.1.1 堤身填筑施工方法
考点1:堤身填筑施工方法★★
考点 1 内容 考频指数
一、堤基清理的要求 ※※
施工导流标准★★ 二、填筑作业面的要求 ※※
三、压实作业要求 ※※
一、堤基清理的要求★★
1.筑堤工作开始前,必须按设计要求对堤基进行清理。
2.堤基清理范围包括堤身、铺盖和压载的基面。
具体过程:堤基清理边线应比设计基面边线宽出 30~50cm。表层不合格土杂物予以清除,清除的弃土杂物废
渣均应运到指定场地堆放,基面清理平整后及时报验,验收后及时施工。
3.老堤加高培厚,其清理范围包括堤顶和堤坡。
二、填筑作业面的要求★★
1.地面处理要求
地面起伏不平时,应按水平分层由低处开始逐层填筑,不得顺坡铺填;堤防横断面上的地面坡度陡于 1:5 时,
应将地面坡度削至缓于 1:5。[注:天一文化专有版权,未经许可不可转发或复印传播]
2.分段作业面的要求

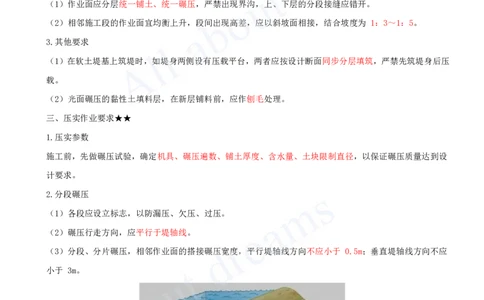

(1)作业面应分层统一铺土、统一碾压,严禁出现界沟,上、下层的分段接缝应错开。
(2)相邻施工段的作业面宜均衡上升,段间出现高差,应以斜坡面相接,结合坡度为 1:3~1:5。
3.其他要求
(1)在软土堤基上筑堤时,如堤身两侧设有压载平台,两者应按设计断面同步分层填筑,严禁先筑堤身后压
载。
(2)光面碾压的黏性土填料层,在新层铺料前,应作刨毛处理。
三、压实作业要求★★
1.压实参数
施工前,先做碾压试验,确定机具、碾压遍数、铺土厚度、含水量、土块限制直径,以保证碾压质量达到设
计要求。
2.分段碾压
(1)各段应设立标志,以防漏压、欠压、过压。
(2)碾压行走方向,应平行于堤轴线。
(3)分段、分片碾压,相邻作业面的搭接碾压宽度,平行堤轴线方向不应小于 0.5m;垂直堤轴线方向不应
小于 3m。
【例题·案例节选】临南段河道疏浚工程,疏浚河道总长约 5km,涉及河道底宽 150m,边坡 1:4,底高程 7.90~
8.07m。排泥场围堰某部位围堰存在坑塘,施工单位进行了排水、清基、削坡后,再分层填筑施工,如图所示。[注:天一文化专有版权,未经许可不可转发或复印传播]
问题:

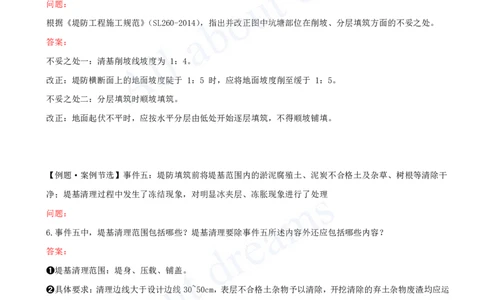

根据《堤防工程施工规范》(SL260-2014),指出并改正图中坑塘部位在削坡、分层填筑方面的不妥之处。
答案:
不妥之处一:清基削坡线坡度为 1:4。
改正:堤防横断面上的地面坡度陡于 1:5 时,应将地面坡度削至缓于 1:5。
不妥之处二:分层填筑时顺坡填筑。
改正:地面起伏不平时,应按水平分层由低处开始逐层填筑,不得顺坡铺填。
【例题·案例节选】事件五:堤防填筑前将堤基范围内的淤泥腐殖土、泥炭不合格土及杂草、树根等清除干
净;堤基清理过程中发生了冻结现象,对明显冰夹层、冻胀现象进行了处理
问题:
6.事件五中,堤基清理范围包括哪些?堤基清理要除事件五所述内容外还应包括哪些内容?
答案:
➊堤基清理范围:堤身、压载、铺盖。
➋具体要求:清理边线大于设计边线30~50cm,表层不合格土杂物予以清除,开挖清除的弃土杂物废渣均应运
到指定场地堆放,基面清理平整后及时报验,验收后及时施工。
内容 考频指数 考查重点
一、堤基清理的要求 ※※ 清理要求
二、填筑作业面的要求 ※※ 懂原理,会做题
三、压实作业要求 ※※
5.1.2 护岸护坡的施工方法[注:天一文化专有版权,未经许可不可转发或复印传播]
考点2:护岸护坡的施工方法★
考点 2 内容 考频指数
一、坡式护岸 ※
护岸护坡的施工方法★ 二、坝式护岸 ※
三、墙式护岸 ※

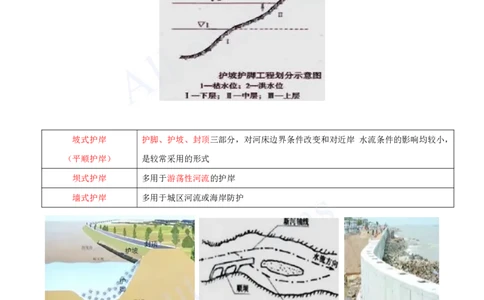

堤防护岸工程通常包括水上护坡和水下护脚两部分,护岸工程的施工原则是先护脚后护坡。
坡式护岸 护脚、护坡、封顶三部分,对河床边界条件改变和对近岸 水流条件的影响均较小,
(平顺护岸) 是较常采用的形式
坝式护岸 多用于游荡性河流的护岸
墙式护岸 多用于城区河流或海岸防护
内容 考频指数 考查重点[注:天一文化专有版权,未经许可不可转发或复印传播]
一、坡式护岸 ※
二、坝式护岸 ※ 选择考点,区分开即可
三、墙式护岸 ※
5.2 河湖疏浚工程施工技术
5.2.1 水下工程施工★
考点1:水下工程施工★
考点 1 内容 考频指数
一、施工准备 ※
水下工程施工★
二、施工方法 ※※
一、施工准备★
河湖整治工程施工现场准备工作应包括下列内容:
(1)疏浚区、吹填区及取土区障碍物的清理。
(2)落实施工船舶停泊和补给码头。
(3)落实施工通道。
(4)准备物料堆场。
(5)选择施工船舶停泊和避风锚地,并办理相关手续。
(6)落实用水用电。
(7)落实现场通信手段,配备水上交通船舶和陆地交通用车。
(8)落实施工现场管理机构生活设施和办公用房。
(9)-(13)略
水下工程作业前应通过试生产确定最佳的船舶前移量、横摆速度、挖泥机具下放深度和排泥口吹填土堆集速
度等技术参数。
二、施工方法★★[注:天一文化专有版权,未经许可不可转发或复印传播]
疏浚工程宜采用顺流开挖方式。吹填工程施工除抓斗船采用顺流施工法外,其他船型应采用逆流施工法。
施工方式 原则 特点 断面 适用范围
分段施工 ---- 长度大 纵断面上土层厚薄悬殊 受航行或水工建筑物等干扰因素
分条施工 远土近 调、近土远调 宽度大 横断面土层厚薄悬殊 应急排洪、通水、通航工程
分层施工 上层厚、下层薄 泥层厚度大 垂直方向土质变化较大 紧急的疏浚、引水工程
【多选】水下工程作业前应通过试生产确定最佳的( )等技术参数。
A.船舶前移量
B.船舶横摆速度
C.挖泥机具下放深度
D.排泥口吹填土堆集速度
E.挖泥机具下放高度
答案:ABCD
内容 考频指数 考查重点
一、施工准备 ※ 技术参数
二、施工方法 ※※ 分段、分条、分层
三、工程量计算 ※ 计算标准
