定向钻穿越公路和公路施工方案word40页(会员资料)
| 加入2026《市政路桥实战参考》会员 |
| 2025《市政路桥实战参考》会员资料 |
|
|
| 2025《工程实战参考》会员资料 |
加入2026年度《市政路桥实战参考》会员

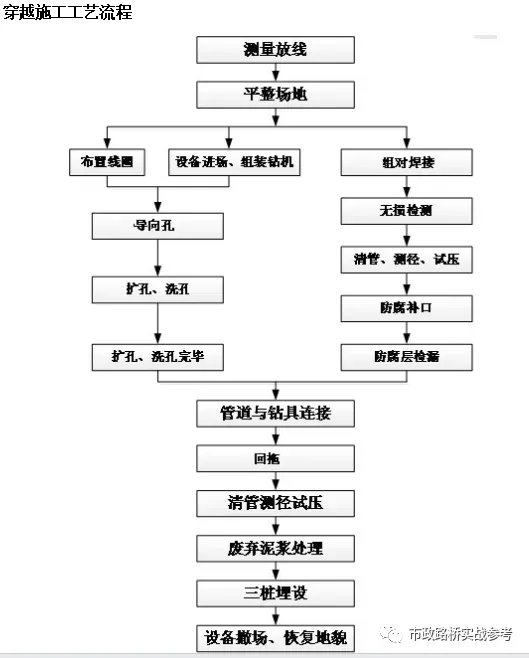

测量放线
根据设计交底(桩)与施工图纸放出钻机场地控制线及设备摆放位置线,利用全站仪或GPS通过轴线点精确定位,确保钻机中心线与入土点、出土点成一条直线。
、进场道路及场地的平整
进场道路及场地平整
使用挖掘机平整40m×40m的钻机场地,场地四周(入场道路处除外)挖宽深的排水沟。钻机场地平整完成后,四周设置安全警示标志。
钻机进场临时便道,根据现场实际情况充分利用当地现有道路,可对其扩宽,在不具备进场道路时,修筑施工便道,路宽6m。
对于雨水较多地区及水网地带,首先:用白石灰放出到入土点作业区的6m宽路,用单斗和人工将白石灰范围内地表上的障碍物清理干净,在路面用土工布全部铺垫,上面并排铺垫宽×10m长的钢管排。在施工便道过沟时,预先埋设水泥涵管,然后填上土,在盖上土工布,最后在铺垫δ=16mm钢板。
然后:用白石灰将入土点作业区60m×60m放线标识,挖掘机配合人工清理作业区中的障碍物。在作业区边线用挖掘机开挖排水沟 m×,通向路边排水沟。
施工便道结构如下:

其中部分较软路基在铺垫2块×10m管排。
出土点作业场地及进场便道
使用挖掘机平整30m×30m作为出土点作业场地,保证钻杆、发电机等机具设备进场就位。
出土点侧临时便道,根据现场实际情况充分利用当地现有道路,可对其扩宽,在不具备进场道路时,修筑施工便道,路宽6m。对于雨水较多地区及水网地带施工方法同入土点。
管线作业带及进场便道
穿越管段的出、入土角根据穿越地形、地质条件和穿越管径的大小确定,入土角为9°,出土角为6°,穿越段敷设的曲率半径取1500D。
地锚坑及排浆池
挖泥浆坑2个,入土端20m×20m一个,出土端20m×15m一个。泥浆池开挖完成后再在表面铺彩条布,防止泥浆渗漏。
挖地锚坑1个,采用混凝土预制,钻机场地锚箱尺寸为4m×2m×,为切实保证地锚的稳定性,采用了地锚挡板(12m×2m×20mm)与水泥地锚相结合安装的方式,并在地锚挡板之前夯入起加强作用的20A#槽钢,在水泥地锚内安装好地锚箱之后,可确保钻机承受回拖时的巨大拉力,处于稳固的工作状态。具体的安装示意图如下图所示:

、定向钻施工
钻机及配套设备就位
将钻机就位在穿越中心线位置上,钻机就位完成后,进行系统连接、试运转,保证设备正常工作。
测量控向参数
按操作规程标定控向参数,为保证数据准确,在穿越轴线的不同位置测取,且每个位置至少测四组数据,并做好记录,取平均值作为控向Line Az值。
泥浆配制
由于穿越经过地层主要是中风化凝灰岩,穿越距离长,扩孔尺寸较大大,易造成钻屑携带不干净,钻杆被粘卡,使钻杆扭矩增大,推力或拉力增加,因此对泥浆的要求比较高,为克服这种不利因素,我们将采取以下措施:
水源采用附近的淡水,对泥浆用水进行化验,确保水质完全达到配置泥浆的要求。
选用高效膨润土,按照公司泥浆实验室确定好的泥浆配比配置泥浆,现场及时测量泥浆各项参数,检查泥浆效果,发现问题,及时反映并处理。

为了确保泥浆的性能,使膨润土有足够的水化时间,增加泥浆储存罐和泥浆快速水化装置。
泥浆的回收利用:钻机场地和管线组装场地各有一个泥浆收集池,泥浆通过泥浆池收集,再经过泥浆回收系统回收再使用。
施工过程中,对泥浆性能指标持续进行监测,保证泥浆的稳定性。
泥浆配比比例:水:膨润土:CMC:纯碱=1m3:66kg::。具体可根据实际情况调整。
钻机试钻
开钻前做好钻机的安装和调试等一切准备工作,确定系统运转正常。
钻杆和钻头吹扫完毕并连接后,严格按照设计图纸和施工验收规范进行试钻,当钻进20m左右时(即钻头入土约两根钻杆)检查各部位运行情况,如各种参数正常可正常钻进。
钻导向孔
导向孔施工是水平定向钻穿越中的关键环节,控向精度直接关系着施工成败。开钻前仔细分析地质资料,确定控向方案,泥浆与司钻重视每一个环节,认真分析各项参数,互相配合完成符合设计要求的导向孔曲线,并随时对照地质资料及仪表参数分析成孔情况,达到出土准确,成孔良好。
使用钻具组合如下:12″牙轮钻头+″无磁钻铤+ ″钻杆

控向对穿越精度及工程成功至关重要,开钻前仔细分析地质资料,确定控向方案,泥浆与司钻重视每一个环节,认真分析各项参数,互相配合钻出符合要求的导向孔,钻导向孔要随时对照地质资料及仪表参数分析成孔情况,达到出土准确,成孔良好。
为防止钻孔时导向孔与设计穿越曲线的偏移,控向采用目前国际最先进的P2控向软件和地面布设人工磁场的方法进行精准控向。当地面线圈电缆接通交流电后产生交变磁场,P2软件即通过四次采集交流线圈数据并分析这些频率,并对导向探头和线圈之间进行矢量计算,筛选和取平均值后,最后得出导向探头精确位置。同时,在施工中严格按照施工规范,确保每根钻杆的操作,符合设计所规定的曲率半径范围。
扩孔
当钻头沿着出土点准确出土后,卸下导向孔钻具组合,连接扩孔器,喷射泥浆检查合格后,开始扩孔作业。

本次穿越采用7级扩孔,扩孔过程中各项施工参数应控制在合理范围内,保证施工安全和质量,具体工艺流程如下:
(1)扩孔工艺:
第一级扩孔:采用φ14″岩石牙轮扩孔器;
第二级扩孔:采用φ18″岩石牙扩孔器;
第三级扩孔:采用φ22″岩石牙扩孔器;
第四级扩孔:采用φ26″岩石牙扩孔器;
第五级扩孔:采用φ30″岩石牙扩孔器;
第六级扩孔:采用φ34″岩石牙扩孔器;
第七级扩孔:采用φ38″岩石牙扩孔器;
清孔采用φ34″桶扩孔器。
在每级扩孔施工中,要认真观察扩孔情况。如果发生扩孔不顺畅等,要进行洗孔,洗孔采用桶式扩孔器进行。
根据地质情况及上一级扩孔情况,合理确定下一级的扩孔尺寸和扩孔器水嘴的数量和直径,保证泥浆的压力和流速,从而提高携带能力,减少岩屑床的生成。
(2)泥浆排量:扩孔过程中泥浆排量保持在合理范围内,既能保证充分携带钻屑,又能避免因泥浆排量过大造成塌孔;
(3)泥浆压力:扩孔施工中泥浆压力保持在合理范围内,如果遇到泥浆压力异常升高,则扩孔器回退,洗孔后再继续进行钻进;
(4)扩孔扭矩:扩孔施工中,扩孔扭矩不宜过大,若出现扩孔扭矩过大情况,应根据现场情况采取相应措施。
(5)洗孔作业:每级扩孔施工中,认真观察扭矩变化,根据实际情况确定是否增加洗孔次数。
(6)扩孔器优化使用:根据地质情况及上一级扩孔情况,合理确定下一级的扩孔尺寸和扩孔器水嘴的数量和直径,保证泥浆的压力和流速,从而提高携带能力,减少岩屑床的生成。
管线回拖
管道回拖是水平定向钻穿越施工中的最后环节,也是关键关节之一,回拖采用的钻具组合为:
4-1/2″钻杆+34″桶式扩孔器+600T万向节+Φ711穿越管线。

管道回拖
在回拖时进行连续作业,避免因停工造成阻力增大。管线回拖前要仔细检查各连接部位的牢固。对新制作的回拖头、万向节、U型环等进行检测及验算。
为保证回拖的顺利和防腐层不受破坏,将采取以下措施:
措施一:管线回拖时采用滚轮架和发送水道相结合的方式进行。架设滚轮架的时候,计算好管线进入孔洞的这一段的坡度,确保管线圆滑平缓进入孔洞。发送水道上口宽,下口宽度,深度不小于,管道发送沟内应注水,管沟内最小注水深度应确保管道能够漂浮在发送沟内。
措施二:在回拖作业时,增加高润滑泥浆,使高润滑泥浆象薄膜一样附着于防腐层表面,减小回拖阻力,保护防腐层。
措施三:回拖前后,准备好补口、补伤材料和器具及电火花检漏仪,回拖过程中控制好回拖速度,对管头、管中、管尾,特别是漂管地段、管道弹性敷设处,对管道防腐层进行严格检查,安排专人进行巡线。
措施四:在管道入洞之前,通过挖机、吊车等设备进行输送,使管道附加外力全部得以平衡,保证管线顺滑进洞。
措施五:在条件允许情况下,管道回拖时候对过路路段进行封路,设立警示标志,安排专人监管。
措施六、回拖速度不宜过快,对管道弹性敷设处进行保护。
、穿越应急预案
、钻导向孔应急预案
导向孔钻进是本工程的最大难点,根据穿越长度及地质特点,采用定向钻穿越技术进行导向孔施工。
、预扩孔应急预案
在预扩孔,卡钻事故的发生将给穿越的成功带来很大的风险,处理不及时甚至会导致穿越工程的失败。
对于预扩孔阶段卡钻,采用套洗专用工具套洗解卡。
、回拖应急预案
回拖卡钻是最主要的风险之一,处理不及时或不当造成的损失非常巨大,因此,必须制定回拖应急预案,我们充分做好反回拖各项准备工作,一旦卡钻,在4小时内可以实施反回拖解卡。由专业化抢险队实施反回拖预案。
、主管组装焊接
按设计要求组焊。焊接采用半自动焊机进行焊接。穿越段管线焊道要按设计要求及规范规定进行外观检验、100%X射线探伤检验和100%超声波探伤检验,Ⅱ级以上焊缝合格。
、焊前准备
焊接表面应均匀、光滑,不得有起鳞、磨损、铁锈、渣垢、油脂、油漆和其它影响焊接质量的有害物质。管内外表面坡口两侧25cm范围内应采用机械法清理至显现金属光泽。
管端坡口的加工一般应采用机加工,特殊情况下可采用氧乙炔切割加工,但必须用动力角向磨光机将坡口修磨均匀、光滑。
坡口角度、钝边、根部间隙、对口错边量应符合焊接工艺规程的要求。
对口处原有管焊缝必须修磨,并符合焊接工艺规程的要求。
