混凝土浇筑完成后,多久拆除模版更合适?项目经理、总监必知!

混凝土浇筑完成后,多久拆除模版更合适?项目经理、总监必知!
拆模不是看日历,是看强度,拆早了楼板塌,拆晚了周转慢。今天砼家张博就把底模、侧模的拆模时间给你捋清楚,以后谁再催你,直接把数据甩他脸上。

底模拆除:跨度说了算,强度是硬杠杠

底模(梁底、板底)是承重的,拆早了会出人命。国家规范GB50204对底模拆除有明确规定,核心就两条:跨度,强度。
跨度≤ 2米:混凝土强度达到设计强度的50%,就可以拆。一般常温下7天左右。
2米 < 跨度 ≤ 8米:强度必须达到75%。常温下要14天左右,冬季还要延长。
跨度> 8米:强度必须达到100%。这类大跨度结构,至少要等28天,而且要等同条件养护试块压出来合格才行。
悬臂构件(阳台、雨棚):不管跨度多少,都必须等强度达到100%才能拆。悬挑结构出事了就是大事,一天都不能提前。
特别提醒:这个“强度”不是估计的,是同条件养护试块实测出来的。工地要提前多做几组试块,和构件放在一起自然养护,到时间了拿去压,压到多少就是多少,别凭感觉猜。

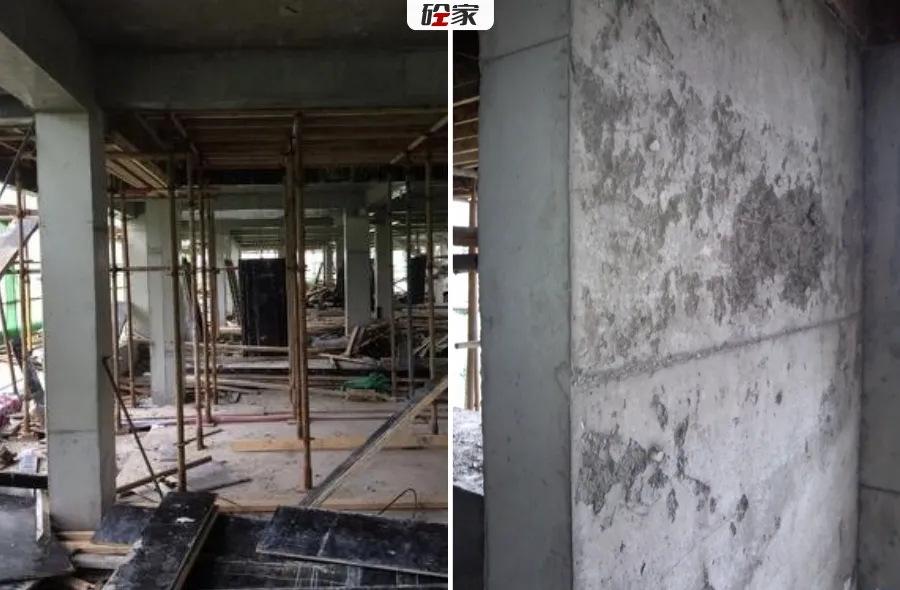

侧模拆除:不承重,但要看“脸”

柱子、墙、梁侧面的模板不承重,拆模时间可以早一些,但也不是随便拆。

原则:混凝土表面及棱角不因拆模而受损。

一般常温下,浇筑完12-24小时就能拆侧模。但要是天气冷,或者混凝土强度上来慢,就多等等。冬天有时候要等到48小时。

拆侧模的时候拿手摸一下,棱角硬了不掉了,就能拆;一抠一个坑,再等等。

季节影响:冬天多“捂”几天

同样是跨度8米的梁,夏天15天可能就够了,冬天可能要20多天。因为低温下水泥水化慢,强度上不来。

规范没有规定“冬天加几天”,正确做法是:以同条件试块强度为准。夏天多压一组,冬天也多压一组,强度到了再拆,别管几天。

拆模顺序:先支的后拆,后支的先拆

不是拆了就能乱扔。拆模顺序也有规矩:

  • 先拆侧模,后拆底模
  • 先拆非承重,后拆承重
  • 大跨度梁的支撑,先从跨中开始拆,再拆两端

顺序错了,梁板受力突变,容易裂甚至塌。

END

拆模不是抢工期,是抢安全。底模拆早了,楼板塌了,一辈子白干;侧模拆早了,柱子磕掉一个角,修补的钱够买好几套模板。

项目经理和总监要做的,不是催工人“快点拆”,而是卡住试块强度。强度报告没出来,谁也别想动底模。拆模守规矩,结构才安全。
