标识号 任务名称 工期 开始时间 完成时间 前置任务 2021年第2季度 2021年第3季度 2021年第4季度
4 5 6 7 8 9 10 11 12 1
1 昆明市综合交通国际 119 个工作日 2021年8月2日 2021年11月28日
枢纽建设项目
2 第三道支撑 48 个工作日 2021年8月2日 2021年9月18日
3 A区第三道支撑 45 个工作日 2021年8月2日 2021年9月15日
4 A-1分区 11 个工作日 2021年8月2日 2021年8月12日
5 A-2分区 7 个工作日 2021年8月13日 2021年8月19日 4
6 A-3分区 6 个工作日 2021年8月20日 2021年8月25日 5
7 A-4分区 5 个工作日 2021年8月26日 2021年8月30日 6
8 A-5分区 7 个工作日 2021年8月31日 2021年9月6日 7
9 A-6分区 9 个工作日 2021年9月7日 2021年9月15日 8
10 B区第三道支撑 44 个工作日 2021年8月2日 2021年9月14日
11 B-1分区 5 个工作日 2021年8月2日 2021年8月6日
12 B-2分区 3 个工作日 2021年8月7日 2021年8月9日 11
13 B-3分区 7 个工作日 2021年8月10日 2021年8月16日 12
14 B-4分区 6 个工作日 2021年8月17日 2021年8月22日 13
15 B-5分区 6 个工作日 2021年8月23日 2021年8月28日 14
16 B-6分区 10 个工作日 2021年8月29日 2021年9月7日 15
任务 外部任务 手动任务 仅完成时间
拆分 外部里程碑 仅工期 期限
项目: 进度计划改7.8.mpp
里程碑 非活动任务 手动摘要总成 进度
日期: 2022年6月21日
摘要 非活动里程碑 手动摘要
项目摘要 非活动摘要 仅开始时间
第 1 页标识号 任务名称 工期 开始时间 完成时间 前置任务 2021年第2季度 2021年第3季度 2021年第4季度
4 5 6 7 8 9 10 11 12 1

17 B-7分区 7 个工作日 2021年9月8日 2021年9月14日 16
18 C区第三道支撑 48 个工作日 2021年8月2日 2021年9月18日
19 C-1分区 6 个工作日 2021年8月2日 2021年8月7日
20 C-2分区 7 个工作日 2021年8月8日 2021年8月14日 19
21 C-3分区 12 个工作日 2021年8月15日 2021年8月26日 20
22 C-4分区 6 个工作日 2021年8月27日 2021年9月1日 21
23 C-5分区 8 个工作日 2021年9月2日 2021年9月9日 22
24 C-6分区 5 个工作日 2021年9月10日 2021年9月14日 23
25 C-7分区 4 个工作日 2021年9月15日 2021年9月18日 24
26 D区第三道支撑 48 个工作日 2021年8月2日 2021年9月18日
27 D-1分区 7 个工作日 2021年8月2日 2021年8月8日
28 D-2分区 9 个工作日 2021年8月9日 2021年8月17日 27
29 D-3分区 5 个工作日 2021年8月18日 2021年8月22日 28
30 D-4分区 6 个工作日 2021年8月23日 2021年8月28日 29
31 D-5分区 8 个工作日 2021年8月29日 2021年9月5日 30
32 D-6分区 6 个工作日 2021年9月6日 2021年9月11日 31
任务 外部任务 手动任务 仅完成时间
拆分 外部里程碑 仅工期 期限
项目: 进度计划改7.8.mpp
里程碑 非活动任务 手动摘要总成 进度

日期: 2022年6月21日
摘要 非活动里程碑 手动摘要
项目摘要 非活动摘要 仅开始时间
第 2 页标识号 任务名称 工期 开始时间 完成时间 前置任务 2021年第2季度 2021年第3季度 2021年第4季度
4 5 6 7 8 9 10 11 12 1

33 D-7分区 7 个工作日 2021年9月12日 2021年9月18日 32

34 第二道支撑 49 个工作日 2021年10月11日 2021年11月28日
35 A区第二道支撑 49 个工作日 2021年10月11日 2021年11月28日
36 A-1分区 7 个工作日 2021年10月11日 2021年10月17日
37 A-2分区 10 个工作日 2021年10月18日 2021年10月27日 36
38 A-3分区 6 个工作日 2021年10月28日 2021年11月2日 37
39 A-4分区 10 个工作日 2021年11月3日 2021年11月12日 38
40 A-5分区 7 个工作日 2021年11月13日 2021年11月19日 39
41 A-6分区 9 个工作日 2021年11月20日 2021年11月28日 40
42 B区第二道支撑 45 个工作日 2021年10月11日 2021年11月24日
43 B-1分区 5 个工作日 2021年10月11日 2021年10月15日
44 B-2分区 3 个工作日 2021年10月16日 2021年10月18日 43
45 B-3分区 7 个工作日 2021年10月19日 2021年10月25日 44
46 B-4分区 6 个工作日 2021年10月26日 2021年10月31日 45
47 B-5分区 6 个工作日 2021年11月1日 2021年11月6日 46
48 B-6分区 10 个工作日 2021年11月7日 2021年11月16日 47
任务 外部任务 手动任务 仅完成时间
拆分 外部里程碑 仅工期 期限
项目: 进度计划改7.8.mpp
里程碑 非活动任务 手动摘要总成 进度
日期: 2022年6月21日
摘要 非活动里程碑 手动摘要
项目摘要 非活动摘要 仅开始时间
第 3 页标识号 任务名称 工期 开始时间 完成时间 前置任务 2021年第2季度 2021年第3季度 2021年第4季度
4 5 6 7 8 9 10 11 12 1
49 B-7分区 8 个工作日 2021年11月17日 2021年11月24日 48
50 C区第二道支撑 46 个工作日 2021年10月11日 2021年11月25日
51 C-1分区 6 个工作日 2021年10月11日 2021年10月16日
52 C-2分区 3 个工作日 2021年10月17日 2021年10月19日 51
53 C-3分区 12 个工作日 2021年10月20日 2021年10月31日 52
54 C-4分区 6 个工作日 2021年11月1日 2021年11月6日 53
55 C-5分区 9 个工作日 2021年11月7日 2021年11月15日 54
56 C-6分区 6 个工作日 2021年11月16日 2021年11月21日 55
57 C-7分区 4 个工作日 2021年11月22日 2021年11月25日 56
58 D区第二道支撑 49 个工作日 2021年10月11日 2021年11月28日
59 D-1分区 6 个工作日 2021年10月11日 2021年10月16日
60 D-2分区 9 个工作日 2021年10月17日 2021年10月25日 59
61 D-3分区 5 个工作日 2021年10月26日 2021年10月30日 60
62 D-4分区 7 个工作日 2021年10月31日 2021年11月6日 61
63 D-5分区 6 个工作日 2021年11月7日 2021年11月12日 62
64 D-6分区 8 个工作日 2021年11月13日 2021年11月20日 63
任务 外部任务 手动任务 仅完成时间
拆分 外部里程碑 仅工期 期限
项目: 进度计划改7.8.mpp
里程碑 非活动任务 手动摘要总成 进度
日期: 2022年6月21日
摘要 非活动里程碑 手动摘要
项目摘要 非活动摘要 仅开始时间
第 4 页标识号 任务名称 工期 开始时间 完成时间 前置任务 2021年第2季度 2021年第3季度 2021年第4季度
4 5 6 7 8 9 10 11 12 1

65 D-7分区 8 个工作日 2021年11月21日 2021年11月28日 64
任务 外部任务 手动任务 仅完成时间
拆分 外部里程碑 仅工期 期限
项目: 进度计划改7.8.mpp
里程碑 非活动任务 手动摘要总成 进度
日期: 2022年6月21日
摘要 非活动里程碑 手动摘要
项目摘要 非活动摘要 仅开始时间
第 5 页第一道内支撑拆除及负一层结构施工计划
标识号任务名称 工期 开始时2间020 完成时间 前置任务 2022
Q4 Q1 Q2 Q3 Q4

1 首道内支撑拆除施工计划 79 days 2022年2月15日 2022年5月4日
2 A-1\B-2\C-1\D-1 28 days 2022年2月15日 2022年3月14日
3 内支撑切割外运 7 days 2022年2月15日 2022年2月21日
4 外墙防水基层处理(抹灰) 3 days 2022年2月22日 2022年2月24日 3
5 防水施工 2 days 2022年2月25日 2022年2月26日 4
6 防水保护层 1 day 2022年2月27日 2022年2月27日 5
7 作业面泥浆清理 6 days 2022年2月22日 2022年2月27日 6FF
8 外墙钢筋绑扎 2 days 2022年2月28日 2022年3月1日 6
9 外墙模板支设 2 days 2022年3月2日 2022年3月3日 8
10 外墙混凝土浇筑 1 day 2022年3月4日 2022年3月4日 9
11 外墙模板拆除 1 day 2022年3月6日 2022年3月6日 10FS+1 day
12 负一层结构模板搭设 5 days 2022年3月7日 2022年3月11日 11
13 负一层结构钢筋绑扎 7 days 2022年3月7日 2022年3月13日 11
14 负一层结构混凝土浇筑 1 day 2022年3月14日 2022年3月14日 13
15 A-2\B-1\C-2\D-3 28 days 2022年2月22日 2022年3月21日
16 内支撑切割外运 7 days 2022年2月22日 2022年2月28日 3
17 外墙防水基层处理(抹灰) 3 days 2022年3月1日 2022年3月3日 16
18 防水施工 2 days 2022年3月4日 2022年3月5日 17
19 防水保护层 1 day 2022年3月6日 2022年3月6日 18
20 作业面泥浆清理 6 days 2022年3月1日 2022年3月6日 19FF
21 外墙钢筋绑扎 2 days 2022年3月7日 2022年3月8日 19
22 外墙模板支设 2 days 2022年3月9日 2022年3月10日 21
23 外墙混凝土浇筑 1 day 2022年3月11日 2022年3月11日 22
24 外墙模板拆除 1 day 2022年3月13日 2022年3月13日 23FS+1 day
25 负一层结构模板搭设 5 days 2022年3月14日 2022年3月18日 24
26 负一层结构钢筋绑扎 7 days 2022年3月14日 2022年3月20日 24
27 负一层结构混凝土浇筑 1 day 2022年3月21日 2022年3月21日 26
任务 外部任务 手动任务 仅完成时间
拆分 外部里程碑 仅工期 期限
项目: msproj11
里程碑 非活动任务 手动摘要总成 进度
日期: 2022年1月9日
摘要 非活动里程碑 手动摘要
项目摘要 非活动摘要 仅开始时间
第 1 页第一道内支撑拆除及负一层结构施工计划
标识号任务名称 工期 开始时2间020 完成时间 前置任务 2022
Q4 Q1 Q2 Q3 Q4
28 C-3\D-2 28 days 2022年3月1日 2022年3月28日
29 内支撑切割外运 7 days 2022年3月1日 2022年3月7日 16
30 外墙防水基层处理(抹灰) 3 days 2022年3月8日 2022年3月10日 29
31 防水施工 2 days 2022年3月11日 2022年3月12日 30
32 防水保护层 1 day 2022年3月13日 2022年3月13日 31
33 作业面泥浆清理 6 days 2022年3月8日 2022年3月13日 32FF
34 外墙钢筋绑扎 2 days 2022年3月14日 2022年3月15日 32
35 外墙模板支设 2 days 2022年3月16日 2022年3月17日 34
36 外墙混凝土浇筑 1 day 2022年3月18日 2022年3月18日 35
37 外墙模板拆除 1 day 2022年3月20日 2022年3月20日 36FS+1 day
38 负一层结构模板搭设 5 days 2022年3月21日 2022年3月25日 37
39 负一层结构钢筋绑扎 7 days 2022年3月21日 2022年3月27日 37
40 负一层结构混凝土浇筑 1 day 2022年3月28日 2022年3月28日 39
41 A-3\B-3 19 days 2022年2月22日 2022年3月12日
42 内支撑切割外运 7 days 2022年2月22日 2022年2月28日 3
43 作业面泥浆清理 2 days 2022年3月1日 2022年3月2日 42
44 负一层结构模板搭设 7 days 2022年3月3日 2022年3月9日 43
45 负一层结构钢筋绑扎 9 days 2022年3月3日 2022年3月11日 43
46 负一层结构混凝土浇筑 1 day 2022年3月12日 2022年3月12日 45
47 A-4\B-4\C-4\D-4 19 days 2022年3月1日 2022年3月19日
48 内支撑切割外运 7 days 2022年3月1日 2022年3月7日 42
49 作业面泥浆清理 2 days 2022年3月8日 2022年3月9日 48
50 负一层结构模板搭设 7 days 2022年3月10日 2022年3月16日 49
51 负一层结构钢筋绑扎 9 days 2022年3月10日 2022年3月18日 49
52 负一层结构混凝土浇筑 1 day 2022年3月19日 2022年3月19日 51
53 A-5\C-5\D-5 28 days 2022年3月8日 2022年4月4日
54 内支撑切割外运 7 days 2022年3月8日 2022年3月14日 48
任务 外部任务 手动任务 仅完成时间
拆分 外部里程碑 仅工期 期限
项目: msproj11
里程碑 非活动任务 手动摘要总成 进度
日期: 2022年1月9日
摘要 非活动里程碑 手动摘要
项目摘要 非活动摘要 仅开始时间
第 2 页第一道内支撑拆除及负一层结构施工计划
标识号任务名称 工期 开始时2间020 完成时间 前置任务 2022
Q4 Q1 Q2 Q3 Q4

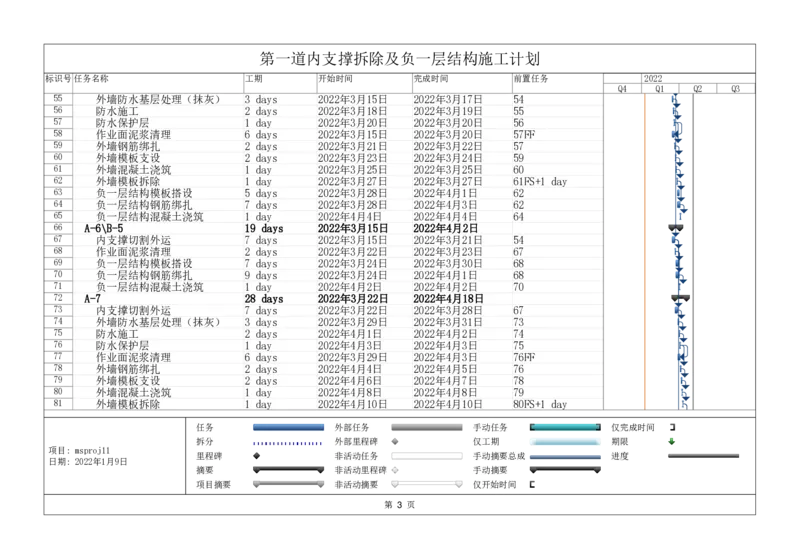

55 外墙防水基层处理(抹灰) 3 days 2022年3月15日 2022年3月17日 54
56 防水施工 2 days 2022年3月18日 2022年3月19日 55
57 防水保护层 1 day 2022年3月20日 2022年3月20日 56
58 作业面泥浆清理 6 days 2022年3月15日 2022年3月20日 57FF
59 外墙钢筋绑扎 2 days 2022年3月21日 2022年3月22日 57
60 外墙模板支设 2 days 2022年3月23日 2022年3月24日 59
61 外墙混凝土浇筑 1 day 2022年3月25日 2022年3月25日 60
62 外墙模板拆除 1 day 2022年3月27日 2022年3月27日 61FS+1 day
63 负一层结构模板搭设 5 days 2022年3月28日 2022年4月1日 62
64 负一层结构钢筋绑扎 7 days 2022年3月28日 2022年4月3日 62
65 负一层结构混凝土浇筑 1 day 2022年4月4日 2022年4月4日 64
66 A-6\B-5 19 days 2022年3月15日 2022年4月2日
67 内支撑切割外运 7 days 2022年3月15日 2022年3月21日 54
68 作业面泥浆清理 2 days 2022年3月22日 2022年3月23日 67
69 负一层结构模板搭设 7 days 2022年3月24日 2022年3月30日 68
70 负一层结构钢筋绑扎 9 days 2022年3月24日 2022年4月1日 68
71 负一层结构混凝土浇筑 1 day 2022年4月2日 2022年4月2日 70
72 A-7 28 days 2022年3月22日 2022年4月18日
73 内支撑切割外运 7 days 2022年3月22日 2022年3月28日 67
74 外墙防水基层处理(抹灰) 3 days 2022年3月29日 2022年3月31日 73
75 防水施工 2 days 2022年4月1日 2022年4月2日 74
76 防水保护层 1 day 2022年4月3日 2022年4月3日 75
77 作业面泥浆清理 6 days 2022年3月29日 2022年4月3日 76FF
78 外墙钢筋绑扎 2 days 2022年4月4日 2022年4月5日 76
79 外墙模板支设 2 days 2022年4月6日 2022年4月7日 78
80 外墙混凝土浇筑 1 day 2022年4月8日 2022年4月8日 79
81 外墙模板拆除 1 day 2022年4月10日 2022年4月10日 80FS+1 day
任务 外部任务 手动任务 仅完成时间
拆分 外部里程碑 仅工期 期限
项目: msproj11
里程碑 非活动任务 手动摘要总成 进度
日期: 2022年1月9日
摘要 非活动里程碑 手动摘要
项目摘要 非活动摘要 仅开始时间
第 3 页第一道内支撑拆除及负一层结构施工计划
标识号任务名称 工期 开始时2间020 完成时间 前置任务 2022
Q4 Q1 Q2 Q3 Q4

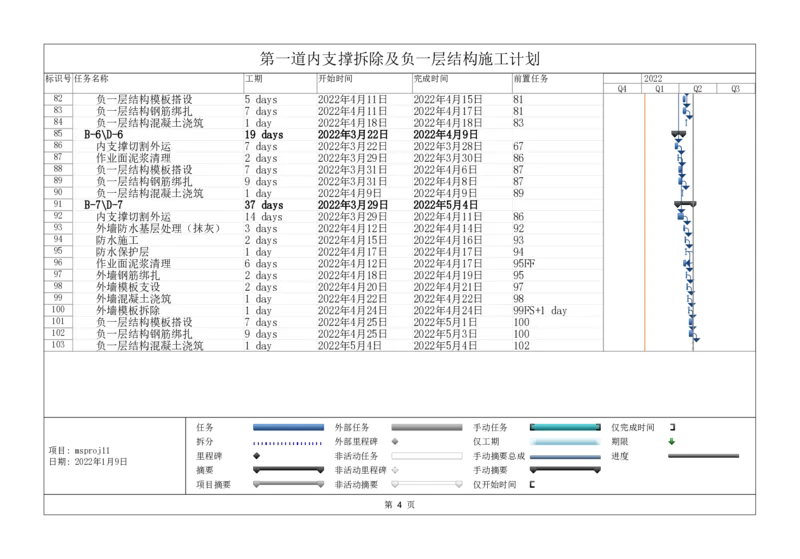

82 负一层结构模板搭设 5 days 2022年4月11日 2022年4月15日 81
83 负一层结构钢筋绑扎 7 days 2022年4月11日 2022年4月17日 81
84 负一层结构混凝土浇筑 1 day 2022年4月18日 2022年4月18日 83
85 B-6\D-6 19 days 2022年3月22日 2022年4月9日
86 内支撑切割外运 7 days 2022年3月22日 2022年3月28日 67
87 作业面泥浆清理 2 days 2022年3月29日 2022年3月30日 86
88 负一层结构模板搭设 7 days 2022年3月31日 2022年4月6日 87
89 负一层结构钢筋绑扎 9 days 2022年3月31日 2022年4月8日 87
90 负一层结构混凝土浇筑 1 day 2022年4月9日 2022年4月9日 89
91 B-7\D-7 37 days 2022年3月29日 2022年5月4日
92 内支撑切割外运 14 days 2022年3月29日 2022年4月11日 86
93 外墙防水基层处理(抹灰) 3 days 2022年4月12日 2022年4月14日 92
94 防水施工 2 days 2022年4月15日 2022年4月16日 93
95 防水保护层 1 day 2022年4月17日 2022年4月17日 94
96 作业面泥浆清理 6 days 2022年4月12日 2022年4月17日 95FF
97 外墙钢筋绑扎 2 days 2022年4月18日 2022年4月19日 95
98 外墙模板支设 2 days 2022年4月20日 2022年4月21日 97
99 外墙混凝土浇筑 1 day 2022年4月22日 2022年4月22日 98
100 外墙模板拆除 1 day 2022年4月24日 2022年4月24日 99FS+1 day
101 负一层结构模板搭设 7 days 2022年4月25日 2022年5月1日 100
102 负一层结构钢筋绑扎 9 days 2022年4月25日 2022年5月3日 100
103 负一层结构混凝土浇筑 1 day 2022年5月4日 2022年5月4日 102
