为深入学习贯彻习近平总书记关于安全生产重要论述和指示批示精神,紧扣全国“安全生产月” “排查整治风险隐患” 主题,中铁八局微信公众号围绕高危工程关键环节,图文解读重大事故隐患判定标准、典型问题及规范做法,强化一线人员风险辨识能力与现场防控水平,切实把隐患消除在萌芽状态,坚决守住安全生产底线。
模板及支架工程是施工现场高风险、易坍塌的关键环节,属于危大工程重点管控对象。本期专题聚焦模板支撑体系、脚手架及附着式升降脚手架常见重大隐患,逐条解析典型违规情形、风险危害及标准正确做法,引导现场管理人员与作业人员知标准、懂规范、会排查,从源头杜绝重大隐患,确保施工安全可控。

(图片源自网络)

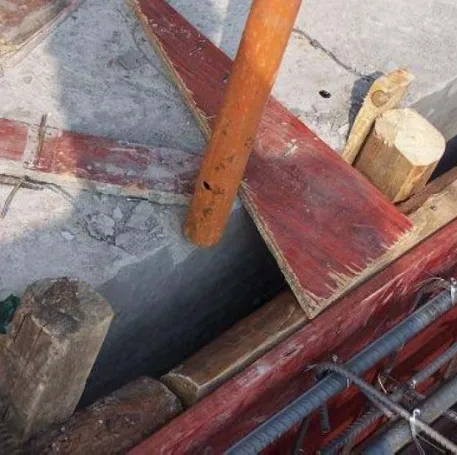

典型问题:钢管立杆支承在土面上,下部土层未夯实处理,无排水设施,立杆脚未设置垫板或垫板放置不稳,扫地杆及纵横水平杆设置不足,基础承载力和变形不满足设计要求。

正确做法:支架基础坚实平整、承载力满足设计;立杆地基应夯实、设垫板底座,地基沉降变形满足计算要求;架在楼板、悬挑结构上需验算楼板承载力、必要加固。

(图片源自网络)

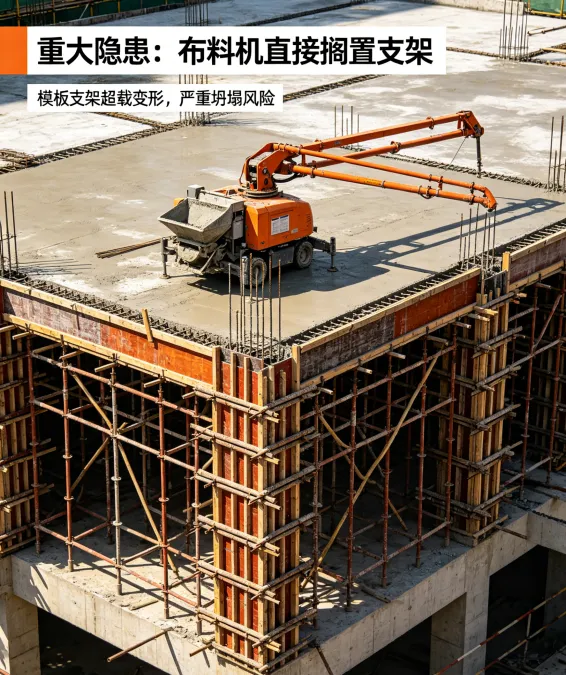

典型问题:架体板面集中堆钢筋等物料、混凝土局部一次性大量堆积、布料机直接搁置支架,瞬时荷载超标压垮架体。

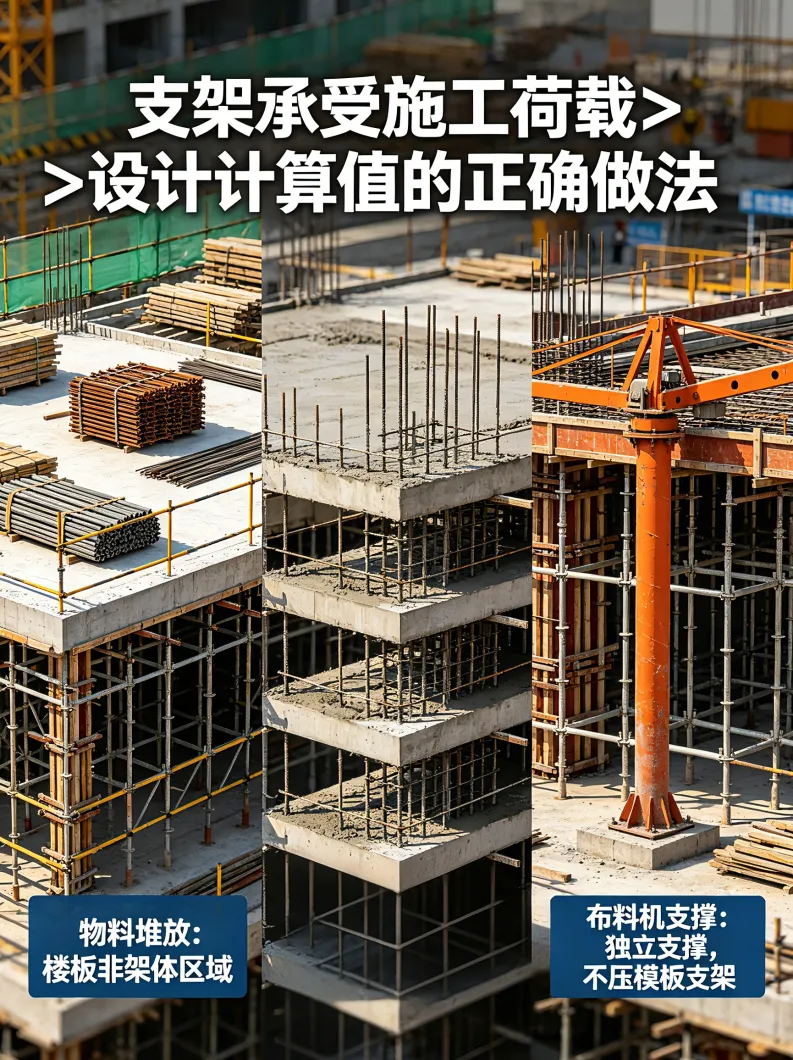

正确做法:物料统一堆放在楼板非架体区域;混凝土分层浇筑,分层厚度不大于400毫米,遵循跨中向两端对称下料原则。布料机设置独立支撑体系,严禁压载模板支架;支架不得用作材料堆放平台,所有荷载均需纳入专项方案验算。

(图片源自网络)

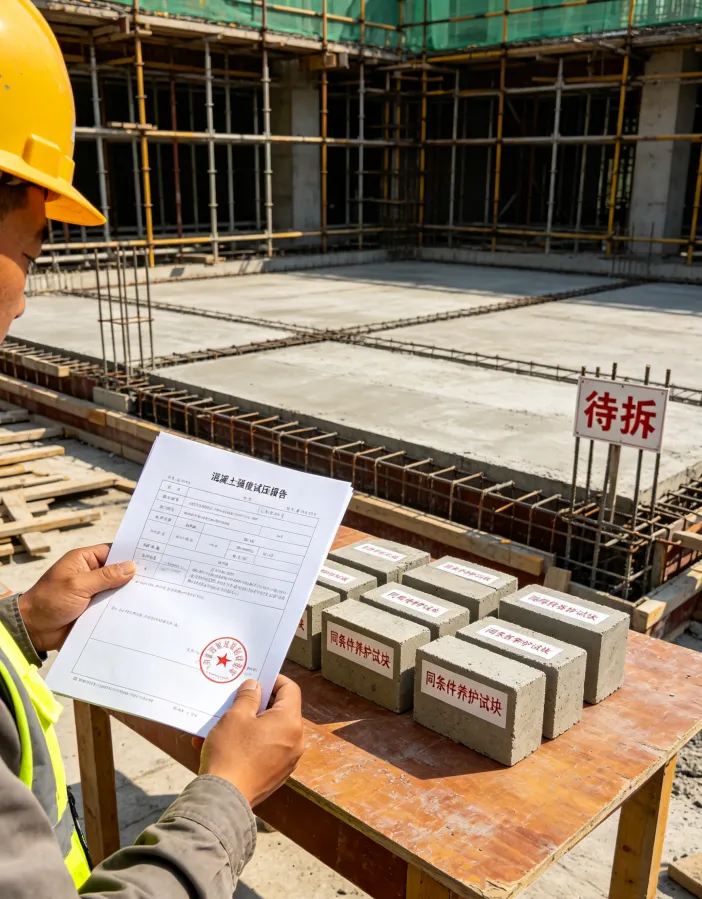

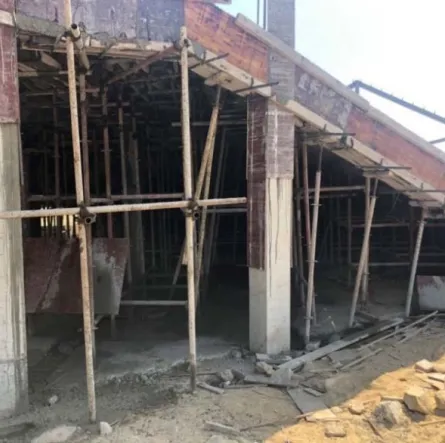

典型问题:提前拆模、爬模未试压块强行爬升。

正确做法:留存同条件试块、试压出具强度报告,达标审批后拆模;后浇带支架整体保留、不提前拆除。

(图片源自网络)
典型问题:单侧集中、整跨满仓一次性浇筑,架体单侧过载失稳坍塌。

正确做法:从中间向四周对称、分段分层浇筑,分层厚度严控≤400毫米,分区均衡下料。

(图片源自网络)

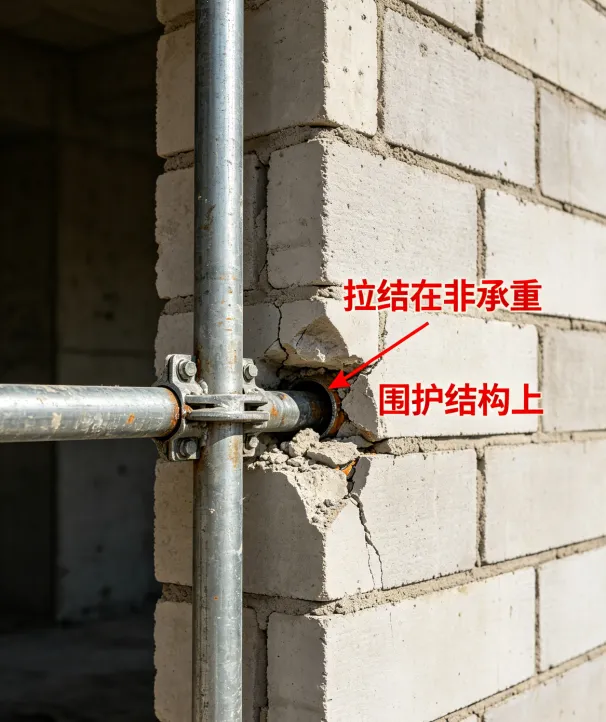

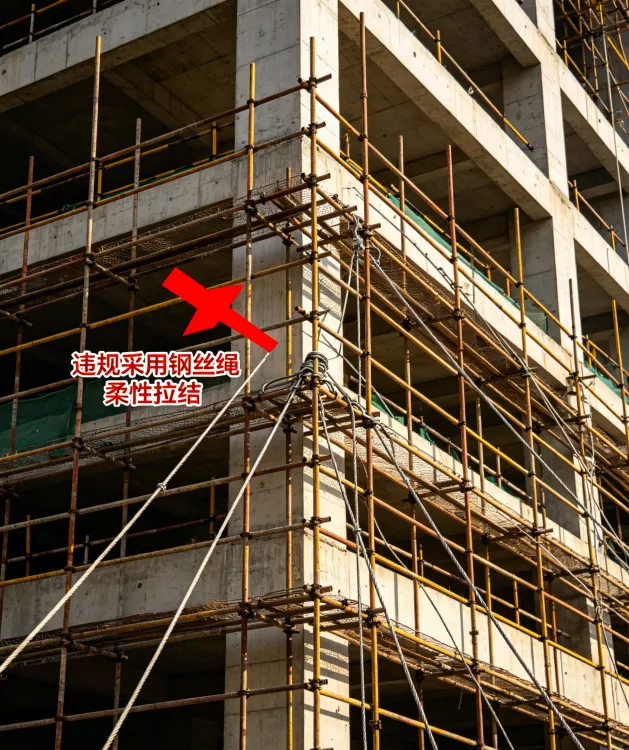

典型问题:整层缺失连墙件、大量违规采用钢丝绳柔性拉结、拉结在非承重围护结构上。

正确做法:附着式升降脚手架的防倾覆、防坠落或同步升降控制装置不符合设计要求、失效或缺失。

(图片源自网络)

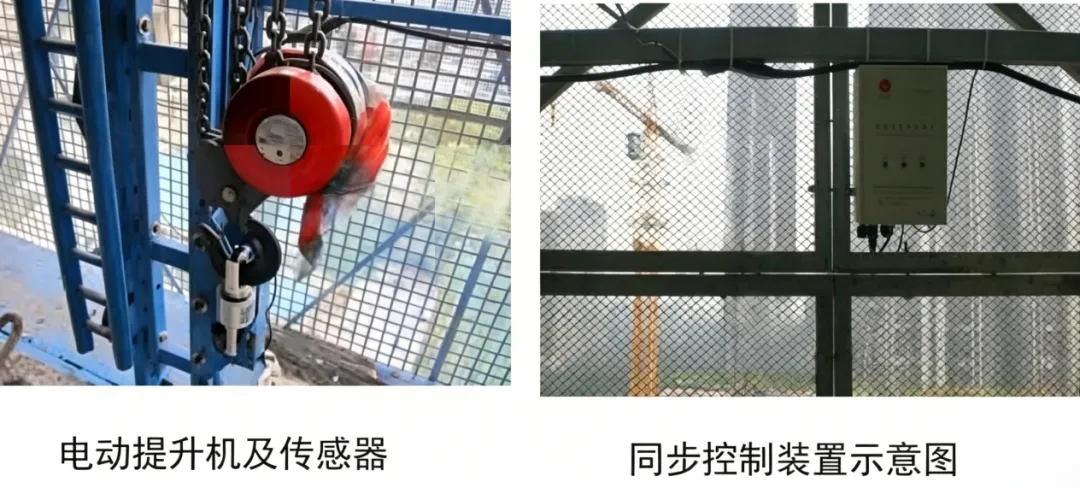

典型问题:防倾覆导向轮缺失或卡死、防坠落或同步升降控制装置锈蚀失效、电控系统未实现荷载同步监测与自动停机。

正确做法:防倾覆、防坠落及同步升降控制装置须经出厂检验与现场安装验收合格后方可使用;导向轮应灵活可靠、与导轨贴合紧密、无卡阻;防坠落装置须灵敏有效。
